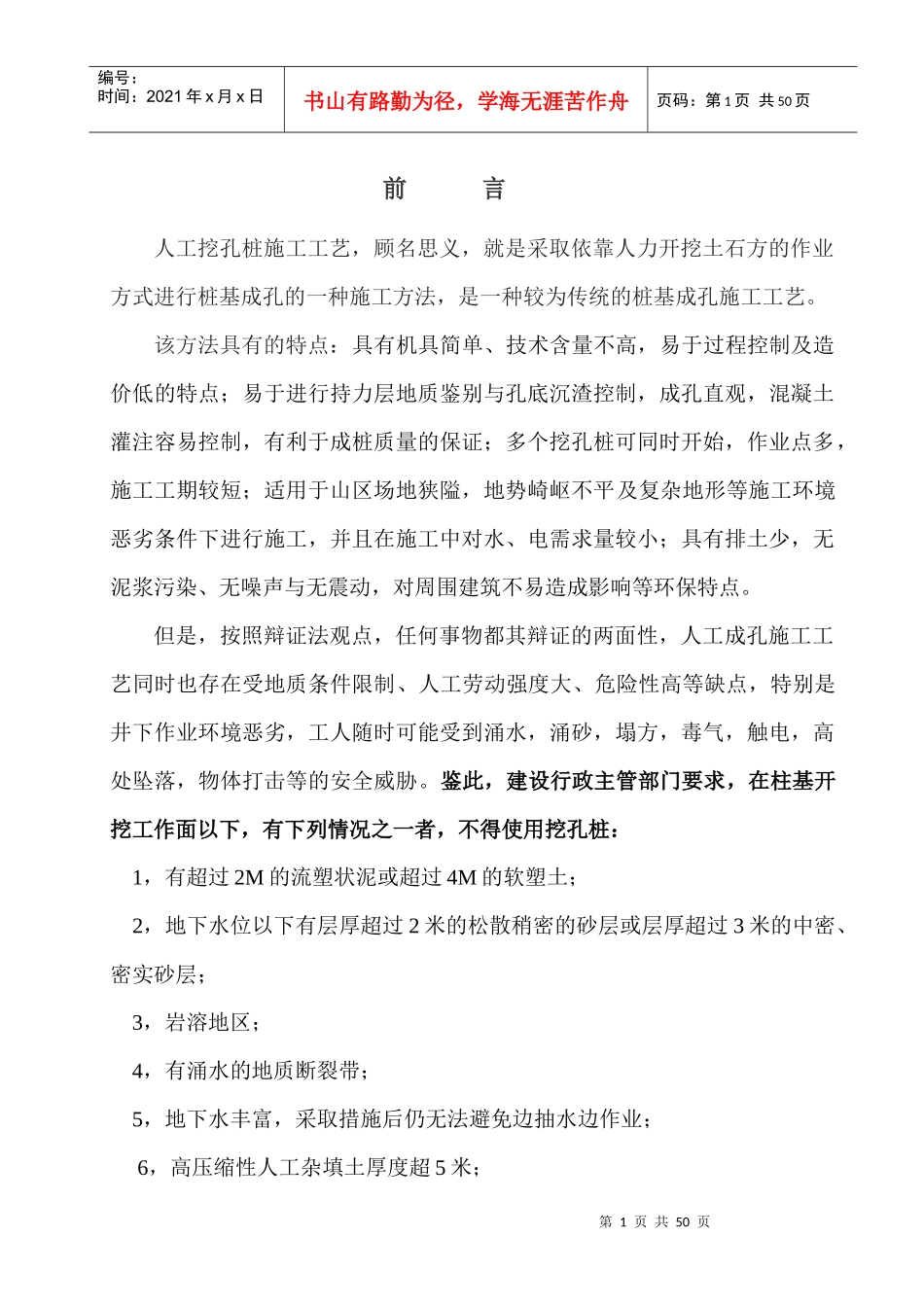

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页前言人工挖孔桩施工工艺,顾名思义,就是采取依靠人力开挖土石方的作业方式进行桩基成孔的一种施工方法,是一种较为传统的桩基成孔施工工艺
该方法具有的特点:具有机具简单、技术含量不高,易于过程控制及造价低的特点;易于进行持力层地质鉴别与孔底沉渣控制,成孔直观,混凝土灌注容易控制,有利于成桩质量的保证;多个挖孔桩可同时开始,作业点多,施工工期较短;适用于山区场地狭隘,地势崎岖不平及复杂地形等施工环境恶劣条件下进行施工,并且在施工中对水、电需求量较小;具有排土少,无泥浆污染、无噪声与无震动,对周围建筑不易造成影响等环保特点
但是,按照辩证法观点,任何事物都其辩证的两面性,人工成孔施工工艺同时也存在受地质条件限制、人工劳动强度大、危险性高等缺点,特别是井下作业环境恶劣,工人随时可能受到涌水,涌砂,塌方,毒气,触电,高处坠落,物体打击等的安全威胁
鉴此,建设行政主管部门要求,在柱基开挖工作面以下,有下列情况之一者,不得使用挖孔桩:1,有超过2M的流塑状泥或超过4M的软塑土;2,地下水位以下有层厚超过2米的松散稍密的砂层或层厚超过3米的中密、密实砂层;3,岩溶地区;4,有涌水的地质断裂带;5,地下水丰富,采取措施后仍无法避免边抽水边作业;6,高压缩性人工杂填土厚度超5米;第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页7,工作面3米以下土层中有腐植质有机物
煤层等可能存在有毒气体的土层;8,孔深超25米或桩径小于1
2米;9,没有可靠的安全措施,可能对周围建(构)筑物,道路,管线的等造成危害

重庆*************工程的相关工程地质勘查报告、设计施工图中的基础工程设计资料以及该工程实际现场情况表明:不存在上述所讲的任何不良情况,且
