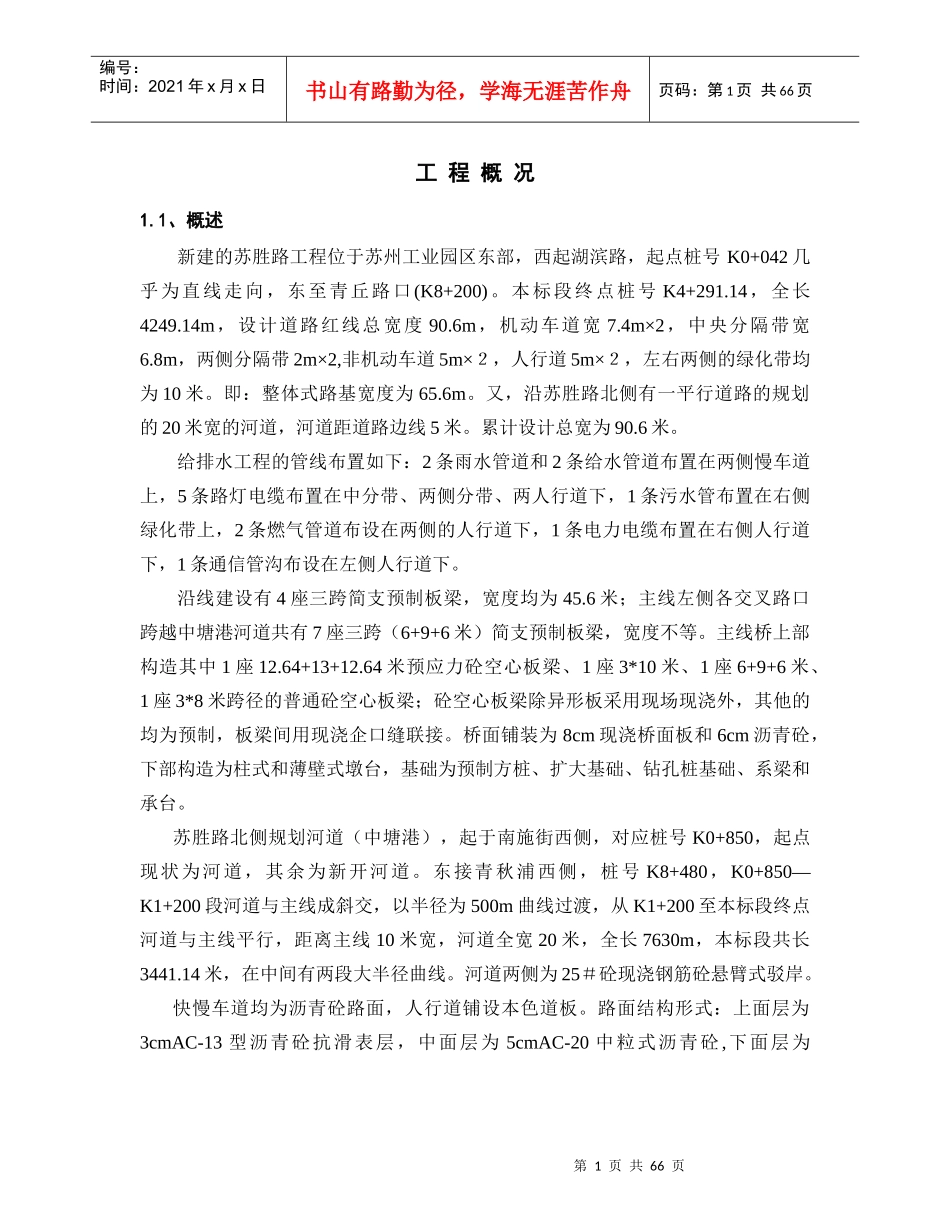

工程概况及施工方案、方法施工项目:XXXXXXXXXXXXXXX施工单位:XXXXXXXXXXXXXXX第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页工程概况1.1、概述新建的苏胜路工程位于苏州工业园区东部,西起湖滨路,起点桩号K0+042几乎为直线走向,东至青丘路口(K8+200)。本标段终点桩号K4+291.14,全长4249.14m,设计道路红线总宽度90.6m,机动车道宽7.4m×2,中央分隔带宽6.8m,两侧分隔带2m×2,非机动车道5m×2,人行道5m×2,左右两侧的绿化带均为10米。即:整体式路基宽度为65.6m。又,沿苏胜路北侧有一平行道路的规划的20米宽的河道,河道距道路边线5米。累计设计总宽为90.6米。给排水工程的管线布置如下:2条雨水管道和2条给水管道布置在两侧慢车道上,5条路灯电缆布置在中分带、两侧分带、两人行道下,1条污水管布置在右侧绿化带上,2条燃气管道布设在两侧的人行道下,1条电力电缆布置在右侧人行道下,1条通信管沟布设在左侧人行道下。沿线建设有4座三跨简支预制板梁,宽度均为45.6米;主线左侧各交叉路口跨越中塘港河道共有7座三跨(6+9+6米)简支预制板梁,宽度不等。主线桥上部构造其中1座12.64+13+12.64米预应力砼空心板梁、1座3*10米、1座6+9+6米、1座3*8米跨径的普通砼空心板梁;砼空心板梁除异形板采用现场现浇外,其他的均为预制,板梁间用现浇企口缝联接。桥面铺装为8cm现浇桥面板和6cm沥青砼,下部构造为柱式和薄壁式墩台,基础为预制方桩、扩大基础、钻孔桩基础、系梁和承台。苏胜路北侧规划河道(中塘港),起于南施街西侧,对应桩号K0+850,起点现状为河道,其余为新开河道。东接青秋浦西侧,桩号K8+480,K0+850—K1+200段河道与主线成斜交,以半径为500m曲线过渡,从K1+200至本标段终点河道与主线平行,距离主线10米宽,河道全宽20米,全长7630m,本标段共长3441.14米,在中间有两段大半径曲线。河道两侧为25#砼现浇钢筋砼悬臂式驳岸。快慢车道均为沥青砼路面,人行道铺设本色道板。路面结构形式:上面层为3cmAC-13型沥青砼抗滑表层,中面层为5cmAC-20中粒式沥青砼,下面层为第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页6cmAC-30粗粒式沥青砼,非机动车道没有AC-30层。底基层为二灰土,基层为二灰结碎石。1.2、现场条件苏胜路现状基本为农田,原地面为耕植土,沿线有几处河塘,基本无障碍,进场交通道路可从现湖滨路进入。线路在K1+200-700、K1+900-K2+350、K3+300-600和K4+020-140段落有4处穿过村庄,施工时可以充分利用拆迁后的硬地等部分设施用做临时设施。路基在K1+300-800处必须进行改河,场地比较复杂,必须加于重视。施工范围内水路运输比较发达,可以充分利用四通八达的河流网络运输所须的建筑材料。可以因地制宜地设置一些小型的驳岸,方便卸料。1.3、工期要求2001.2.1-2002.11.30,共303日历天。1.4、质量要求:合格。1.5、工程特点a、工程施工分部项目多,有道路、桥梁、雨污管道、驳岸等。b、桥梁和排水管线及前期土方施工均处于雨季,对进度和组织有一定的影响。原则上,主车道部分的路基可以安排先施工。c、借填土工程量较大,工期紧。d、红线范围内大部分为农田,地势平坦无障碍,干扰少,施工条件良好。e、挖方土质较差,不能直接用于填筑路基,必须经过掺加磨细生石灰,以提高路基CBR值;f、受驳岸、桥梁、管线施工的交叉影响,路基应该采用见缝插针式施工;第3页共66页第2页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共66页主要工程项目的施工方案、方法1、路基施工1.1路基工程概述本标段4.24914km,主要特点是:借填土工程量较大;挖方土质较差,不能直接用于填筑路基,必须经过掺加磨细生石灰,以提高路基CBR值;受驳岸、桥梁、管线施工的交叉影响,路基应该采用见缝插针式施工;原则上,主车道部分的路基可以安排先施工。施工内容包括清理与挖除树木、路基挖土方、路基填筑、改河、改路挖方。挖、装、运、摊、平、压全部用机械进行流水作业。由于本标段在驳岸、桥梁、管线和清表施工后弃方可以在施工后期利用到中分带、侧...
