巴南广高速公路TJ5合同段桥梁人工挖孔桩施工技术方案桥梁人工挖孔桩施工技术方案一、编制依据1、巴中至南充至广安(川渝界)高速公路TJ5标段两阶段施工图设计文件(送审稿)、招标文件、投标文件
2、现行公路工程设计规范、施工规范、施工技术规程、质量评定标准与验收办法
3、现场实地勘察资料(含交通运输、材料来源、民俗民情资料等)
4、合同总工期及业主对安全、质量、工期的要求
5、我公司建设同类工程的施工经验、科技成果及用于本合同段施工队伍的施工设备和技术力量情况等
二、工程概况巴中至南充至广安(川渝界)高速公路TJ5项目位于广安境内,呈南北走向,分别经过花桥镇、郑山乡、井河镇、兴平镇、悦来镇
起止点桩号为K148+380~K169+670,长度21
本合同段的桥梁大部分跨越丘陵槽谷地带,地势较为平缓开阔
桥区覆盖层为粉质粘土,下伏中风化泥岩或砂岩
桩基多为嵌岩桩或支承桩,需要嵌入岩层
设计桩基均为挖孔桩,共计703根,13727m
桩基截面形式均为圆桩,直径有1
0m五种;桩长10~35m不等,桩基砼标号设计为C30
三、施工进度计划安排整个合同段的桥梁基础施工分成三个相对独立的施工队同时进行施工;每个施工队内根据施工顺序要求,再按先后顺序组织各个作业区的施工
整个合同段的桥梁基础计划施工期2013年6月1日~2014年5月31日,施工工期12个月
四、施工组织1、组织机构设置项目部人员组织机构框图见下图

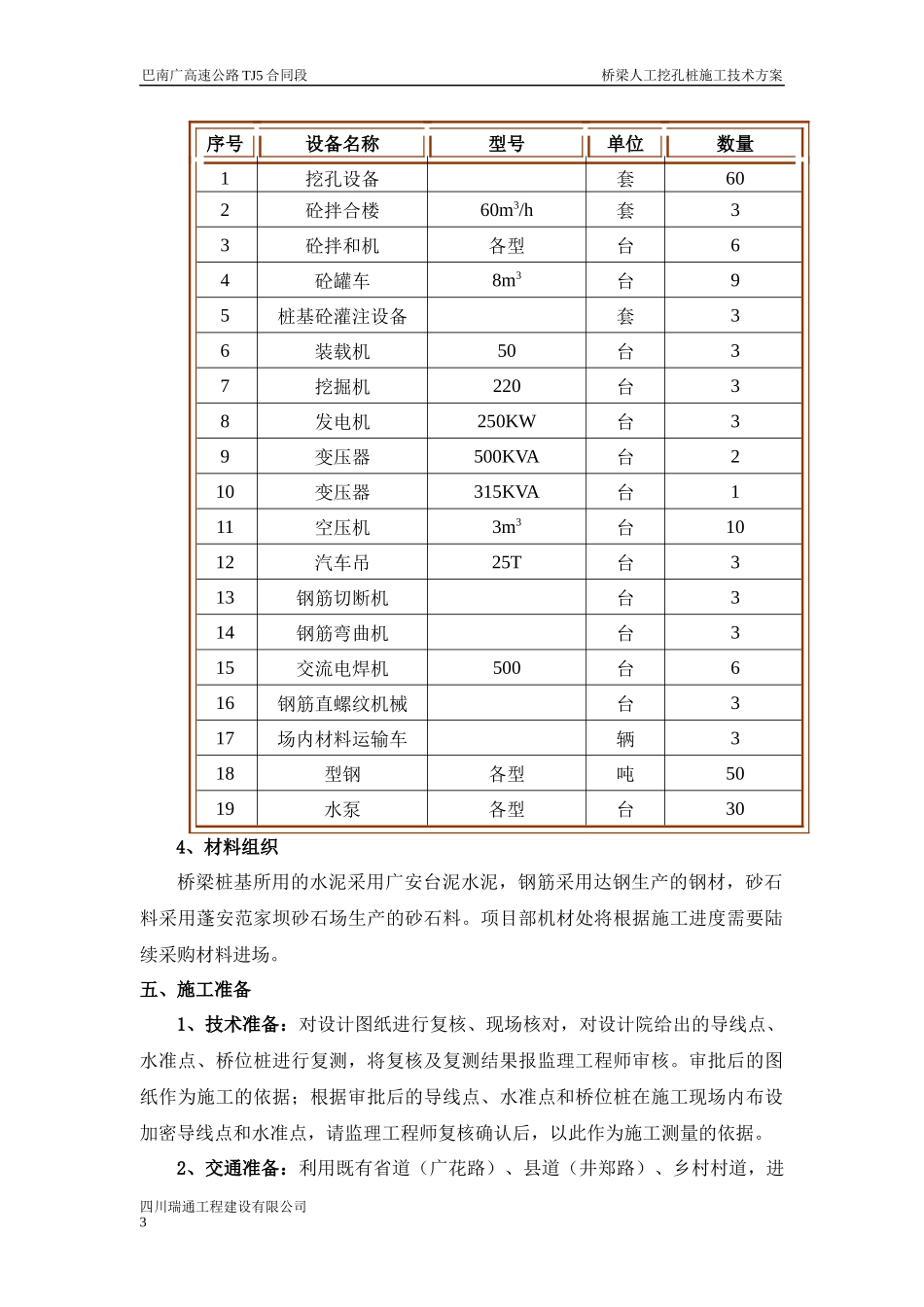

为满足本合同段的施工进度、计划、调度、技术与质量、成本与核算、劳务与物资、安全与文明施工等的需要,强化对内、对外的合同管理,提高企业四川瑞通工程建设有限公司1巴南广高速公路TJ5合同段桥梁人工挖孔桩施工技术方案信誉,充分提高管理效率,对本合同段工程按照项目法的管理办法组织精干、高效的施工组织机构
人员组织分为五处二室
