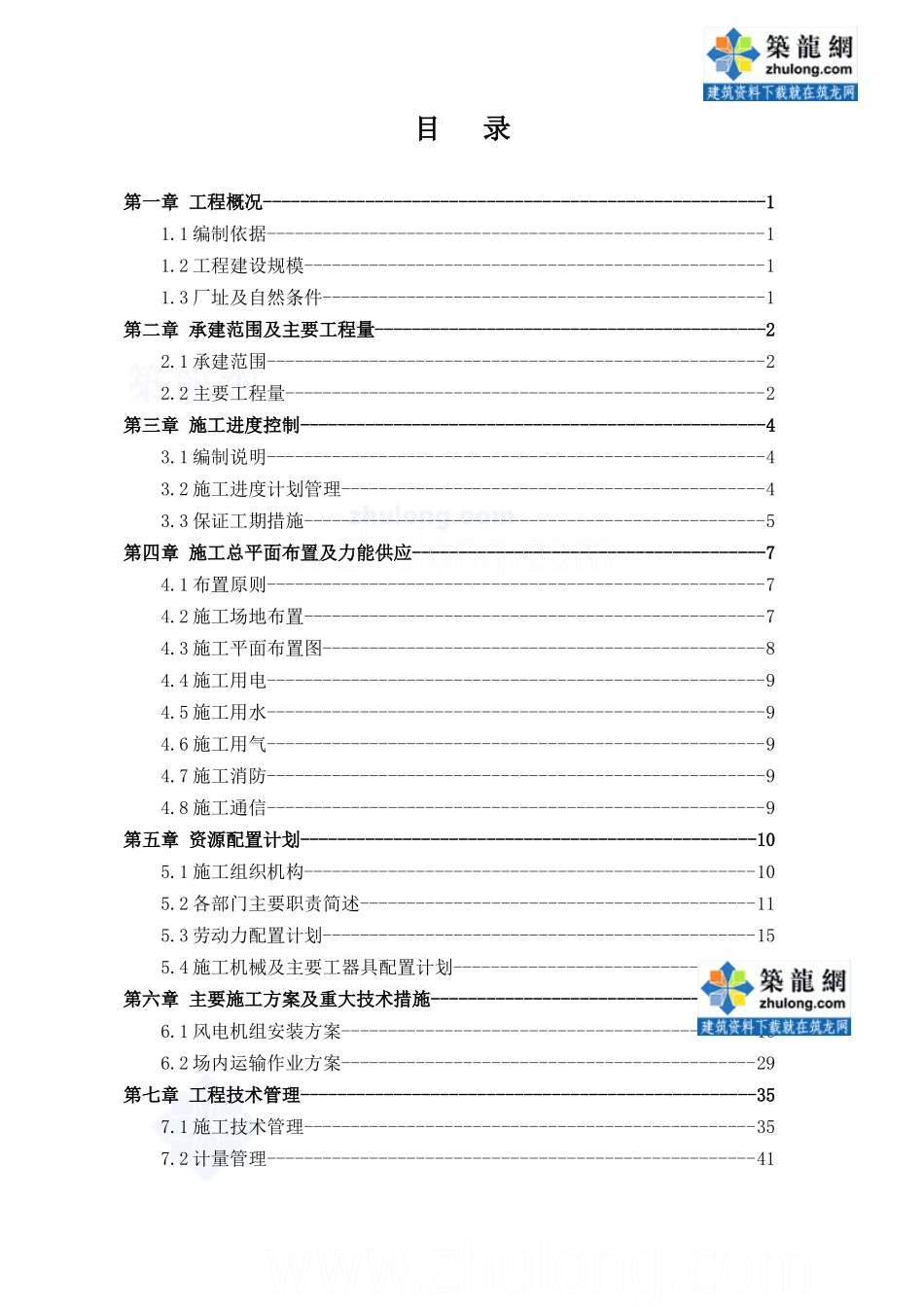

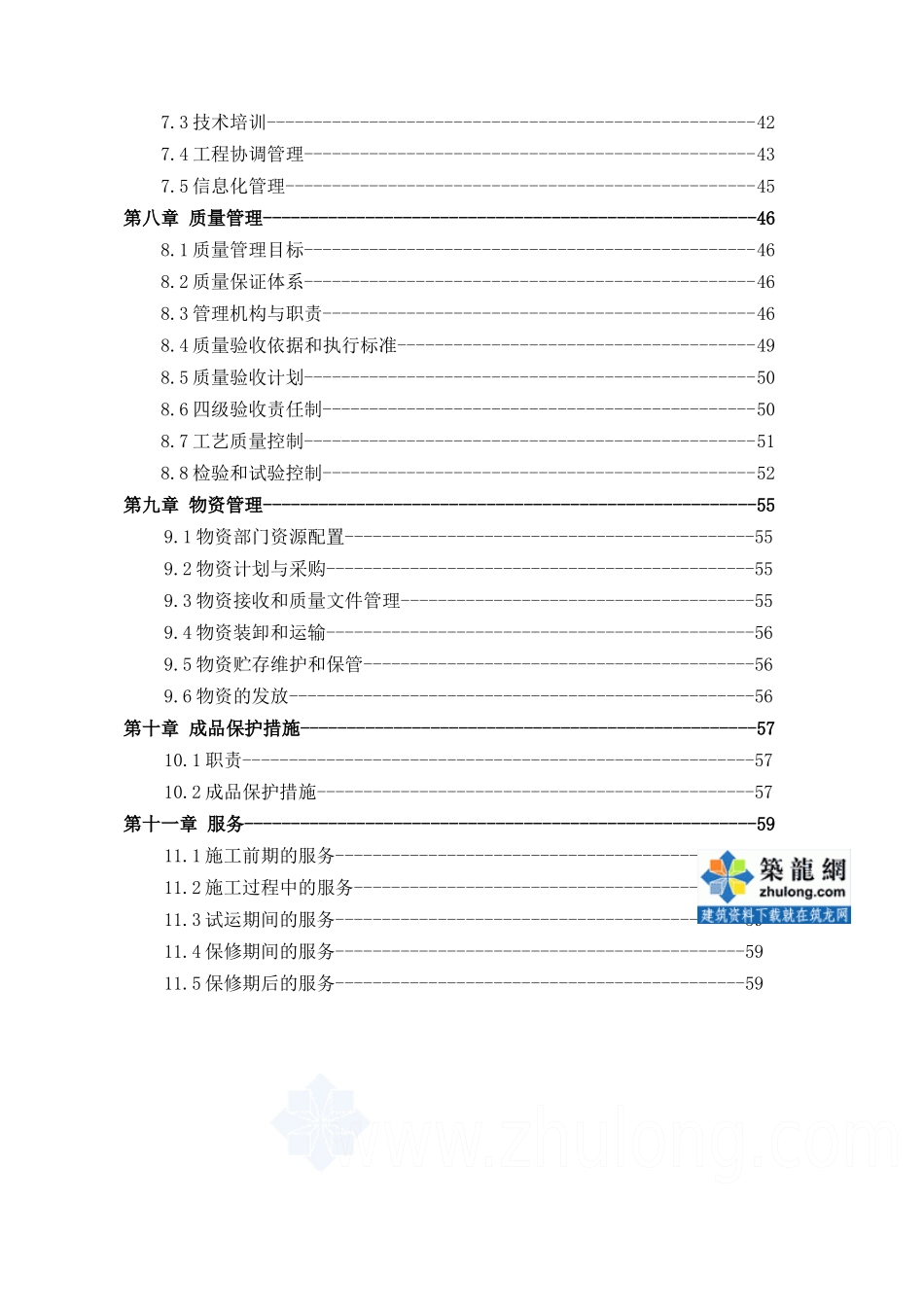

华能阜新风电场一期(高山子)工程风力发电机组场内运输与吊装工程施工组织设计批准:审核:编制:工程公司二〇〇七年四月目录第一章工程概况------------------------------------------------------11
1编制依据-----------------------------------------------------11
2工程建设规模-------------------------------------------------11
3厂址及自然条件-----------------------------------------------1第二章承建范围及主要工程量------------------------------------------22
1承建范围-----------------------------------------------------22
2主要工程量---------------------------------------------------2第三章施工进度控制--------------------------------------------------43
1编制说明-----------------------------------------------------43
2施工进度计划管理---------------------------------------------43
3保证工期措施-------------------------------------------------5第四章施工总平面布置及力能供应--------------------------------------74
1布置原则--------------------------
