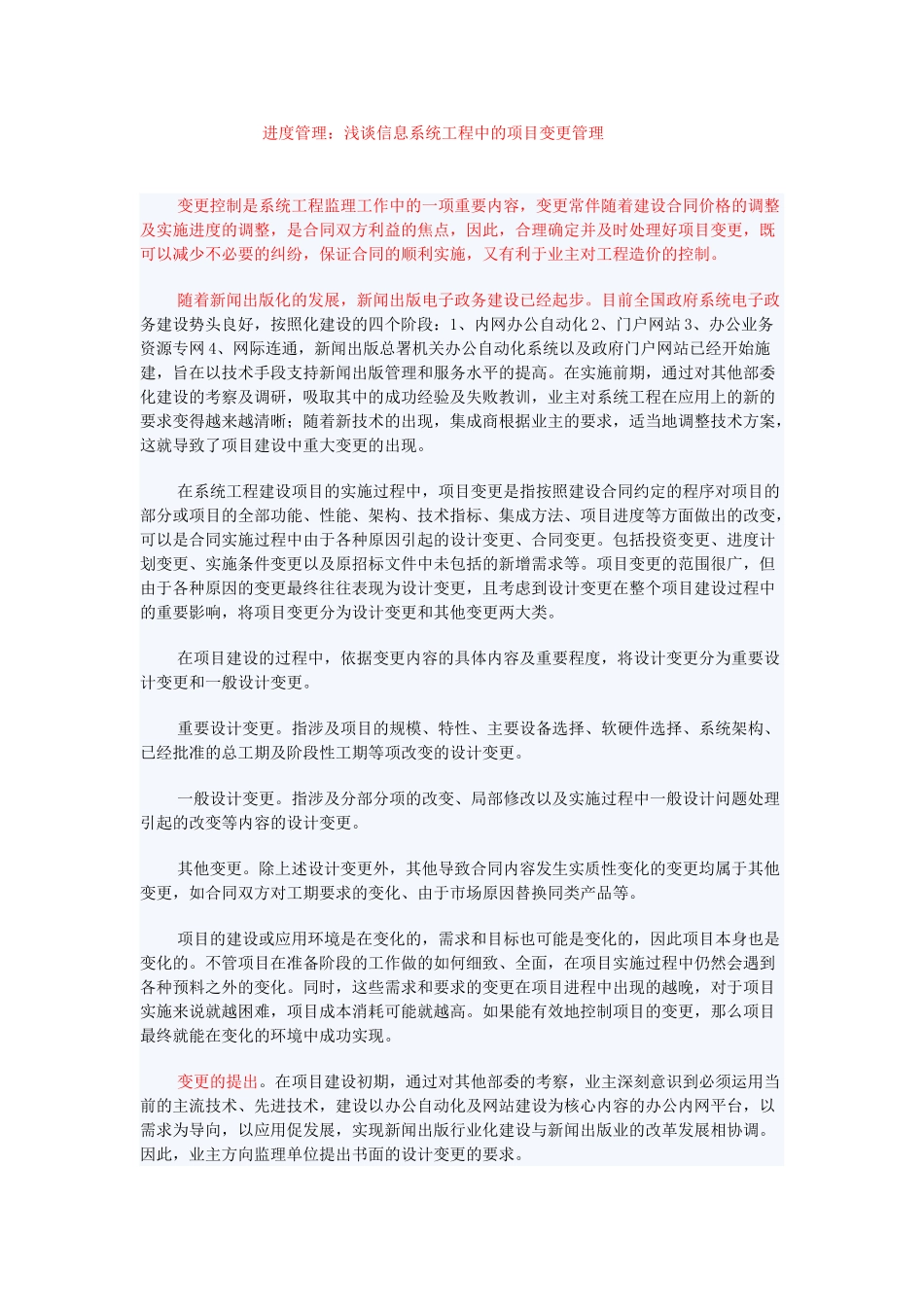

进度管理:浅谈信息系统工程中的项目变更管理变更控制是系统工程监理工作中的一项重要内容,变更常伴随着建设合同价格的调整及实施进度的调整,是合同双方利益的焦点,因此,合理确定并及时处理好项目变更,既可以减少不必要的纠纷,保证合同的顺利实施,又有利于业主对工程造价的控制
随着新闻出版化的发展,新闻出版电子政务建设已经起步
目前全国政府系统电子政务建设势头良好,按照化建设的四个阶段:1、内网办公自动化2、门户网站3、办公业务资源专网4、网际连通,新闻出版总署机关办公自动化系统以及政府门户网站已经开始施建,旨在以技术手段支持新闻出版管理和服务水平的提高
在实施前期,通过对其他部委化建设的考察及调研,吸取其中的成功经验及失败教训,业主对系统工程在应用上的新的要求变得越来越清晰;随着新技术的出现,集成商根据业主的要求,适当地调整技术方案,这就导致了项目建设中重大变更的出现
在系统工程建设项目的实施过程中,项目变更是指按照建设合同约定的程序对项目的部分或项目的全部功能、性能、架构、技术指标、集成方法、项目进度等方面做出的改变,可以是合同实施过程中由于各种原因引起的设计变更、合同变更
包括投资变更、进度计划变更、实施条件变更以及原招标文件中未包括的新增需求等
项目变更的范围很广,但由于各种原因的变更最终往往表现为设计变更,且考虑到设计变更在整个项目建设过程中的重要影响,将项目变更分为设计变更和其他变更两大类
在项目建设的过程中,依据变更内容的具体内容及重要程度,将设计变更分为重要设计变更和一般设计变更
重要设计变更
指涉及项目的规模、特性、主要设备选择、软硬件选择、系统架构、已经批准的总工期及阶段性工期等项改变的设计变更
一般设计变更
指涉及分部分项的改变、局部修改以及实施过程中一般设计问题处理引起的改变等内容的设计变更

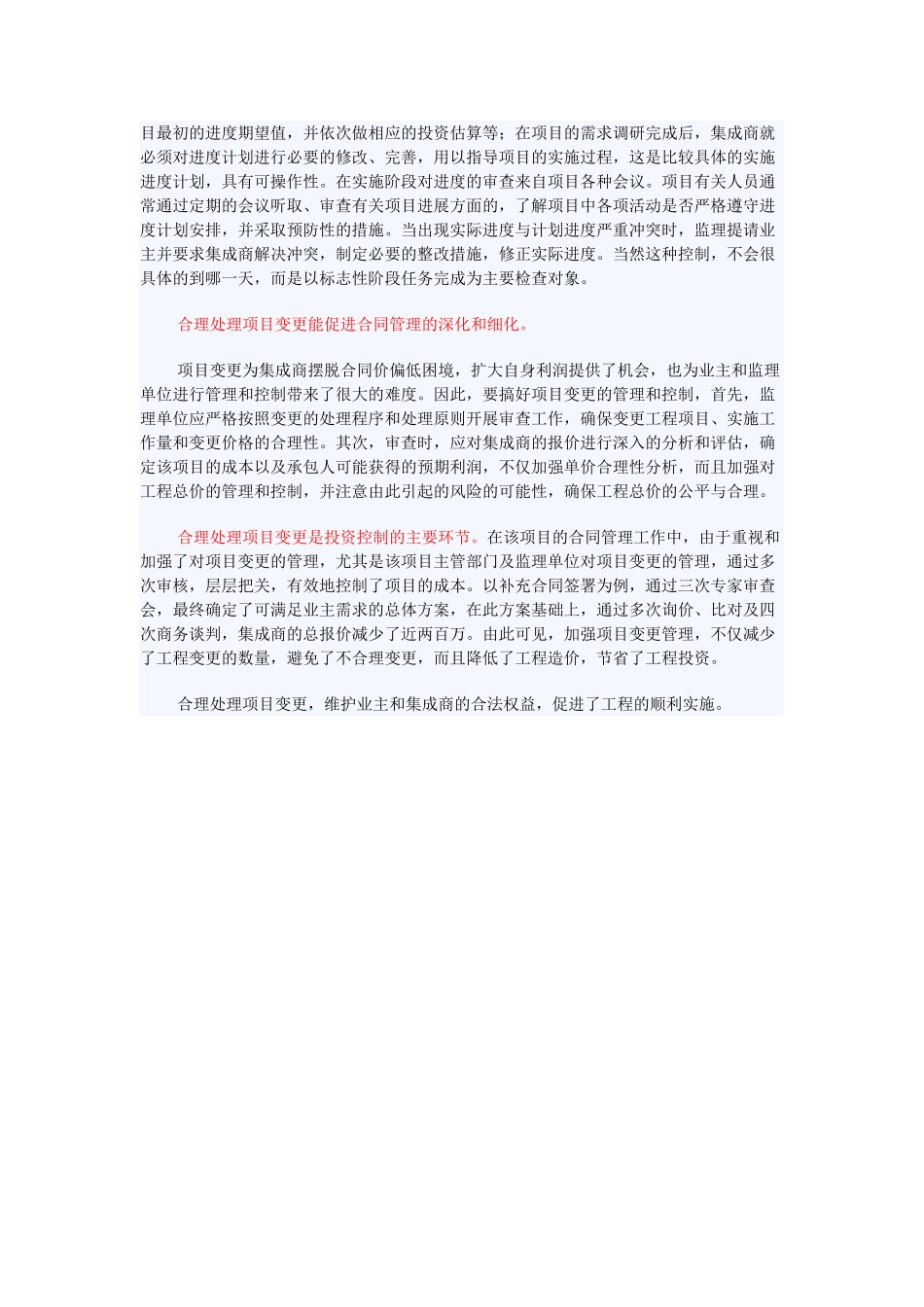

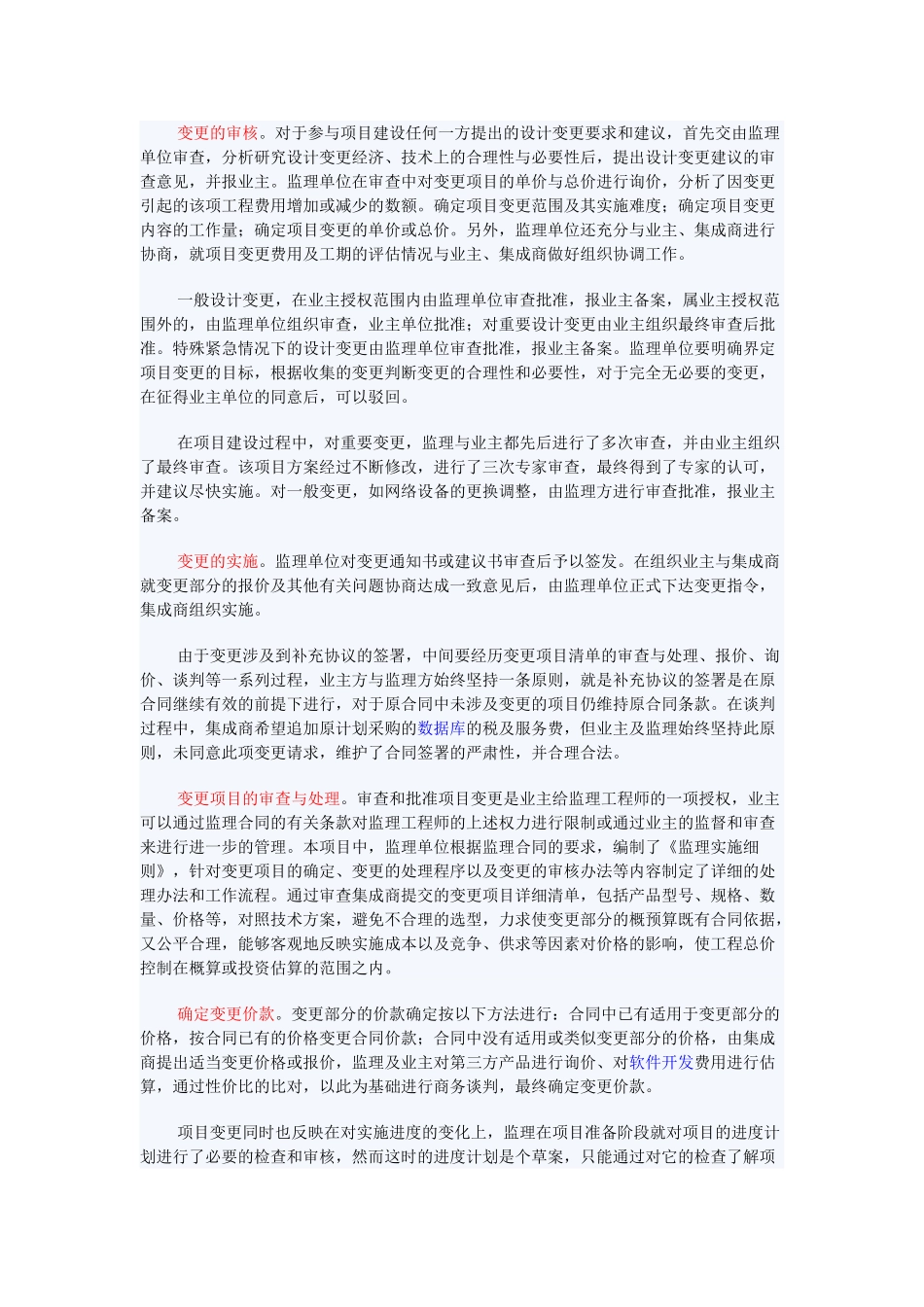

除上述设计变更外,其他导致合同内容发生实质性变化的变更均属于
