第1页共85页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共85页五、工作面刮板输送机安装:1、安装前的准备工作(1)参加安装人员都应熟知所安装运输机的结构、工作原理、安装程序、注意事项和安全操作规程;(2)对设备的各零部件以及专用工具核对检查应完整无缺,各种螺栓、螺帽和销轴等应按使用部位分别装箱;(3)安装前应对各部件进行检查,如有碰伤变形应给予修复校正并根据井下安装方向装车;(4)准备好安装工具及润滑油脂;(5)对于超长、超宽的设备在井下运输时,要安排专人进行警戒,坚决执行“行车不行人,行人不行车”制度,防止意外事故的发生
(6)溜槽在地面装车前应安好哑铃销、限位块及限位销,齿轨、齿轨销及挡煤板、夹板,上道时注意上道方向,以方便安装,避免溜槽在工作面安装时调头;在工作面两端头顶板上标注出机头(尾)链轮中心线的位置

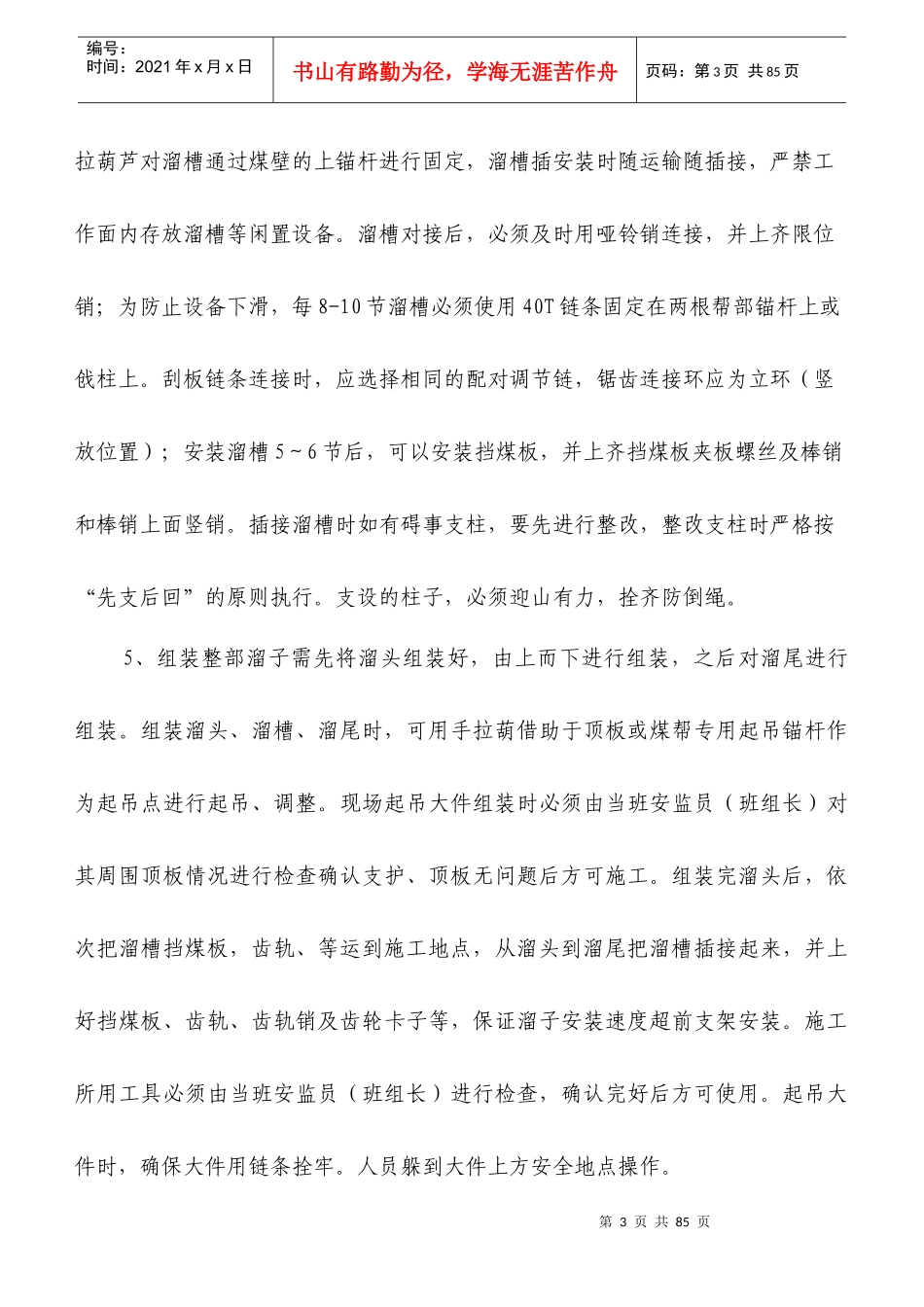

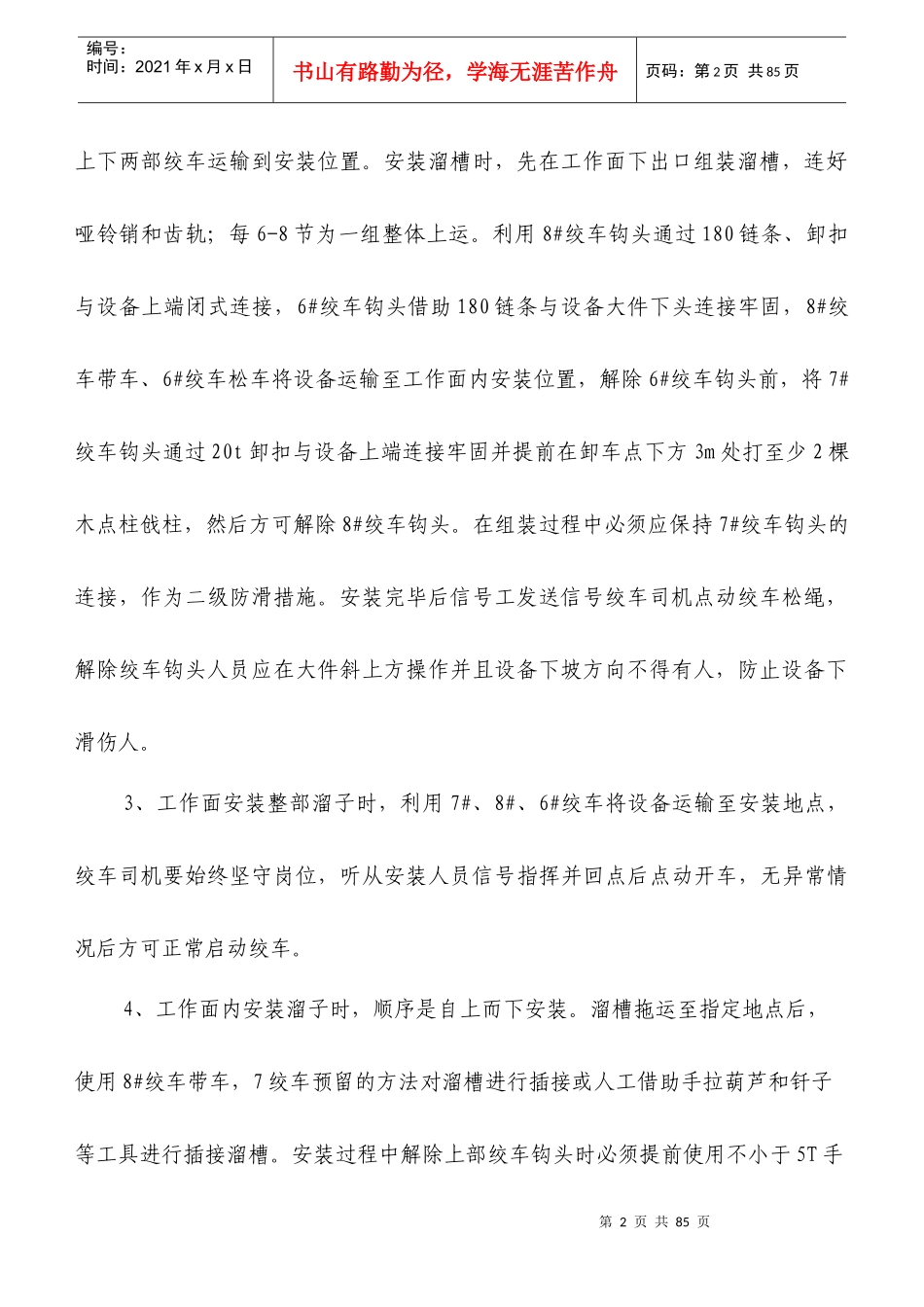

2、运输过程:按顺序把刮板输送机机头、机头过渡槽、偏转槽、正常槽(含天窗槽)、链条、溜尾等各部分依次运输到工作面下出口处,再使用工作面第2页共85页第1页共85页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共85页上下两部绞车运输到安装位置
安装溜槽时,先在工作面下出口组装溜槽,连好哑铃销和齿轨;每6-8节为一组整体上运
利用8#绞车钩头通过180链条、卸扣与设备上端闭式连接,6#绞车钩头借助180链条与设备大件下头连接牢固,8#绞车带车、6#绞车松车将设备运输至工作面内安装位置,解除6#绞车钩头前,将7#绞车钩头通过20t卸扣与设备上端连接牢固并提前在卸车点下方3m处打至少2棵木点柱戗柱,然后方可解除8#绞车钩头
在组装过程中必须应保持7#绞车钩头的连接,作为二级防滑措施
安装完毕后信号工发送信号绞车司机点动绞车松绳,解除绞车钩头人员应在大件斜上方操作并且设备下坡方向不得有人,防止设备下滑伤人
