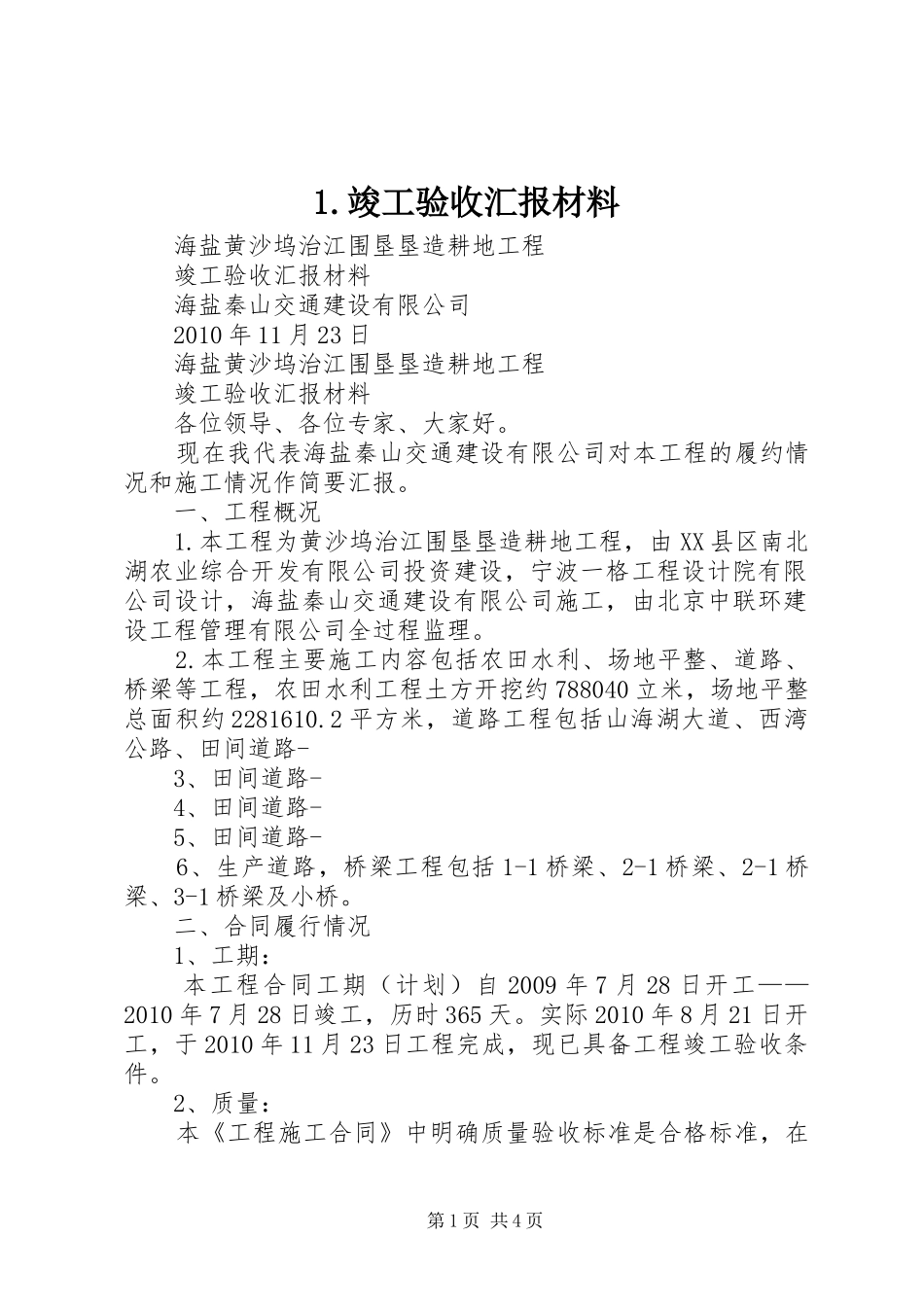

竣工验收汇报材料海盐黄沙坞治江围垦垦造耕地工程竣工验收汇报材料海盐秦山交通建设有限公司2010年11月23日海盐黄沙坞治江围垦垦造耕地工程竣工验收汇报材料各位领导、各位专家、大家好
现在我代表海盐秦山交通建设有限公司对本工程的履约情况和施工情况作简要汇报
一、工程概况1
本工程为黄沙坞治江围垦垦造耕地工程,由XX县区南北湖农业综合开发有限公司投资建设,宁波一格工程设计院有限公司设计,海盐秦山交通建设有限公司施工,由北京中联环建设工程管理有限公司全过程监理
本工程主要施工内容包括农田水利、场地平整、道路、桥梁等工程,农田水利工程土方开挖约788040立米,场地平整总面积约2281610
2平方米,道路工程包括山海湖大道、西湾公路、田间道路-3、田间道路-4、田间道路-5、田间道路-6、生产道路,桥梁工程包括1-1桥梁、2-1桥梁、2-1桥梁、3-1桥梁及小桥
二、合同履行情况1、工期:本工程合同工期(计划)自2009年7月28日开工——2010年7月28日竣工,历时365天
实际2010年8月21日开工,于2010年11月23日工程完成,现已具备工程竣工验收条件
2、质量:本《工程施工合同》中明确质量验收标准是合格标准,在第1页共4页整个施工过程中,我方始终为合同要求在认真履行我方的职责
3、验收:本工程农田水利工程于2010年1月8日进行分部验收,验收结论均为合格,满足合同约定
本工程场地平整工程于2010年6月3日进行分部验收,验收结论均为合格,满足合同约定

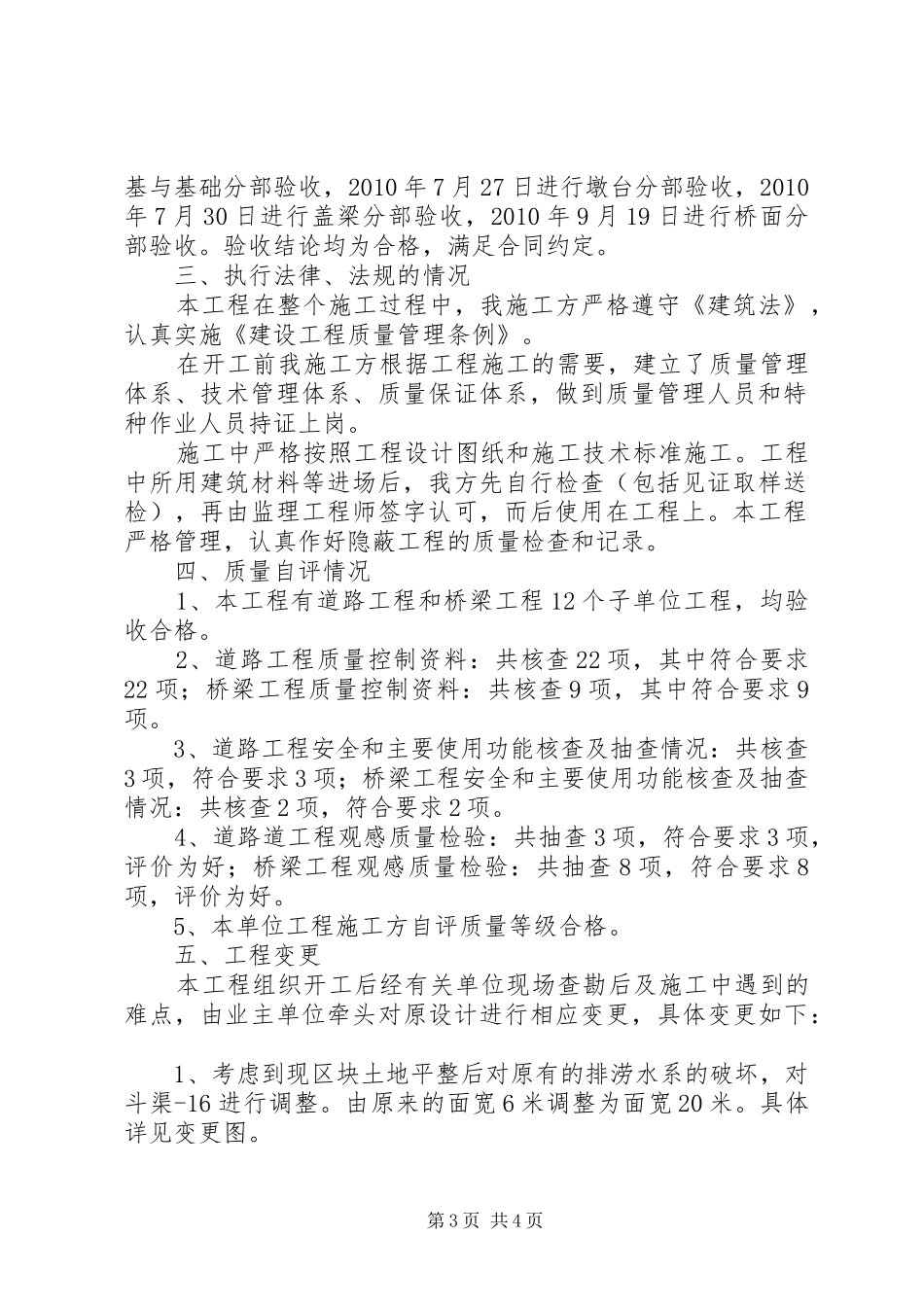

本工程道路工程子单位工程:山海湖大道于2010年7月31日进行路基工程分部验收,2010年8月20日进行基层工程分部验收;西湾公路于2010年7月30日进行路基工程分部验收,2010年8月16日进行基层工程分部验收;田间道路-3于2010年7月22日进行路基工程分部验收,2010年8月12日进行基层工程分部验
