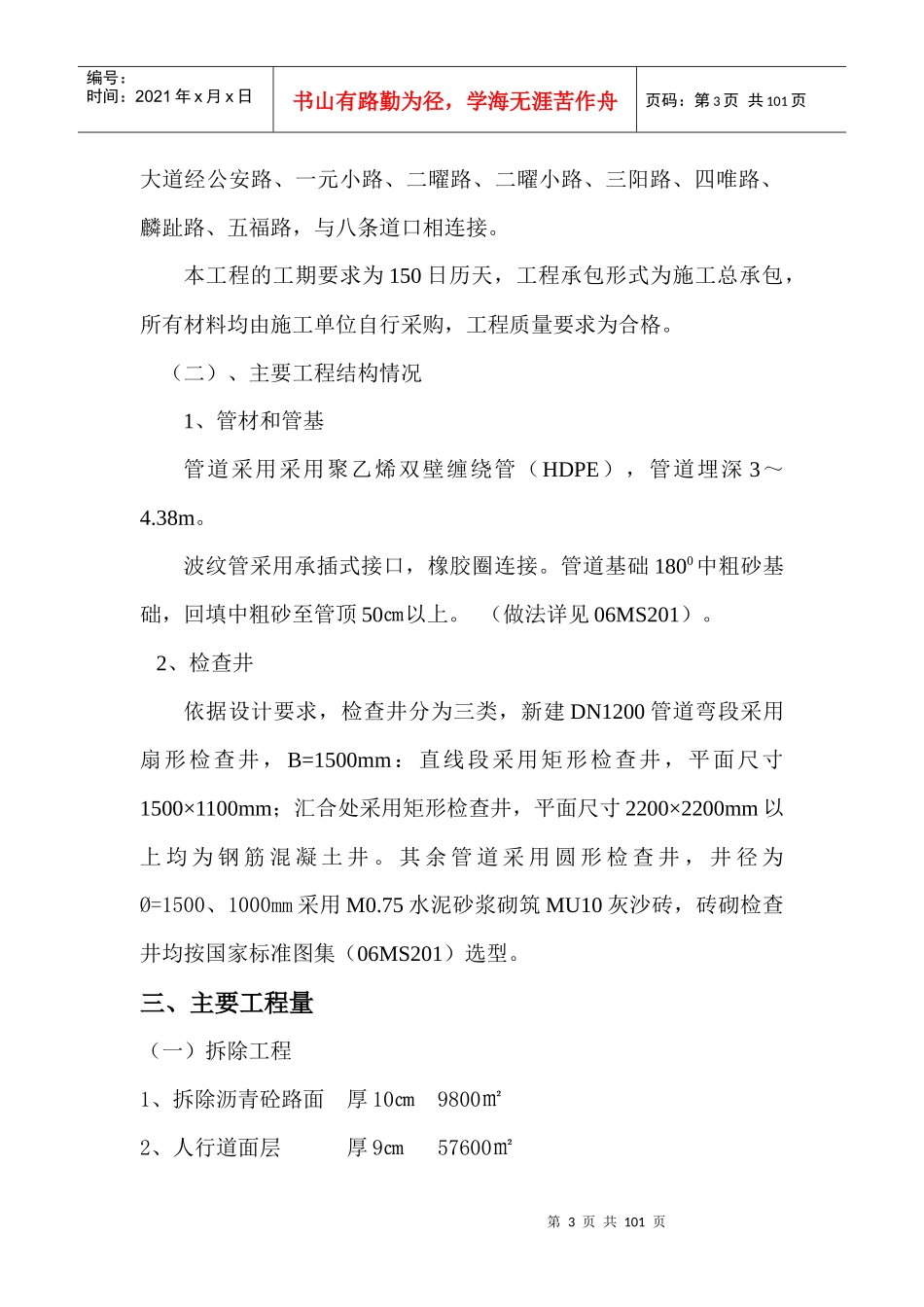

第1页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共101页xx轨道交通x号线排水管线改迁工程(一期)施工组织设计xx有限责任公司xx排水管线改迁工程项目部二0一五年一月第2页共101页第1页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共101页一、编制原则及依据1.1编制原则1.1.1、本着“安全第一,预防为主”的方针,严格按照质量、安全标准对本工程进行施工管理,科学组织施工,把好各项施工质量关、安全关,以各项工序的优良质量来确保整体工程安全、质量达到优良。树立良好的企业形象。1.1.2、坚持以先进设备保工艺,以合理精湛的工艺保质量,以科学合理管理保安全的原则。1.1.3、安全生产管理目标:贯彻安全法规制定并落实安全生产措施,确保重大安全责任事故为零,一般事故发生率不超过0.2%。1.1.4、文明施工目标:创建整洁文明的施工环境,文明施工接受社会监督。1.2编制依据1.2.1、《给水排水管道施工及验收规范》GB50268-20081.2.2、《市政排水管道工程及附属设施建筑图集》06MS2011.2.3、《xx轨道交通x号线排水管线改迁工程施工图纸》二、工程概况:(一)、工程简介:本工程位于武汉市江岸区xx大道xx路片区,西起xx路,东止xx路,设计起点桩号K0+006,设计止点桩号K0+757,主管道设计全长1104米,包括管道支管施工,实施全长1416米。管线沿中山第3页共101页第2页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共101页大道经公安路、一元小路、二曜路、二曜小路、三阳路、四唯路、麟趾路、五福路,与八条道口相连接。本工程的工期要求为150日历天,工程承包形式为施工总承包,所有材料均由施工单位自行采购,工程质量要求为合格。(二)、主要工程结构情况1、管材和管基管道采用采用聚乙烯双壁缠绕管(HDPE),管道埋深3~4.38m。波纹管采用承插式接口,橡胶圈连接。管道基础1800中粗砂基础,回填中粗砂至管顶50㎝以上。(做法详见06MS201)。2、检查井依据设计要求,检查井分为三类,新建DN1200管道弯段采用扇形检查井,B=1500mm:直线段采用矩形检查井,平面尺寸1500×1100mm;汇合处采用矩形检查井,平面尺寸2200×2200mm以上均为钢筋混凝土井。其余管道采用圆形检查井,井径为Ø=1500、1000mm采用M0.75水泥砂浆砌筑MU10灰沙砖,砖砌检查井均按国家标准图集(06MS201)选型。三、主要工程量(一)拆除工程1、拆除沥青砼路面厚10㎝9800㎡2、人行道面层厚9㎝57600㎡第4页共101页第3页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共101页3、人行道砼层厚15㎝57600㎡4、原有管道φ600660m5、检查井60(二)新建工程聚乙烯双壁缠绕管DN1200622m聚乙烯双壁缠绕管DN1000306m聚乙烯双壁缠绕管DN800142m聚乙烯双壁缠绕管DN60020.4m聚乙烯双壁缠绕管DN50020.4m聚乙烯双壁缠绕管DN40051m聚乙烯双壁缠绕管DN300255m钢筋混凝土矩形检查井22座钢筋混凝土扇形检查井6座砖砌圆形检查井28座砖砌雨水口单平篦井42座四、施工总体部署根据工程设计要求、工程现场实际情况和施工目标进行全面分析后,为了顺利完成本工程,从技术经济的角度出发,制定的关于本工程在总体施工顺序、总体的施工措施、临时设施、工程分区和工程各时间段的主要任务进行规划,为确保能够顺利按工期完成本工程。第5页共101页第4页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共101页(一)总体施工方案本工程主要分部分项工程:沥青砼路面拆除、原管道拆除、管线沟槽开挖、管道安装、沟槽回填等工程。根据“总体施工的指导思想”和“由深到浅、先地下后地上”的原则进行安排。总体施工顺序为:施工准备→测量放线→拆除工程→沟槽钢板桩工程→沟槽开挖施工→管道基础→管道安装→沟槽回填→竣工、验收。为了确保本工程按期竣工,即不影响道路交通畅通,根据本项目特点,因考虑到为了保障居民的正常生活不受干扰,拟采用机械开挖沟槽的方法施工,并且半幅错开进行。本工程施工将按项目法全面进行组织,以“确保施工安全、抢赶工程施工工期,合理安排施工工序,...
