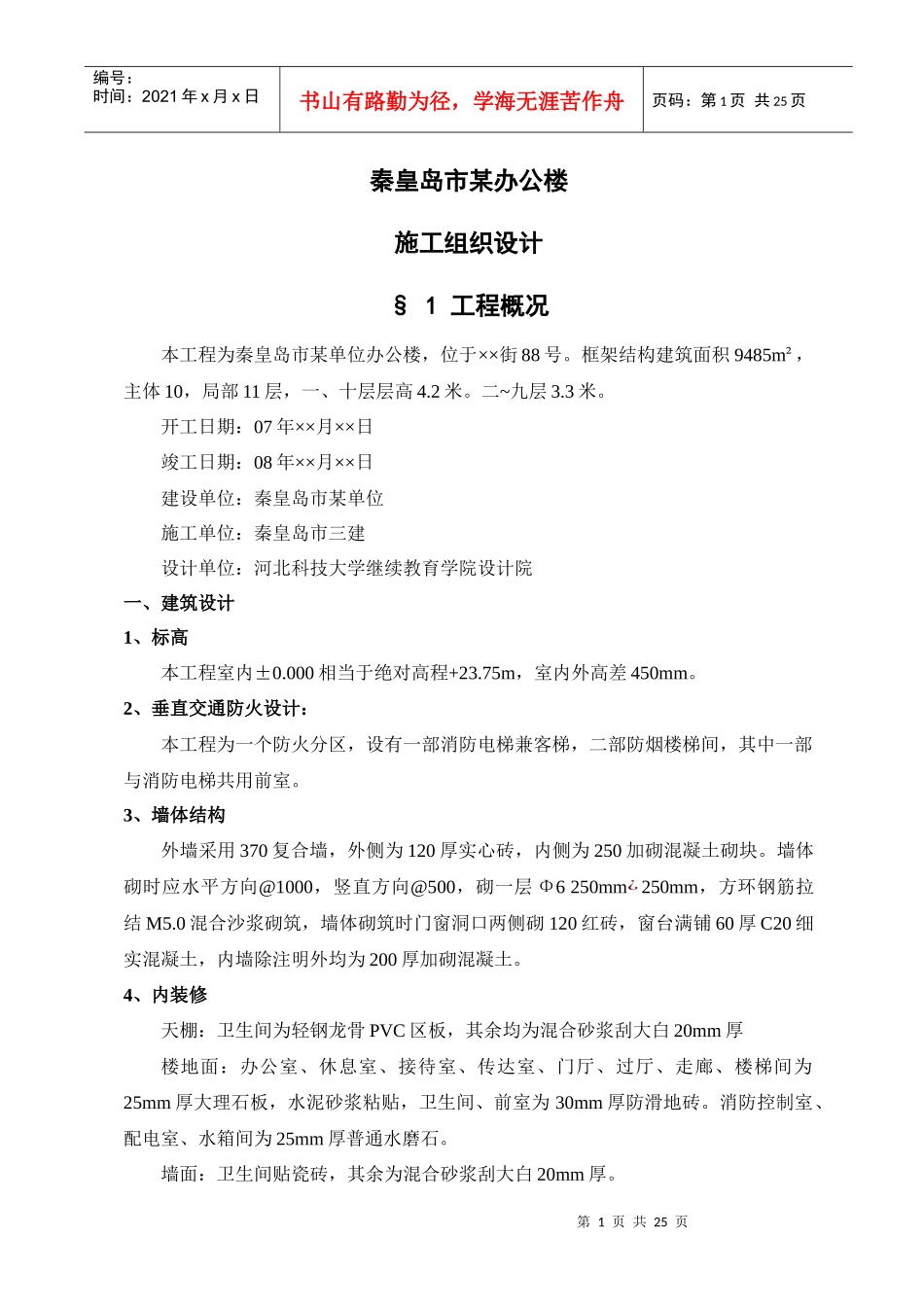

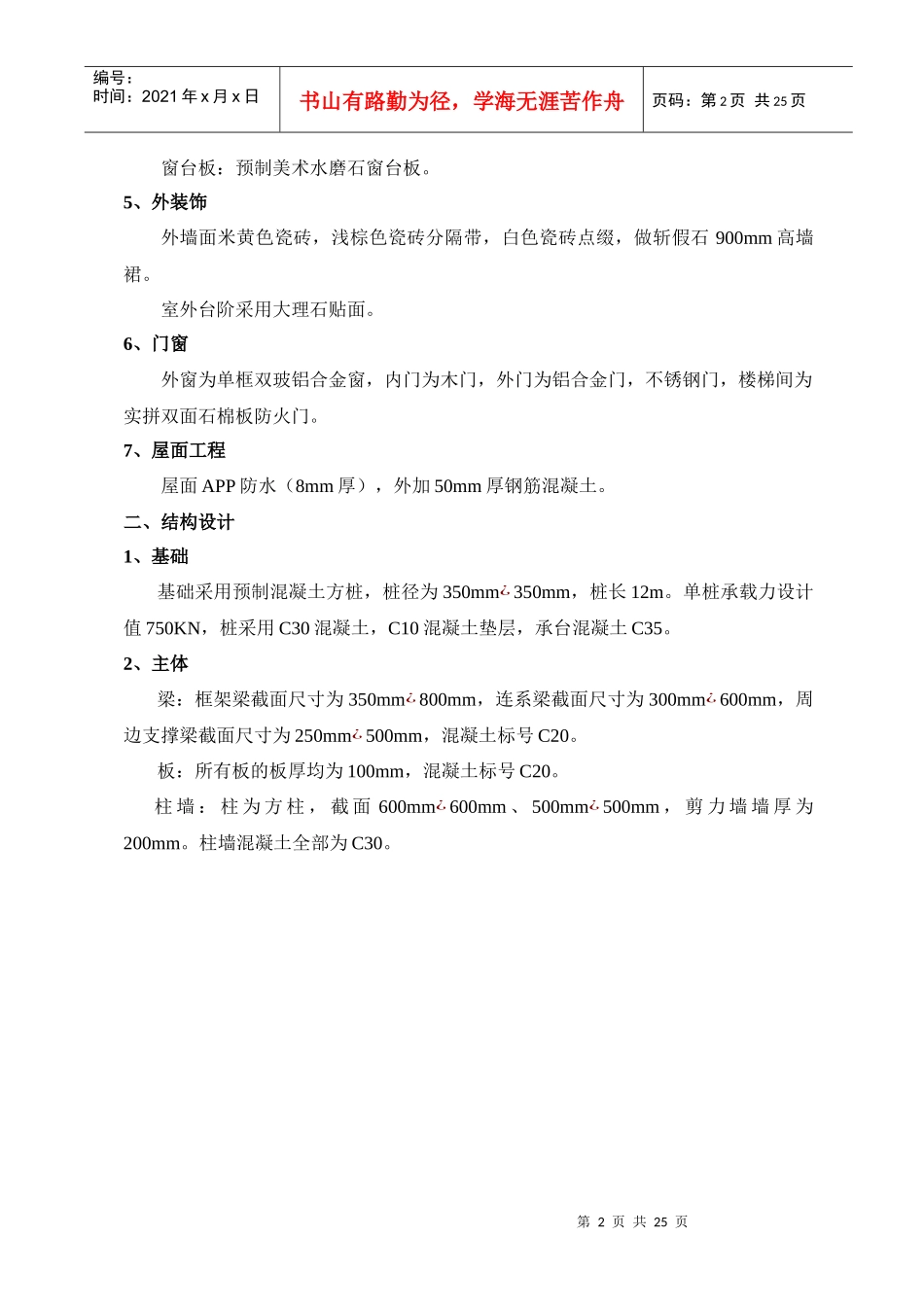

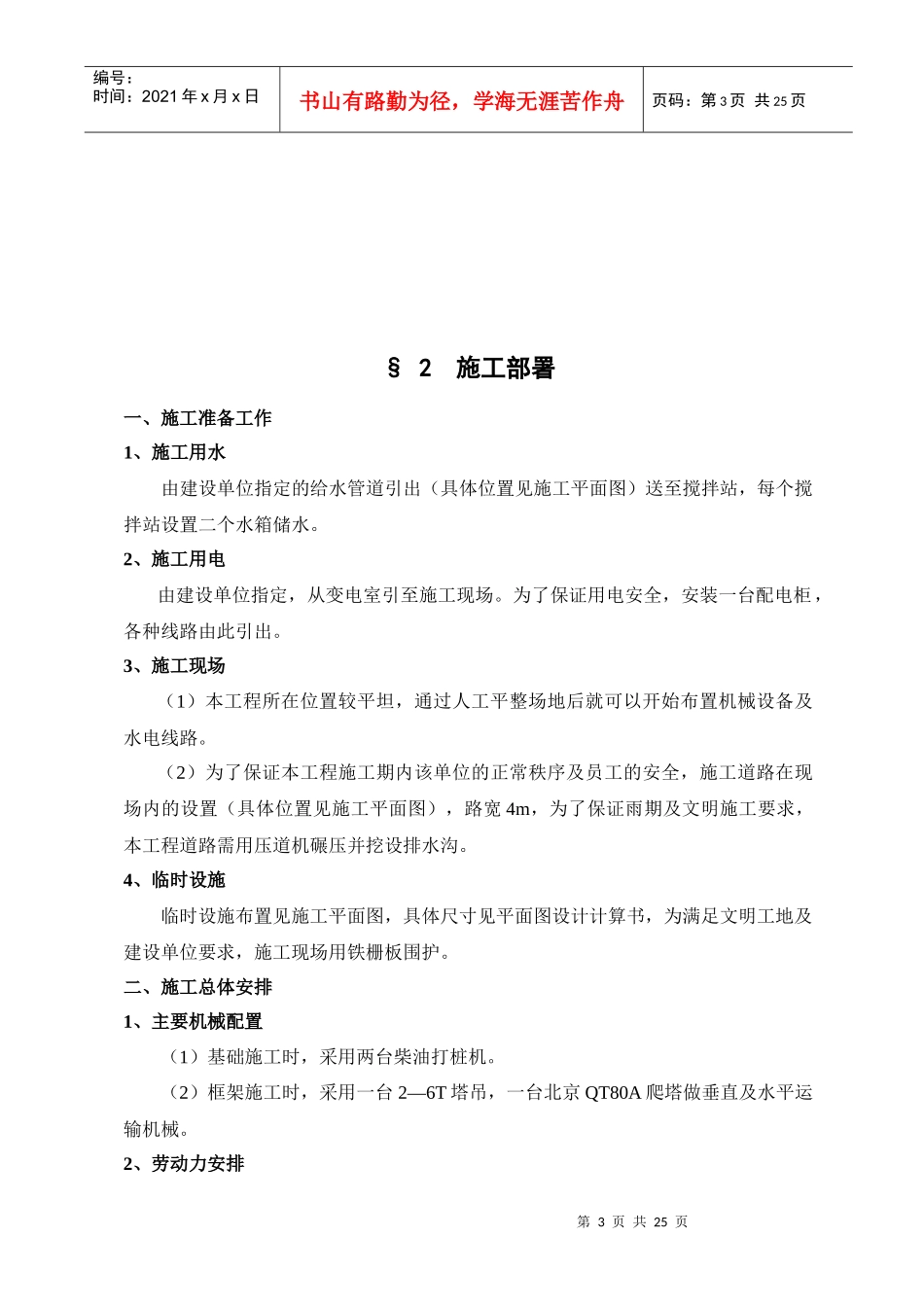

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页秦皇岛市某办公楼施工组织设计§1工程概况本工程为秦皇岛市某单位办公楼,位于××街88号。框架结构建筑面积9485m²,主体10,局部11层,一、十层层高4.2米。二~九层3.3米。开工日期:07年××月××日竣工日期:08年××月××日建设单位:秦皇岛市某单位施工单位:秦皇岛市三建设计单位:河北科技大学继续教育学院设计院一、建筑设计1、标高本工程室内±0.000相当于绝对高程+23.75m,室内外高差450mm。2、垂直交通防火设计:本工程为一个防火分区,设有一部消防电梯兼客梯,二部防烟楼梯间,其中一部与消防电梯共用前室。3、墙体结构外墙采用370复合墙,外侧为120厚实心砖,内侧为250加砌混凝土砌块。墙体砌时应水平方向@1000,竖直方向@500,砌一层Φ6250mm¿250mm,方环钢筋拉结M5.0混合沙浆砌筑,墙体砌筑时门窗洞口两侧砌120红砖,窗台满铺60厚C20细实混凝土,内墙除注明外均为200厚加砌混凝土。4、内装修天棚:卫生间为轻钢龙骨PVC区板,其余均为混合砂浆刮大白20mm厚楼地面:办公室、休息室、接待室、传达室、门厅、过厅、走廊、楼梯间为25mm厚大理石板,水泥砂浆粘贴,卫生间、前室为30mm厚防滑地砖。消防控制室、配电室、水箱间为25mm厚普通水磨石。墙面:卫生间贴瓷砖,其余为混合砂浆刮大白20mm厚。第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页窗台板:预制美术水磨石窗台板。5、外装饰外墙面米黄色瓷砖,浅棕色瓷砖分隔带,白色瓷砖点缀,做斩假石900mm高墙裙。室外台阶采用大理石贴面。6、门窗外窗为单框双玻铝合金窗,内门为木门,外门为铝合金门,不锈钢门,楼梯间为实拼双面石棉板防火门。7、屋面工程屋面APP防水(8mm厚),外加50mm厚钢筋混凝土。二、结构设计1、基础基础采用预制混凝土方桩,桩径为350mm¿350mm,桩长12m。单桩承载力设计值750KN,桩采用C30混凝土,C10混凝土垫层,承台混凝土C35。2、主体梁:框架梁截面尺寸为350mm¿800mm,连系梁截面尺寸为300mm¿600mm,周边支撑梁截面尺寸为250mm¿500mm,混凝土标号C20。板:所有板的板厚均为100mm,混凝土标号C20。柱墙:柱为方柱,截面600mm¿600mm、500mm¿500mm,剪力墙墙厚为200mm。柱墙混凝土全部为C30。第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页§2施工部署一、施工准备工作1、施工用水由建设单位指定的给水管道引出(具体位置见施工平面图)送至搅拌站,每个搅拌站设置二个水箱储水。2、施工用电由建设单位指定,从变电室引至施工现场。为了保证用电安全,安装一台配电柜,各种线路由此引出。3、施工现场(1)本工程所在位置较平坦,通过人工平整场地后就可以开始布置机械设备及水电线路。(2)为了保证本工程施工期内该单位的正常秩序及员工的安全,施工道路在现场内的设置(具体位置见施工平面图),路宽4m,为了保证雨期及文明施工要求,本工程道路需用压道机碾压并挖设排水沟。4、临时设施临时设施布置见施工平面图,具体尺寸见平面图设计计算书,为满足文明工地及建设单位要求,施工现场用铁栅板围护。二、施工总体安排1、主要机械配置(1)基础施工时,采用两台柴油打桩机。(2)框架施工时,采用一台2—6T塔吊,一台北京QT80A爬塔做垂直及水平运输机械。2、劳动力安排第4页共25页第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共25页根据实际工程量及劳动定额,算出分项工程所需工日。确定主要工种人数。木工:80人钢筋工:35人砼工:35人抹灰工:100人瓦工:80人3、主要分部分项工程工期2007.4.1—2007.4.15桩及承台施工2007.4.16—2007.9.30框架及主体砌筑2007.9.1—2007.11.30装饰工程施工4、材料材料全部由施工单位负责采购5、测量器具的选择(1)经纬仪的选择选择J2,误差2''。本工程总高度为38.2m,测量中的最大高度不超过55m,按55m计算。测量中仪器准确度所允许产生的最大误差为55¿0.0048弧长/米。0.264秒¿2''=0.53mm,查《混凝土结构工程施...
