某六层一字型框架办公楼设计土木工程专业毕业设计进度表

某六层一字型框架办公楼设计土木工程专业毕业设计进度表_第1页
1/2页
某六层一字型框架办公楼设计土木工程专业毕业设计进度表_第2页
2/2页

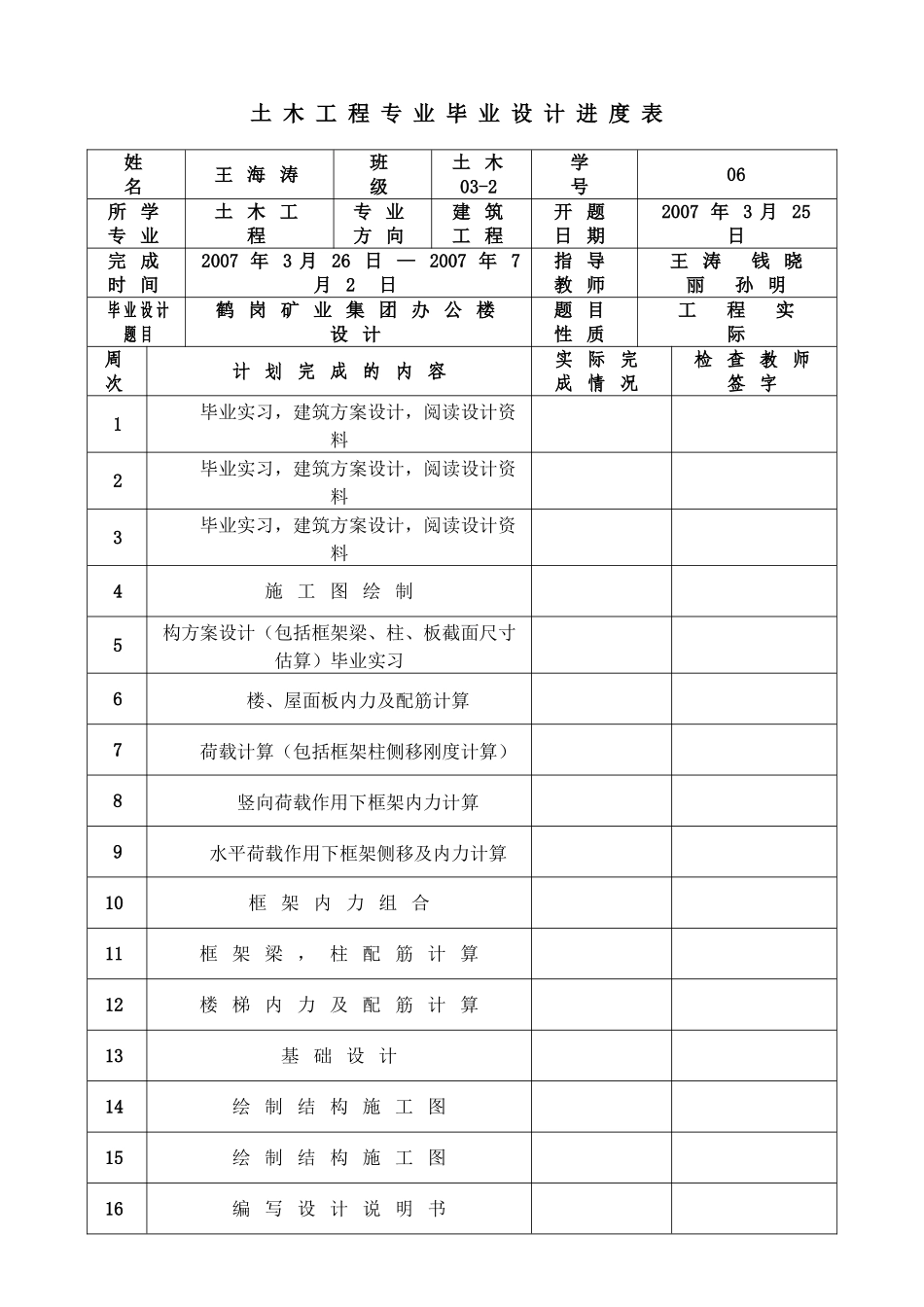

土 木 工 程 专 业 毕 业 设 计 进 度 表姓 名王 海 涛班 级土 木03-2学 号06所 学专 业土 木 工程专 业方 向建 筑工 程开 题日 期2007 年 3 月 25日完 成时 间2007 年 3 月 26 日 — 2007 年 7月 2 日指 导教 师王 涛 钱 晓丽 孙 明毕 业 设 计题 目鹤 岗 矿 业 集 团 办 公 楼设 计题 目性 质工 程 实 际周次计 划 完 成 的 内 容实 际 完成 情 况检 查 教 师签 字1毕业实习,建筑方案设计,阅读设计资料2毕业实习,建筑方案设计,阅读设计资料3毕业实习,建筑方案设计,阅读设计资料4施 工 图 绘 制5构方案设计(包括框架梁、柱、板截面尺寸估算)毕业实习6楼、屋面板内力及配筋计算7荷载计算(包括框架柱侧移刚度计算)8竖向荷载作用下框架内力计算9水平荷载作用下框架侧移及内力计算10框 架 内 力 组 合11框 架 梁 , 柱 配 筋 计 算12楼 梯 内 力 及 配 筋 计 算13基 础 设 计14绘 制 结 构 施 工 图15绘 制 结 构 施 工 图16编 写 设 计 说 明 书17小 组 预 答 辩18毕 业 答 辩
