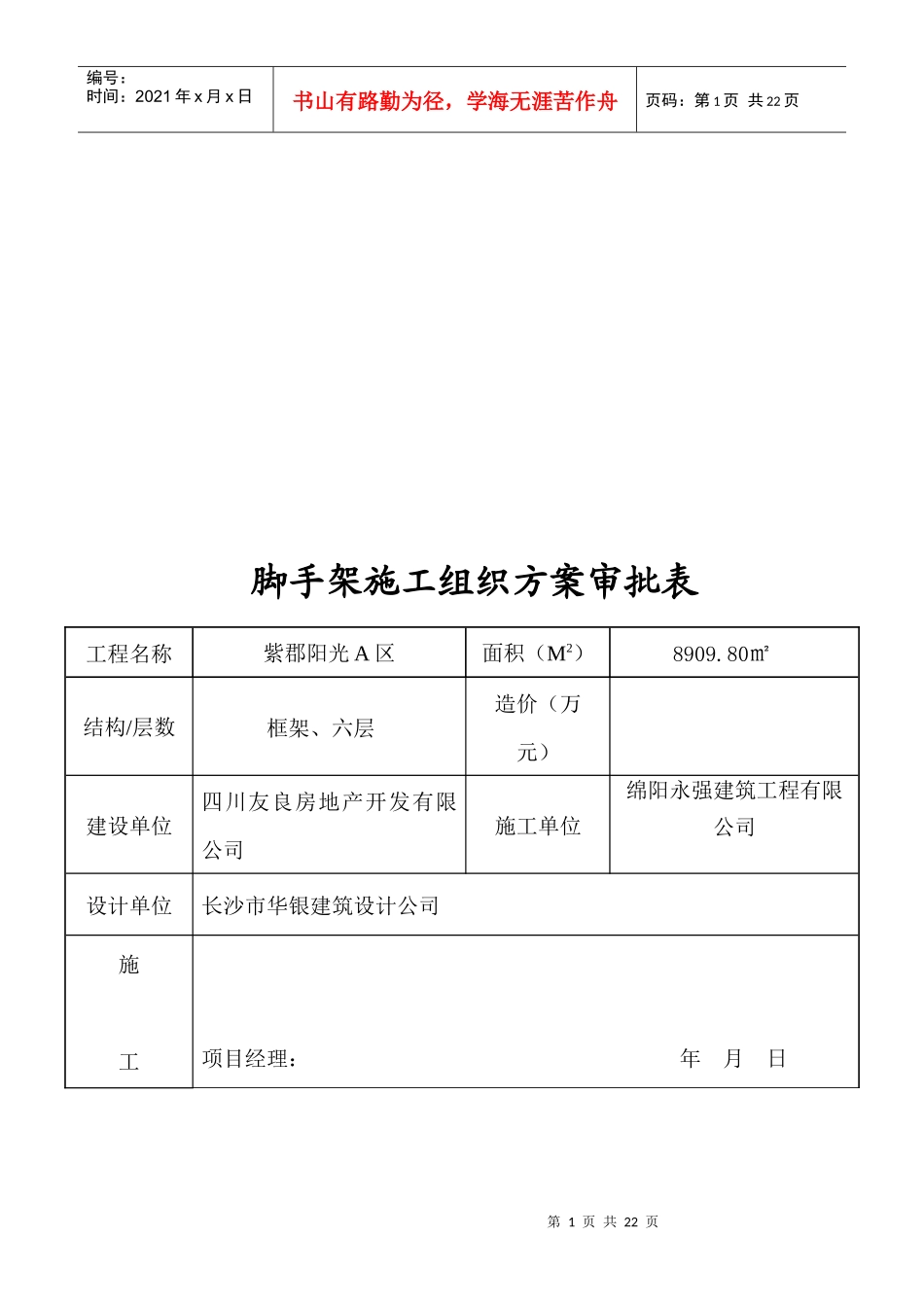

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页脚手架施工组织方案审批表工程名称紫郡阳光A区面积(M2)8909

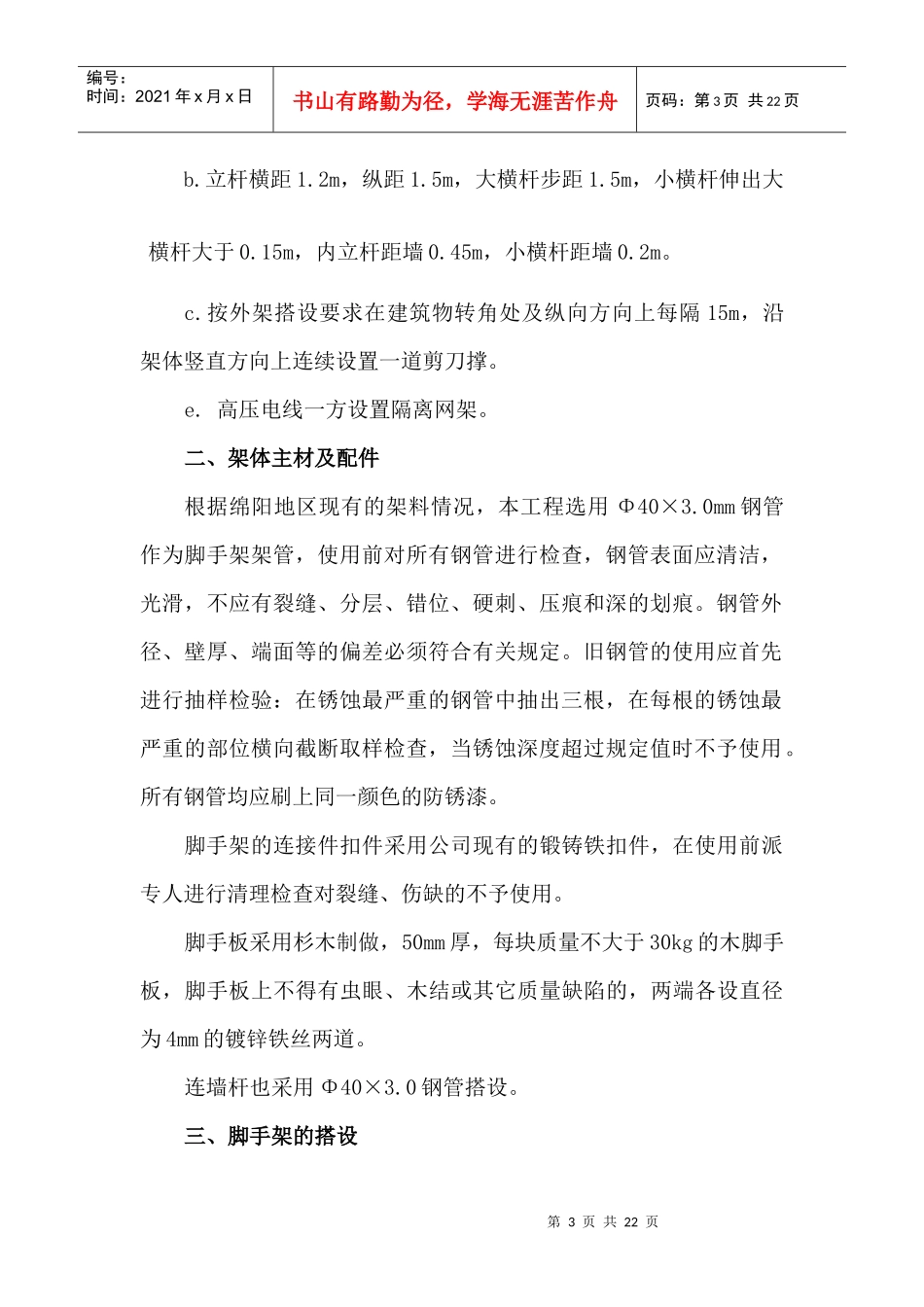

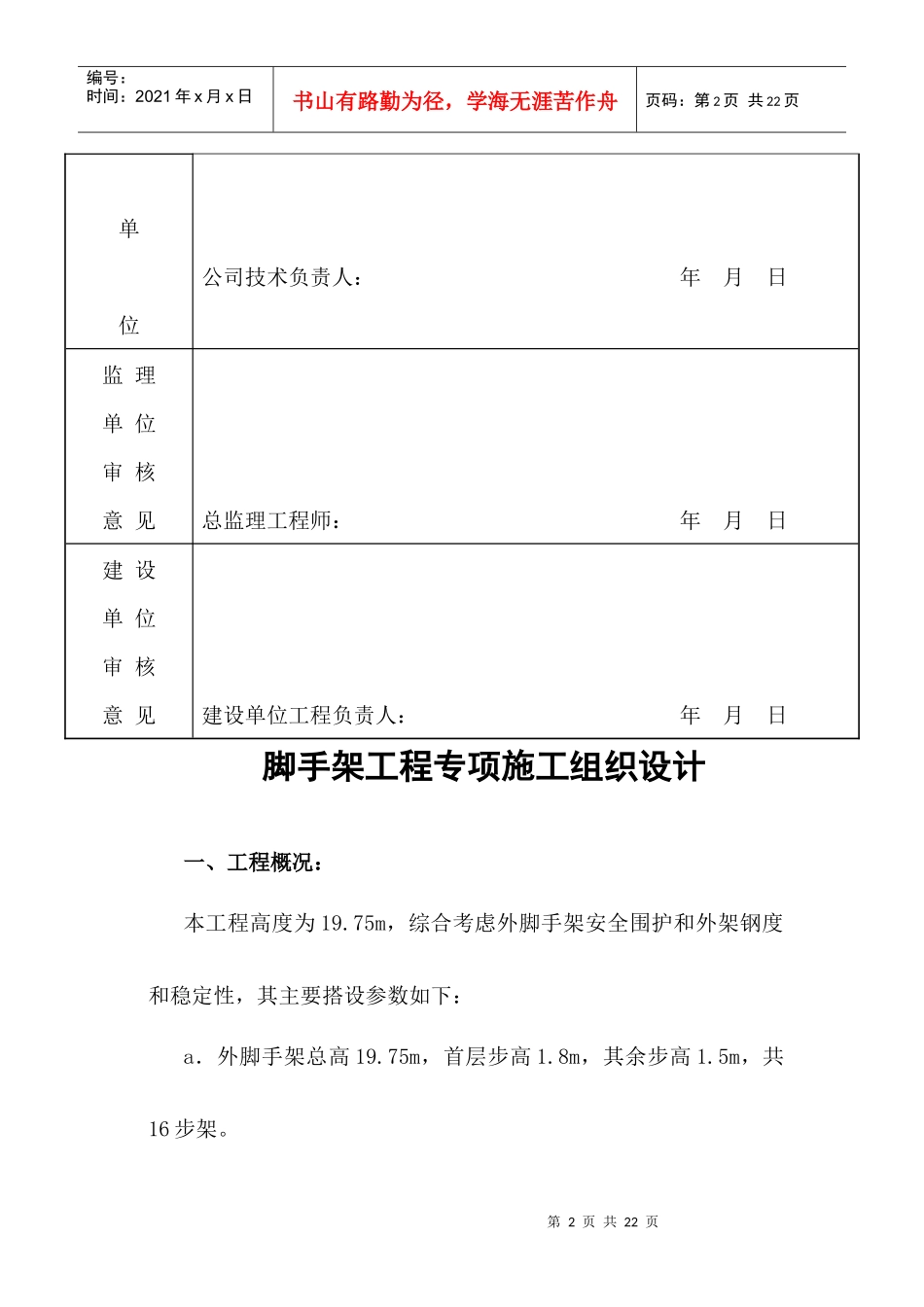

80㎡结构/层数框架、六层造价(万元)建设单位四川友良房地产开发有限公司施工单位绵阳永强建筑工程有限公司设计单位长沙市华银建筑设计公司施工项目经理:年月日第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页单位公司技术负责人:年月日监理单位审核意见总监理工程师:年月日建设单位审核意见建设单位工程负责人:年月日脚手架工程专项施工组织设计一、工程概况:本工程高度为19
75m,综合考虑外脚手架安全围护和外架钢度和稳定性,其主要搭设参数如下:a.外脚手架总高19
75m,首层步高1
8m,其余步高1
5m,共16步架
第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页b
2m,纵距1
5m,大横杆步距1
5m,小横杆伸出大横杆大于0
15m,内立杆距墙0
45m,小横杆距墙0
按外架搭设要求在建筑物转角处及纵向方向上每隔15m,沿架体竖直方向上连续设置一道剪刀撑
高压电线一方设置隔离网架
二、架体主材及配件根据绵阳地区现有的架料情况,本工程选用Φ40×3
0mm钢管作为脚手架架管,使用前对所有钢管进行检查,钢管表面应清洁,光滑,不应有裂缝、分层、错位、硬刺、压痕和深的划痕
钢管外径、壁厚、端面等的偏差必须符合有关规定
旧钢管的使用应首先进行抽样检验:在锈蚀最严重的钢管中抽出三根,在每根的锈蚀最严重的部位横向截断取样检查,当锈蚀深度超过规定值时不予使用
所有钢管均应刷上同一颜色的防锈漆
脚手架的连接件扣件采用公司现有的锻铸铁扣件,在使用前派专人进行清理检查对裂缝、伤缺的不予使用
