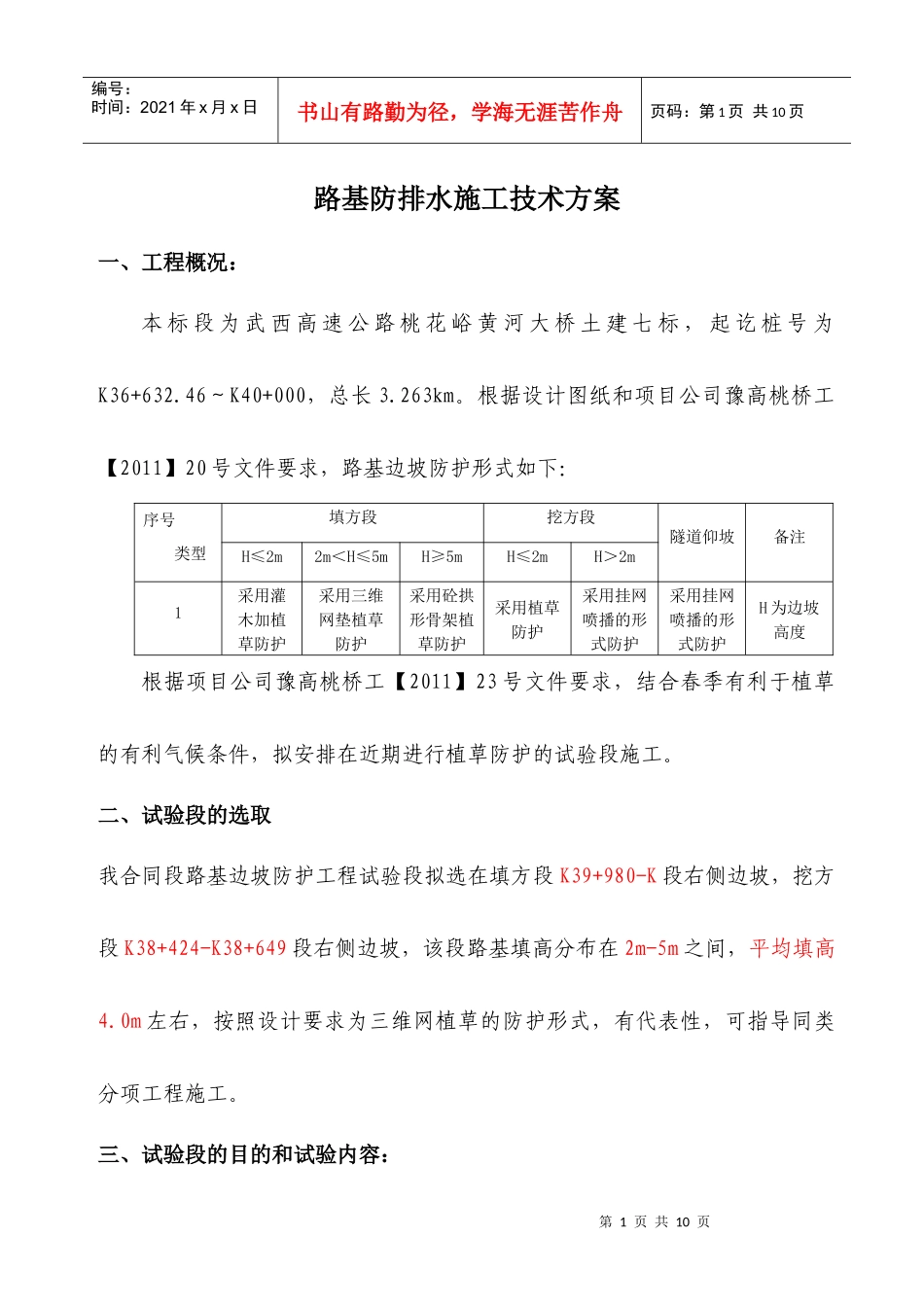

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页路基防排水施工技术方案一、工程概况:本标段为武西高速公路桃花峪黄河大桥土建七标,起讫桩号为K36+632
46~K40+000,总长3
根据设计图纸和项目公司豫高桃桥工【2011】20号文件要求,路基边坡防护形式如下:序号类型填方段挖方段隧道仰坡备注H≤2m2m<H≤5mH≥5mH≤2mH>2m1采用灌木加植草防护采用三维网垫植草防护采用砼拱形骨架植草防护采用植草防护采用挂网喷播的形式防护采用挂网喷播的形式防护H为边坡高度根据项目公司豫高桃桥工【2011】23号文件要求,结合春季有利于植草的有利气候条件,拟安排在近期进行植草防护的试验段施工
二、试验段的选取我合同段路基边坡防护工程试验段拟选在填方段K39+980-K段右侧边坡,挖方段K38+424-K38+649段右侧边坡,该段路基填高分布在2m-5m之间,平均填高4
0m左右,按照设计要求为三维网植草的防护形式,有代表性,可指导同类分项工程施工

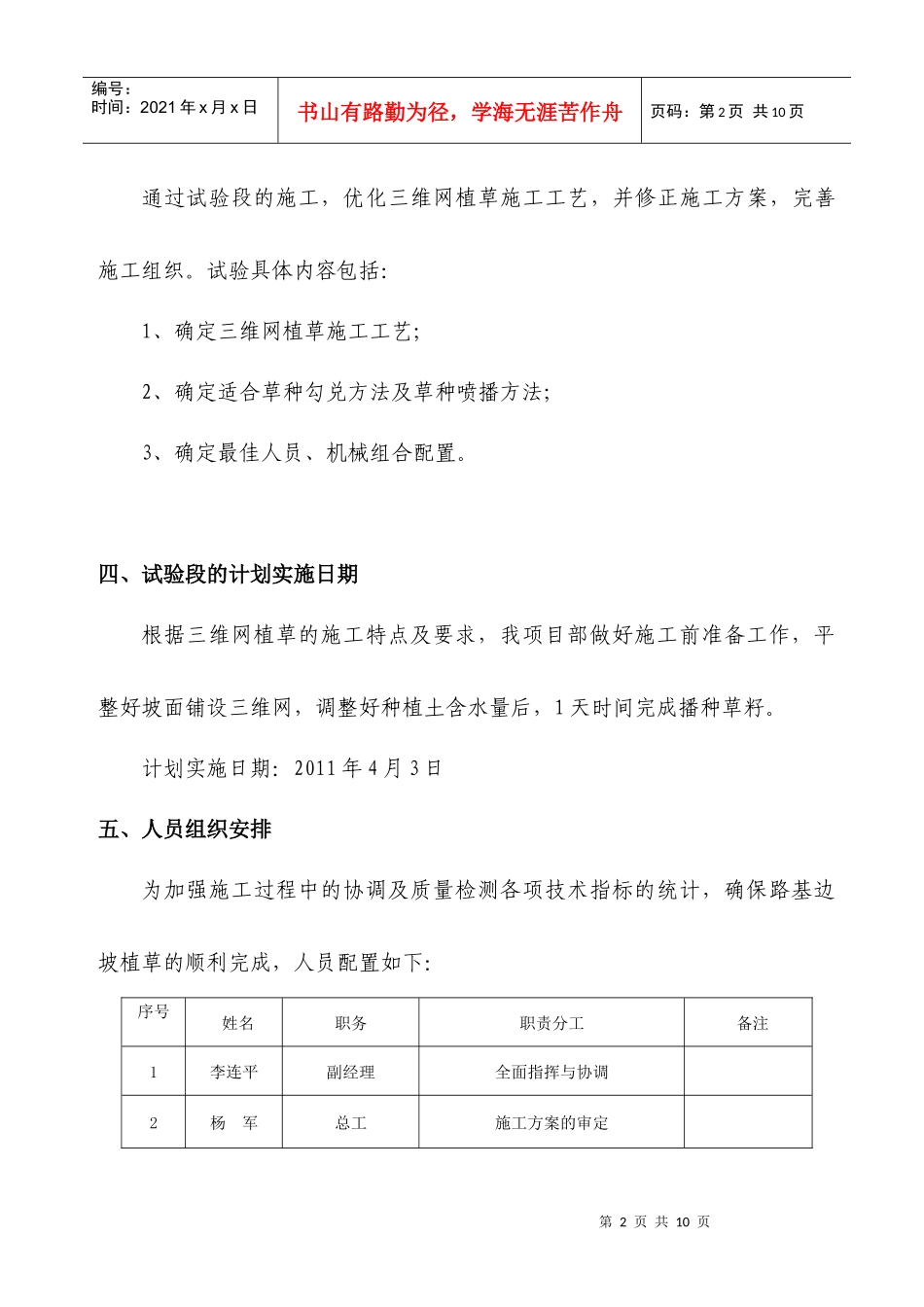

三、试验段的目的和试验内容:第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页通过试验段的施工,优化三维网植草施工工艺,并修正施工方案,完善施工组织
试验具体内容包括:1、确定三维网植草施工工艺;2、确定适合草种勾兑方法及草种喷播方法;3、确定最佳人员、机械组合配置
四、试验段的计划实施日期根据三维网植草的施工特点及要求,我项目部做好施工前准备工作,平整好坡面铺设三维网,调整好种植土含水量后,1天时间完成播种草籽

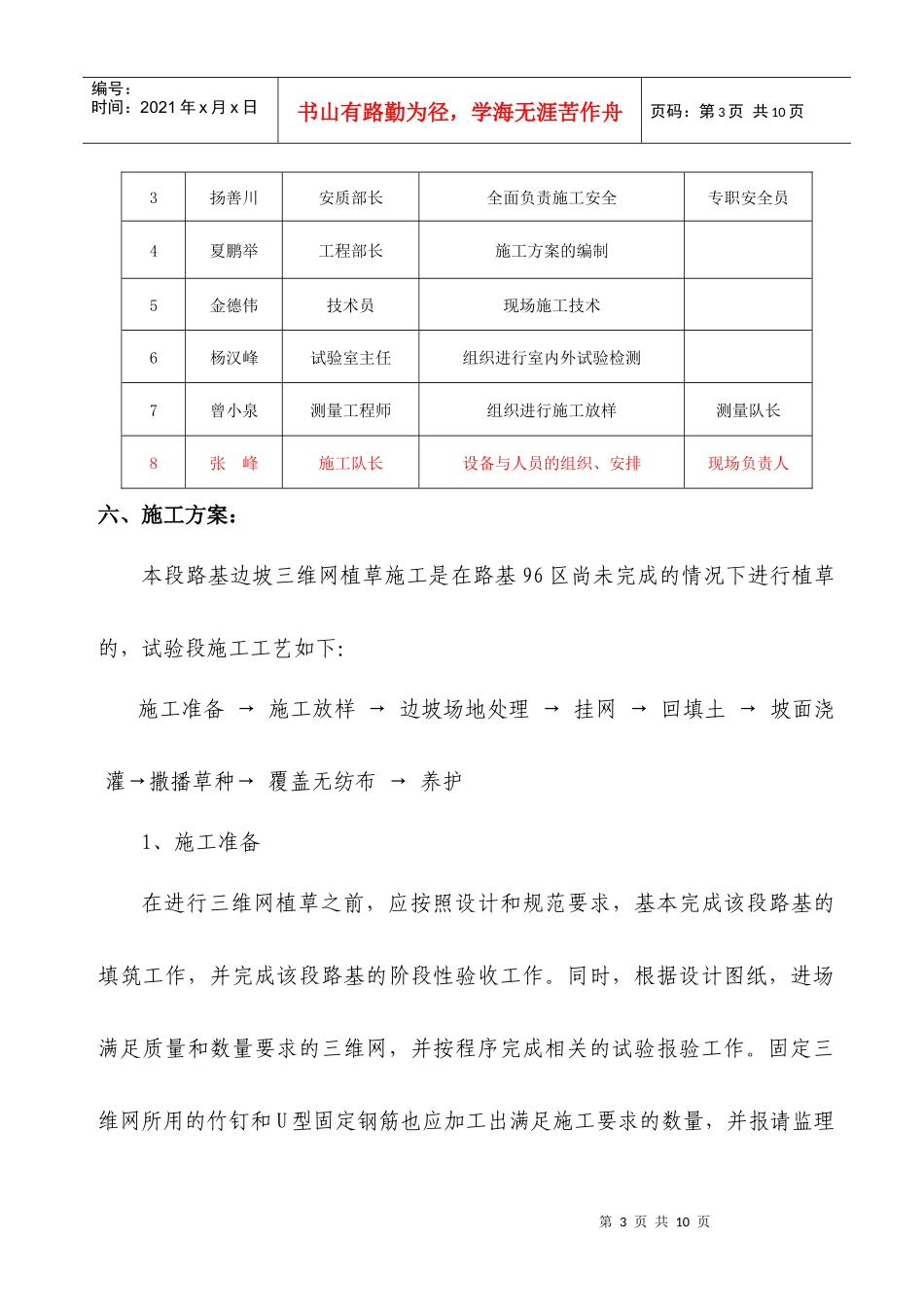

计划实施日期:2011年4月3日五、人员组织安排为加强施工过程中的协调及质量检测各项技术指标的统计,确保路基边坡植草的顺利完成,人员配置如下:序号姓名职务职责分工备注1李连平副经理全面指挥与协调2杨军总工施工
