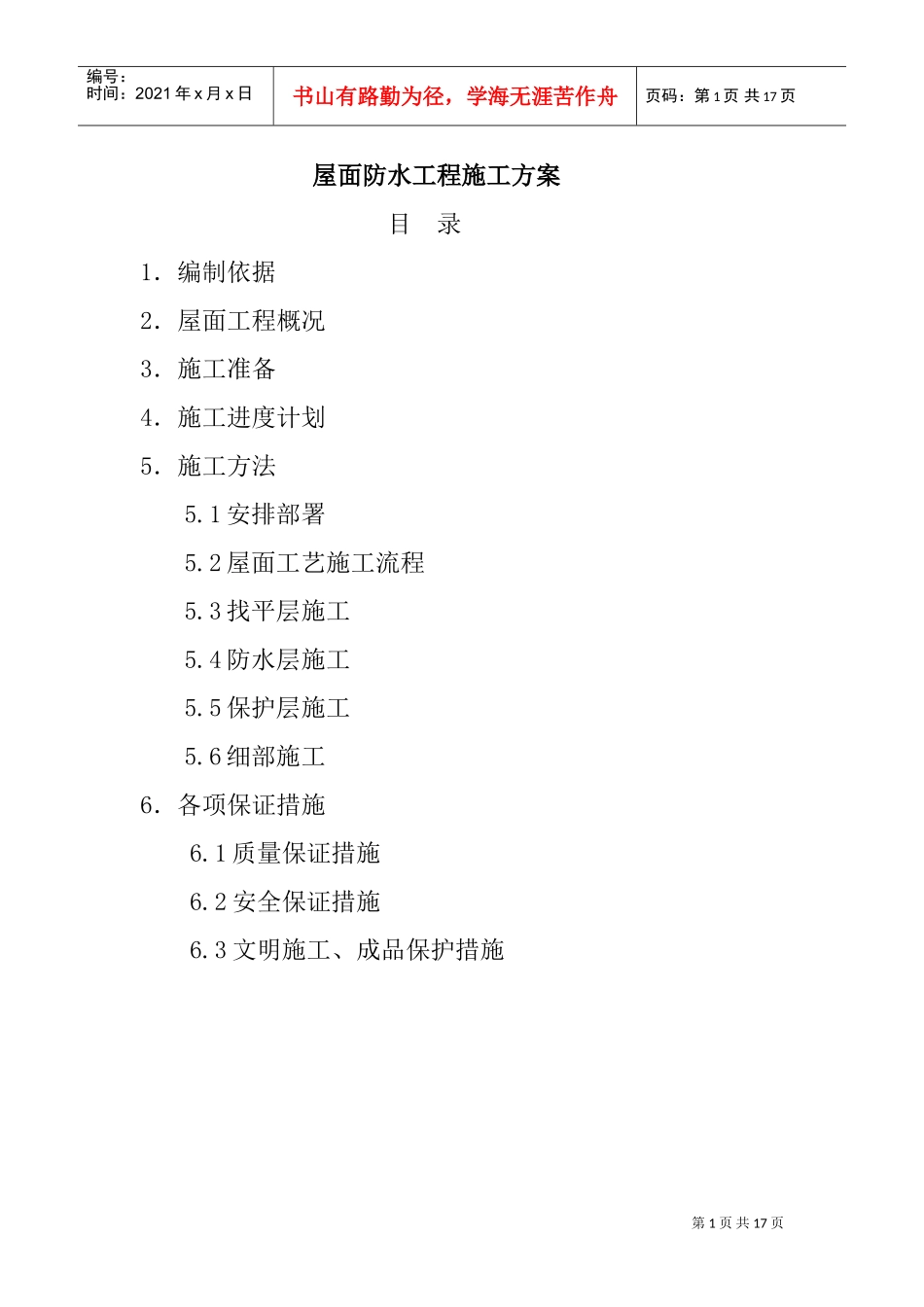

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页屋面防水工程施工方案目录1.编制依据2.屋面工程概况3.施工准备4.施工进度计划5.施工方法5
1安排部署5
2屋面工艺施工流程5
3找平层施工5
4防水层施工5
5保护层施工5
6细部施工6.各项保证措施6
1质量保证措施6
2安全保证措施6

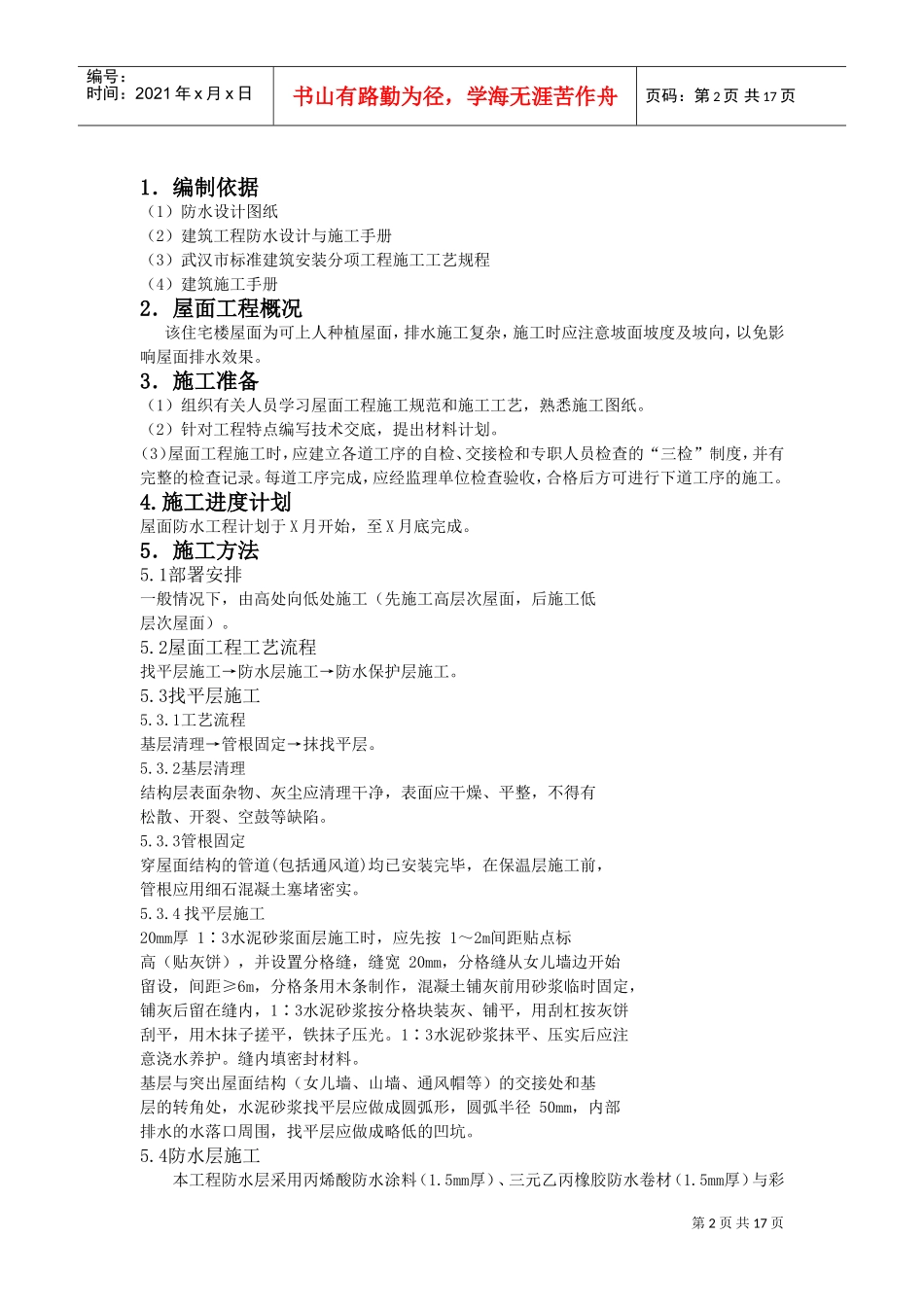

3文明施工、成品保护措施第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页1.编制依据(1)防水设计图纸(2)建筑工程防水设计与施工手册(3)武汉市标准建筑安装分项工程施工工艺规程(4)建筑施工手册2.屋面工程概况该住宅楼屋面为可上人种植屋面,排水施工复杂,施工时应注意坡面坡度及坡向,以免影响屋面排水效果
3.施工准备(1)组织有关人员学习屋面工程施工规范和施工工艺,熟悉施工图纸
(2)针对工程特点编写技术交底,提出材料计划
(3)屋面工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录
每道工序完成,应经监理单位检查验收,合格后方可进行下道工序的施工
施工进度计划屋面防水工程计划于X月开始,至X月底完成
5.施工方法5
1部署安排一般情况下,由高处向低处施工(先施工高层次屋面,后施工低层次屋面)
2屋面工程工艺流程找平层施工→防水层施工→防水保护层施工
3找平层施工5
1工艺流程基层清理→管根固定→抹找平层
2基层清理结构层表面杂物、灰尘应清理干净,表面应干燥、平整,不得有松散、开裂、空鼓等缺陷
3管根固定穿屋面结构的管道(包括通风道)均已安装完毕,在保温层施工前,管根应用细石混凝土塞堵密实
4找平层施工20mm厚1∶3水泥砂浆面层施工时,应先按1~2m间距贴点标高(贴灰饼),并设置分格缝,缝宽20mm,分格缝从女儿墙边
