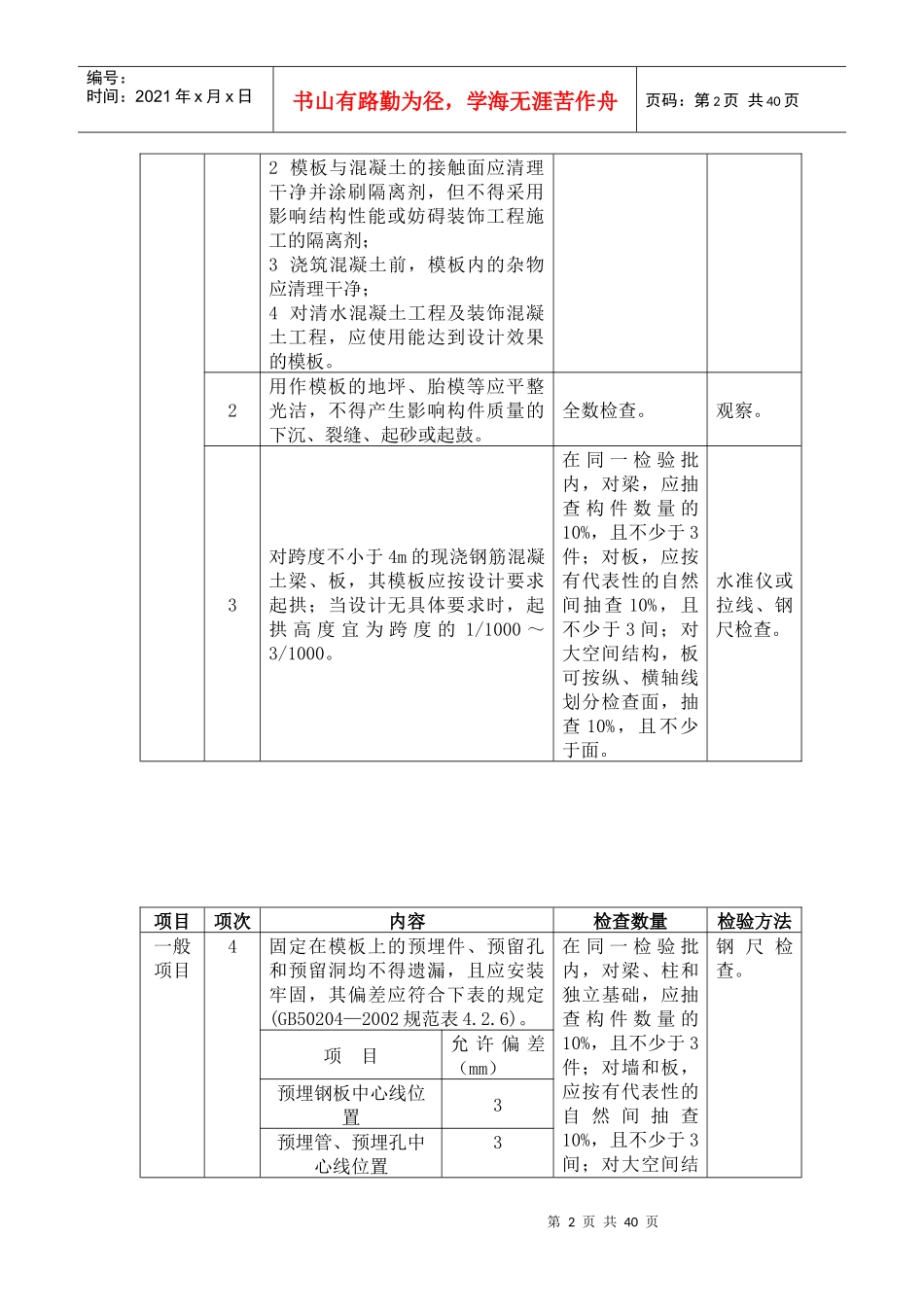

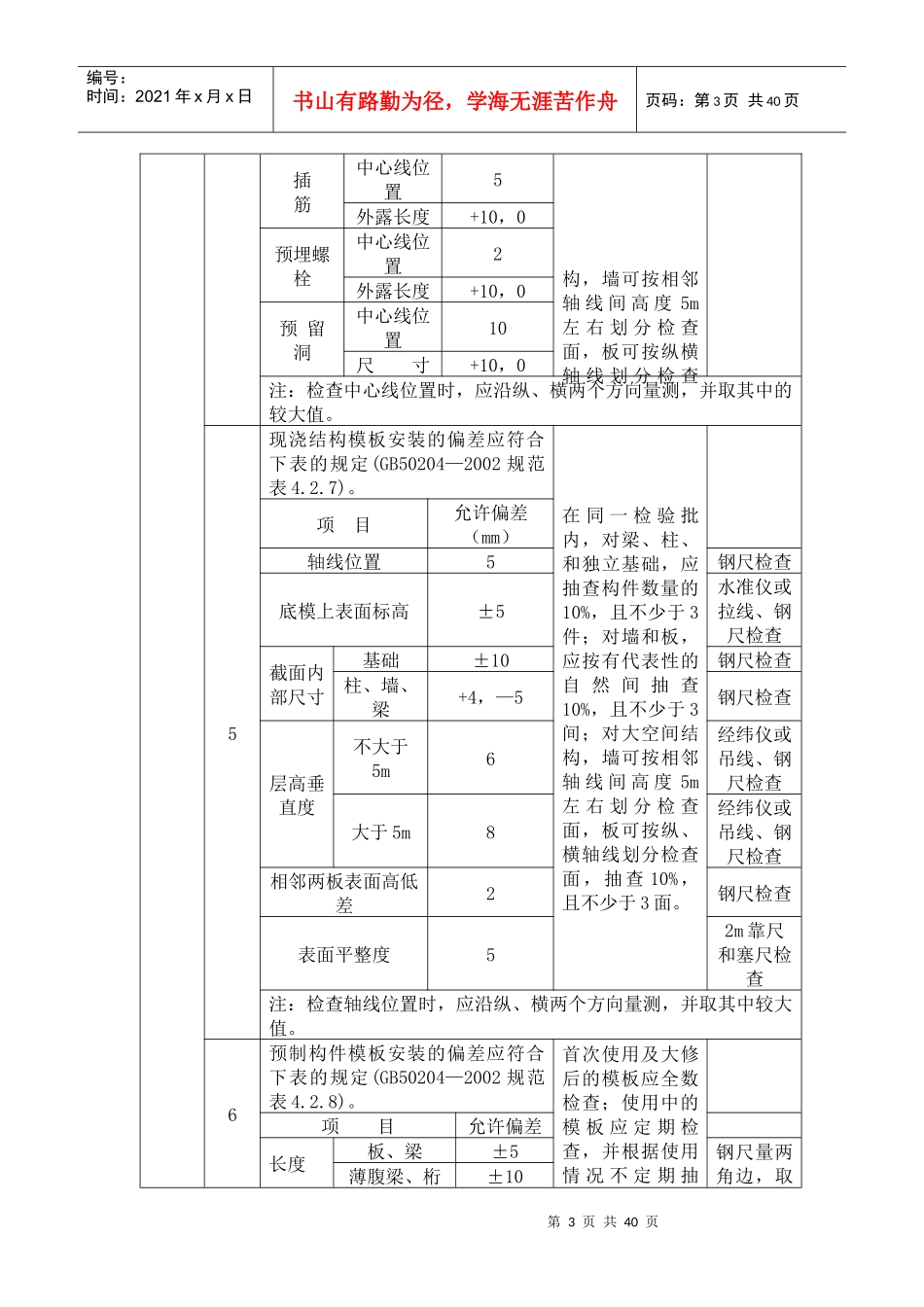

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页混凝土分项工程施工质量监理实施细则一、工程概况1.项目名称:奉化市三高连接线江口街道拆迁安置用房项目2.工程地点:江口街道下、中横村两村东边。3.建筑面积:总建筑面积55210平方米4.工程结构:框架结构5.楼层:3层、4层、5层6.工程造价:工程总造价7086.6654万元7.施工工期:施工合同工期380日历天8.建设单位:奉化市人民政府江口街道办事处9.设计单位:陕西省市政工程设计院有限公司10.监理单位:浙江省工程咨询有限公司11.施工单位:浙江省建安集团股份有限公司12.质安监督单位:奉化市建设工程质安监督站二、混凝土结构工程模板分项工程施工质量监理实施细则混凝土在浇筑时呈可塑状态,模板与混凝土直接接触,使混凝土具有设计所要求的形状;支架系统起支撑模板,保持其位置正确并承受模板、混凝土以及施工荷载的作用。模板及其支架系统的质量,将直接影响到混凝土成型后的质量。(一)模板安装项目项次内容检查数量检验方法主控项目1安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。全数检查。对照模板设计文件和施工技术方案观察。2在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。全数检查。观察。一般项目1模板安装应满足下列要求:1模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;全数检查。观察。第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页2模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;3浇筑混凝土前,模板内的杂物应清理干净;4对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。2用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。全数检查。观察。3对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于面。水准仪或拉线、钢尺检查。项目项次内容检查数量检验方法一般项目4固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合下表的规定(GB50204—2002规范表4.2.6)。在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结钢尺检查。项目允许偏差(mm)预埋钢板中心线位置3预埋管、预埋孔中心线位置3第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。5现浇结构模板安装的偏差应符合下表的规定(GB50204—2002规范表4.2.7)。在同一检验批内,对梁、柱、和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。项目允许偏差(mm)轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,—5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中较大值。6预制构件模板安装的偏差应符合下表的规定(GB50204—2002规范表4.2.8)。首次使用及大修后的模板应全数检查;使用中的模板应定期检查,并根据使用情况不定期抽项目...
