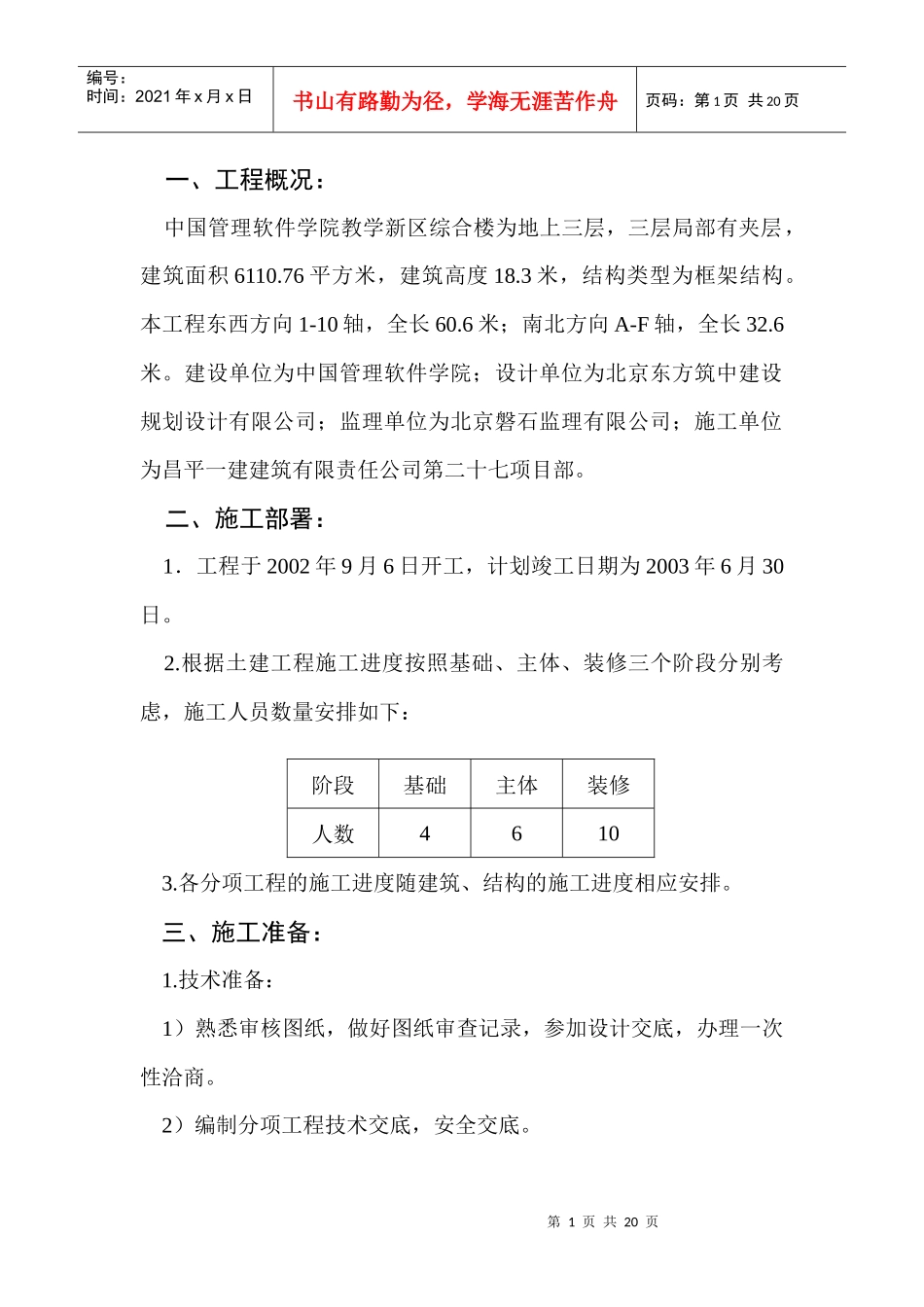

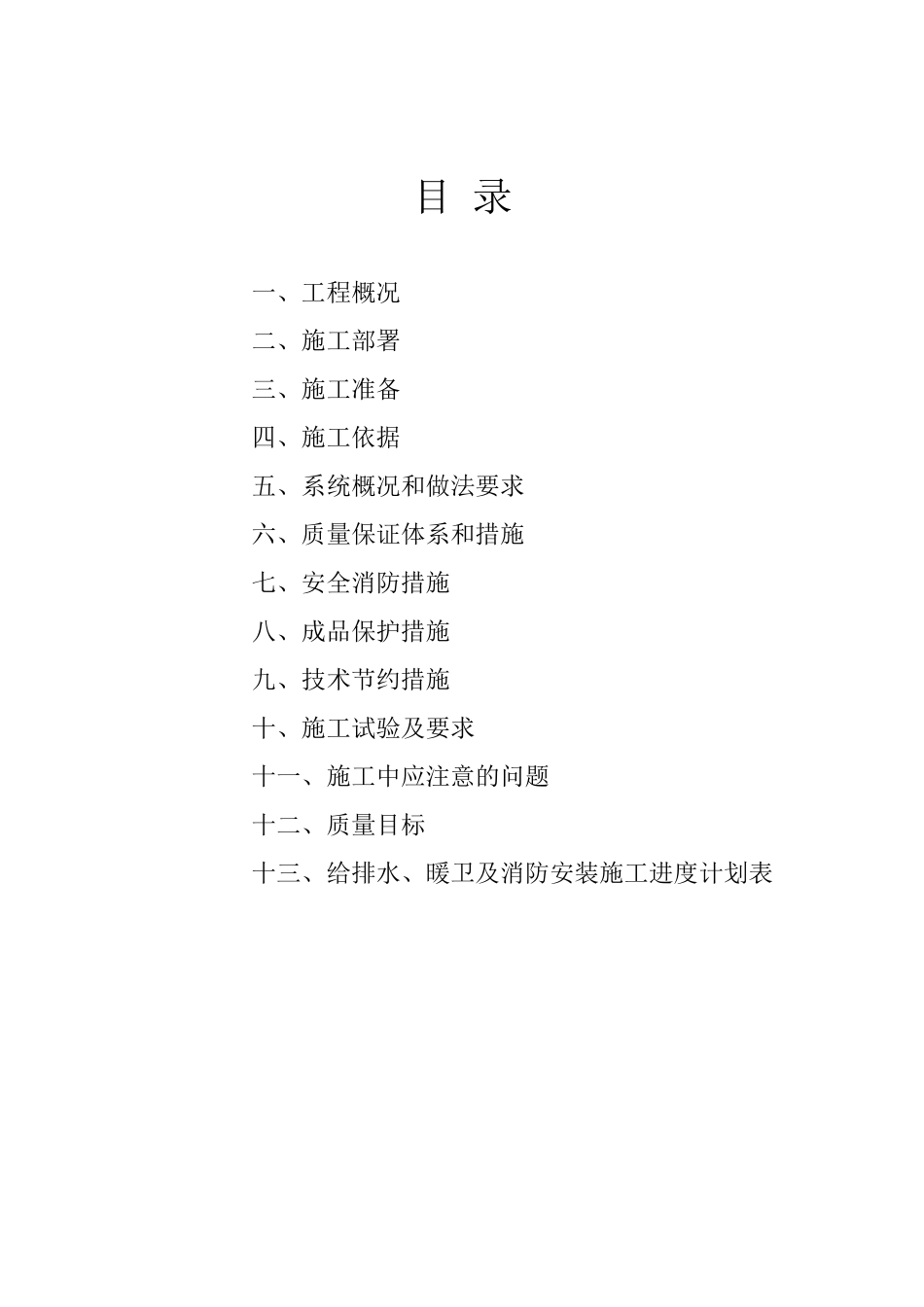

目录一、工程概况二、施工部署三、施工准备四、施工依据五、系统概况和做法要求六、质量保证体系和措施七、安全消防措施八、成品保护措施九、技术节约措施十、施工试验及要求十一、施工中应注意的问题十二、质量目标十三、给排水、暖卫及消防安装施工进度计划表第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页一、工程概况:中国管理软件学院教学新区综合楼为地上三层,三层局部有夹层,建筑面积6110
76平方米,建筑高度18
3米,结构类型为框架结构
本工程东西方向1-10轴,全长60
6米;南北方向A-F轴,全长32
建设单位为中国管理软件学院;设计单位为北京东方筑中建设规划设计有限公司;监理单位为北京磐石监理有限公司;施工单位为昌平一建建筑有限责任公司第二十七项目部
二、施工部署:1.工程于2002年9月6日开工,计划竣工日期为2003年6月30日
根据土建工程施工进度按照基础、主体、装修三个阶段分别考虑,施工人员数量安排如下:阶段基础主体装修人数46103
各分项工程的施工进度随建筑、结构的施工进度相应安排
三、施工准备:1
技术准备:1)熟悉审核图纸,做好图纸审查记录,参加设计交底,办理一次性洽商
2)编制分项工程技术交底,安全交底
第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页3)向有关施工人员进行技术交底
材料准备:1)根据施工进度,预算员提前做好材料计划,材料员根据材料计划编制采购计划、材料及时进场
2)采购的计划应提出技术、质量要求及供应方提供的资料
四、施工依据:1
《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)3
《建筑设备施工安装通用图集》(91SB1)(91SB2)(91SB3)(91SB4)4
《建筑设备安装分项工程施
