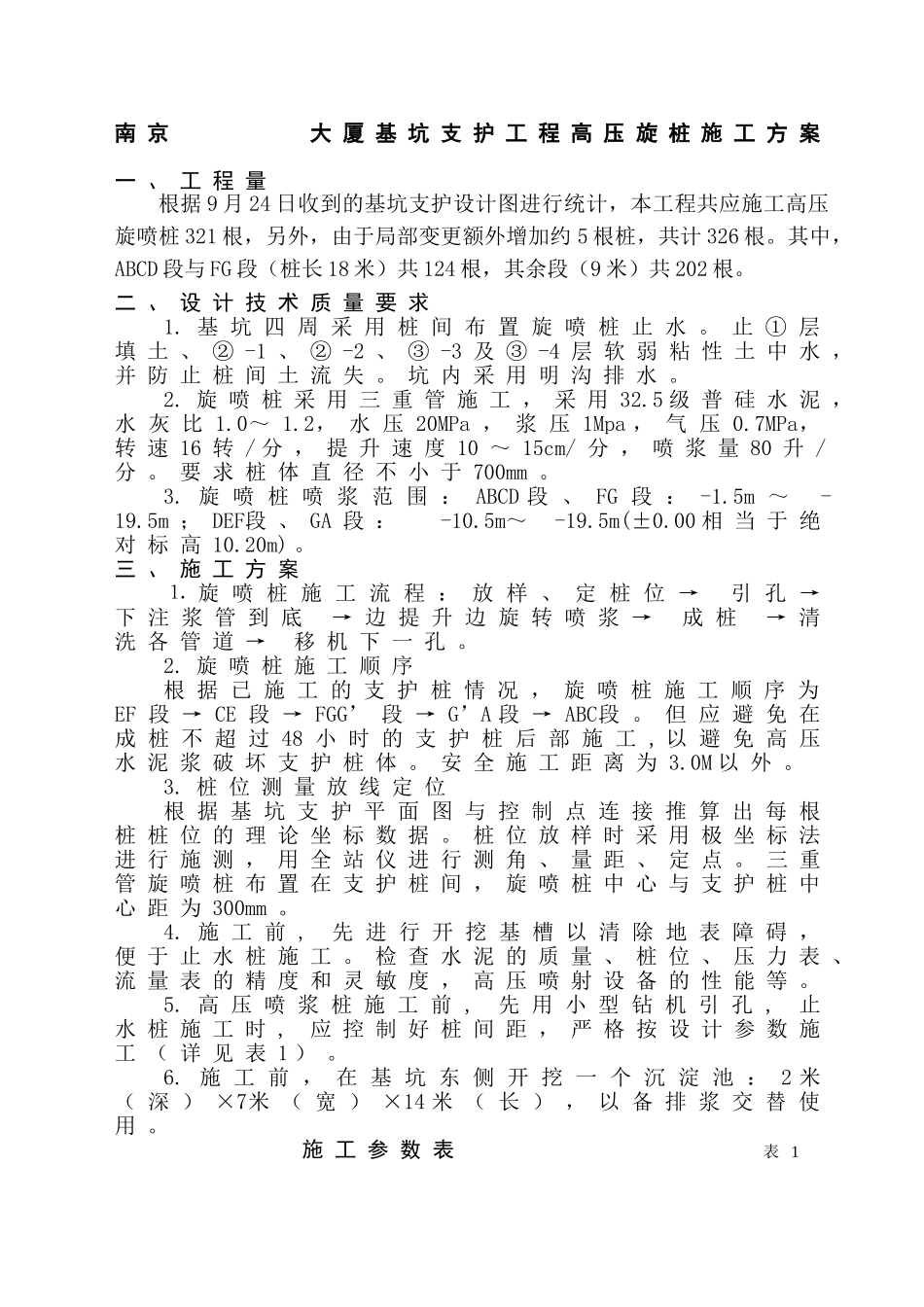

南京大厦基坑支护工程高压旋桩施工方案一、工程量根据9月24日收到的基坑支护设计图进行统计,本工程共应施工高压旋喷桩321根,另外,由于局部变更额外增加约5根桩,共计326根
其中,ABCD段与FG段(桩长18米)共124根,其余段(9米)共202根
二、设计技术质量要求1
基坑四周采用桩间布置旋喷桩止水
止①层填土、②-1、②-2、③-3及③-4层软弱粘性土中水,并防止桩间土流失
坑内采用明沟排水
旋喷桩采用三重管施工,采用32
5级普硅水泥,水灰比1
2,水压20MPa,浆压1Mpa,气压0
7MPa,转速16转/分,提升速度10~15cm/分,喷浆量80升/分
要求桩体直径不小于700mm
旋喷桩喷浆范围:ABCD段、FG段:-1
5m~-19
5m;DEF段、GA段:-10
5m~-19
00相当于绝对标高10
三、施工方案⒈旋喷桩施工流程:放样、定桩位→引孔→下注浆管到底→边提升边旋转喷浆→成桩→清洗各管道→移机下一孔
旋喷桩施工顺序根据已施工的支护桩情况,旋喷桩施工顺序为EF段→CE段→FGG’段→G’A段→ABC段
但应避免在成桩不超过48小时的支护桩后部施工,以避免高压水泥浆破坏支护桩体
安全施工距离为3
桩位测量放线定位根据基坑支护平面图与控制点连接推算出每根桩桩位的理论坐标数据
桩位放样时采用极坐标法进行施测,用全站仪进行测角、量距、定点
三重管旋喷桩布置在支护桩间,旋喷桩中心与支护桩中心距为300mm
施工前,先进行开挖基槽以清除地表障碍,便于止水桩施工
检查水泥的质量、桩位、压力表、流量表的精度和灵敏度,高压喷射设备的性能等

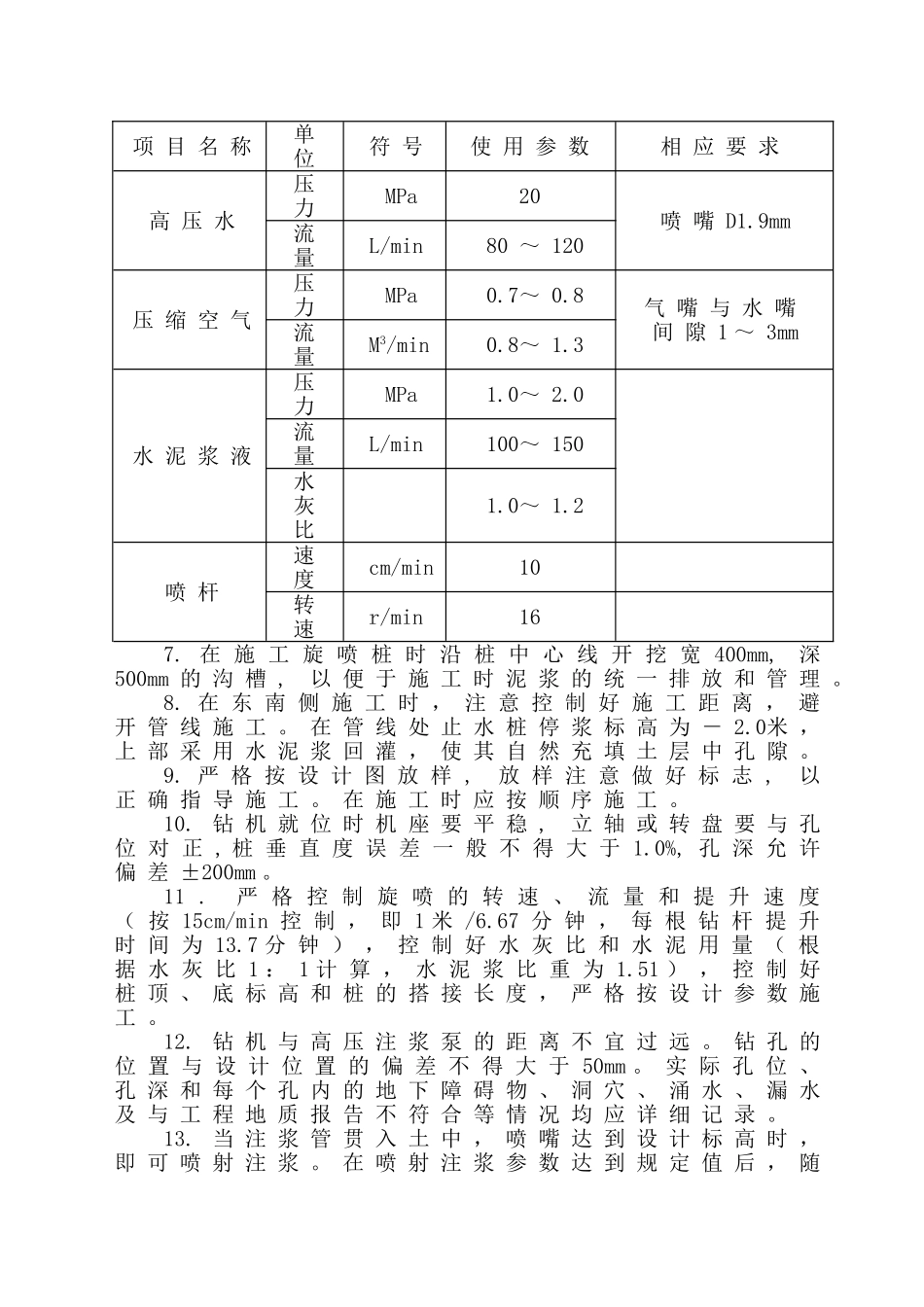

高压喷浆桩施工前,先用小型钻机引孔,止水桩施工时,应控制好桩间距,严格按设计参数施工(详见表1)
施工前,在基坑东侧开挖一个沉淀池:2米(深)×7米(宽)×14米
