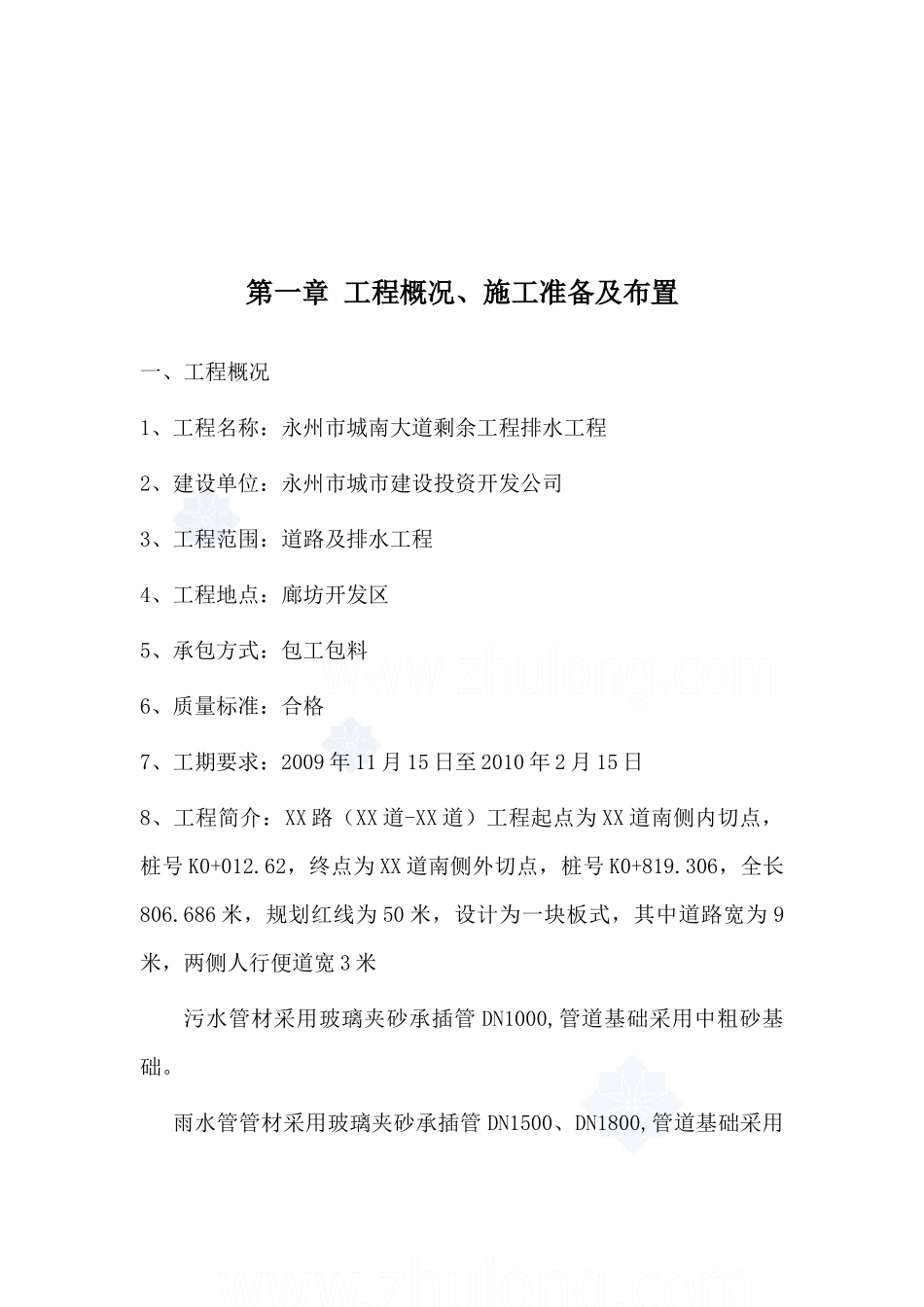

施工组织设计方案工程名称:编制单位:编制时间:第一章工程概况、施工准备及布置一、工程概况1、工程名称:永州市城南大道剩余工程排水工程2、建设单位:永州市城市建设投资开发公司3、工程范围:道路及排水工程4、工程地点:廊坊开发区5、承包方式:包工包料6、质量标准:合格7、工期要求:2009年11月15日至2010年2月15日8、工程简介:XX路(XX道-XX道)工程起点为XX道南侧内切点,桩号K0+012
62,终点为XX道南侧外切点,桩号K0+819
306,全长806
686米,规划红线为50米,设计为一块板式,其中道路宽为9米,两侧人行便道宽3米污水管材采用玻璃夹砂承插管DN1000,管道基础采用中粗砂基础
雨水管管材采用玻璃夹砂承插管DN1500、DN1800,管道基础采用中粗砂基础

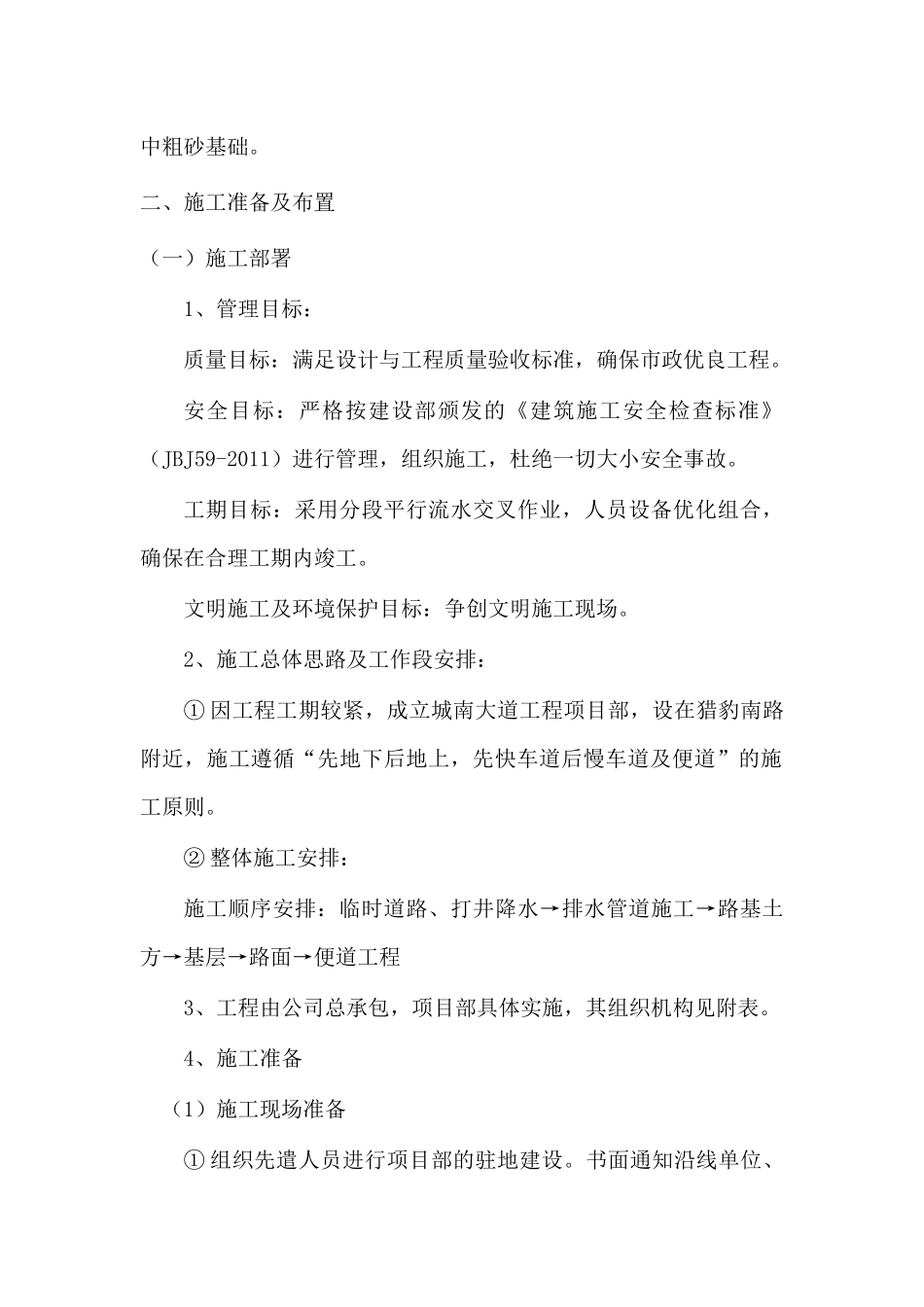

二、施工准备及布置(一)施工部署1、管理目标:质量目标:满足设计与工程质量验收标准,确保市政优良工程
安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JBJ59-2011)进行管理,组织施工,杜绝一切大小安全事故
工期目标:采用分段平行流水交叉作业,人员设备优化组合,确保在合理工期内竣工
文明施工及环境保护目标:争创文明施工现场
2、施工总体思路及工作段安排:①因工程工期较紧,成立城南大道工程项目部,设在猎豹南路附近,施工遵循“先地下后地上,先快车道后慢车道及便道”的施工原则
②整体施工安排:施工顺序安排:临时道路、打井降水→排水管道施工→路基土方→基层→路面→便道工程3、工程由公司总承包,项目部具体实施,其组织机构见附表
4、施工准备(1)施工现场准备①组织先遣人员进行项目部的驻地建设
书面通知沿线单位、居民,制作与施工有关的宣传设施和标语,做好文明施工准备
②布置好临时工棚作为设备、材料堆放场地
③对照工程设计图纸进行水系调查,或发现设计遗漏或不合理的排水或灌溉用水处理方案,立即
