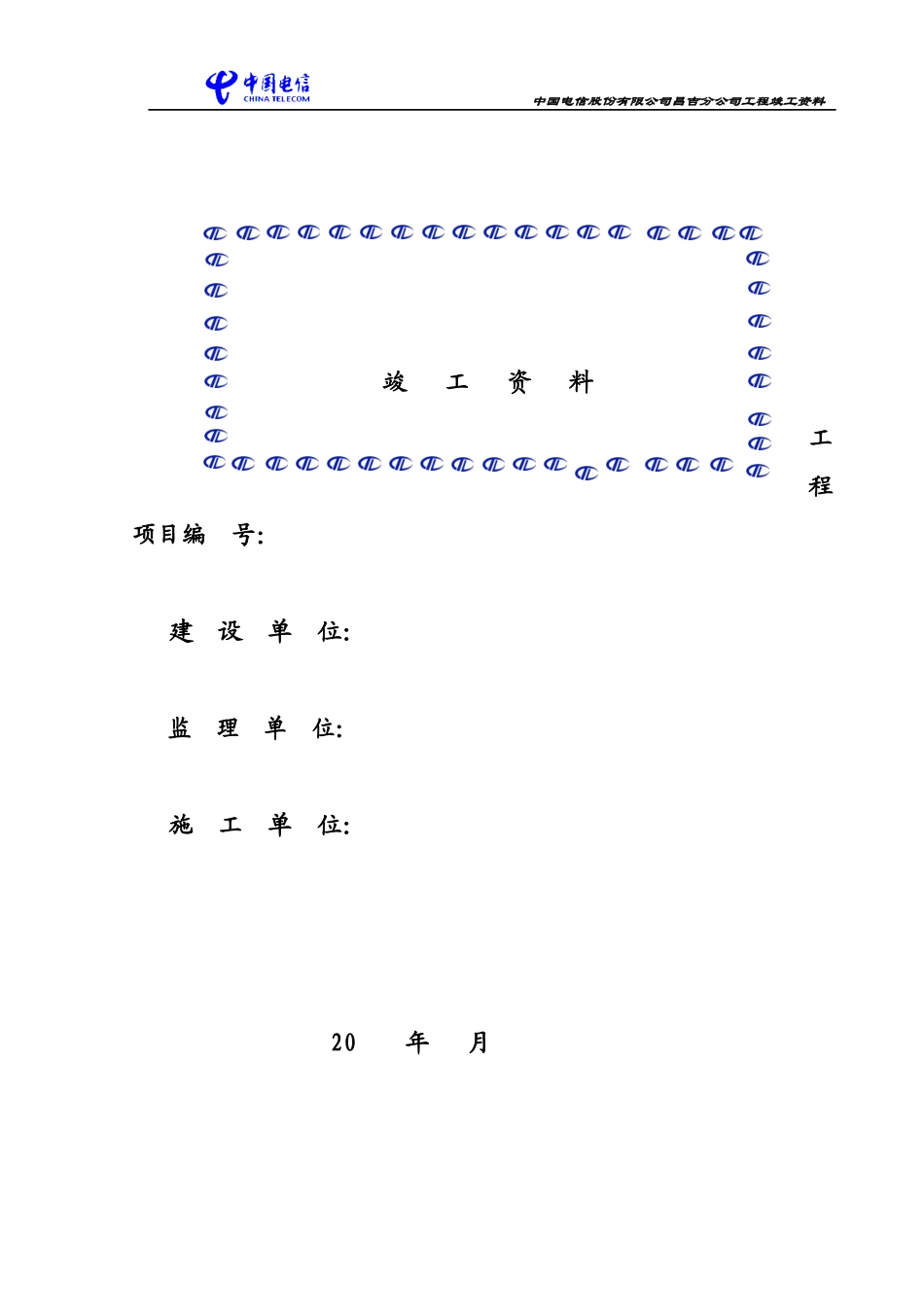

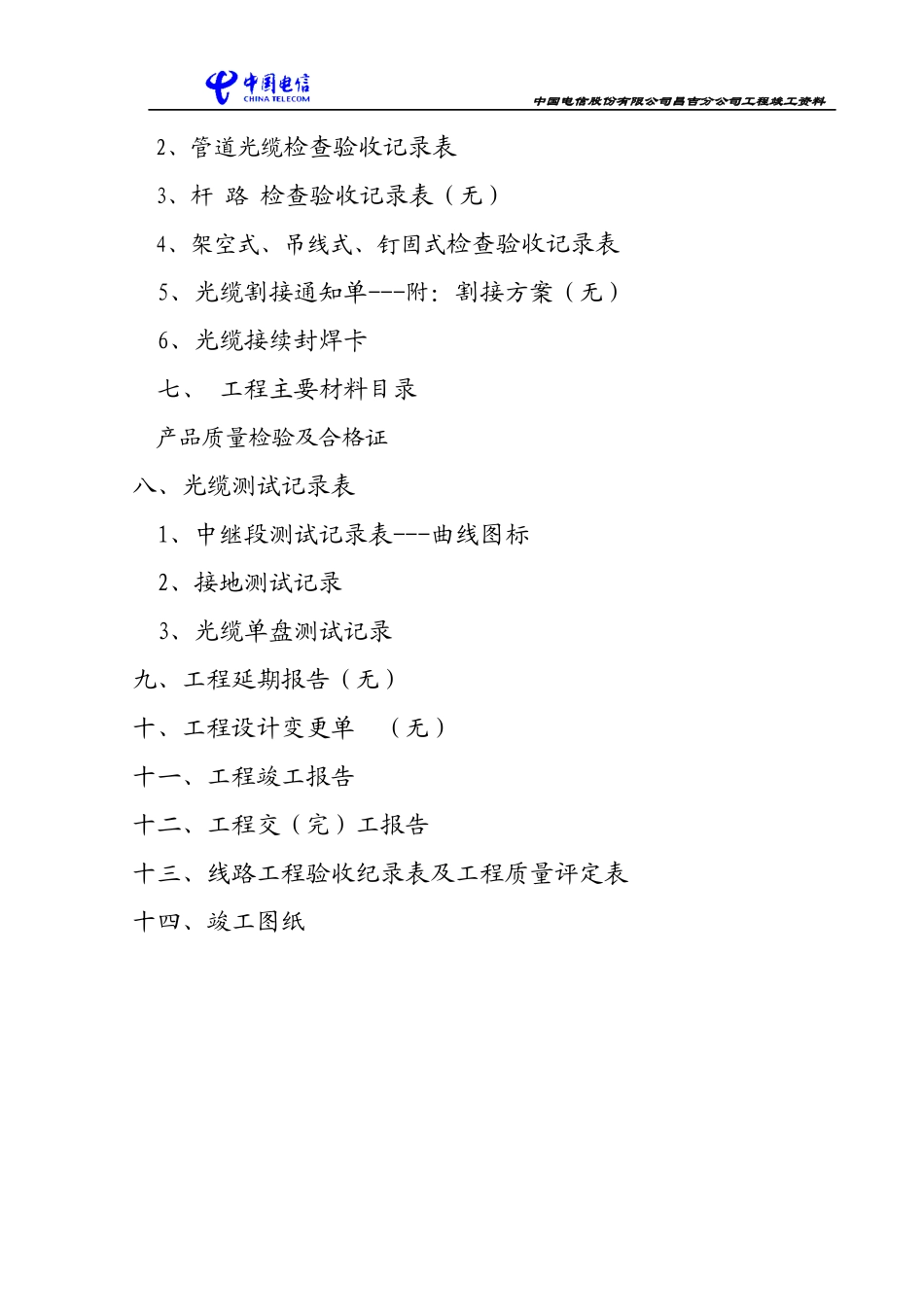

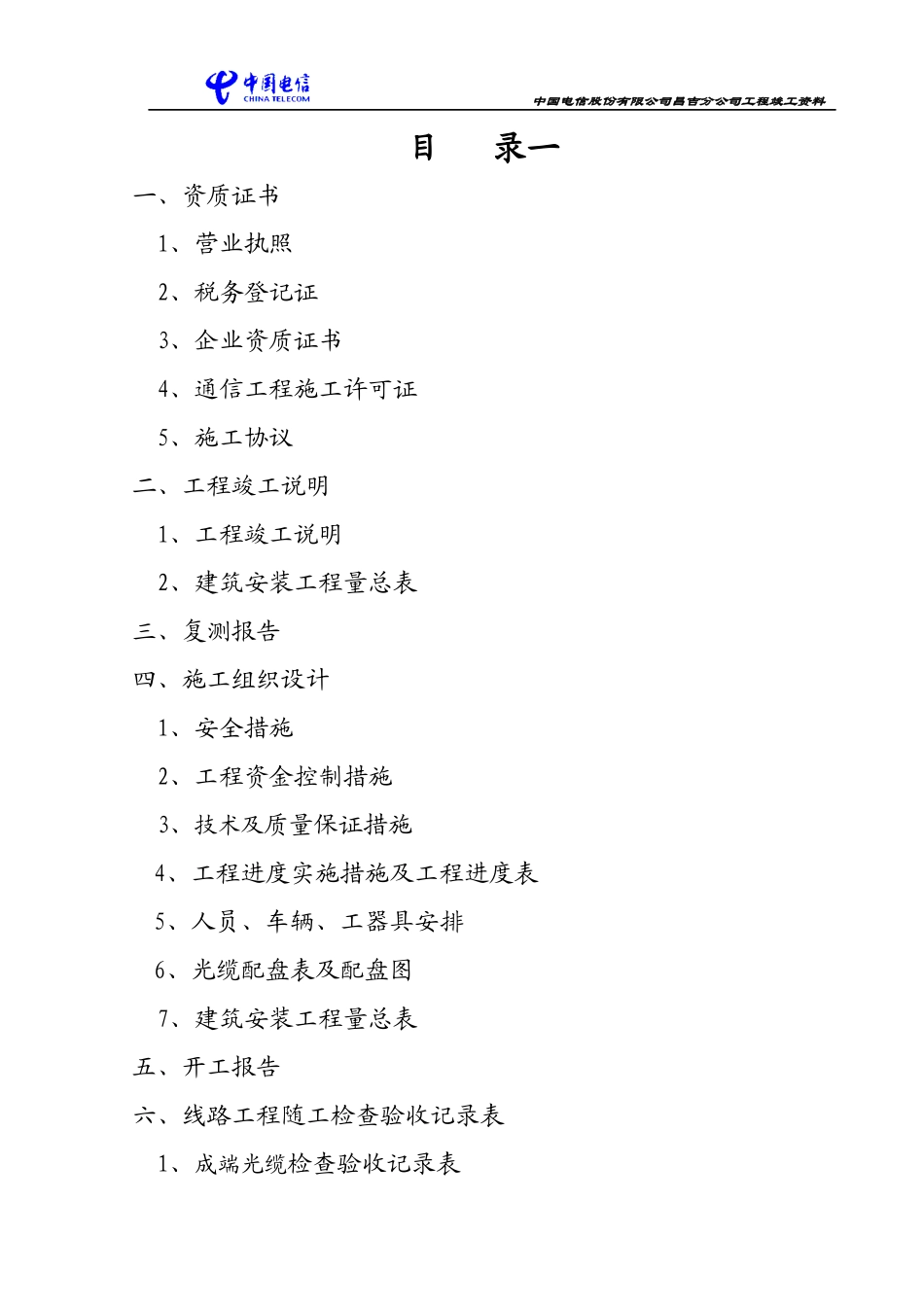

中国电信股份有限公司昌吉分公司工程竣工资料工程项目编号:建设单位:监理单位:施工单位:20年月竣工资料中国电信股份有限公司昌吉分公司工程竣工资料目录一一、资质证书1、营业执照2、税务登记证3、企业资质证书4、通信工程施工许可证5、施工协议二、工程竣工说明1、工程竣工说明2、建筑安装工程量总表三、复测报告四、施工组织设计1、安全措施2、工程资金控制措施3、技术及质量保证措施4、工程进度实施措施及工程进度表5、人员、车辆、工器具安排6、光缆配盘表及配盘图7、建筑安装工程量总表五、开工报告六、线路工程随工检查验收记录表1、成端光缆检查验收记录表中国电信股份有限公司昌吉分公司工程竣工资料2、管道光缆检查验收记录表3、杆路检查验收记录表(无)4、架空式、吊线式、钉固式检查验收记录表5、光缆割接通知单---附:割接方案(无)6、光缆接续封焊卡七、工程主要材料目录产品质量检验及合格证八、光缆测试记录表1、中继段测试记录表---曲线图标2、接地测试记录3、光缆单盘测试记录九、工程延期报告(无)十、工程设计变更单(无)十一、工程竣工报告十二、工程交(完)工报告十三、线路工程验收纪录表及工程质量评定表十四、竣工图纸中国电信股份有限公司昌吉分公司工程竣工资料工程竣工说明一、概述:本工程是根据2015年9月编制的一阶段设计()及中国电信股份有限公司与签订的《中国电信昌吉分公司本地网接入网络工程施工协议》(合同)进行工程施工的
该工程由以包工不包料方式进行工程承包
该工程计划于2015年9月10日开工,2015年9月20日完工,实际于2015年9月20日完工
二、工程建设的目的和必要性:本工程建设方式为模块局与模块局间传输光缆,要求充分考虑利旧现有光缆资源,避免重复建设,光缆容量的选定要结合当前需求和今后发展需求考虑,要考虑传输网的可扩展性
三、主要工程量表20年月日中国电信股份有限公司昌吉分公司工
