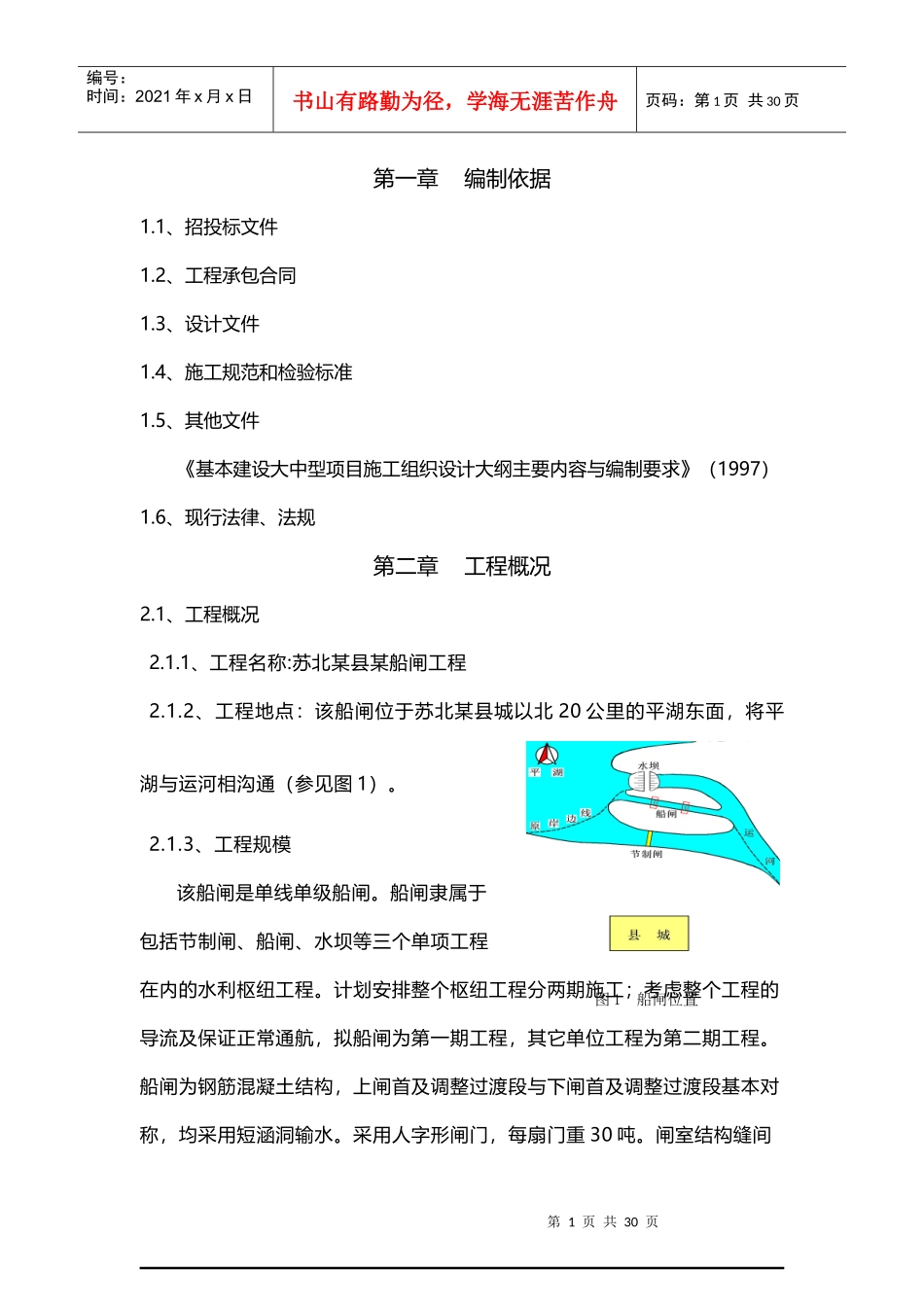

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页第一章编制依据1.1、招投标文件1.2、工程承包合同1.3、设计文件1.4、施工规范和检验标准1.5、其他文件《基本建设大中型项目施工组织设计大纲主要内容与编制要求》(1997)1.6、现行法律、法规第二章工程概况2.1、工程概况2.1.1、工程名称:苏北某县某船闸工程2.1.2、工程地点:该船闸位于苏北某县城以北20公里的平湖东面,将平湖与运河相沟通(参见图1)。2.1.3、工程规模该船闸是单线单级船闸。船闸隶属于包括节制闸、船闸、水坝等三个单项工程在内的水利枢纽工程。计划安排整个枢纽工程分两期施工;考虑整个工程的导流及保证正常通航,拟船闸为第一期工程,其它单位工程为第二期工程。船闸为钢筋混凝土结构,上闸首及调整过渡段与下闸首及调整过渡段基本对称,均采用短涵洞输水。采用人字形闸门,每扇门重30吨。闸室结构缝间图1船闸位置第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页距为30米,其它尺寸见图2。2.2、自然条件2.2.1、气温A:X年日平均温度(表1)日1月2月3月4月5月6月7月8月9月10111213.63.60.810.017.522.629.726.923.215.210.33.42-111.91.56.117.321.327.326.924.512.811.33.830.30.63.26.616.621.626.529.226.914.910.37.040.31.62.410.417.121.128.027.524.217.212.26.0第3页共30页第2页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共30页50.11.95.510.914.718.727.828.022.817.312.13.562.80.93.511.914.318.628.529.822.816.812.05.672.42.423.911.415.721.126.230.223.516.211.56.486.12.34.79.417.621.927.220.021.917.211.54.195.72.69.110.717.621.527.329.420.217.012.73.2103.62.410.210.414.821.426.528.422.116.814.21.6117.00.89.98.912.325.427.125.822.618.413.13.2124.14.09.510.813.527.027.225.023.418.211.83.2132.12.912.09.913.026.727.120.524.421.08.35.6142.70.37.012.411.422.828.522.226.414.45.18.0157.91.86.315.113.823.427.523.625.910.53.85.31610.14.08.019.016.921.727.624.119.210.74.74.61718.06.16.815.517.825.227.827.219.611.84.06.0185.25.48.113.017.328.827.629.020.811.56.06.0191.74.88.114.916.326.528.025.419.713.74.04.8200.46.510.820.117.125.829.824.018.114.83.42.2213.68.111.620.119.524.430.822.019.514.64.55.6224.110.62.317.018.224.331.423.819.99.35.86.9237.45.611.717.918.924.429.622.420.38.04.76.2246.26.212.717.021.124.328.521.220.99.85.07.9252.110.113.616.824.226.629.722.320.110.86.95.0260.31.75.815.426.030.328.123.720.56.17.63.1273.11.53.314.025.126.929.223.819.97.26.50.6281.30.83.315.326.126.930.822.317.38.54.61.7290.44.715.524.426.431.822.314.69.86.52.2303.59.616.925.526.329.524.315.19.23.32.2312.212.427.127.323.79.11.1B:气温与施工的关系(表2)项目冬季施工措施夏季施工措施土方填筑间断建筑时<0℃(日平均)╱第4页共30页第3页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共30页连续填筑时<-5℃(日平均)╱混凝土工程日平均气温<3℃日平均气温>30℃日最低气温<-3℃╱土方开挖╱╱C:拆模时间(单位:天)(表3)混凝土强度水泥种类温度(0C)5101520253025%400#普通水泥2.52.52.01.51.51.0500#普通水泥2.52.51.51.51.01.0400#火山灰水泥64.53.52.52.01.550%400#普通水泥1286433500#普通水泥1076843400#火山灰水泥18121087670%400#普通水泥2820141087500#普通水泥201411876400#火山灰水泥322517141210D:混凝土初凝时间(表4)温度(0C)0102030初凝时间(小时)2.52.01.51.02.2.2、降雨A.降水量资料(表5)第5页共30页第4页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共30页B.降水量与施工关系(表6)项目降水量(mm/d)≤0.50.5-55-1010-30>30土方回填照常施工停工雨后停一天雨后停两天雨后停三天土方开挖照常...
