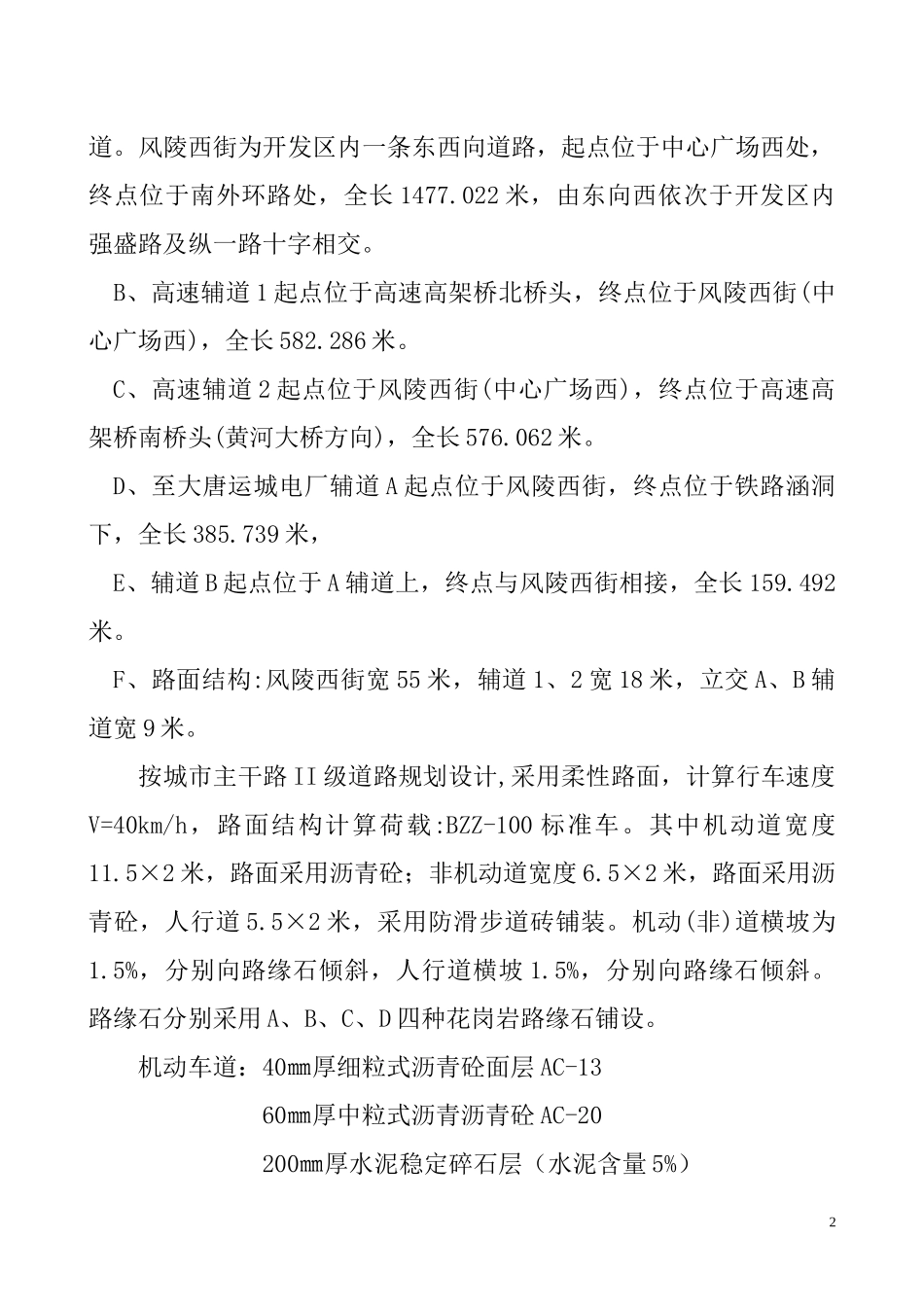

风陵西街道路、排水及照明工程施工组织设计一、编制说明编制依据:本施工组织设计的编制,依据风陵西街道路、排水及照明工程的设计图纸及图纸答疑,结合国家、行业和山西省现行的有关施工规范和技术标准、验收规范;通过对施工现场进行实地踏勘、调查、咨询所采集到的资料;施工现场的自然条件和周围环境;本企业人员的素质、技术装备、整体管理水平以及同类工程的施工经验等编制的。工程范围:风陵西街道路、排水及照明工程。编制原则:1、坚持在实事求是的基础上,力求技术先进、科学管理、经济实用。2、紧密结合本工程的特点,依靠先进的科学技术和现代化管理手段,实行动态管理并动静结合的原则。3、紧紧围绕工程质量达优良标准,降低工程造价,确保施工过程无安全责任事故,安全生产、文明施工、优化施工方案,配强管理班子,配足生产要素,确保各项指标的完成。二、工程概况风陵西街道路、排水及照明工程主要包括:1、路面部分:A、主线风陵西街、运风高速两条连接辅道及大唐运城电厂两条辅1道。风陵西街为开发区内一条东西向道路,起点位于中心广场西处,终点位于南外环路处,全长1477.022米,由东向西依次于开发区内强盛路及纵一路十字相交。B、高速辅道1起点位于高速高架桥北桥头,终点位于风陵西街(中心广场西),全长582.286米。C、高速辅道2起点位于风陵西街(中心广场西),终点位于高速高架桥南桥头(黄河大桥方向),全长576.062米。D、至大唐运城电厂辅道A起点位于风陵西街,终点位于铁路涵洞下,全长385.739米,E、辅道B起点位于A辅道上,终点与风陵西街相接,全长159.492米。F、路面结构:风陵西街宽55米,辅道1、2宽18米,立交A、B辅道宽9米。按城市主干路II级道路规划设计,采用柔性路面,计算行车速度V=40km/h,路面结构计算荷载:BZZ-100标准车。其中机动道宽度11.5×2米,路面采用沥青砼;非机动道宽度6.5×2米,路面采用沥青砼,人行道5.5×2米,采用防滑步道砖铺装。机动(非)道横坡为1.5%,分别向路缘石倾斜,人行道横坡1.5%,分别向路缘石倾斜。路缘石分别采用A、B、C、D四种花岗岩路缘石铺设。机动车道:40㎜厚细粒式沥青砼面层AC-1360㎜厚中粒式沥青沥青砼AC-20200㎜厚水泥稳定碎石层(水泥含量5%)2300㎜厚石灰砂砾土(石灰10:砂砾70:土20)原土碾压,密实度达98%非机动道:30㎜厚细粒式沥青砼面层AC-1350㎜厚中粒式沥青沥青砼AC-20200㎜厚水泥稳定碎石层(水泥含量5%)200㎜厚石灰砂砾土(石灰10:砂砾70:土20)人行道:50㎜厚防滑步道砖铺装20㎜厚水泥砂浆找平80㎜厚C15混凝土130mm厚天然砂砾花岗岩路缘石:A型998×500×150mmB型998×330×150mmC型998×290×100mmD型998×150×150mm2、排水部分:此排水设施为雨污分流管道,分别采用:⑴、钢筋砼承插管D800mmL=520mD900mmL=932m⑵、HDPE双臂波纹管D300mmL=2576mD500mmL=3300mD600mmL=160m⑶、本条道路排水采取雨、污分流制。雨水检查井:d1000mm井室56座d1250mm井室18座d1500mm井室25座3污水检查井:d1000mm井室110座雨水蓖:110座双蓖15座3、照明部分:分别采用12m灯杆的双臂灯和10m灯杆的单臂灯。本工程设两台箱式变电站供于照明。三、施工总体部署(一)总体目标1、质量目标优良工程100%,合同履约率100%,业主满意率95%以上。2、工期目标2010年4月2日开工,至2010年10月26日完工,工期240天。3、安全目标杜绝死亡事故,施工现场杜绝火灾,确保工作场所内人员的健康和安全。4、环境保护目标降低噪音,减少扬尘,防止固体废弃物流失,预防处理生产污水,确保清洁生产,文明施工。(二)施工总体方案1、施工原则(1)采用先进施工机械设备、施工工艺,专业化施工,确保质量目标;(2)合理安排施工顺序,平行作业和流水作业相结合,确保工期目标;4(3)规范化管理,标准化作业,大力推进技术创新;(4)在施工中,严格按照质量、环境、安全管理体系运作。2、总体指导思想以“快速、优质、安全、高效、有序”为施工指导思想,严格施工管理,优化资源配置,发挥科技优势。采取新技术、新工艺,抓住特点突出难点,确保按期完工,交精品优质工程,让业主满意。3、施工总体思路根据本工程特点,为了控制好工期,合理安排,...
