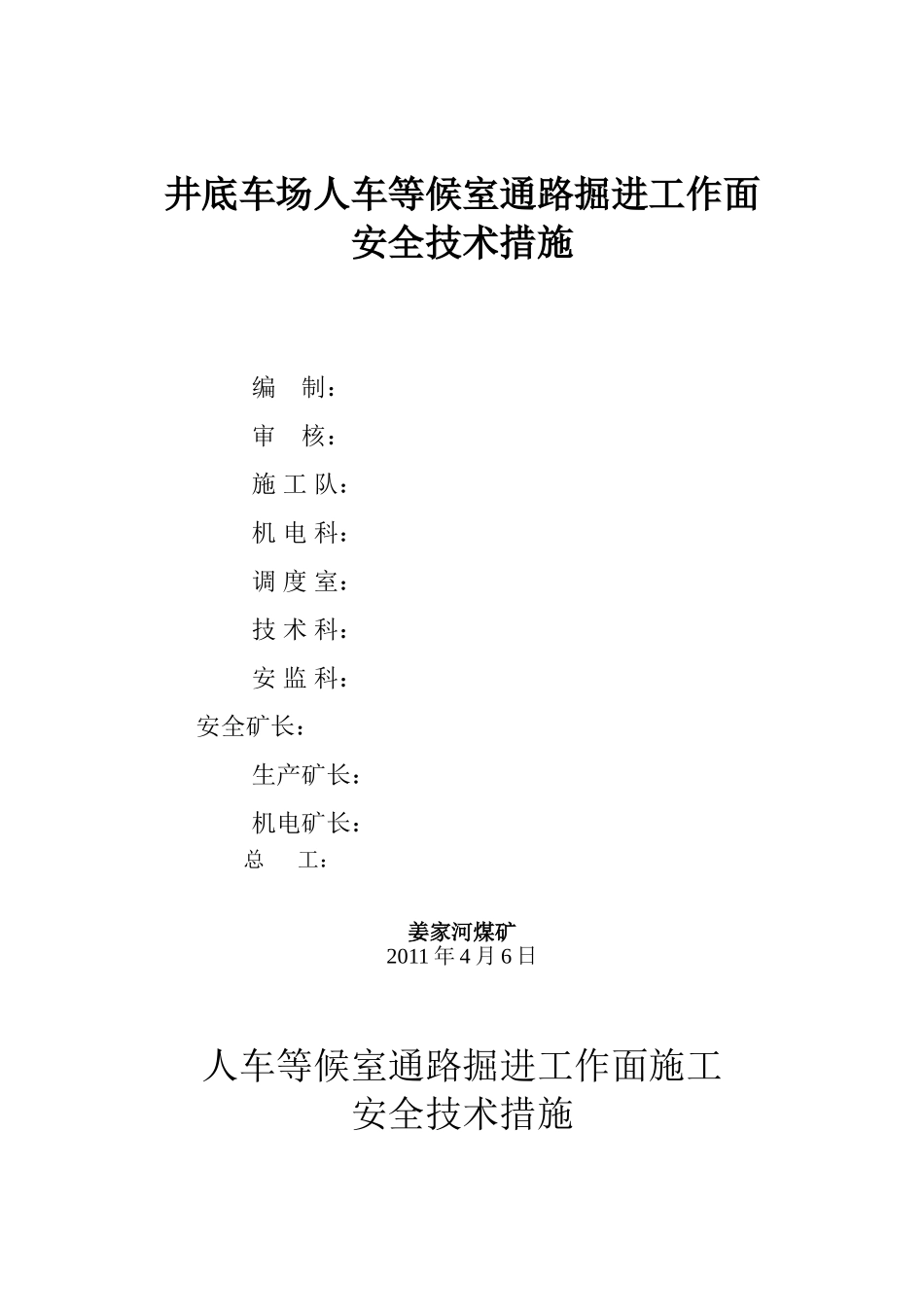

井底车场人车等候室通路掘进工作面安全技术措施编制:审核:施工队:机电科:调度室:技术科:安监科:安全矿长:生产矿长:机电矿长:总工:姜家河煤矿2011年4月6日人车等候室通路掘进工作面施工安全技术措施一、工程概况人车等候室通路位于泵房通路以南,副斜井底平层面交线方向前6
0m处,高道侧开口
施工方位为293°02′01″,掘进坡度:+3°30′03″(+61‰)两端头导线点编号为C1、C3点,其点间的距离L平=18
530m,通路实际长度L=17
0m通路与管子道贯通位置在管子道巷道起坡处,并有红漆标志
二、施工准备1、开工前由项目部组织施工人员贯彻学习施工《作业规程》和技术措施有关规定要求
作业人员必须按技术要求施工
2、开工地点(副井车场)悬挂的电缆、管线及各种电气设备由施工单位采取措施移置或遮挡
最好将巷道开口段的电缆落到地板,用旧皮带或木板盖好,以防放炮时打坏
3、提前做好设备的安装、接电准备工作
4、开口巷在信号硐室附近且来往行人较多,放炮时必须严格设立警戒
警戒位置示意图附后

三、巷道布置该巷道为拱形断面,毛宽2
4m,毛高2
7m,净高2
毛断面面积S掘=6
29m²,净断面面积S净=5
沿中腰线方向掘进
巷道断面图,见附图2
四、支护参数的设计及要求1、该巷道采用Φ18×2000mm圆钢锚杆+Φ6mm钢筋网+锚网支护方式
2、巷道顶帮部锚杆间、排距均为800×800mm,循环进度为1000mm,最大空顶距1400mm,最小空顶距400mm
采用一根CK2335型和一根CK2360型树脂锚固剂锚固,CK2335型快速药卷前置,顶锚杆抗拔力不小于8吨,帮锚杆抗拔力不小于6吨
锚杆原垂直岩面打设,杜绝穿皮锚杆和失效锚杆
锚杆外露不大于50mm,不小于30mm
3、铺联网要求:全断面铺网时,网与网之间压茬不小于100mm,并每隔200mm
