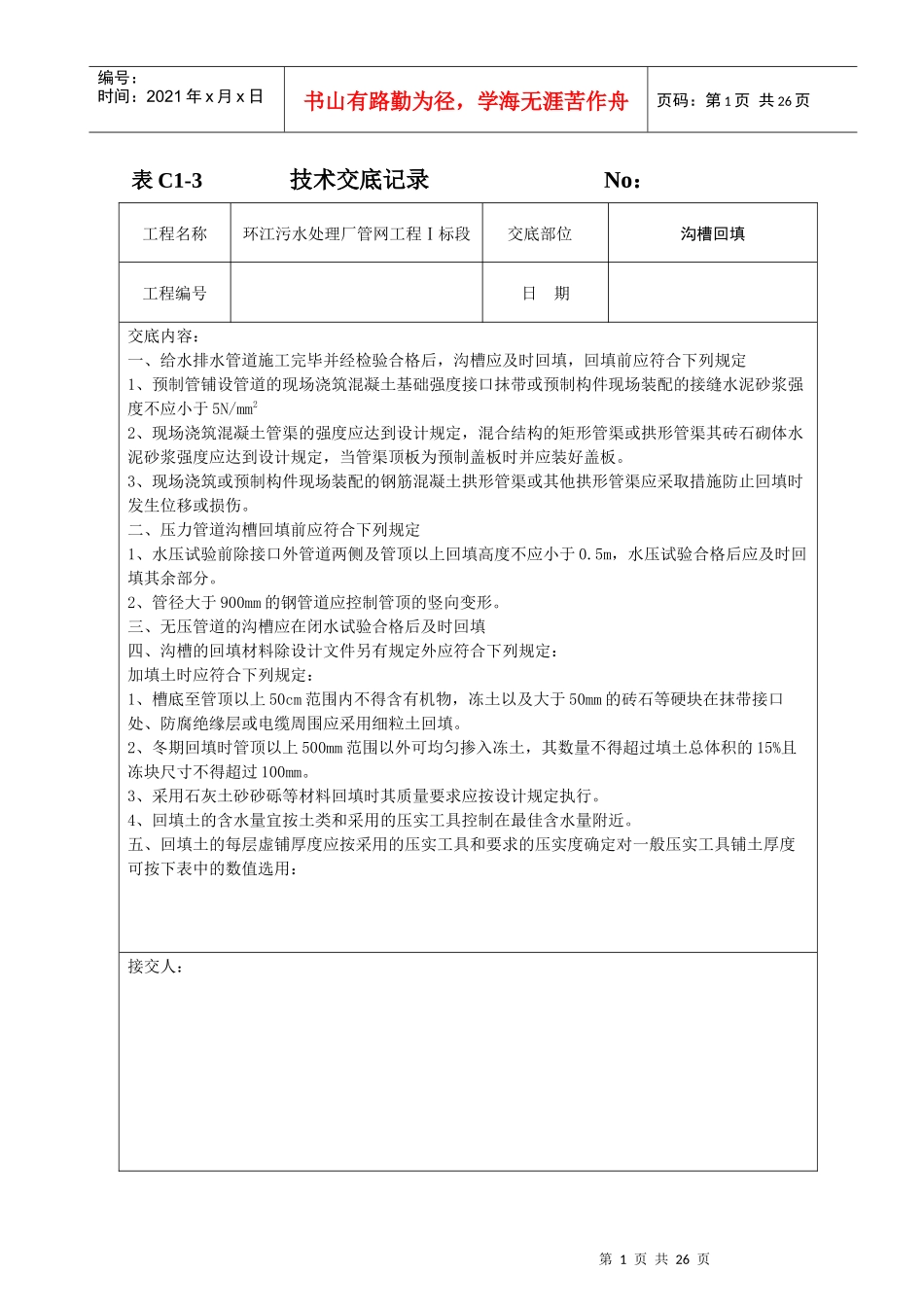

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页表C1-3技术交底记录No:工程名称环江污水处理厂管网工程Ⅰ标段交底部位沟槽回填工程编号日期交底内容:一、给水排水管道施工完毕并经检验合格后,沟槽应及时回填,回填前应符合下列规定1、预制管铺设管道的现场浇筑混凝土基础强度接口抹带或预制构件现场装配的接缝水泥砂浆强度不应小于5N/mm22、现场浇筑混凝土管渠的强度应达到设计规定,混合结构的矩形管渠或拱形管渠其砖石砌体水泥砂浆强度应达到设计规定,当管渠顶板为预制盖板时并应装好盖板
3、现场浇筑或预制构件现场装配的钢筋混凝土拱形管渠或其他拱形管渠应采取措施防止回填时发生位移或损伤
二、压力管道沟槽回填前应符合下列规定1、水压试验前除接口外管道两侧及管顶以上回填高度不应小于0
5m,水压试验合格后应及时回填其余部分
2、管径大于900mm的钢管道应控制管顶的竖向变形
三、无压管道的沟槽应在闭水试验合格后及时回填四、沟槽的回填材料除设计文件另有规定外应符合下列规定:加填土时应符合下列规定:1、槽底至管顶以上50cm范围内不得含有机物,冻土以及大于50mm的砖石等硬块在抹带接口处、防腐绝缘层或电缆周围应采用细粒土回填
2、冬期回填时管顶以上500mm范围以外可均匀掺入冻土,其数量不得超过填土总体积的15%且冻块尺寸不得超过100mm
3、采用石灰土砂砂砾等材料回填时其质量要求应按设计规定执行
4、回填土的含水量宜按土类和采用的压实工具控制在最佳含水量附近

五、回填土的每层虚铺厚度应按采用的压实工具和要求的压实度确定对一般压实工具铺土厚度可按下表中的数值选用:接交人:第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页技术负责人:交底人:表C1-3技术交底记录No:工程名称环江污水处理厂管网
