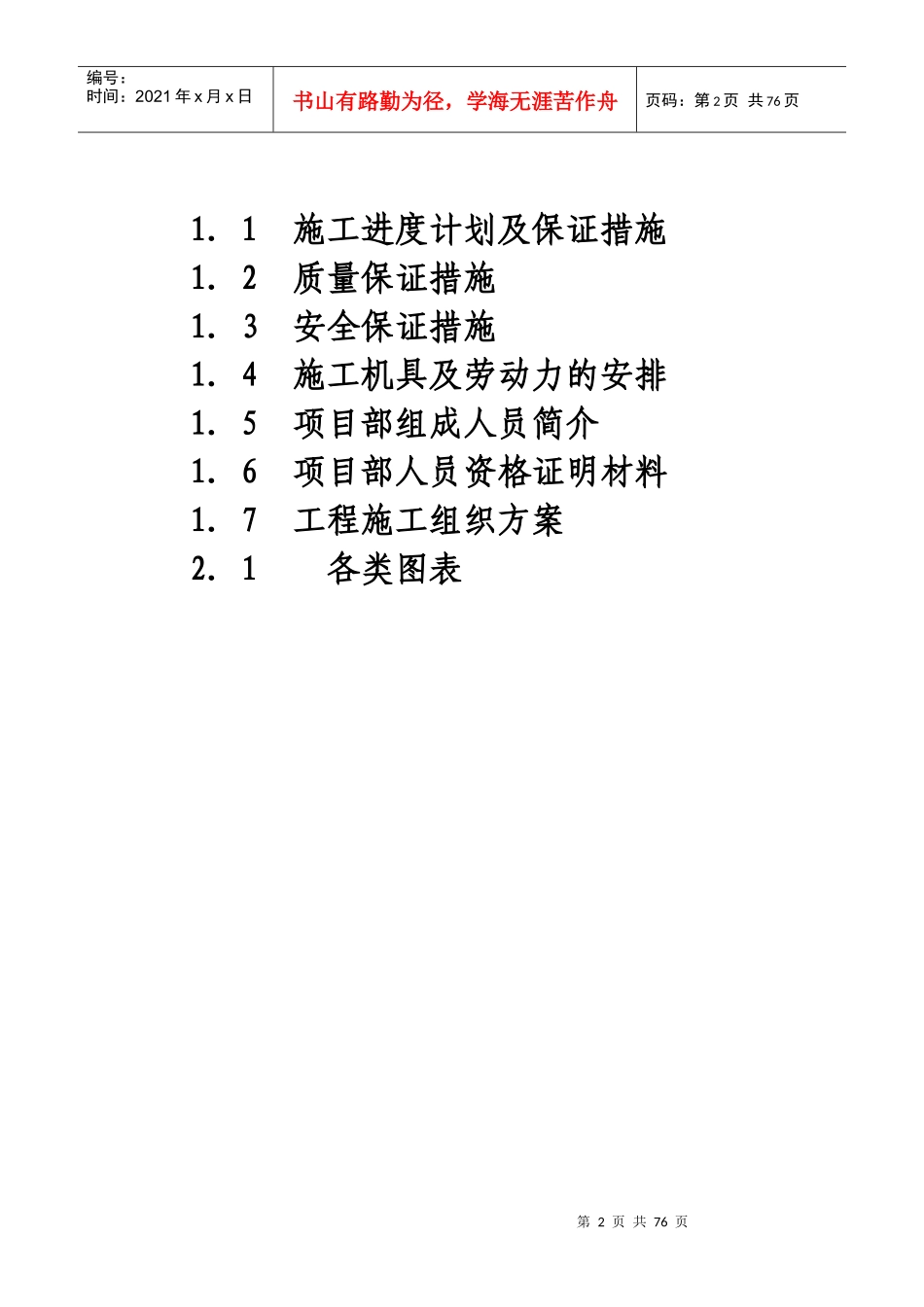

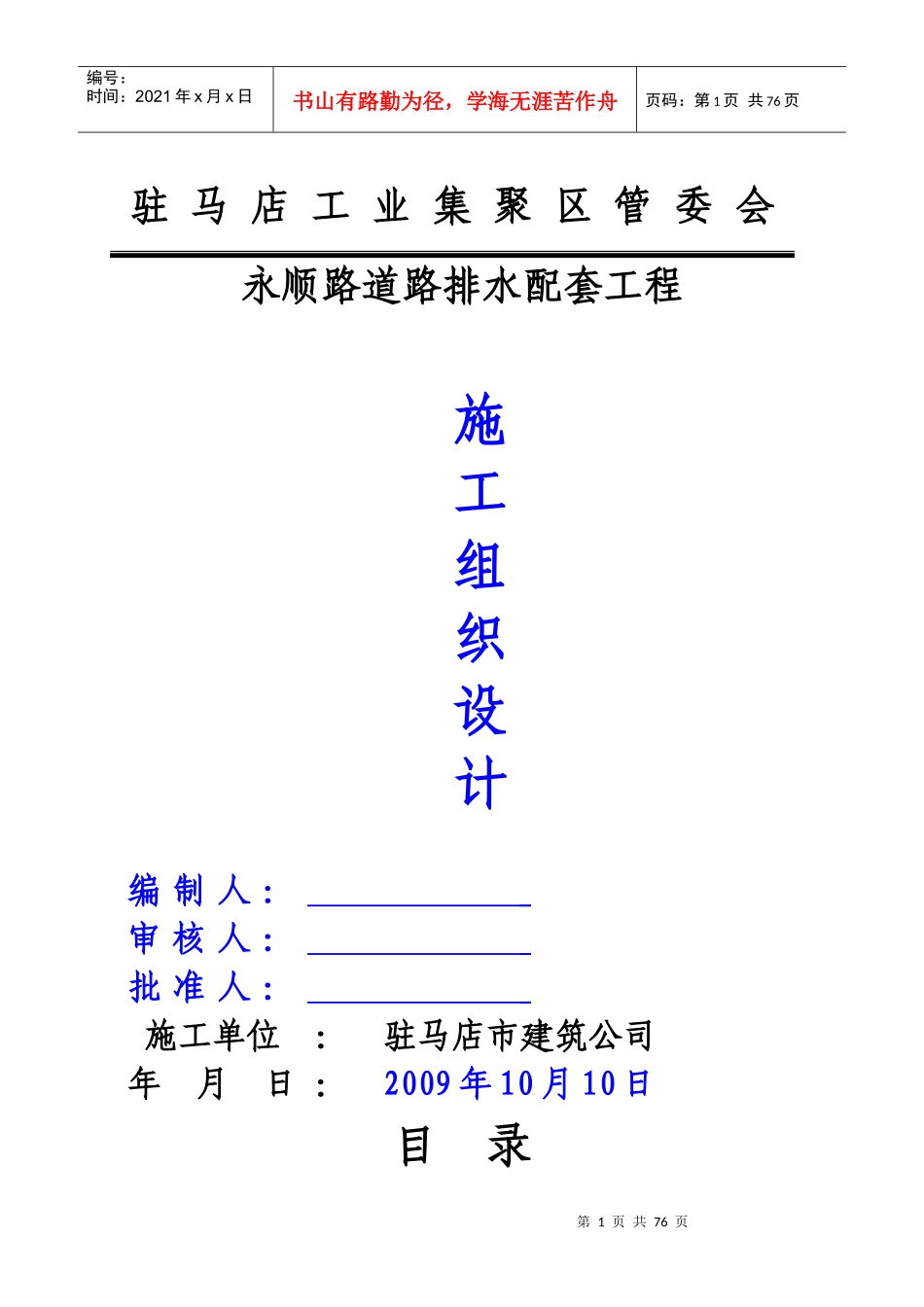

第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共76页驻马店工业集聚区管委会永顺路道路排水配套工程施工组织设计编制人:审核人:批准人:施工单位:驻马店市建筑公司年月日:2009年10月10日目录第2页共76页第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共76页1.1施工进度计划及保证措施1.2质量保证措施1.3安全保证措施1.4施工机具及劳动力的安排1.5项目部组成人员简介1.6项目部人员资格证明材料1.7工程施工组织方案2.1各类图表第3页共76页第2页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共76页1.1、施工进度计划及保证措施施工进度计划及保证措施第4页共76页第3页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共76页根据业主对永顺路道路排水配套工程的施工要求,计划施工工期从2009年10月12日到2010年02月10日,共计120天工期
我公司为使工程尽早提前完工,在与业主进行合同签订的同时,开始人员、设备的进场准备工作,并加强组织管理、成立强有力的指挥机构,选派有经验的施工管理人员参与管理,制定合理的施工方案细部计划,落实每道工序的施工,提前做好各项施工准备

合理安排工序的插入施工,保证有作业面就有劳动力,有劳动力就有机械配合,确保各工序形成不间断流水施工
具体方法如下:一、施工前期准备1.1、人员根据施工需要大量劳动力,而且试件相对集中,因此开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一
组织民工队伍时做好以下工作:1.1.1、注重素质:民工素质直接影响工程质量,民工队伍素质审查要严把“四关”,即政治素质、道德纪律、身体条件和技术水平四个方面
