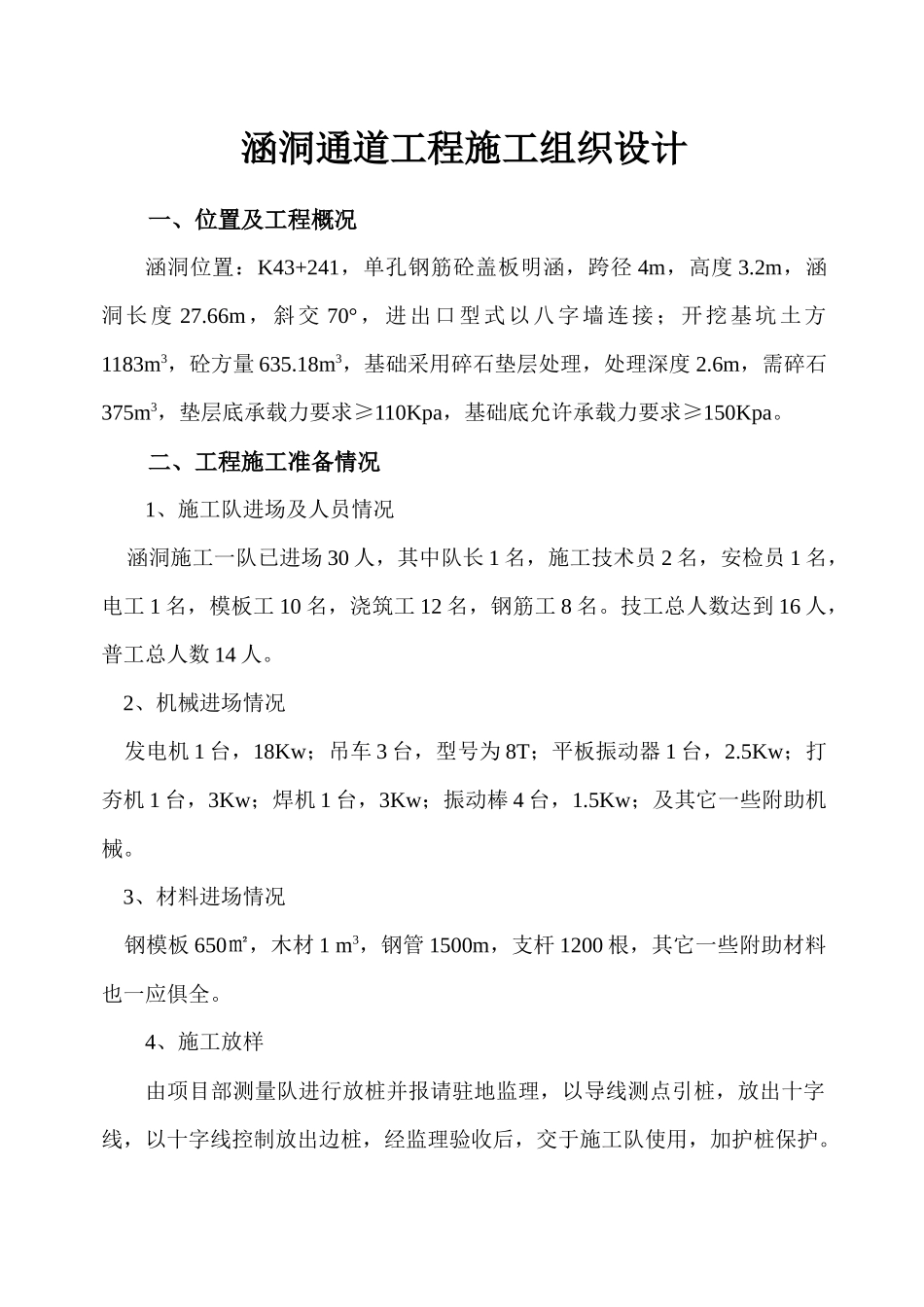

涵洞通道工程施工组织设计一、位置及工程概况涵洞位置:K43+241,单孔钢筋砼盖板明涵,跨径4m,高度3
2m,涵洞长度27
66m,斜交70°,进出口型式以八字墙连接;开挖基坑土方1183m3,砼方量635
18m3,基础采用碎石垫层处理,处理深度2
6m,需碎石375m3,垫层底承载力要求≥110Kpa,基础底允许承载力要求≥150Kpa
二、工程施工准备情况1、施工队进场及人员情况涵洞施工一队已进场30人,其中队长1名,施工技术员2名,安检员1名,电工1名,模板工10名,浇筑工12名,钢筋工8名
技工总人数达到16人,普工总人数14人
2、机械进场情况发电机1台,18Kw;吊车3台,型号为8T;平板振动器1台,2
5Kw;打夯机1台,3Kw;焊机1台,3Kw;振动棒4台,1
5Kw;及其它一些附助机械
3、材料进场情况钢模板650㎡,木材1m3,钢管1500m,支杆1200根,其它一些附助材料也一应俱全
4、施工放样由项目部测量队进行放桩并报请驻地监理,以导线测点引桩,放出十字线,以十字线控制放出边桩,经监理验收后,交于施工队使用,加护桩保护

第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页5、各种试验资料主要材料的试验资料已由项目部试验室完成,并报请驻地监理,并已经监理签字通过,各种试验资料附表
三、工程进度计划安排1、工程计划时间安排计划于2005年6月15日开工,以流水作业为主,循环进行
盖板的浇筑由预制厂集中预制,集中吊装,具体时间安排见涵洞工程横道图
2、计划工期保证措施①人员保证选择优秀的、能力强的、劳动生产率高的施工队伍,有足够的施工能力及劳动力,坚决保证施工全过程劳动力的相对稳定

②机械保证根据工程施工需要,选择精良机械设备,并保证所需机械数量,各施工队有足够的机械设备,并在进场前提前进行测试,以充分发挥机
