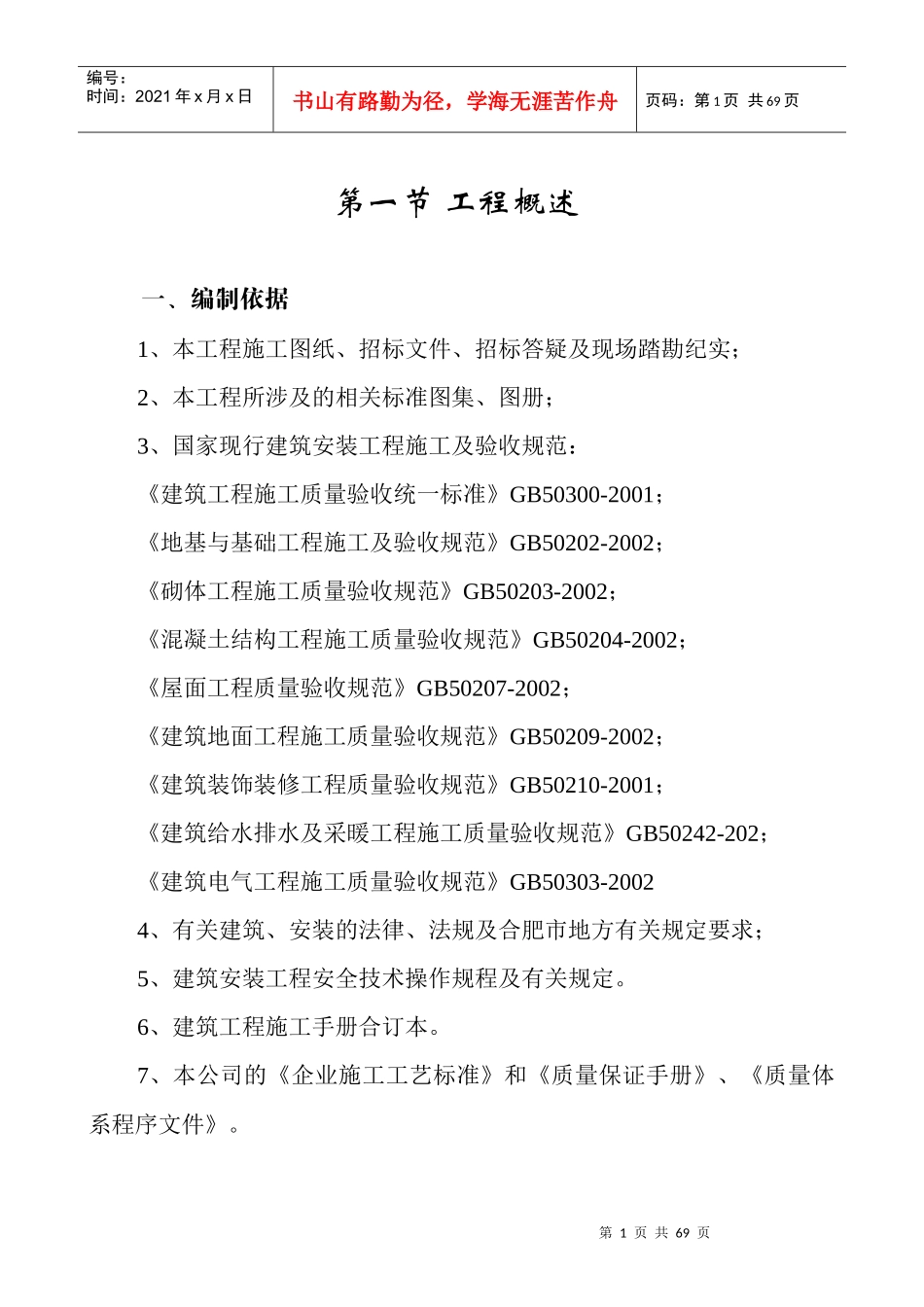

第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页第一节工程概述一、编制依据1、本工程施工图纸、招标文件、招标答疑及现场踏勘纪实;2、本工程所涉及的相关标准图集、图册;3、国家现行建筑安装工程施工及验收规范:《建筑工程施工质量验收统一标准》GB50300-2001;《地基与基础工程施工及验收规范》GB50202-2002;《砌体工程施工质量验收规范》GB50203-2002;《混凝土结构工程施工质量验收规范》GB50204-2002;《屋面工程质量验收规范》GB50207-2002;《建筑地面工程施工质量验收规范》GB50209-2002;《建筑装饰装修工程质量验收规范》GB50210-2001;《建筑给水排水及采暖工程施工质量验收规范》GB50242-202;《建筑电气工程施工质量验收规范》GB50303-20024、有关建筑、安装的法律、法规及合肥市地方有关规定要求;5、建筑安装工程安全技术操作规程及有关规定
6、建筑工程施工手册合订本
7、本公司的《企业施工工艺标准》和《质量保证手册》、《质量体系程序文件》

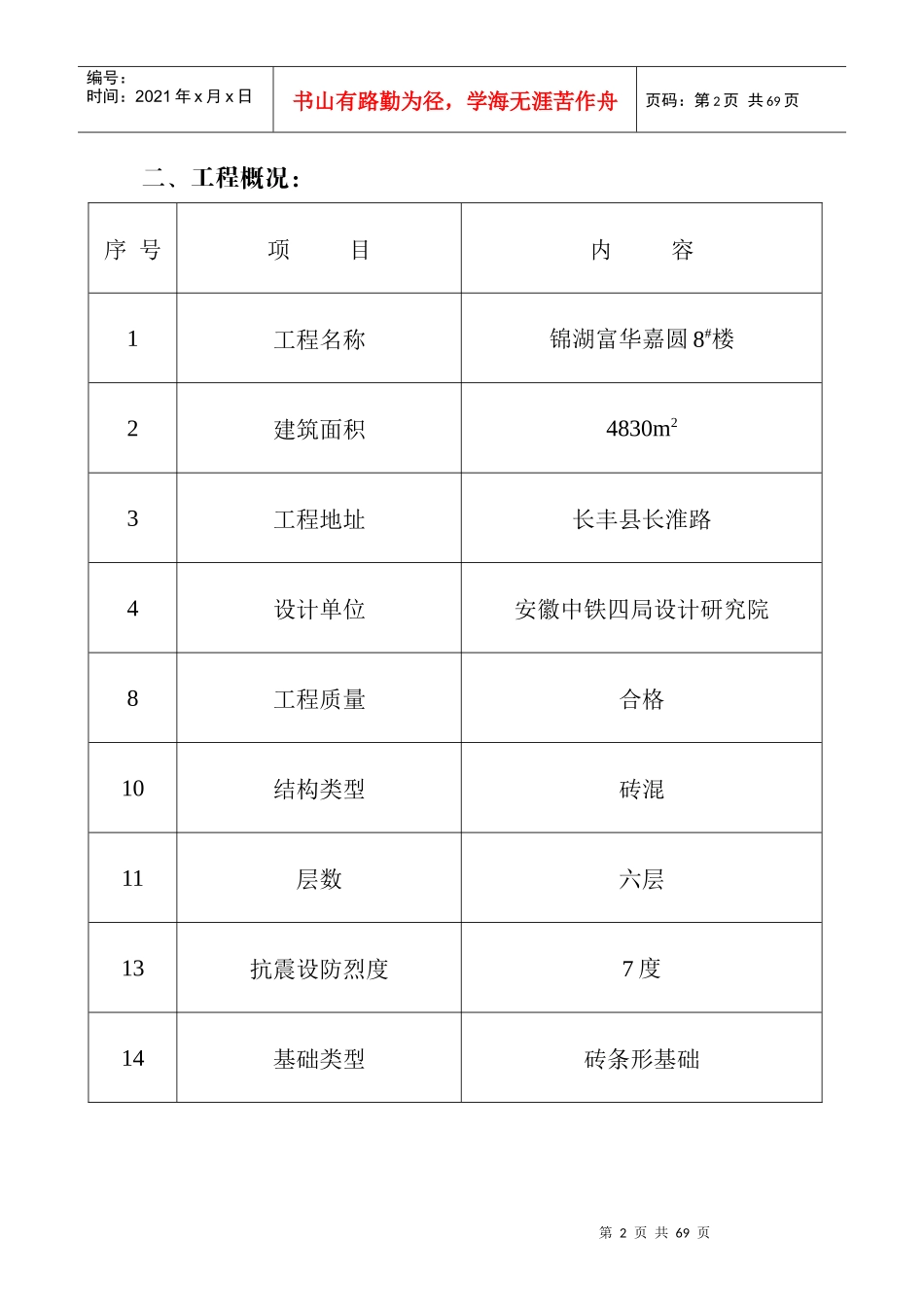

第2页共69页第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共69页二、工程概况:序号项目内容1工程名称锦湖富华嘉圆8#楼2建筑面积4830m23工程地址长丰县长淮路4设计单位安徽中铁四局设计研究院8工程质量合格10结构类型砖混11层数六层13抗震设防烈度7度14基础类型砖条形基础第3页共69页第2页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共69页15设计使用年限50年第二节项目管理目标一、质量目标本工程竣工验收质量目标:确保达到“合格”,争创“建丰杯”二、工期目标本工程计划总工期为330天,具体工程进度安排情况详见施工总进度计划表
