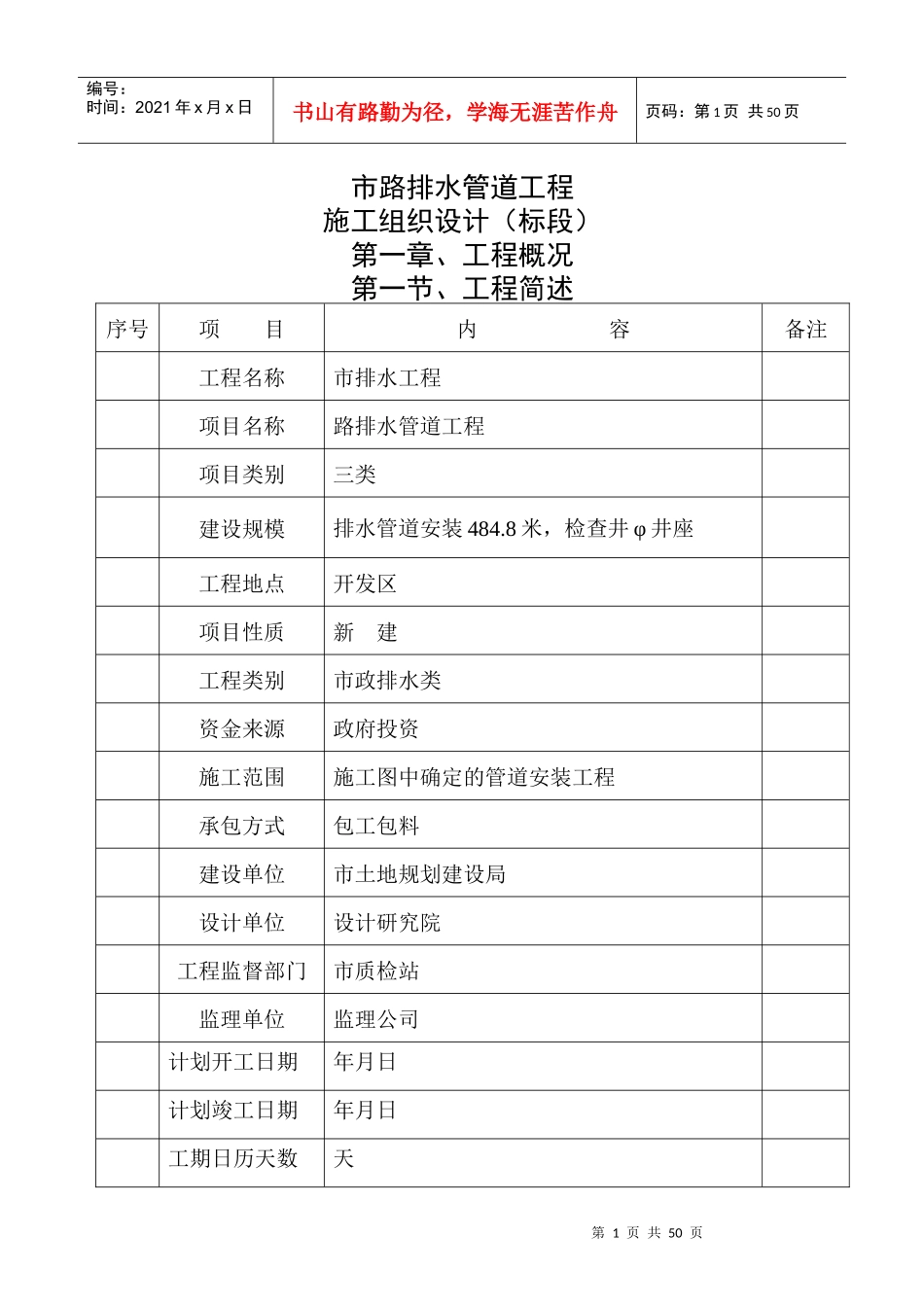

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页市路排水管道工程施工组织设计(标段)第一章、工程概况第一节、工程简述序号项目内容备注工程名称市排水工程项目名称路排水管道工程项目类别三类建设规模排水管道安装484
8米,检查井φ井座工程地点开发区项目性质新建工程类别市政排水类资金来源政府投资施工范围施工图中确定的管道安装工程承包方式包工包料建设单位市土地规划建设局设计单位设计研究院工程监督部门市质检站监理单位监理公司计划开工日期年月日计划竣工日期年月日工期日历天数天第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页质量等级按国家验收标准进行验收,质量等级为合格
第二节、建筑设计内容序号项目内容备注设计标准《室外排水设计规范》排水管材质管材采用钢筋混凝土排水管,管道接口采用橡胶圈接口
排水管型式采用混凝土Ⅱ级管,直埋
基础型式厚砼垫层基础,°混凝土基础,过路为°混凝土基础
接口型式采用柔性承插接口管道坡度根据施工图确定排水管道坡度,范围在‰‰之间
检查井做法选用φ1250mm预制钢筋砼井筒,检查井井盖、盖座采用铸铁井盖、盖座,井盖、盖座铁爬梯详图标图集车行道采用重型井盖、盖座,非车行道下采用轻型井盖、盖座
管道施工及验收标准按、进行施工验收,施工其余事项及验收,均按国家有关规范规定进行

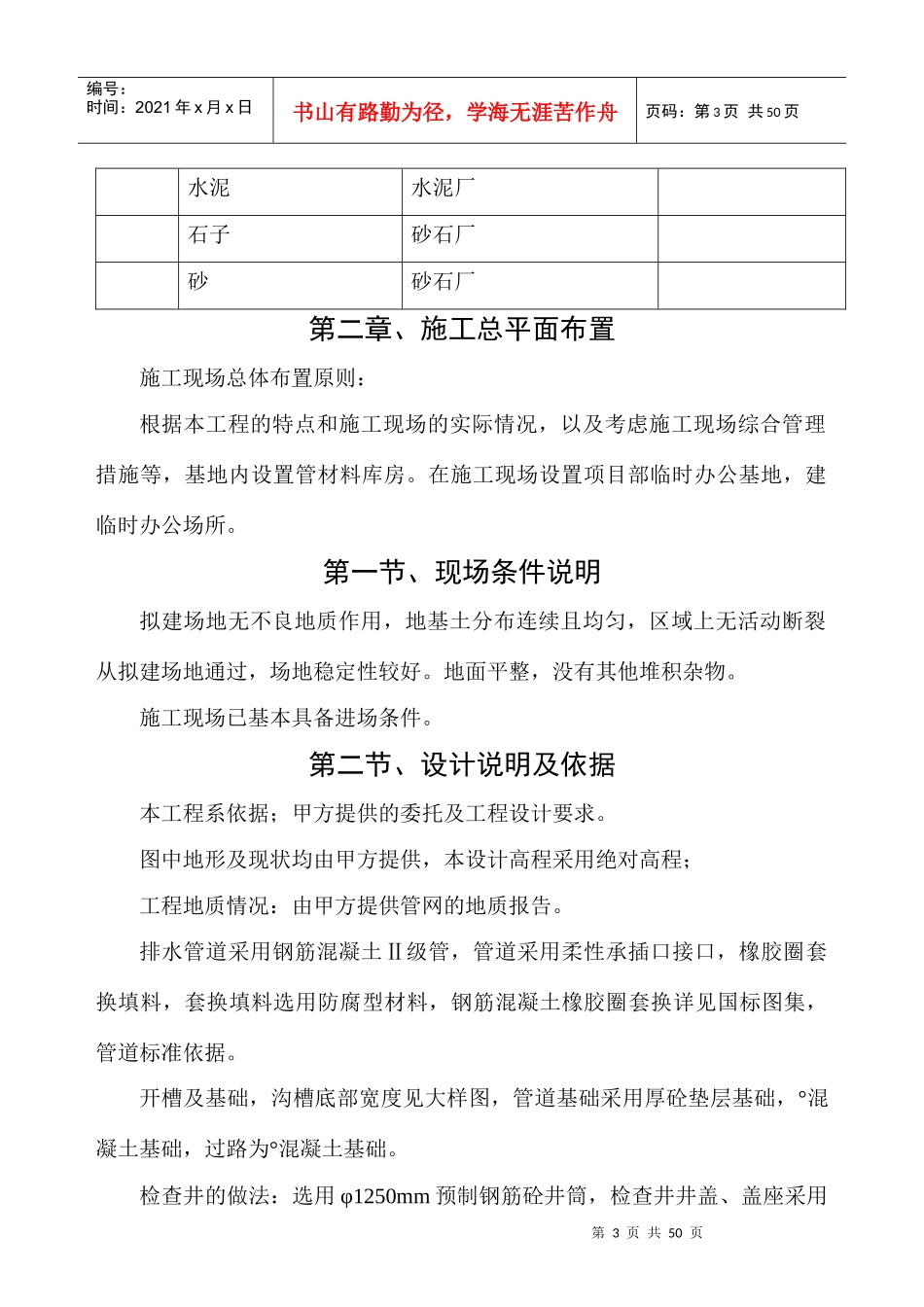

地质条件四类土第三节、设备安装、材料说明序号材料名称供应方式备注钢筋混凝土排水管混凝土厂钢材采用钢材第3页共50页第2页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共50页水泥水泥厂石子砂石厂砂砂石厂第二章、施工总平面布置施工现场总体布置原则:根据本工程的特点和施工现场的实际情况,以及考虑施工现场综合管理措施等,基地内设置管材料库房
在施工现场设置项目部临时
