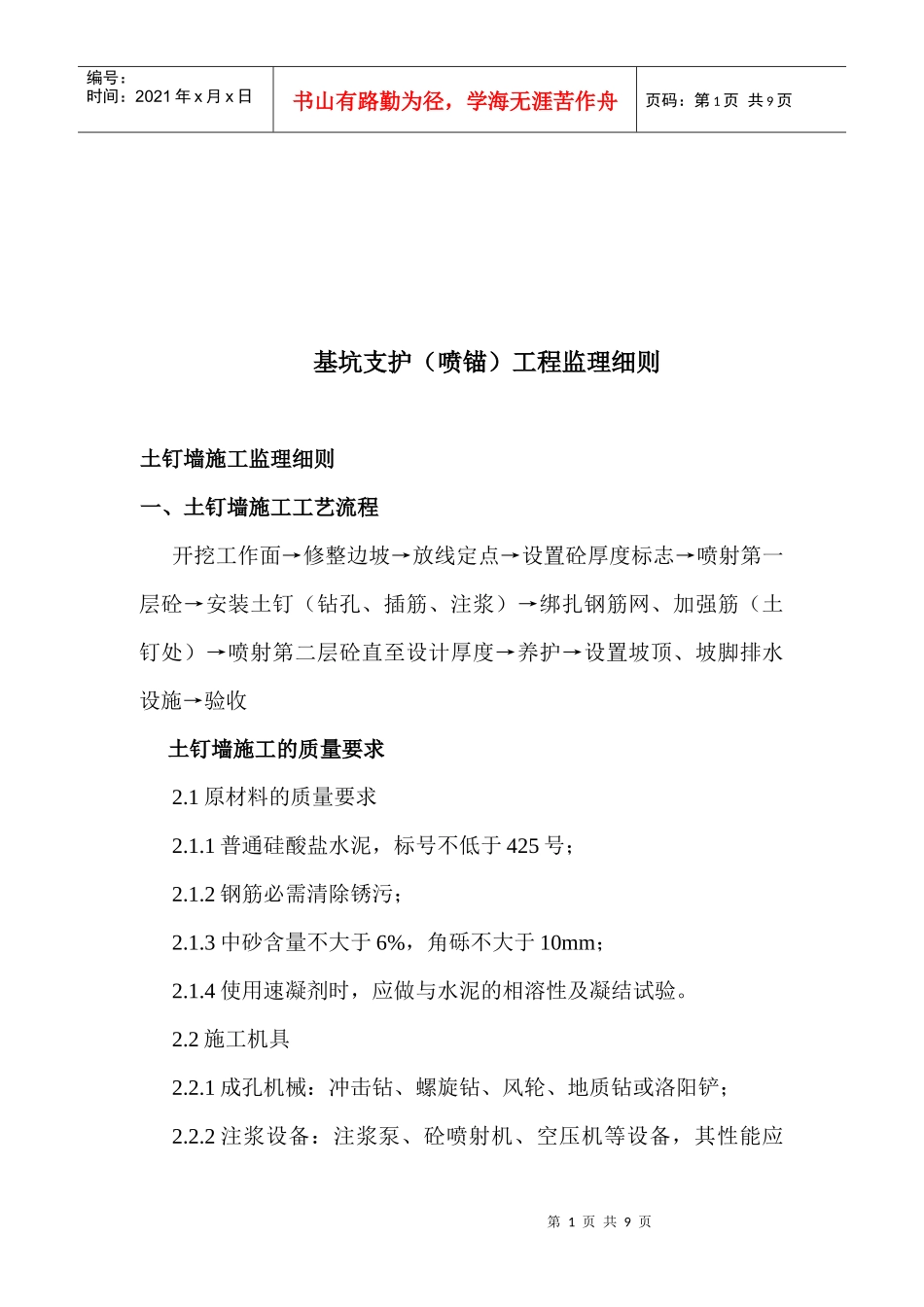

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页基坑支护(喷锚)工程监理细则土钉墙施工监理细则一、土钉墙施工工艺流程开挖工作面→修整边坡→放线定点→设置砼厚度标志→喷射第一层砼→安装土钉(钻孔、插筋、注浆)→绑扎钢筋网、加强筋(土钉处)→喷射第二层砼直至设计厚度→养护→设置坡顶、坡脚排水设施→验收土钉墙施工的质量要求2
1原材料的质量要求2
1普通硅酸盐水泥,标号不低于425号;2
2钢筋必需清除锈污;2
3中砂含量不大于6%,角砾不大于10mm;2
4使用速凝剂时,应做与水泥的相溶性及凝结试验
2施工机具2
1成孔机械:冲击钻、螺旋钻、风轮、地质钻或洛阳铲;2
2注浆设备:注浆泵、砼喷射机、空压机等设备,其性能应第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页满足施工要求

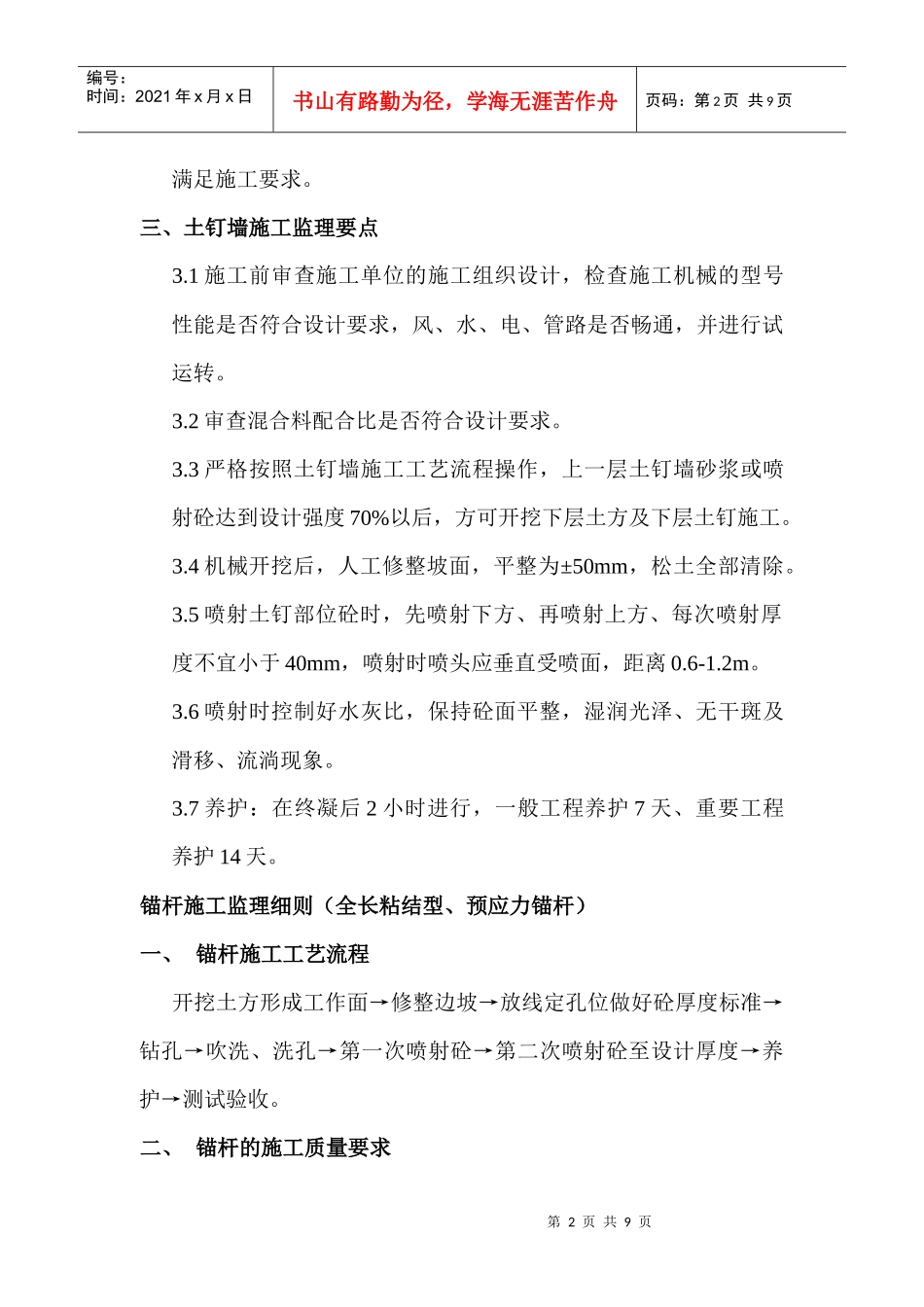

三、土钉墙施工监理要点3
1施工前审查施工单位的施工组织设计,检查施工机械的型号性能是否符合设计要求,风、水、电、管路是否畅通,并进行试运转
2审查混合料配合比是否符合设计要求
3严格按照土钉墙施工工艺流程操作,上一层土钉墙砂浆或喷射砼达到设计强度70%以后,方可开挖下层土方及下层土钉施工
4机械开挖后,人工修整坡面,平整为±50mm,松土全部清除
5喷射土钉部位砼时,先喷射下方、再喷射上方、每次喷射厚度不宜小于40mm,喷射时喷头应垂直受喷面,距离0
6喷射时控制好水灰比,保持砼面平整,湿润光泽、无干斑及滑移、流淌现象
7养护:在终凝后2小时进行,一般工程养护7天、重要工程养护14天

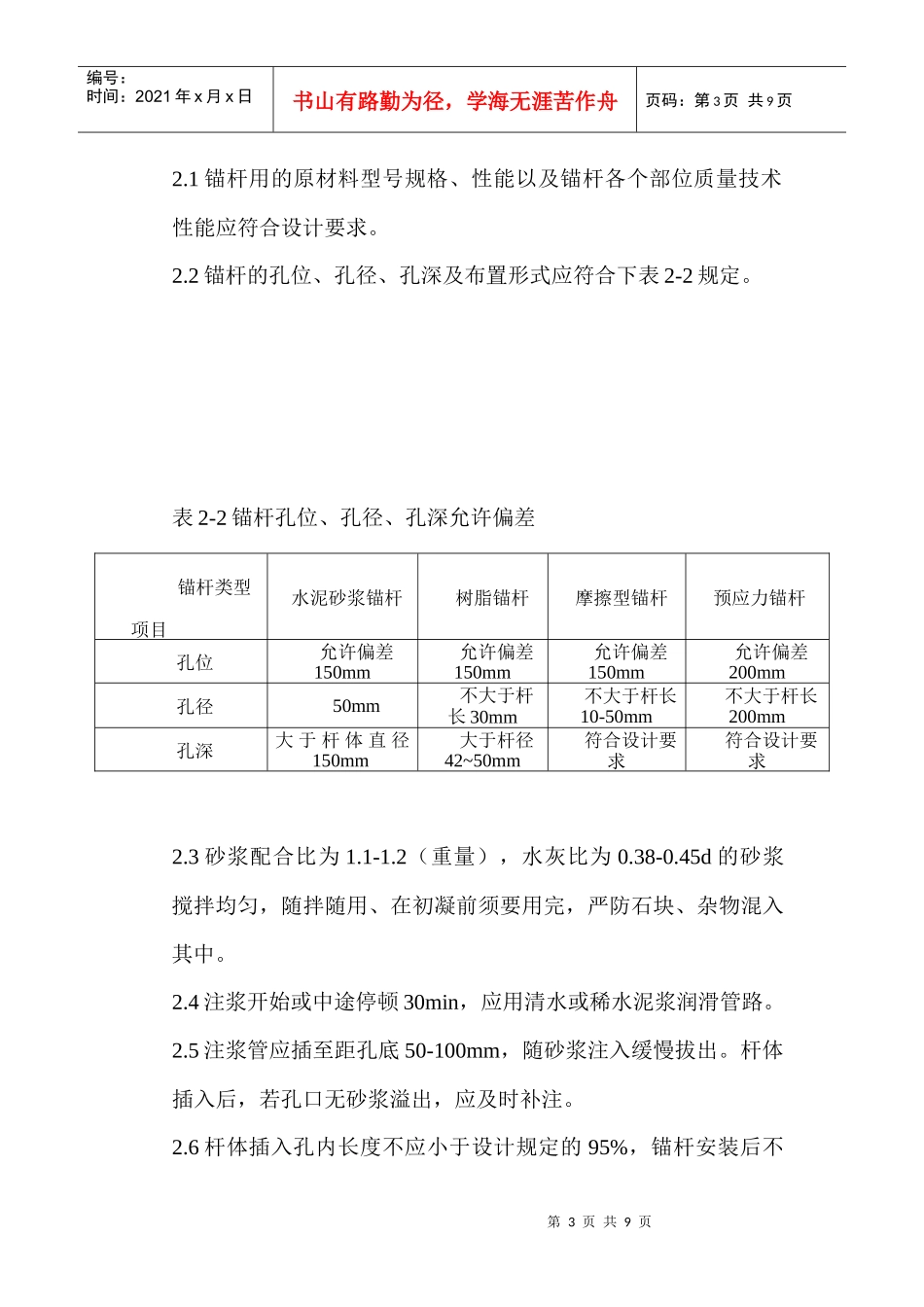

锚杆施工监理细则(全长粘结型、预应力锚杆)一、锚杆施工工艺流程开挖土方形成工作面→修整边坡→放线定孔位做好砼厚度标准→钻孔→吹洗、洗孔→第一次喷射砼→第二次喷射
