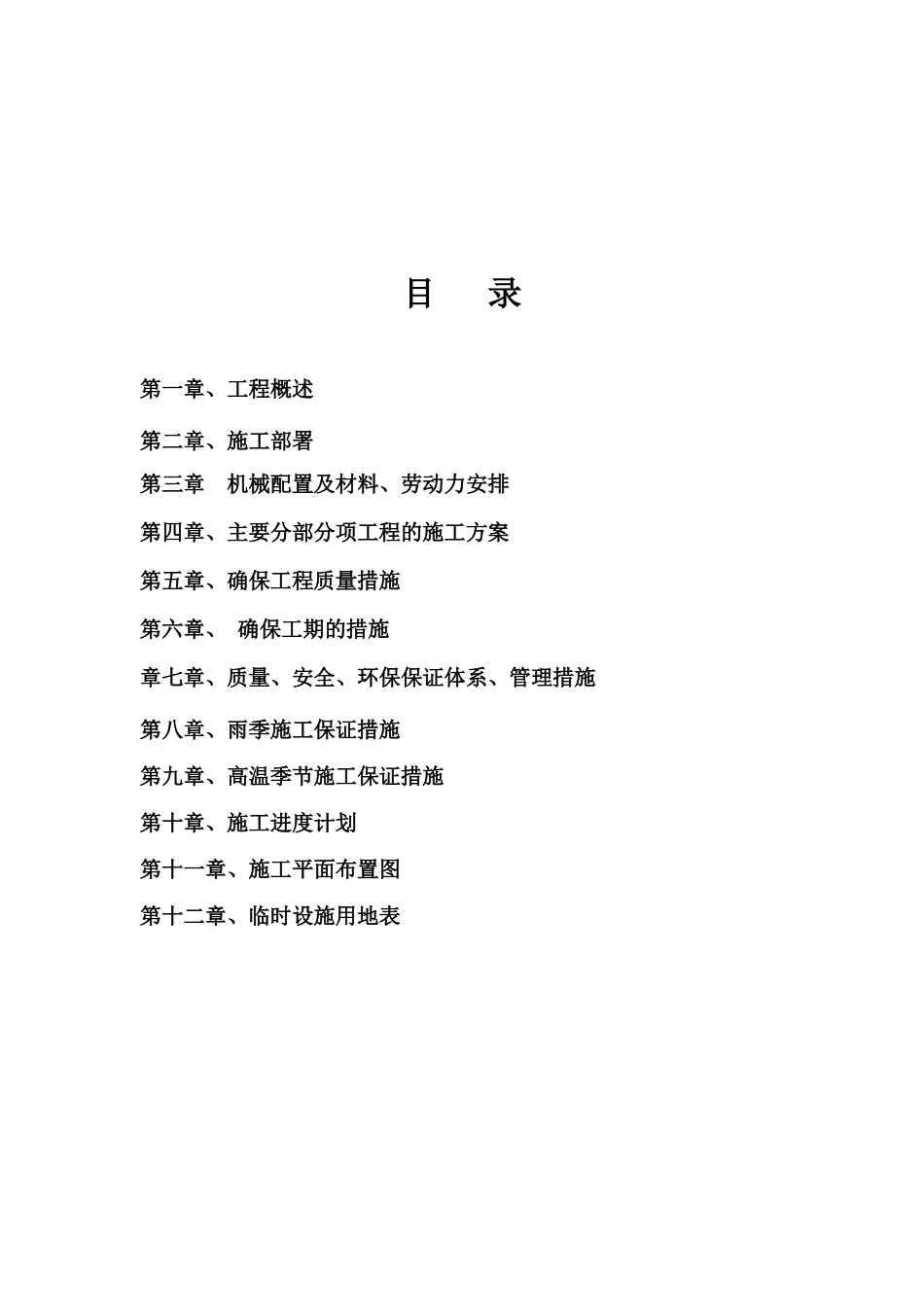

池州职业技术学院校内道路改造工程****建筑安装有限公司2017年8月7日目录第一章、工程概述第二章、施工部署第三章机械配置及材料、劳动力安排第四章、主要分部分项工程的施工方案第五章、确保工程质量措施第六章、确保工期的措施章七章、质量、安全、环保保证体系、管理措施第八章、雨季施工保证措施第九章、高温季节施工保证措施第十章、施工进度计划第十一章、施工平面布置图第十二章、临时设施用地表第一章、工程概述一、项目概况1、建设单位:池州职业技术学院。2、工程名称:池州职业技术学院校内道路改造工程。3、计划工期:15日历天。4、质量标准:合格。二、工程施工主要内容池州职业技术学院校内道路“白加黑”改造,道路全长约2453m,面积约18480㎡。三、自然地理条件本项目所在区域属北亚热带季风湿气候区,四季分明,气候温和,雨量充沛,日照充足。夏季炎热多雨,冬季寒冷。四、筑路材料本项目各结构层所用工程材料料源稳定,料质良好,运输道路交通便利。水:沿线降水较丰沛,水量丰富,水质较好无污染对混合料无侵蚀性,可做工程用水;拌和场打井取水,并砌储水池储水,确保拌和用水。电:电网密布,工程、生活用电方便。五、施工总体布置为确保本工程的顺利完成,必须认真做好各项临时工程和施工准备工作。根据本标段工程分布、组织机构设置、任务划分及工程特点,依据现场调查和本单位的实际情况本着利于当地水土和环境保护,满足施工,节约投资的原则,拟定临时工程设置方案。六、施工组织设计编制依据和原则6.1编制依据a.本项目招标文件、设计图纸、工程量清单等。b.现场考察情况c.我公司历年从事类似项目的管理方法和经验d.我公司现有可投入本工程的施工技术力量和机械设备e.现行的部颁标准和技术规范6.2编制原则施工组织设计按照业主提出的要求,以及招标文件的规定,本着修建成优良工程的原则进行编制。具体表现在以下几方面:a.采用我单位近年来在公路建设中使用的先进施工方法、工艺设备,提高机械化、标准化施工作业水平。b.调集我单位精锐的管理人员和最雄厚的技术力量,组成一个强有力的项目经理部。c.树立视优良工程为合格工程的标准,一定要在施工中确保优良工程。d.分别考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。e.针对本合同段的施工重点、难点,着重考虑相应的施工方案和措施。第二章、施工部署一、施工组织设计总目标精心组织,确保工期;规范施工,强化过程;以人为本,力创精品;预防为主,杜绝事故;健全机构,绿色环保;快速、有序、优质、高效地完成本标段全部工程和实施缺陷修复。(一)质量目标确保标段内全部工程达到招标文件规定的工程质量验收标准,争创优良工程。具体目标如下:杜绝工程质量事故的发生;单位工程一次验收合格率100%;(二)安全目标在严格按照《施工安全规范》操作的前提下,具体目标做到:杜绝人身安全事故及行车险性事故发生;杜绝重伤和死亡事故发生;无重大机械及交通安全事故;无爆炸事故;无等级火灾重大安全事故。(三)工期目标按招标要求,工期为15日历天,要严格按照招标文件要求的工期目标细化工程进度计划,认真实施,最终达到工期目标的实现。二、工程施工难点及对策1、本项目施工且均在夏季施工,施工期间雨季长,雨量大,夏季温度高,在很大程度上影响施工进度,所以工期很紧。2、施工的同时可能会有兄弟单位交叉施工,需要互相协调,配合的情况很多,故需要精心组织各项工序,并严格按程序施工。3、本工程在现有道路上进行改造,施工期间拟实行交通半封闭,交通组织及施工顺序的紧密协调、配合尤为重要,交通组织是本工程施工的最大难点之一。经周密考虑,拟定采用分阶段施工,具体的施工分阶段交通组织措施详见后面章节。4、管线保护是本工程施工重点之二,由于本工程是在已建道路上进行施工,现状翠柏路地上地下分布有雨、污水管、给水管、煤气管、电力、热力、通信等管线。施工时应严格按照有关规定程序施工,施工前应对可能触及的地下管线进行详细探明,作好标志,采取科学合理的保护措施。三、施工部署1、施工组织机构结合该工程的实际...
