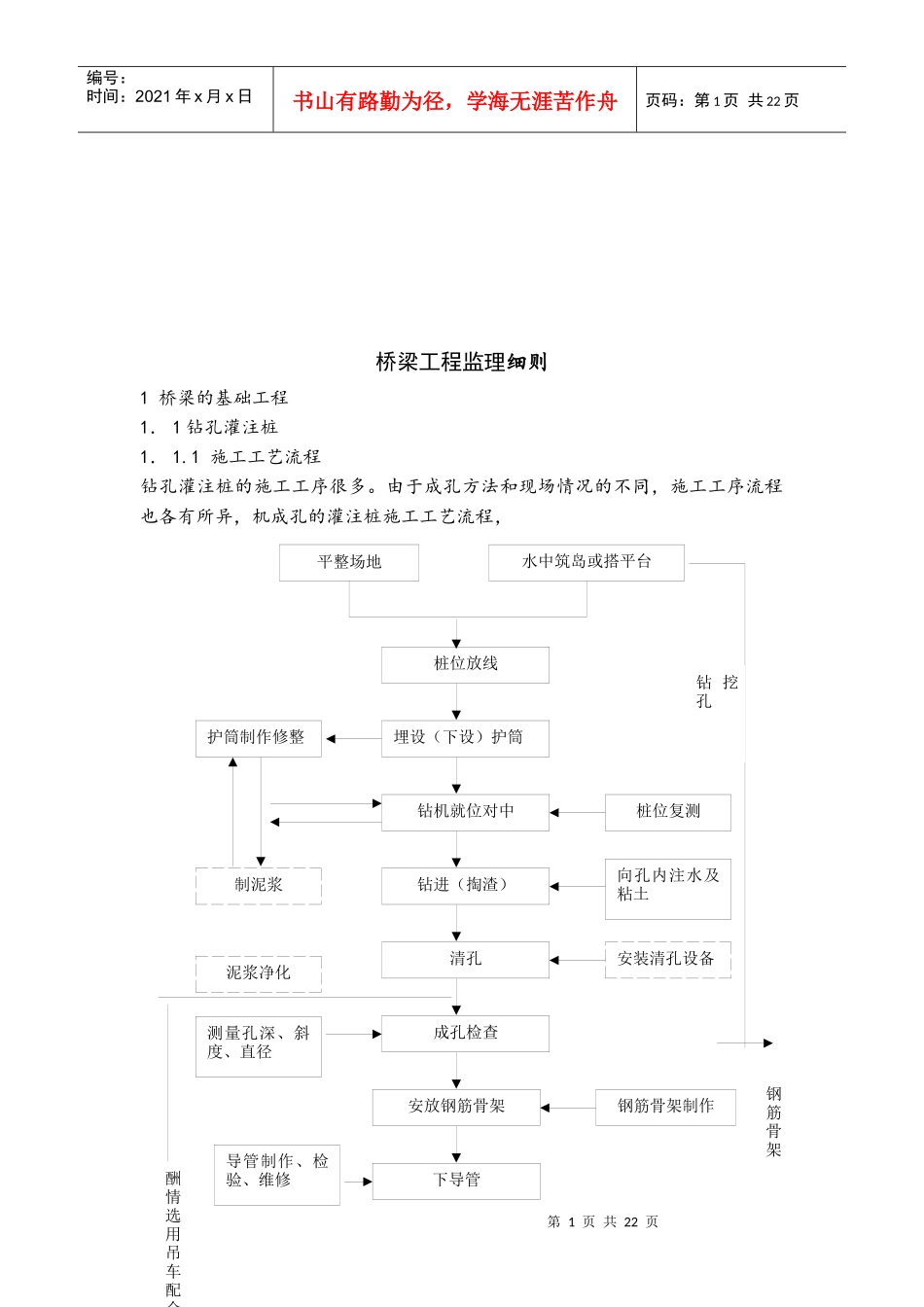

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页桥梁工程监理细则1桥梁的基础工程1.1钻孔灌注桩1.1.1施工工艺流程钻孔灌注桩的施工工序很多。由于成孔方法和现场情况的不同,施工工序流程也各有所异,机成孔的灌注桩施工工艺流程,平整场地水中筑岛或搭平台桩位放线埋设(下设)护筒钻机就位对中钻进(掏渣)清孔成孔检查安放钢筋骨架下导管护筒制作修整制泥浆泥浆净化测量孔深、斜度、直径导管制作、检验、维修桩位复测向孔内注水及粘土安装清孔设备钢筋骨架制作酬情选用吊车配合钻挖孔钢筋骨架第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页1.1.2钻孔灌注桩、质量监理内容1.1.2.1审查施工组织设计、检查施工设备(如钻具、钻头的直径、锥尖角度、保径圈等)施工场地平整。1.1.2.2检查桩径孔定位及标高、桩数1.1.2.3检查钢筋、焊条等原材料的产品合格证、复试报告,自拌混凝土要查水泥、粗细骨料、外加剂的产品合格证。复试报告及砼配合比。商品砼要查砼配合比及其质量保证书。1.1.2.4搭水上平台、陆上平台要稳固。护筒位置要准确,保证护筒垂直、护筒底口入土深度进入原土>0.2m,河内土质差筒外卖土入原状硬土>1m,顶高于筒外水面1-2m。1.1.2.5钻机就位正确,钻机要垂直,钻机要平稳。1.1.2.6泥浆质量《市政工程施工手册》中就泥浆性能指标泥浆性能要求钻孔方地层情泥浆性能指标灌注混凝土前的准备工作钻机移位灌注架就位组装灌注架测回淤制作混凝土试件酬情选用吊车配合灌注混凝土灌注架移位清理桩头移位清理配制混凝土灌注水下砼拆拔护桶第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页法况相对密度粘度(Pa·s)静切力(Pa)含砂率(%)胶体率(%)失水率(mL/30min)酸碱度正循环回转、冲击粘性土1.05-1.2016-221.0-2.5<8-4>90-95<258-10砂土碎石土卵石漂石1.2-1.4519-283-5<8-4>90-95<158-10推钻、冲抓粘性土1.10-1.2018-241-2.5<4>95<308-11砂石碎石土1.2-1.422-303-5<4>95<208-11反循环回转粘性土1.02-1.0616-201-2.5<4>95<208-10砂土1.00-1.1019-281-2.5<4>95<208-10碎石土1.10-1.520-351-2.5<4>95<208-10注:(1)地下水位高或其流速大时,指标取高限,反之取低限;(2)地质较好、孔径或孔深较小的,指标取低限;(3)孔壁泥皮除正循环旋转冲击的砂类土等应≤2mm外,其余均应≥3mm;(4)用推钻、冲抓、冲击方法钻进时,可用粘土碎块投入孔内,由钻锥自行造浆固壁;(5)若当地缺乏优质粘土,不能调出合格泥浆时,可掺用添加剂改善泥浆性能;(6)在不易坍塌的粘性土层中,使用推钻、冲抓、反循环回转方法钻进时,可用清水提高水头(≥2m)维护孔壁;(7)对遇水膨胀或易坍塌的地层如泥页岩等,其失水率<3-5mL/30min;(8)泥浆性能各种指标测定法见条2-4-6;(9)相对密度是泥浆密度与4℃纯水密度之比(过去称为比重)。1.1.2.7钻孔进尺要有记录。1.1.2.8清孔及沉淀要求,钻头钻进到位测绳丈量,停止进尺继续压浆。清孔排渣必须保持孔内水头。待浇砼前,检测沉淀层厚度。1.1.2.9成孔质量要求,包括孔径、垂直度、孔深机桩位偏移等如下第4页共22页第3页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共22页1Δ孔径不小于设计规定每层桩用探孔器检验2Δ孔深+500mm1用测绳测量03桩位基础桩100mm1用尺量排架桩顺桥纵轴线方向50mm1垂直桥纵轴线方向100m14斜桩倾斜度±15%tanθ1用垂线测量计算5垂直桩垂直度L/10016沉淀层厚度摩擦桩0.5d,且不大于50mm1开始灌注混凝土前用测绳测量端承桩50mm注:(1)表中θ为斜桩纵轴线与铅垂线间的夹角,单位:(°);(2)表中L为桩的长度,(m);(3)表中d为桩的直径,(mm)。1.1.2.10钢筋笼质量要求,所用各种钢筋规格要符合设计要求。钢筋笼整体长度允许偏差±100mm,直径允许偏差±10mm。主筋距允许偏差,箍筋距允许偏差±20mm,箍筋笼保护层允许偏差±20mm,各节钢筋笼保护层垫块不少于2组(每组不少于3块)且均匀分布在同一...
