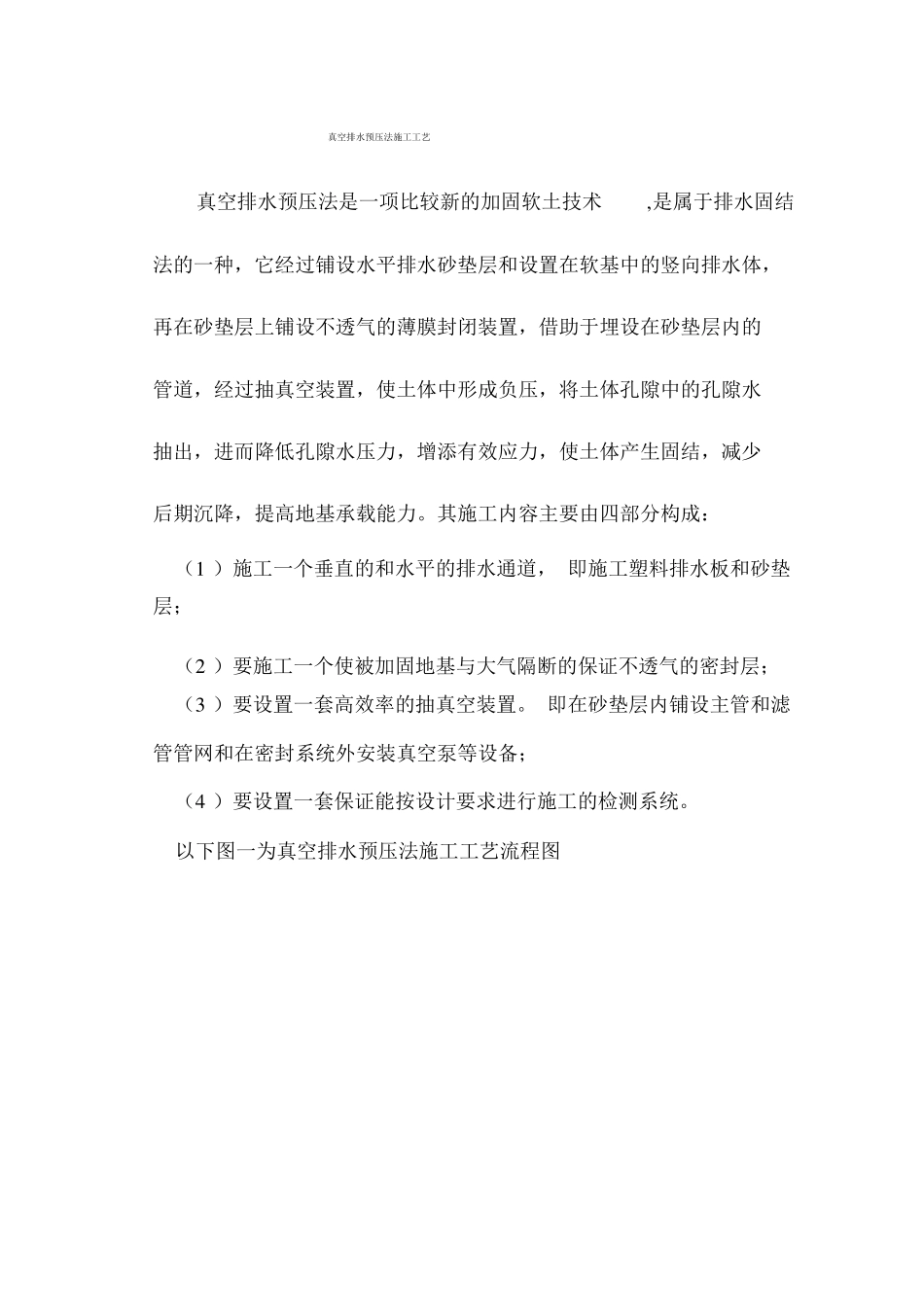

真空排水预压法施工工艺真空排水预压法是一项比较新的加固软土技术,是属于排水固结法的一种,它经过铺设水平排水砂垫层和设置在软基中的竖向排水体,再在砂垫层上铺设不透气的薄膜封闭装置,借助于埋设在砂垫层内的管道,经过抽真空装置,使土体中形成负压,将土体孔隙中的孔隙水抽出,进而降低孔隙水压力,增添有效应力,使土体产生固结,减少后期沉降,提高地基承载能力
其施工内容主要由四部分构成:(1)施工一个垂直的和水平的排水通道,即施工塑料排水板和砂垫层;(2)要施工一个使被加固地基与大气隔断的保证不透气的密封层;(3)要设置一套高效率的抽真空装置
即在砂垫层内铺设主管和滤管管网和在密封系统外安装真空泵等设备;(4)要设置一套保证能按设计要求进行施工的检测系统

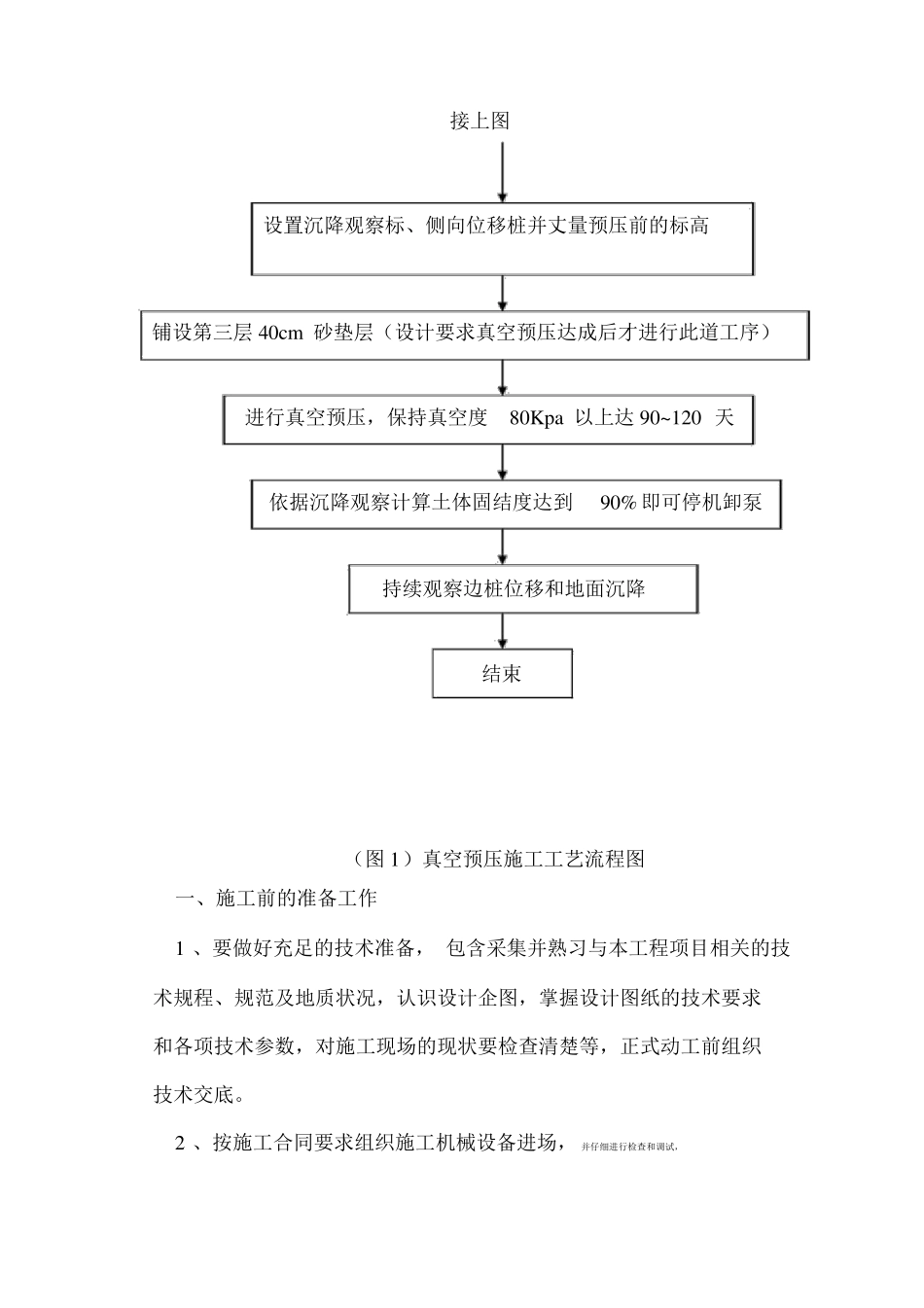

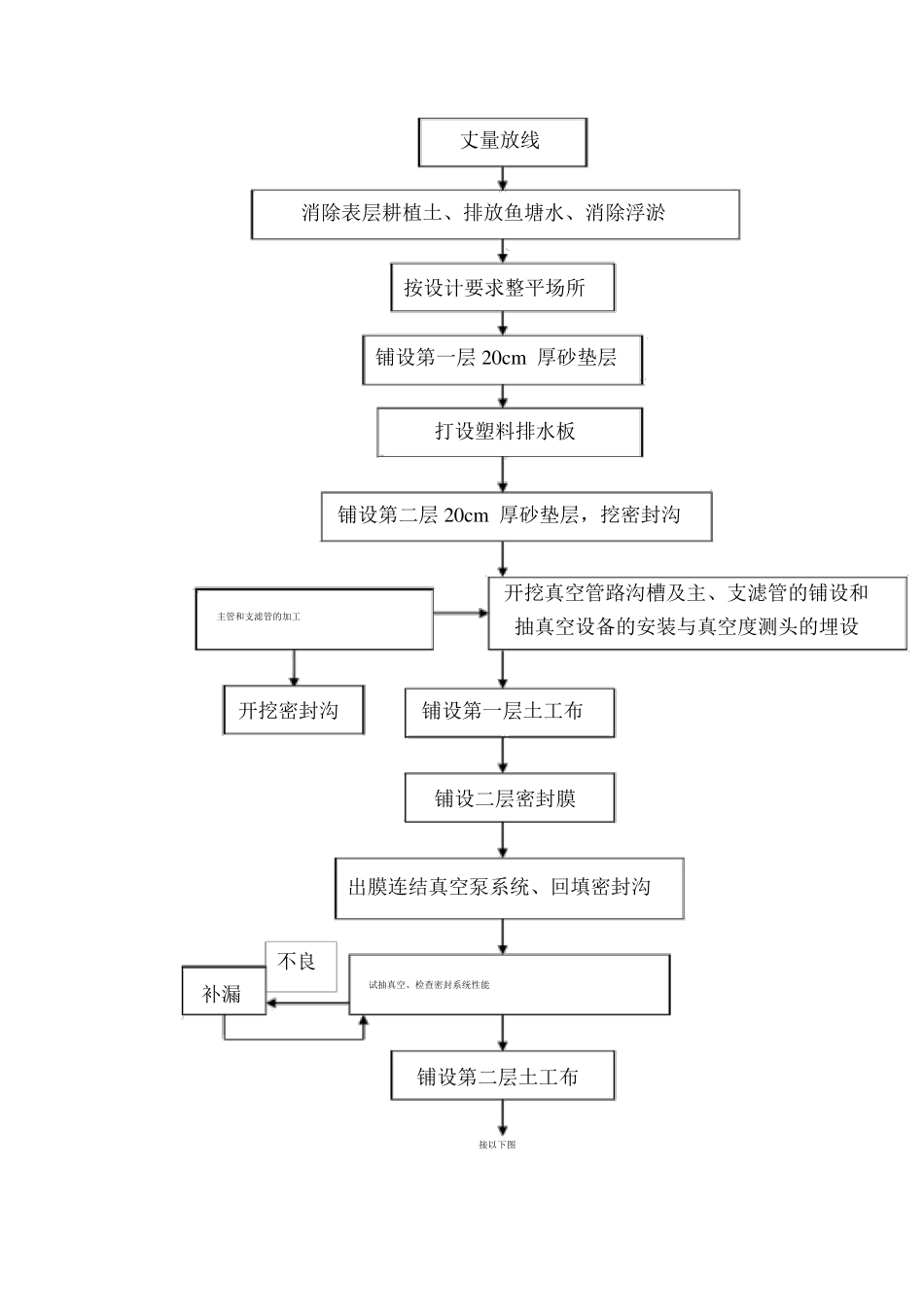

以下图一为真空排水预压法施工工艺流程图丈量放线消除表层耕植土、排放鱼塘水、消除浮淤按设计要求整平场所铺设第一层20cm厚砂垫层打设塑料排水板铺设第二层20cm厚砂垫层,挖密封沟主管和支滤管的加工开挖真空管路沟槽及主、支滤管的铺设和抽真空设备的安装与真空度测头的埋设开挖密封沟铺设第一层土工布铺设二层密封膜出膜连结真空泵系统、回填密封沟不良补漏试抽真空、检查密封系统性能铺设第二层土工布接以下图接上图设置沉降观察标、侧向位移桩并丈量预压前的标高铺设第三层40cm砂垫层(设计要求真空预压达成后才进行此道工序)进行真空预压,保持真空度80Kpa以上达90~120天依据沉降观察计算土体固结度达到90%即可停机卸泵持续观察边桩位移和地面沉降结束(图1)真空预压施工工艺流程图一、施工前的准备工作1、要做好充足的技术准备,包含采集并熟习与本工程项目相关的技术规程、规范及地质状况,认识设计企图,掌握设计图纸的技术要求和各项技术参数,对施工现场的现状要检查清楚等,正式动工前组织技术交底
2、按施工合同要求组织施工机械设备进场,并仔细进行检查和调试,对计量设备
