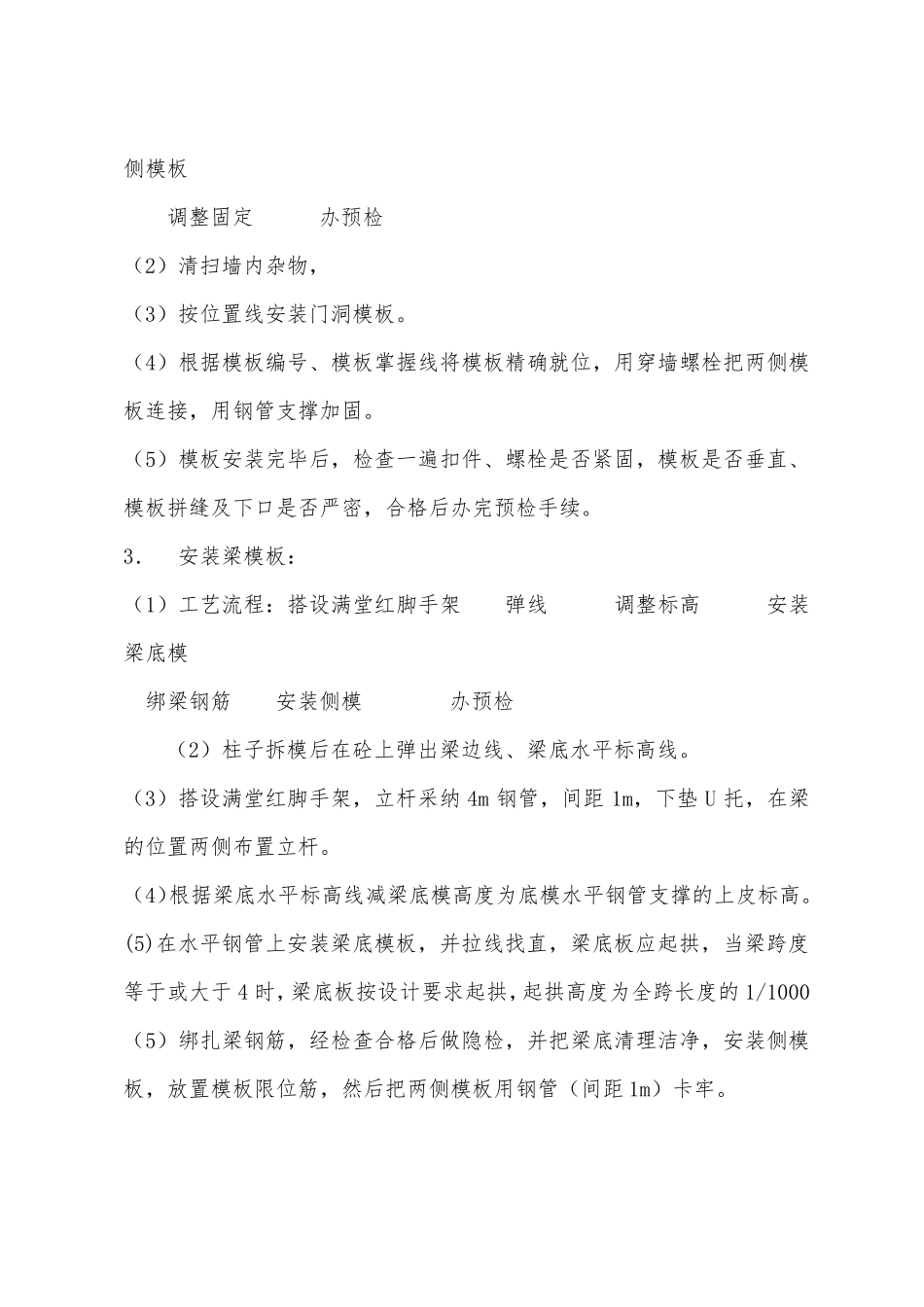

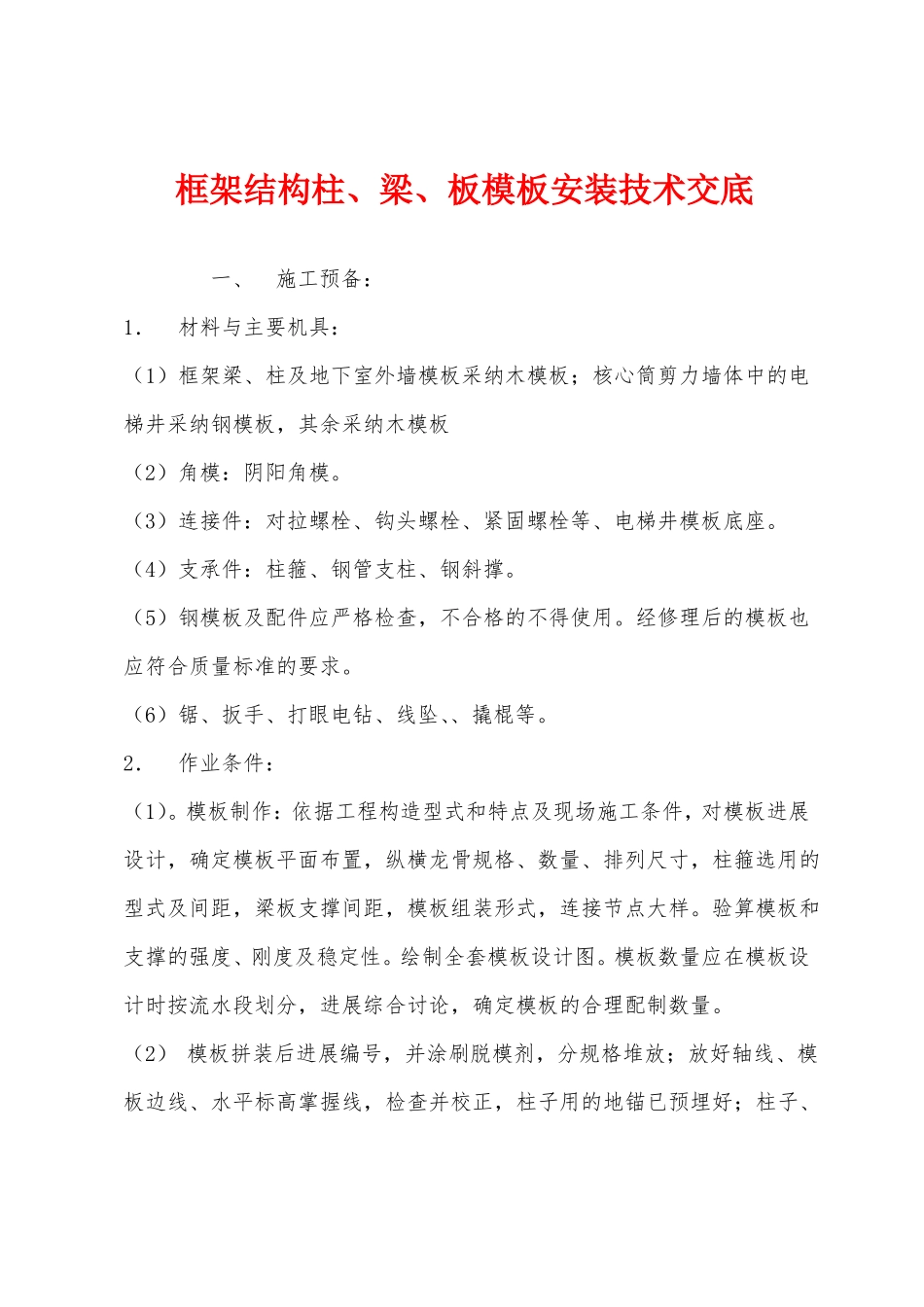

框架结构柱、梁、板模板安装技术交底一、施工预备:1.材料与主要机具:(1)框架梁、柱及地下室外墙模板采纳木模板;核心筒剪力墙体中的电梯井采纳钢模板,其余采纳木模板(2)角模:阴阳角模
(3)连接件:对拉螺栓、钩头螺栓、紧固螺栓等、电梯井模板底座
(4)支承件:柱箍、钢管支柱、钢斜撑
(5)钢模板及配件应严格检查,不合格的不得使用
经修理后的模板也应符合质量标准的要求
(6)锯、扳手、打眼电钻、线坠、、撬棍等
2.作业条件:(1)
模板制作:依据工程构造型式和特点及现场施工条件,对模板进展设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式,连接节点大样
验算模板和支撑的强度、刚度及稳定性
绘制全套模板设计图
模板数量应在模板设计时按流水段划分,进展综合讨论,确定模板的合理配制数量

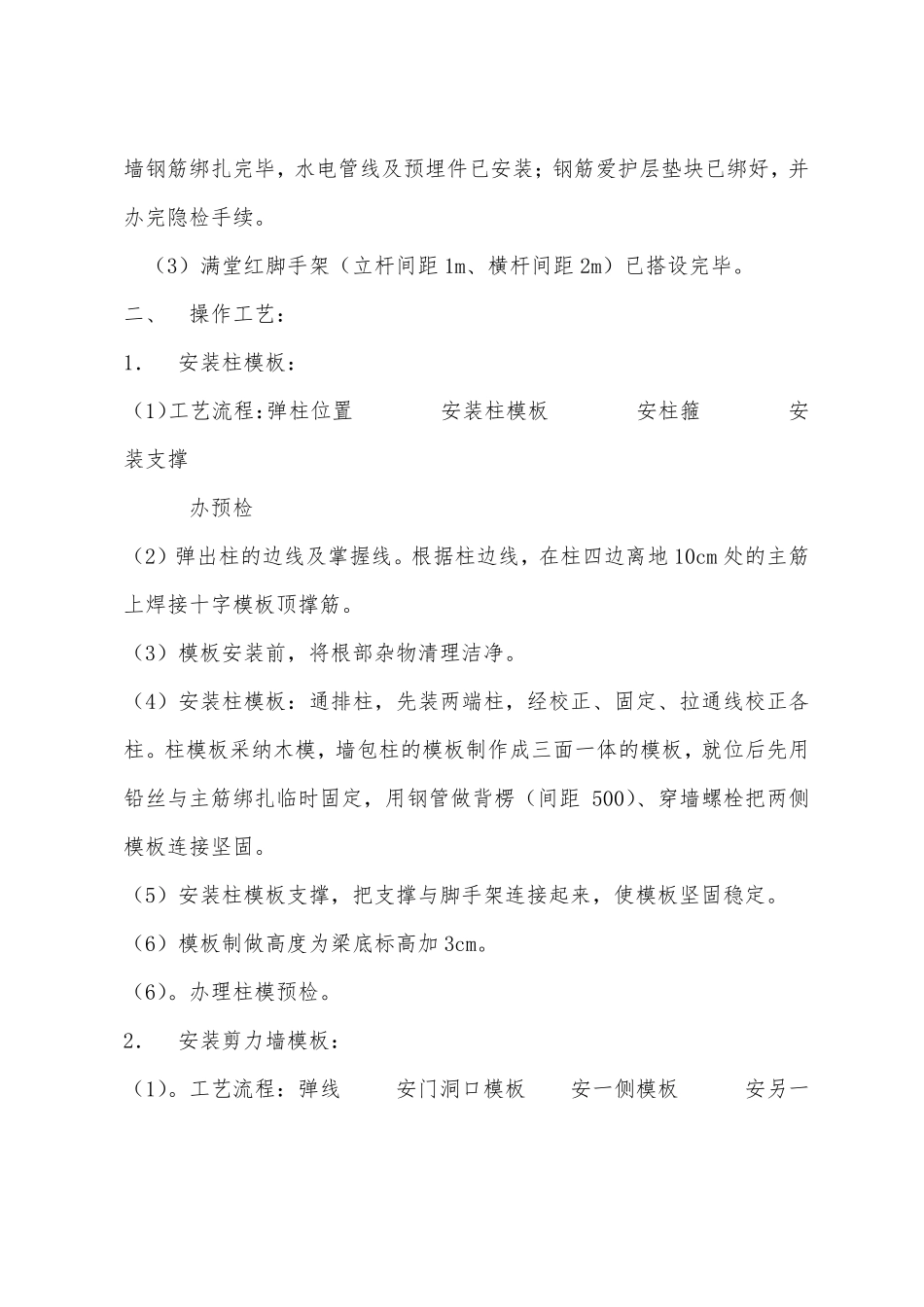

(2)模板拼装后进展编号,并涂刷脱模剂,分规格堆放;放好轴线、模板边线、水平标高掌握线,检查并校正,柱子用的地锚已预埋好;柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装;钢筋爱护层垫块已绑好,并办完隐检手续
(3)满堂红脚手架(立杆间距1m、横杆间距2m)已搭设完毕
二、操作工艺:1.安装柱模板:(1)工艺流程:弹柱位置安装柱模板安柱箍安装支撑办预检(2)弹出柱的边线及掌握线
根据柱边线,在柱四边离地10cm处的主筋上焊接十字模板顶撑筋
(3)模板安装前,将根部杂物清理洁净
(4)安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正各柱
柱模板采纳木模,墙包柱的模板制作成三面一体的模板,就位后先用铅丝与主筋绑扎临时固定,用钢管做背楞(间距500)、穿墙螺栓把两侧模板连接坚固
(5)安装柱模板支撑,把支撑与脚手架连接起来,使模板坚固稳定
(6)模板制做高度为梁底标高加3cm
办理柱模预检
2.安装剪力墙模板:(1)
工艺流程:弹线安门洞口模
