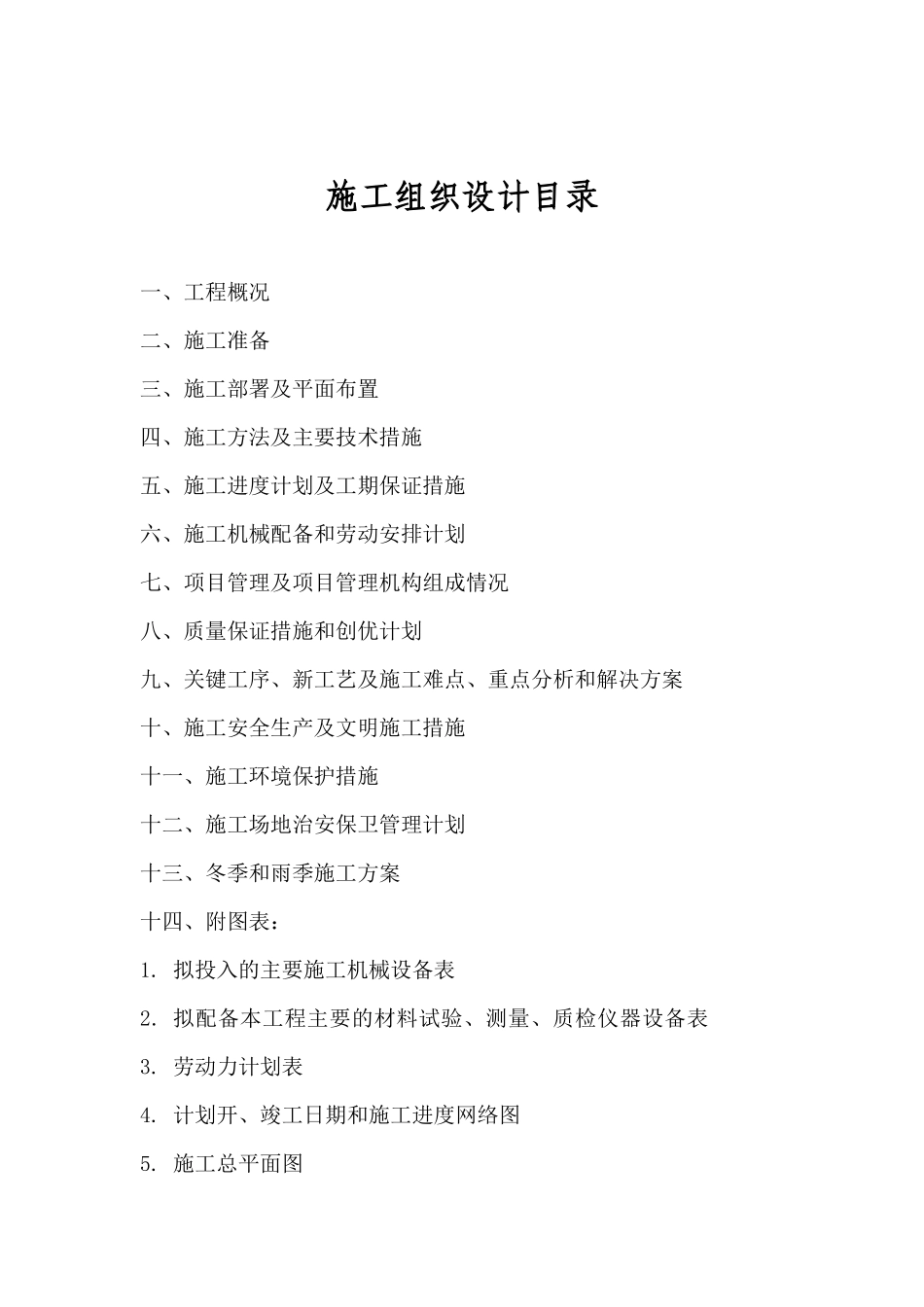

(人民广场雨水利用改造工程)施工组织设计编制单位:施工组织设计目录一、工程概况二、施工准备三、施工部署及平面布置四、施工方法及主要技术措施五、施工进度计划及工期保证措施六、施工机械配备和劳动安排计划七、项目管理及项目管理机构组成情况八、质量保证措施和创优计划九、关键工序、新工艺及施工难点、重点分析和解决方案十、施工安全生产及文明施工措施十一、施工环境保护措施十二、施工场地治安保卫管理计划十三、冬季和雨季施工方案十四、附图表:1
拟投入的主要施工机械设备表2
拟配备本工程主要的材料试验、测量、质检仪器设备表3
劳动力计划表4
计划开、竣工日期和施工进度网络图5
施工总平面图6

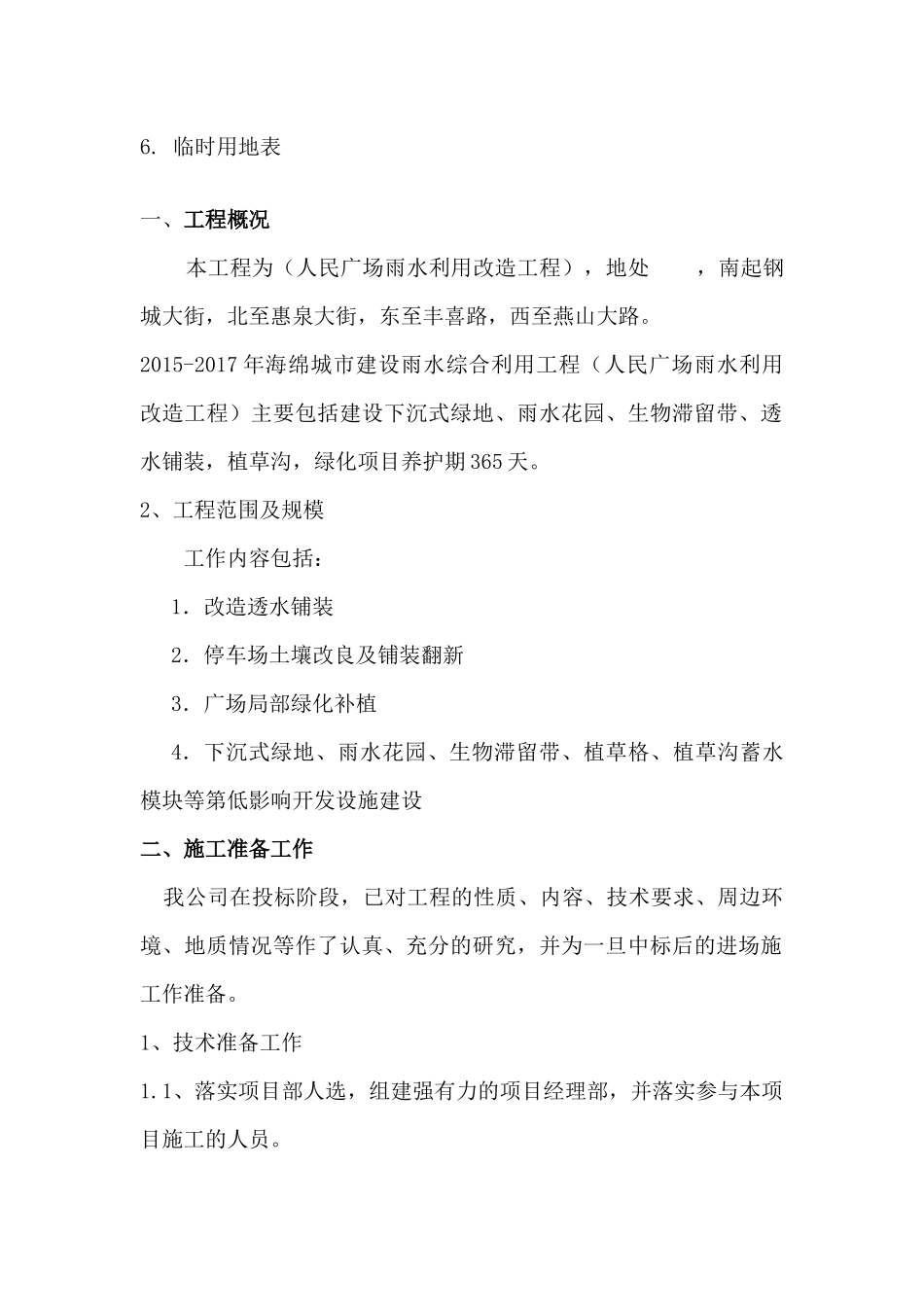

临时用地表一、工程概况本工程为(人民广场雨水利用改造工程),地处,南起钢城大街,北至惠泉大街,东至丰喜路,西至燕山大路
2015-2017年海绵城市建设雨水综合利用工程(人民广场雨水利用改造工程)主要包括建设下沉式绿地、雨水花园、生物滞留带、透水铺装,植草沟,绿化项目养护期365天
2、工程范围及规模工作内容包括:1.改造透水铺装2.停车场土壤改良及铺装翻新3.广场局部绿化补植4.下沉式绿地、雨水花园、生物滞留带、植草格、植草沟蓄水模块等第低影响开发设施建设二、施工准备工作我公司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为一旦中标后的进场施工作准备
1、技术准备工作1
1、落实项目部人选,组建强有力的项目经理部,并落实参与本项目施工的人员
2、认真审阅施工图纸,参加设计交底和图纸会审
3、复测控制桩并制定测量方案
4、组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作
2、施工准备工作2
1、全面检修进场施工的机械设备,以保证施工前设备运转正常
2、编制施工计划,安排施工顺序,
