电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

顶管钢筋混凝土检查井施工方案VIP免费

顶管钢筋混凝土检查井施工方案_第1页
1/13
顶管钢筋混凝土检查井施工方案_第2页
2/13
顶管钢筋混凝土检查井施工方案_第3页
3/13

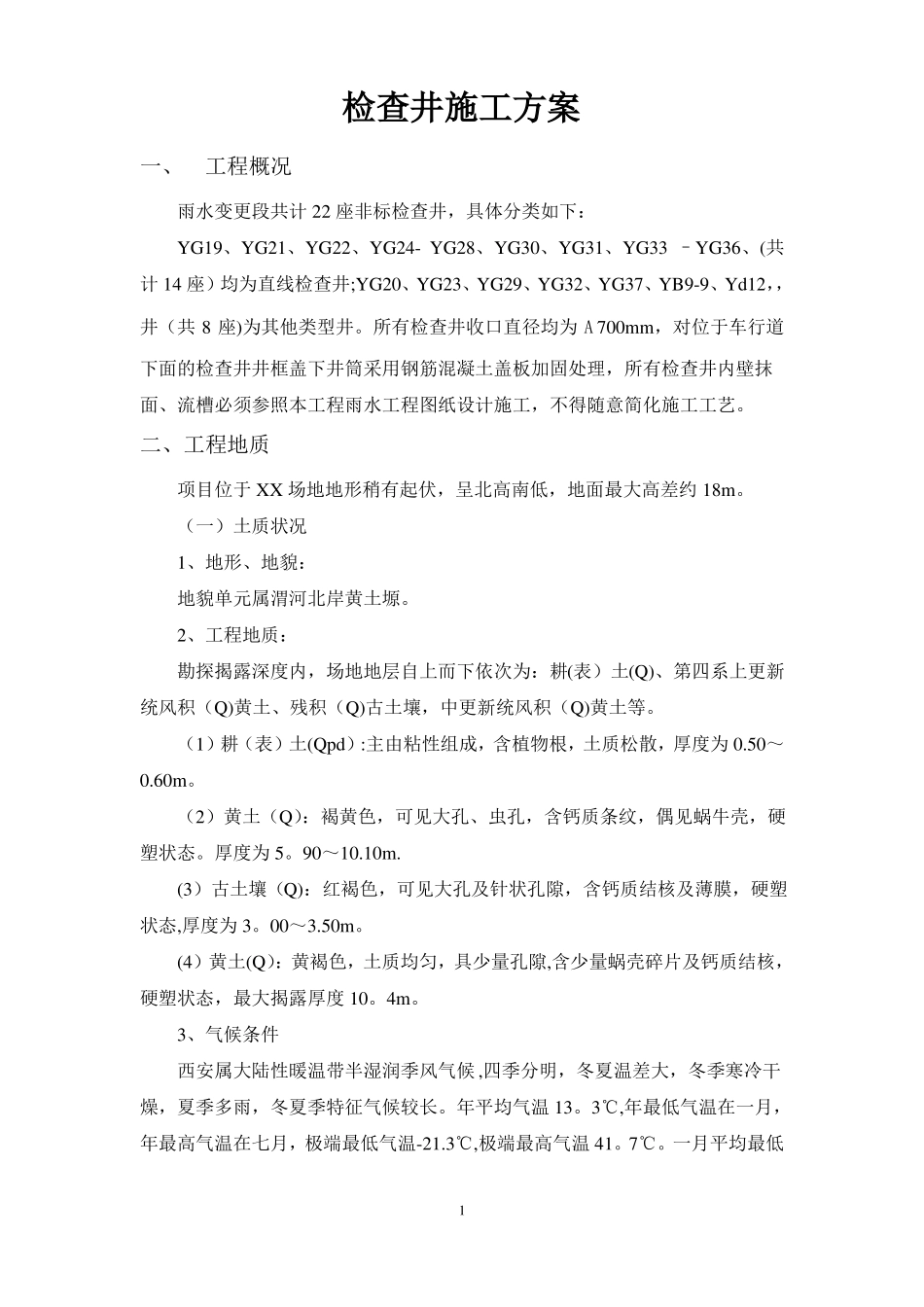

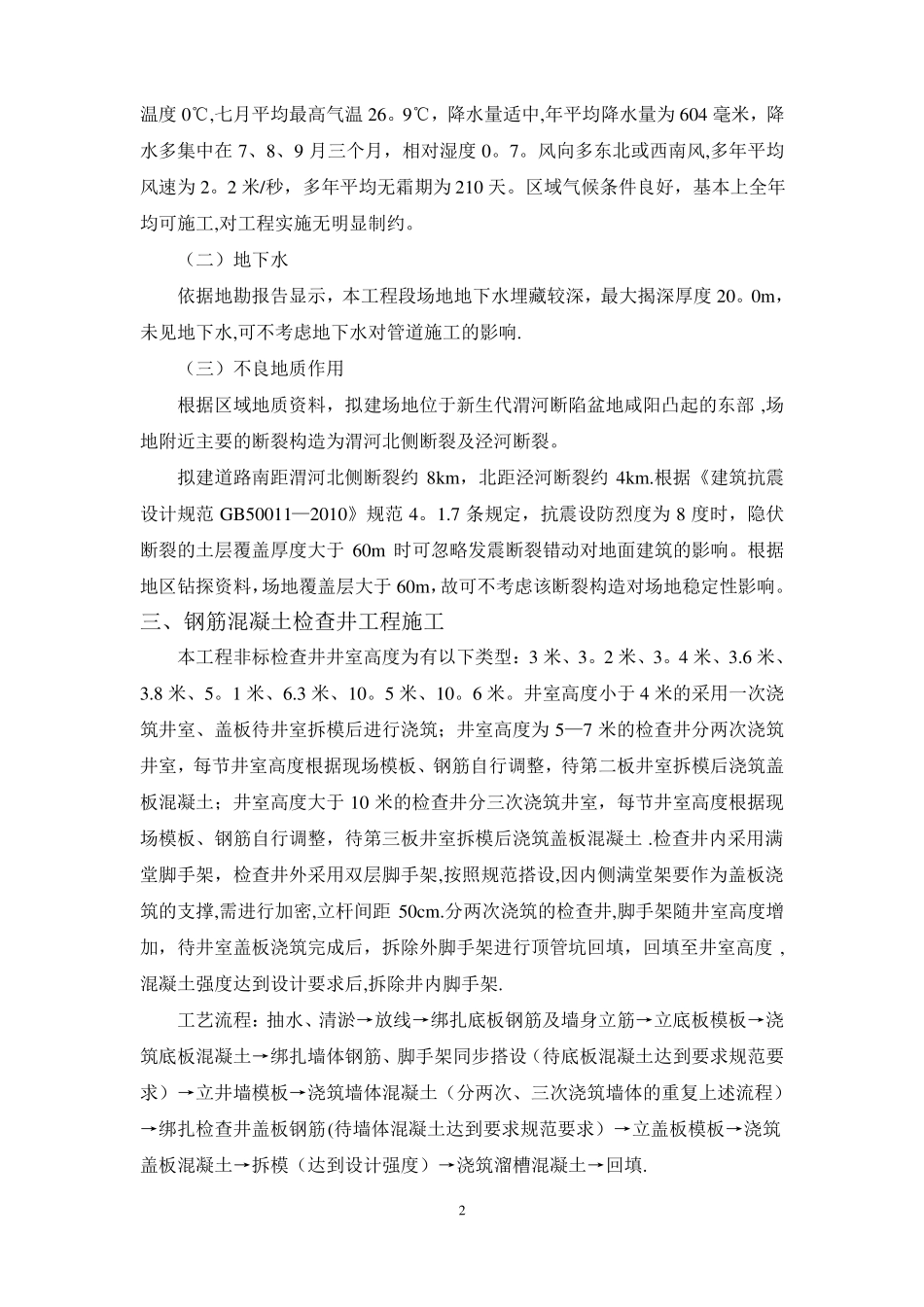

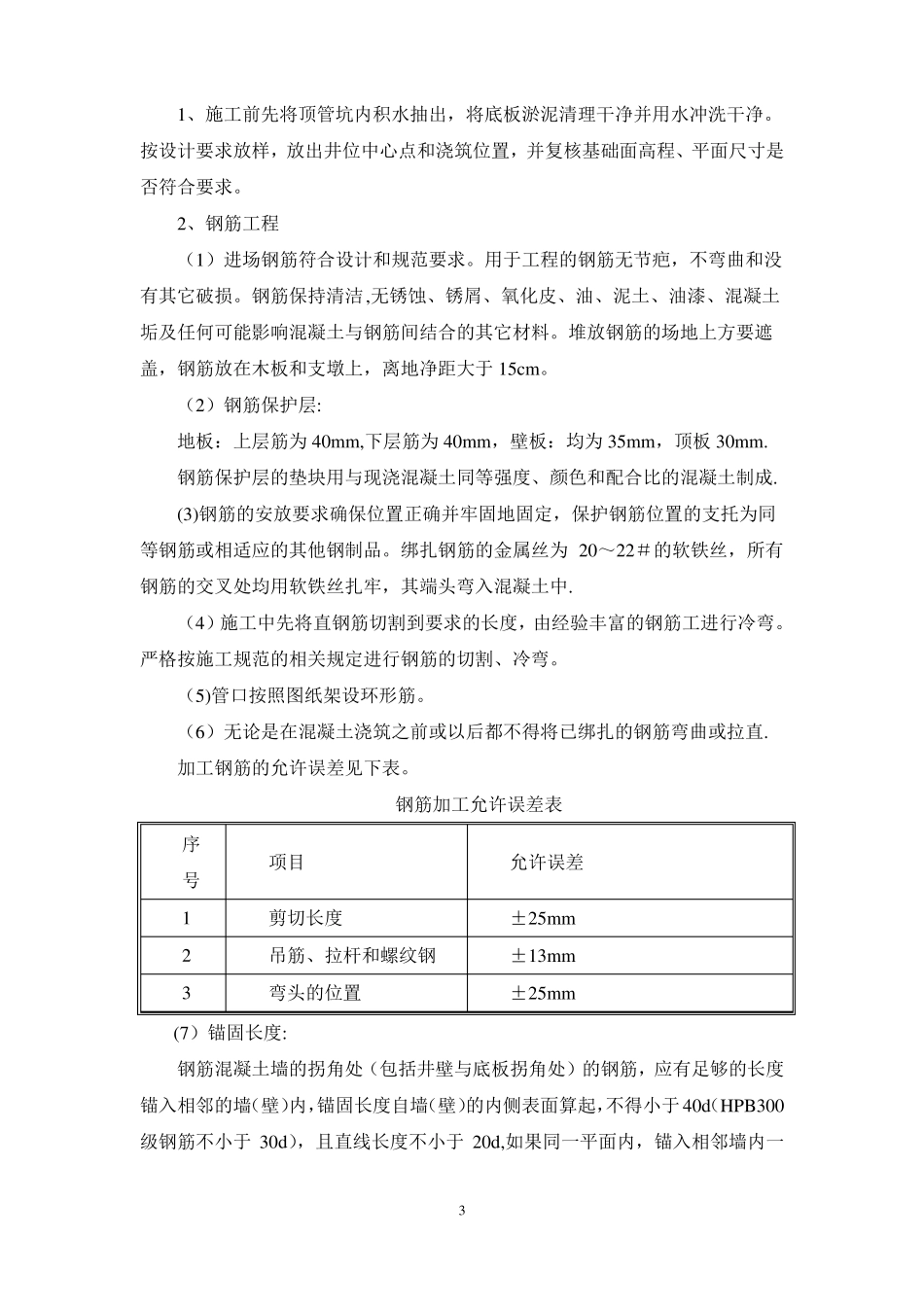

检查井施工方案一、工程概况雨水变更段共计22座非标检查井,具体分类如下:YG19、YG21、YG22、YG24-YG28、YG30、YG31、YG33–YG36、(共计14座)均为直线检查井;YG20、YG23、YG29、YG32、YG37、YB9-9、Yd12,,井(共8座)为其他类型井。所有检查井收口直径均为A700mm,对位于车行道下面的检查井井框盖下井筒采用钢筋混凝土盖板加固处理,所有检查井内壁抹面、流槽必须参照本工程雨水工程图纸设计施工,不得随意简化施工工艺。二、工程地质项目位于XX场地地形稍有起伏,呈北高南低,地面最大高差约18m。(一)土质状况1、地形、地貌:地貌单元属渭河北岸黄土塬。2、工程地质:勘探揭露深度内,场地地层自上而下依次为:耕(表)土(Q)、第四系上更新统风积(Q)黄土、残积(Q)古土壤,中更新统风积(Q)黄土等。(1)耕(表)土(Qpd):主由粘性组成,含植物根,土质松散,厚度为0.50~0.60m。(2)黄土(Q):褐黄色,可见大孔、虫孔,含钙质条纹,偶见蜗牛壳,硬塑状态。厚度为5。90~10.10m.(3)古土壤(Q):红褐色,可见大孔及针状孔隙,含钙质结核及薄膜,硬塑状态,厚度为3。00~3.50m。(4)黄土(Q):黄褐色,土质均匀,具少量孔隙,含少量蜗壳碎片及钙质结核,硬塑状态,最大揭露厚度10。4m。3、气候条件西安属大陆性暖温带半湿润季风气候,四季分明,冬夏温差大,冬季寒冷干燥,夏季多雨,冬夏季特征气候较长。年平均气温13。3℃,年最低气温在一月,年最高气温在七月,极端最低气温-21.3℃,极端最高气温41。7℃。一月平均最低1温度0℃,七月平均最高气温26。9℃,降水量适中,年平均降水量为604毫米,降水多集中在7、8、9月三个月,相对湿度0。7。风向多东北或西南风,多年平均风速为2。2米/秒,多年平均无霜期为210天。区域气候条件良好,基本上全年均可施工,对工程实施无明显制约。(二)地下水依据地勘报告显示,本工程段场地地下水埋藏较深,最大揭深厚度20。0m,未见地下水,可不考虑地下水对管道施工的影响.(三)不良地质作用根据区域地质资料,拟建场地位于新生代渭河断陷盆地咸阳凸起的东部,场地附近主要的断裂构造为渭河北侧断裂及泾河断裂。拟建道路南距渭河北侧断裂约8km,北距泾河断裂约4km.根据《建筑抗震设计规范GB50011—2010》规范4。1.7条规定,抗震设防烈度为8度时,隐伏断裂的土层覆盖厚度大于60m时可忽略发震断裂错动对地面建筑的影响。根据地区钻探资料,场地覆盖层大于60m,故可不考虑该断裂构造对场地稳定性影响。三、钢筋混凝土检查井工程施工本工程非标检查井井室高度为有以下类型:3米、3。2米、3。4米、3.6米、3.8米、5。1米、6.3米、10。5米、10。6米。井室高度小于4米的采用一次浇筑井室、盖板待井室拆模后进行浇筑;井室高度为5—7米的检查井分两次浇筑井室,每节井室高度根据现场模板、钢筋自行调整,待第二板井室拆模后浇筑盖板混凝土;井室高度大于10米的检查井分三次浇筑井室,每节井室高度根据现场模板、钢筋自行调整,待第三板井室拆模后浇筑盖板混凝土.检查井内采用满堂脚手架,检查井外采用双层脚手架,按照规范搭设,因内侧满堂架要作为盖板浇筑的支撑,需进行加密,立杆间距50cm.分两次浇筑的检查井,脚手架随井室高度增加,待井室盖板浇筑完成后,拆除外脚手架进行顶管坑回填,回填至井室高度,混凝土强度达到设计要求后,拆除井内脚手架.工艺流程:抽水、清淤→放线→绑扎底板钢筋及墙身立筋→立底板模板→浇筑底板混凝土→绑扎墙体钢筋、脚手架同步搭设(待底板混凝土达到要求规范要求)→立井墙模板→浇筑墙体混凝土(分两次、三次浇筑墙体的重复上述流程)→绑扎检查井盖板钢筋(待墙体混凝土达到要求规范要求)→立盖板模板→浇筑盖板混凝土→拆模(达到设计强度)→浇筑溜槽混凝土→回填.21、施工前先将顶管坑内积水抽出,将底板淤泥清理干净并用水冲洗干净。按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求。2、钢筋工程(1)进场钢筋符合设计和规范要求。用于工程的钢筋无节疤,不弯曲和没有其它破损。钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

顶管钢筋混凝土检查井施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
