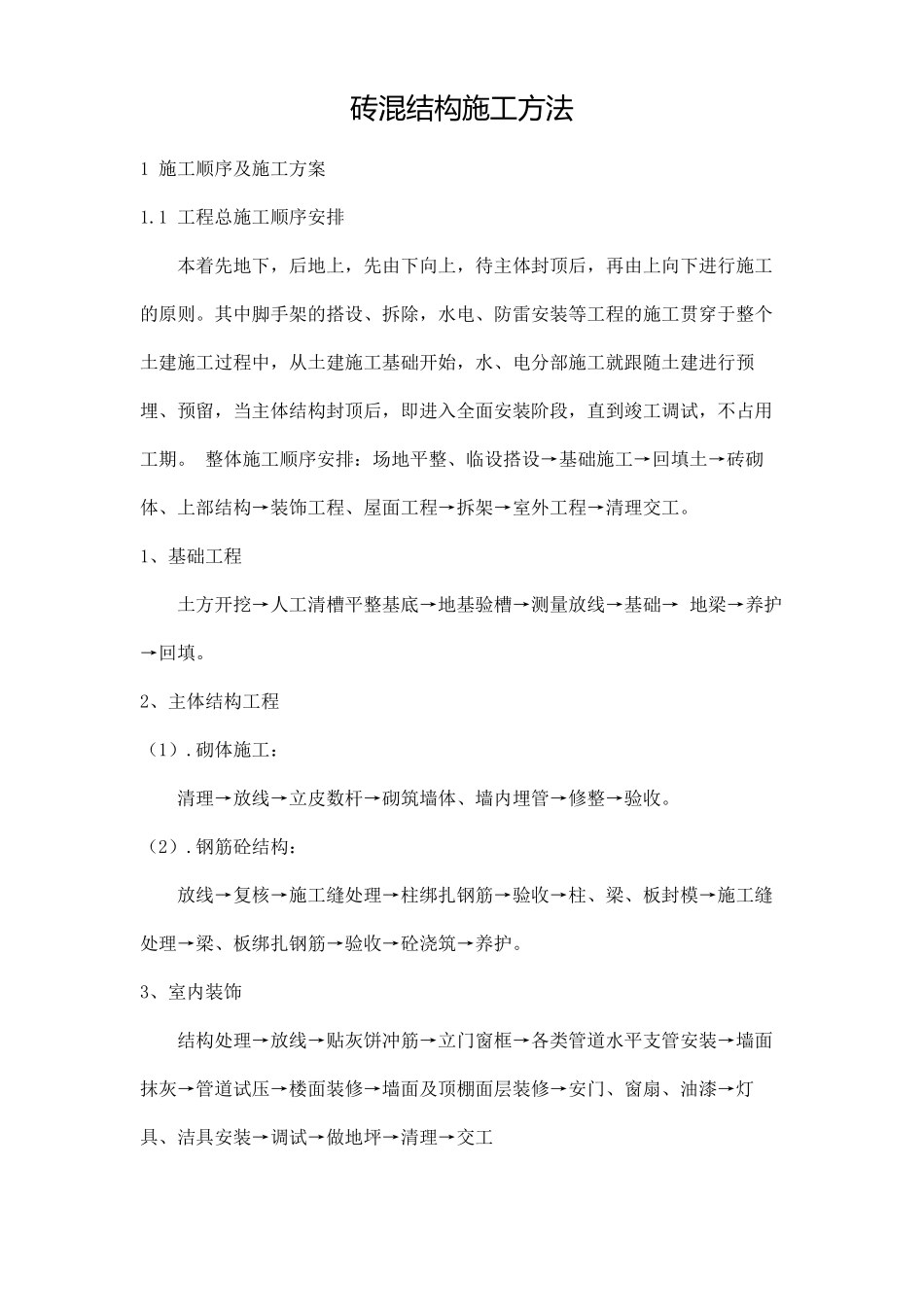

砖混结构施工方法1施工顺序及施工方案1
1工程总施工顺序安排本着先地下,后地上,先由下向上,待主体封顶后,再由上向下进行施工的原则
其中脚手架的搭设、拆除,水电、防雷安装等工程的施工贯穿于整个土建施工过程中,从土建施工基础开始,水、电分部施工就跟随土建进行预埋、预留,当主体结构封顶后,即进入全面安装阶段,直到竣工调试,不占用工期
整体施工顺序安排:场地平整、临设搭设→基础施工→回填土→砖砌体、上部结构→装饰工程、屋面工程→拆架→室外工程→清理交工
1、基础工程土方开挖→人工清槽平整基底→地基验槽→测量放线→基础→地梁→养护→回填
2、主体结构工程(1)
砌体施工:清理→放线→立皮数杆→砌筑墙体、墙内埋管→修整→验收
钢筋砼结构:放线→复核→施工缝处理→柱绑扎钢筋→验收→柱、梁、板封模→施工缝处理→梁、板绑扎钢筋→验收→砼浇筑→养护

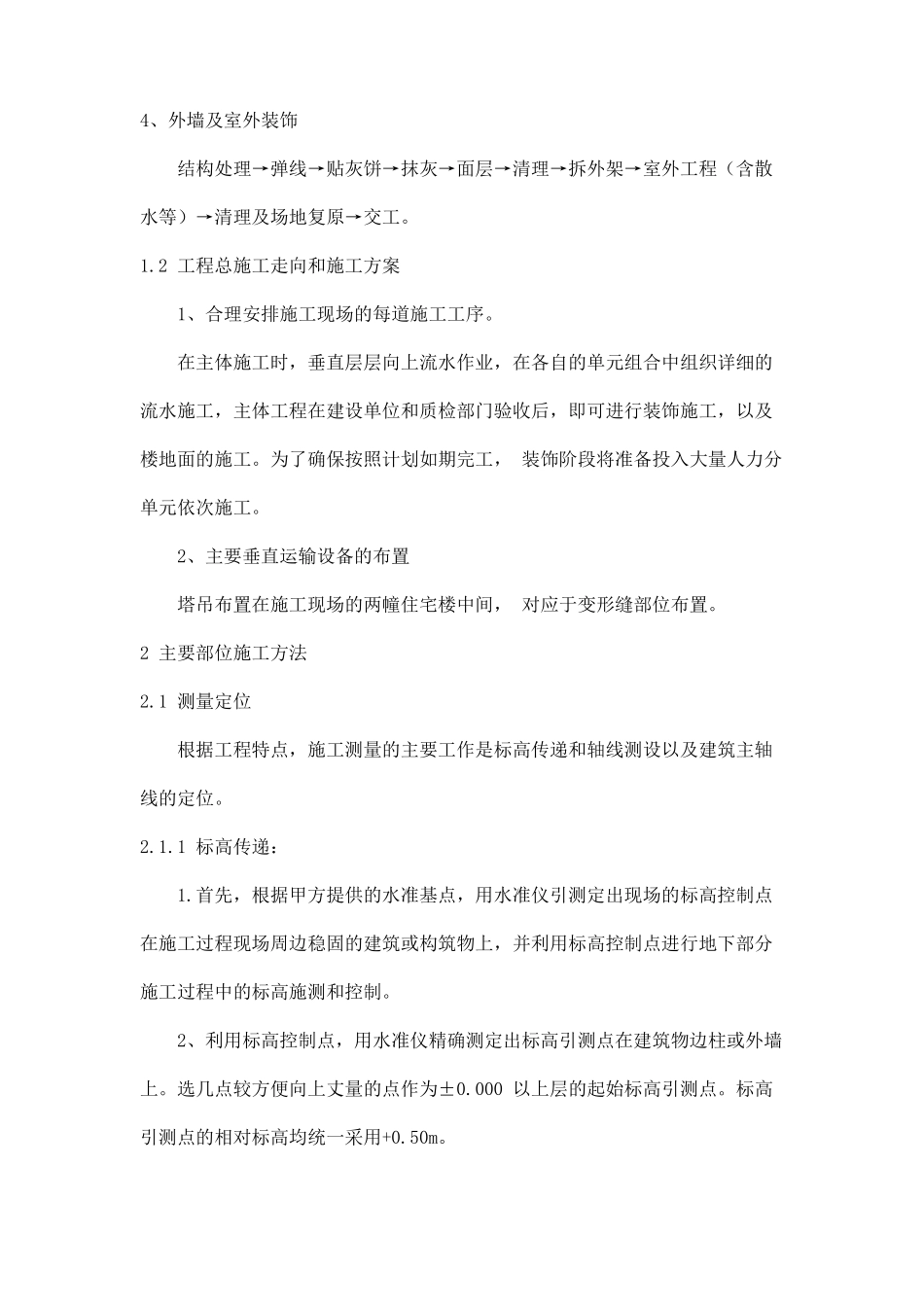

3、室内装饰结构处理→放线→贴灰饼冲筋→立门窗框→各类管道水平支管安装→墙面抹灰→管道试压→楼面装修→墙面及顶棚面层装修→安门、窗扇、油漆→灯具、洁具安装→调试→做地坪→清理→交工4、外墙及室外装饰结构处理→弹线→贴灰饼→抹灰→面层→清理→拆外架→室外工程(含散水等)→清理及场地复原→交工
2工程总施工走向和施工方案1、合理安排施工现场的每道施工工序
在主体施工时,垂直层层向上流水作业,在各自的单元组合中组织详细的流水施工,主体工程在建设单位和质检部门验收后,即可进行装饰施工,以及楼地面的施工
为了确保按照计划如期完工,装饰阶段将准备投入大量人力分单元依次施工
2、主要垂直运输设备的布置塔吊布置在施工现场的两幢住宅楼中间,对应于变形缝部位布置
2主要部位施工方法2
1测量定位根据工程特点,施工测量的主要工作是标高传递和轴线测设以及建筑主轴线的定位

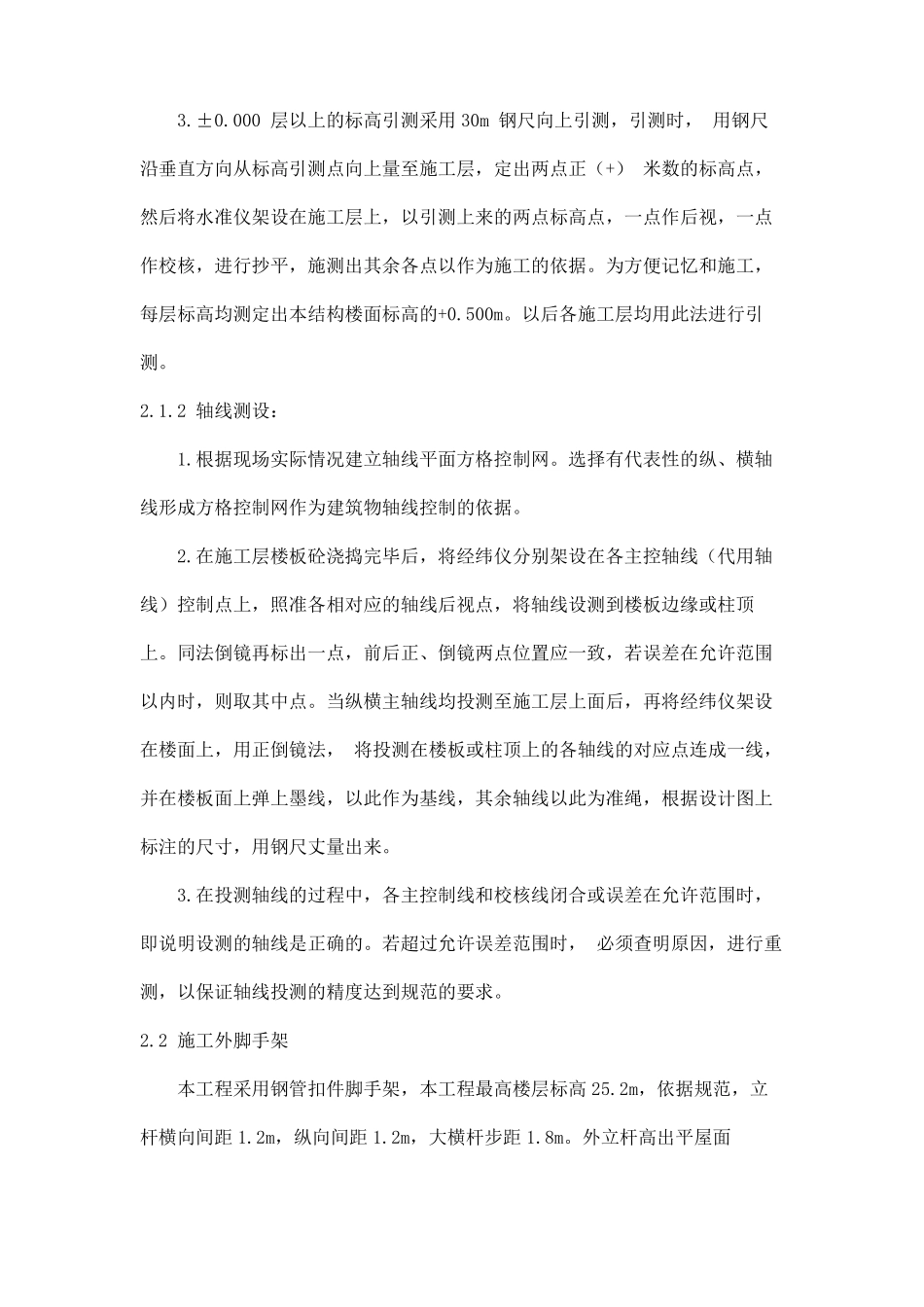

1标高传递:1
首先,根据甲方提供的水准基点,用水准仪引测定出现场的标高控制点在
