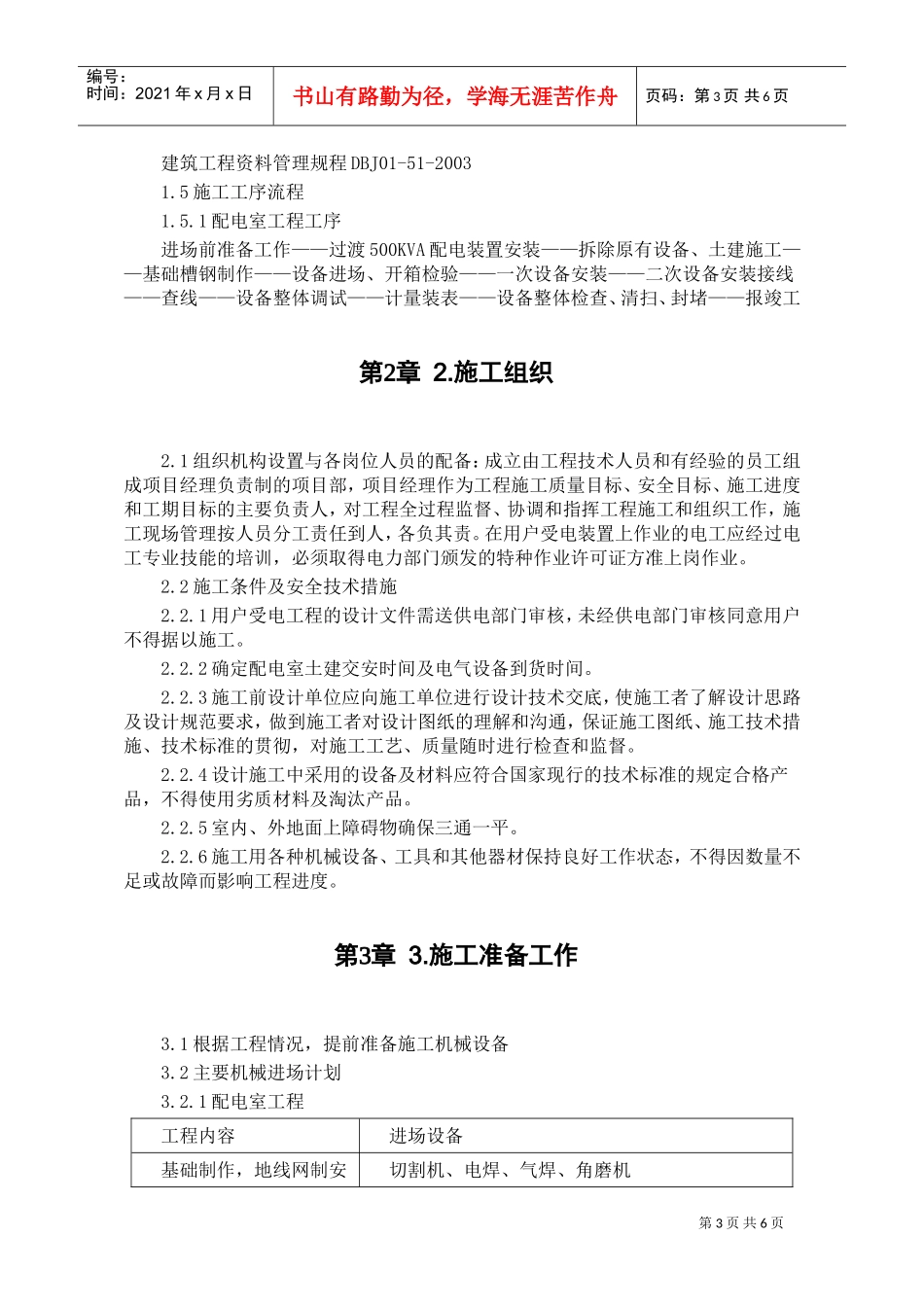

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页第一卷某中学变配电室改造工程施工组织设计..........................................................................2第1章1.工程概况...................................................................................................................2第2章2.施工组织...................................................................................................................3第3章3.施工准备工作...........................................................................................................3第4章4.工程质量目标...........................................................................................................4第5章5.安全生产技术组织措施...........................................................................................4第6章6.文明施工和环境保护...............................................................................................5第7章7.施工进度及工期目标..............................................................................................5第8章8.工程质量控制和验证...............................................................................................5第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页第一卷某中学变配电室改造工程施工组织设计第1章1.工程概况1.1工程简介本工程为西藏中学变配电室电气增容改造工程,位于朝阳区北四环东路高原街1号。1.2工程范围:1000kvA×1配电室(位于地下一层)设备安装,拆除原配电室(500kvA)设备,安装临时过渡500kvA配电装置。.2.1配电室施工范围及内容安装临时过渡500kvA配电装置拆除原配电室(500kvA)设备地线网环接、设备基础制安验收。高压柜安装KYN-48A,4面。电力变压器安装SCB9-1000kVA,1台。封闭母线桥安装,1座。低压配电柜安装GCK,10面。高压电缆敷设,2条。高压电缆头制安,4个。二次控制电缆敷设制安。电缆支架安装绝缘胶垫铺设系统调试及耐压试验模拟图板制安1.3工程参与单位设计单位:联安国际建筑设计有限公司建设单位:北京西藏中学1.4施工采用标准规范:供电安全工作现场规程北京地区电气规程汇编建筑电气工程施工质量验收规范GB50303-2002电气装置安装工程电气设备交接试验标准电力建设安全工作规程DL-5009.3-1997第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页建筑工程资料管理规程DBJ01-51-20031.5施工工序流程1.5.1配电室工程工序进场前准备工作——过渡500KVA配电装置安装——拆除原有设备、土建施工——基础槽钢制作——设备进场、开箱检验——一次设备安装——二次设备安装接线——查线——设备整体调试——计量装表——设备整体检查、清扫、封堵——报竣工第2章2.施工组织2.1组织机构设置与各岗位人员的配备:成立由工程技术人员和有经验的员工组成项目经理负责制的项目部,项目经理作为工程施工质量目标、安全目标、施工进度和工期目标的主要负责人,对工程全过程监督、协调和指挥工程施工和组织工作,施工现场管理按人员分工责任到人,各负其责。在用户受电装置上作业的电工应经过电工专业技能的培训,必须取得电力部门颁发的特种作业许可证方准上岗作业。2.2施工条件及安全技术措施2.2.1用户受电工程的设计文件需送供电部门审核,未经供电部门审核同意用户不得据以施工。2.2.2确定配电室土建交安时间及电气设备到货时间。2.2.3施工前设计单位应向施工单位进行设计技术交底,使施工者了解设计思路及设计规范要求,做到施工者对设计图纸的理解和沟通,保证施工图纸、施工技术措施、技术标准的贯彻,对施工工艺、质量随时进行检查和监督。2.2.4设计施工中采用的设备及材料应符合国家现行的技术标准的规定合格产品,不得使用劣质材料及淘汰产品。2.2.5室内、外地面上障碍物确保三通一平。2.2.6施工用各...
