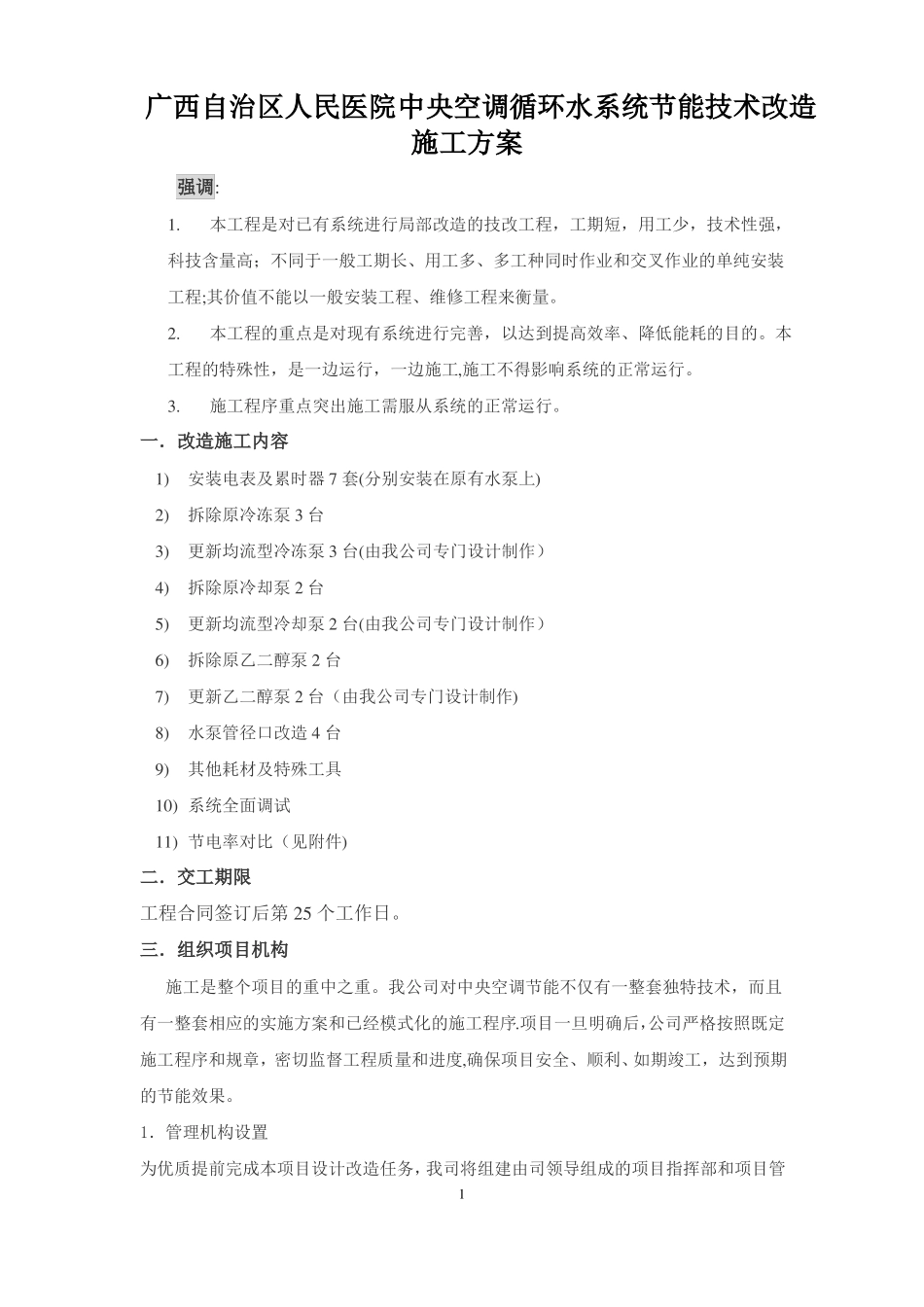

广西自治区人民医院中央空调循环水系统节能技术改造施工方案强调:1
本工程是对已有系统进行局部改造的技改工程,工期短,用工少,技术性强,科技含量高;不同于一般工期长、用工多、多工种同时作业和交叉作业的单纯安装工程;其价值不能以一般安装工程、维修工程来衡量
本工程的重点是对现有系统进行完善,以达到提高效率、降低能耗的目的
本工程的特殊性,是一边运行,一边施工,施工不得影响系统的正常运行
施工程序重点突出施工需服从系统的正常运行
一.改造施工内容1)安装电表及累时器7套(分别安装在原有水泵上)2)拆除原冷冻泵3台3)更新均流型冷冻泵3台(由我公司专门设计制作)4)拆除原冷却泵2台5)更新均流型冷却泵2台(由我公司专门设计制作)6)拆除原乙二醇泵2台7)更新乙二醇泵2台(由我公司专门设计制作)8)水泵管径口改造4台9)其他耗材及特殊工具10)系统全面调试11)节电率对比(见附件)二.交工期限工程合同签订后第25个工作日
三.组织项目机构施工是整个项目的重中之重
我公司对中央空调节能不仅有一整套独特技术,而且有一整套相应的实施方案和已经模式化的施工程序
项目一旦明确后,公司严格按照既定施工程序和规章,密切监督工程质量和进度,确保项目安全、顺利、如期竣工,达到预期的节能效果
1.管理机构设置为优质提前完成本项目设计改造任务,我司将组建由司领导组成的项目指挥部和项目管1理组,负责指挥、组织本项目的实施,并抽调我司长期从事中央空调节能技术改造工作的专业工程师和技术骨干组成各专业工作组,负责具体实施各专业具体设计改造任务,确保工程质量

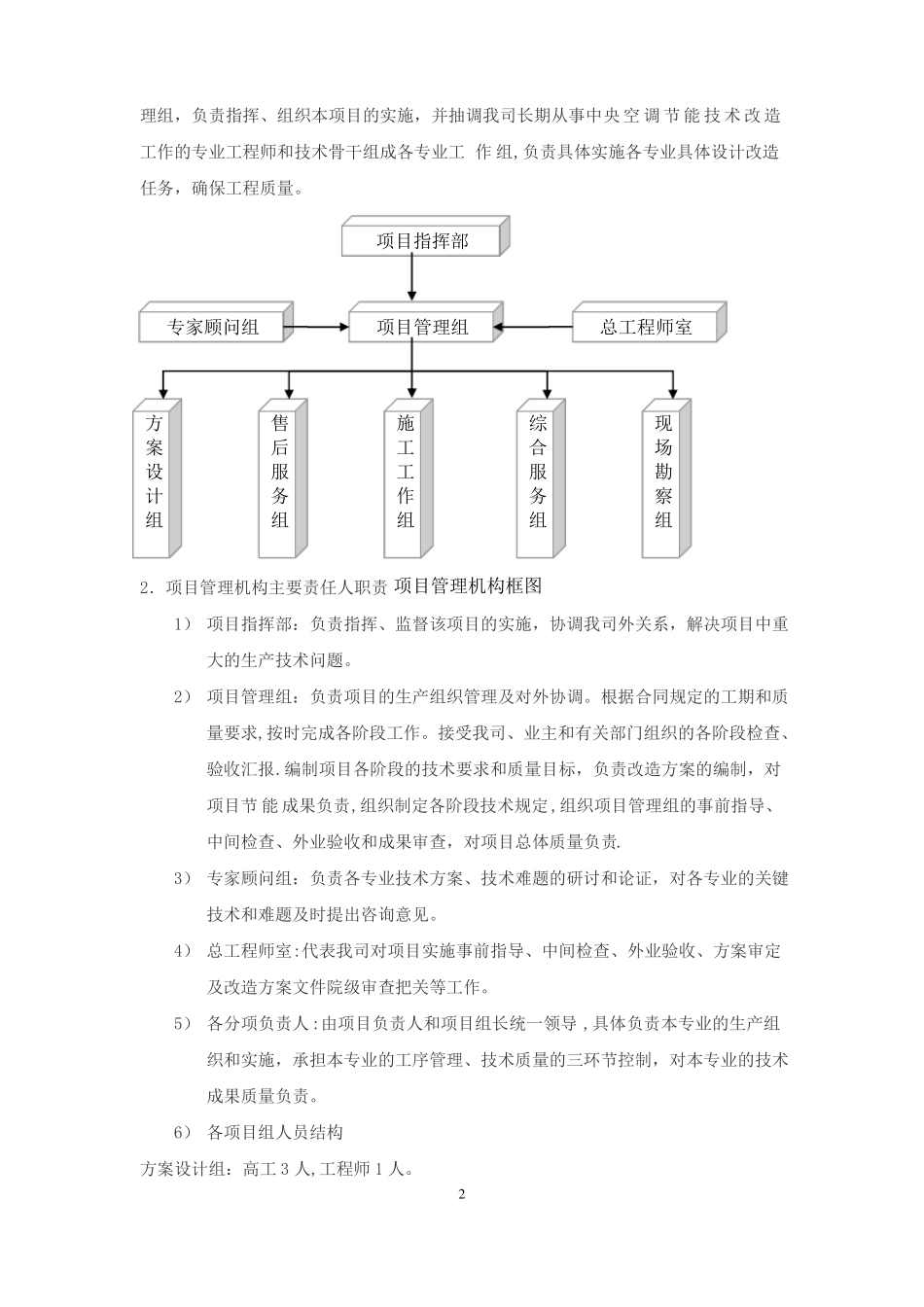

项目指挥部专家顾问组项目管理组总工程师室方案设计组售后服务组施工工作组综合服务组现场勘察组2.项目管理机构主要责任人职责项目管理机构框图1)项目指挥部:负责指挥、监督该项目的实施,协调我司外关系,解决项目中重大的生产技术问题

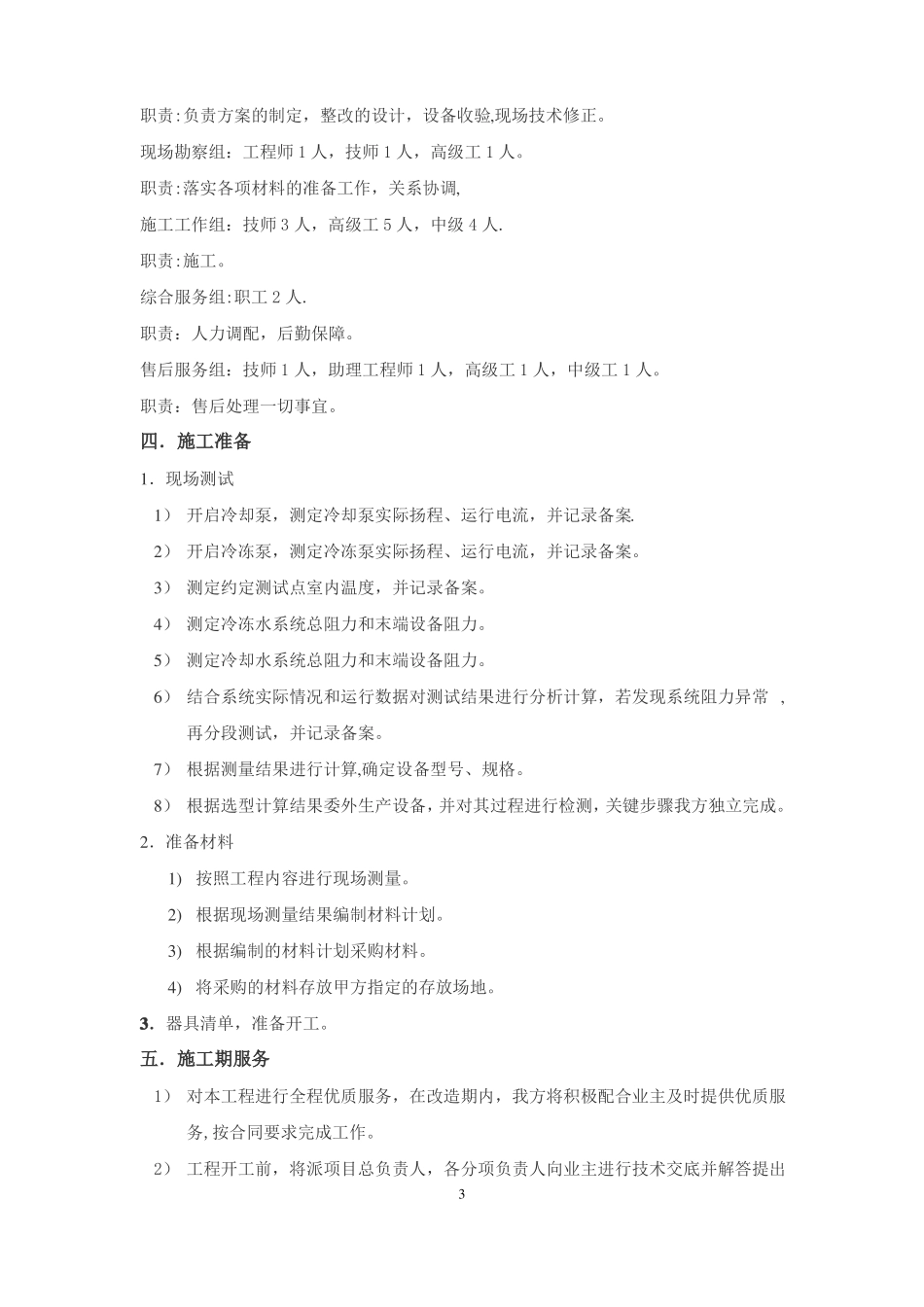

2)项目管理组:负责项目的
