箱涵施工质量控制要点一、箱涵施工工艺流程我项目部箱涵施工方法主要是地下水位较高,需先采用井点降水,然后采取放坡开挖至基坑底

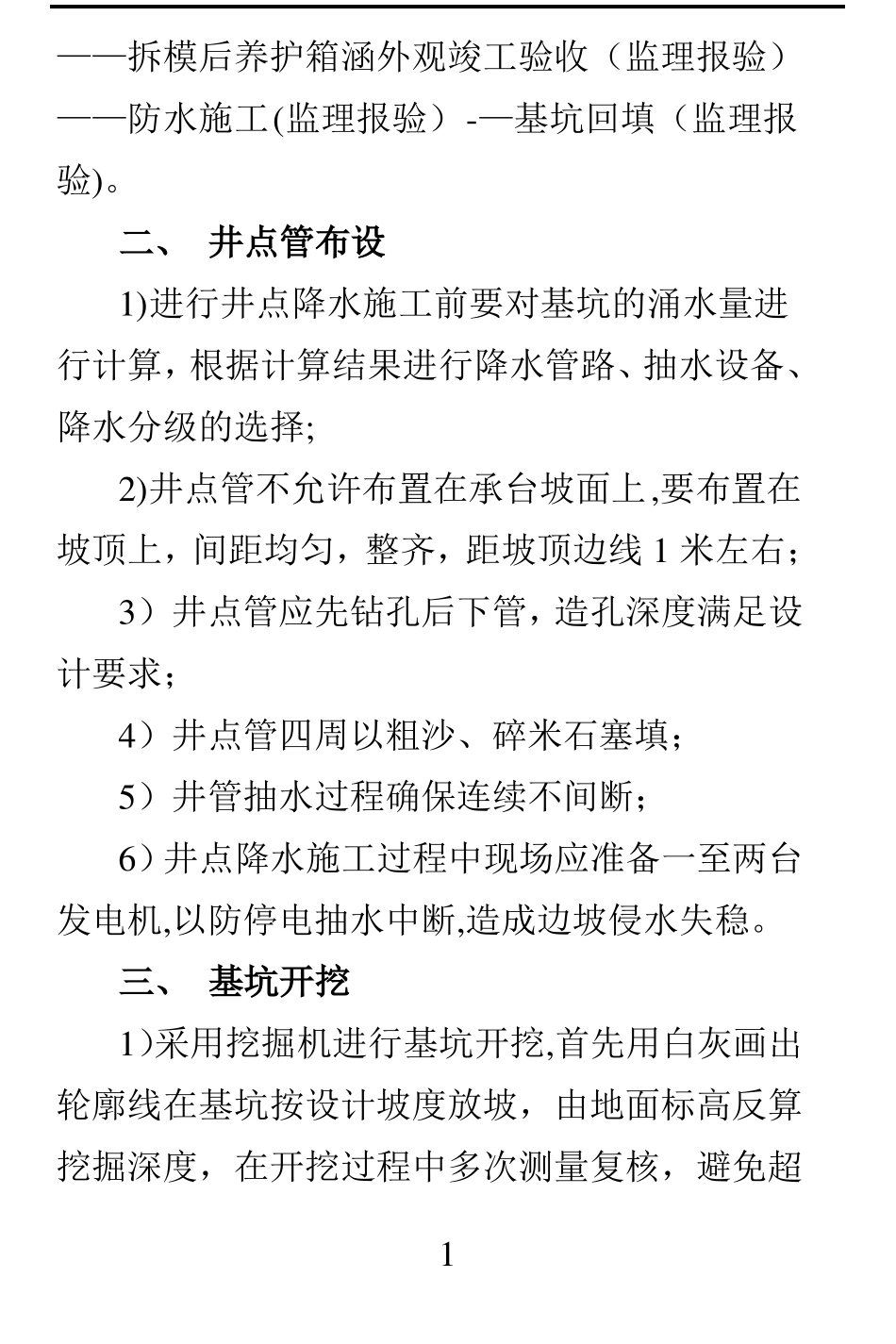

箱涵详细施工流程为:基坑开挖——基底平整及地基承载力检验(监理、设计、勘测报验)-—测量放线(监理报验)——浇筑20cm厚C20混凝土垫层——垫层验收放样、铺底板防水卷材(监理报验)——浇筑10cm厚C20细石混凝土保护层-—底板外贴式止水带安装、钢筋绑扎、各种止水带及预埋件安装(监理报验)——底板模板安装(监理报验)-—浇筑底板砼(监理报验)—-砼带模养护-—拆模(监理报验)-—拆模后养护—-腹板钢筋绑扎、各种止水带及预埋件安装(监理报验)-—内腹板模板安装(监理报验)——安装顶板及外腹板支架模板-—顶板钢筋绑扎、各种止水带及预埋件安装(监理报验)—-浇筑腹板、顶板砼(监理报验)-—砼带模养护--拆模(监理报验)0——拆模后养护箱涵外观竣工验收(监理报验)——防水施工(监理报验)-—基坑回填(监理报验)
二、井点管布设1)进行井点降水施工前要对基坑的涌水量进行计算,根据计算结果进行降水管路、抽水设备、降水分级的选择;2)井点管不允许布置在承台坡面上,要布置在坡顶上,间距均匀,整齐,距坡顶边线1米左右;3)井点管应先钻孔后下管,造孔深度满足设计要求;4)井点管四周以粗沙、碎米石塞填;5)井管抽水过程确保连续不间断;6)井点降水施工过程中现场应准备一至两台发电机,以防停电抽水中断,造成边坡侵水失稳

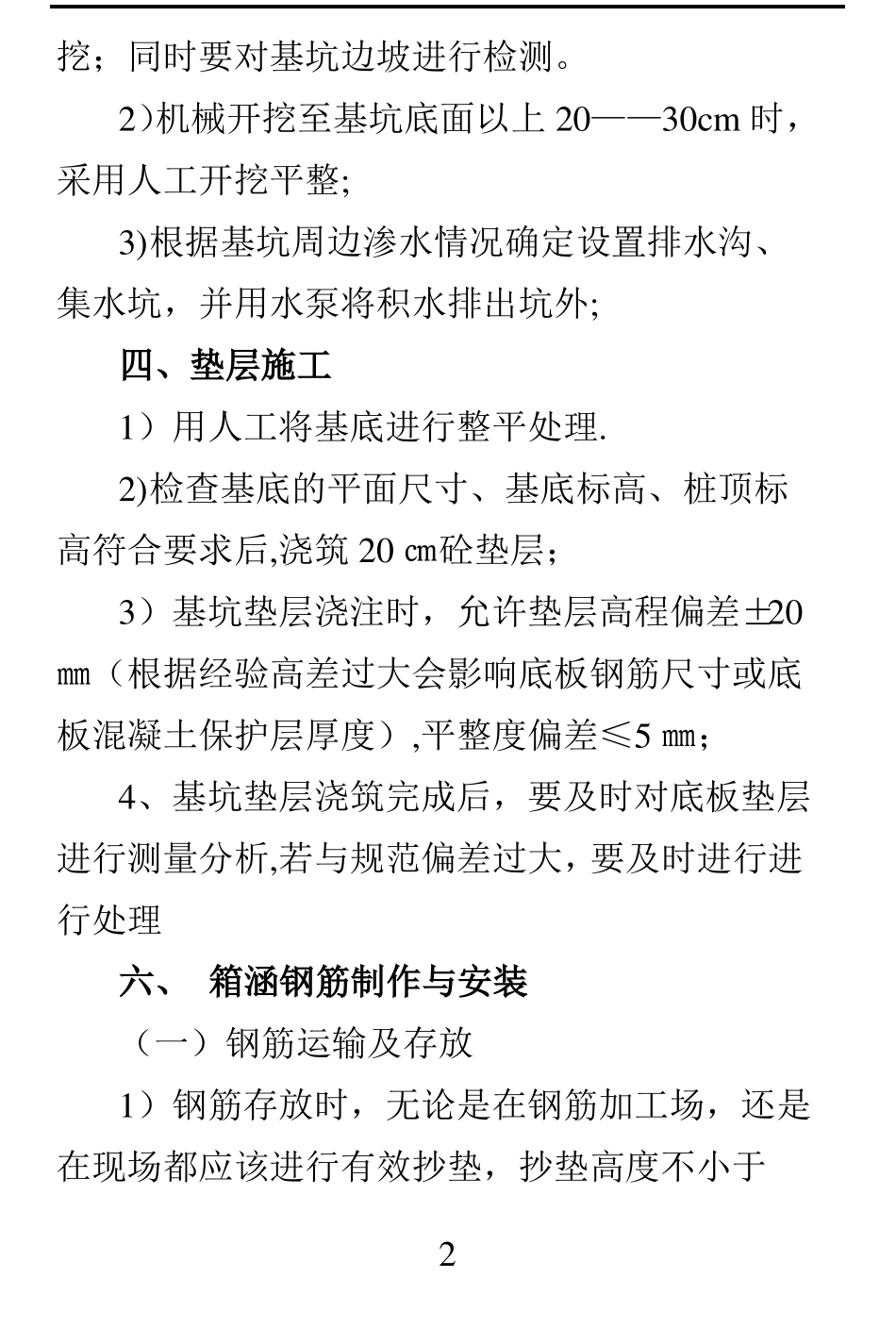

三、基坑开挖1)采用挖掘机进行基坑开挖,首先用白灰画出轮廓线在基坑按设计坡度放坡,由地面标高反算挖掘深度,在开挖过程中多次测量复核,避免超1挖;同时要对基坑边坡进行检测
2)机械开挖至基坑底面以上20——30cm时,采用人工开挖平整;3)根据基坑周边渗水情况确定设置排水沟、集水坑,并用水泵将积水排出坑外;四、垫层施工1)用人工将基底进行整平处理
2)检查基底的
