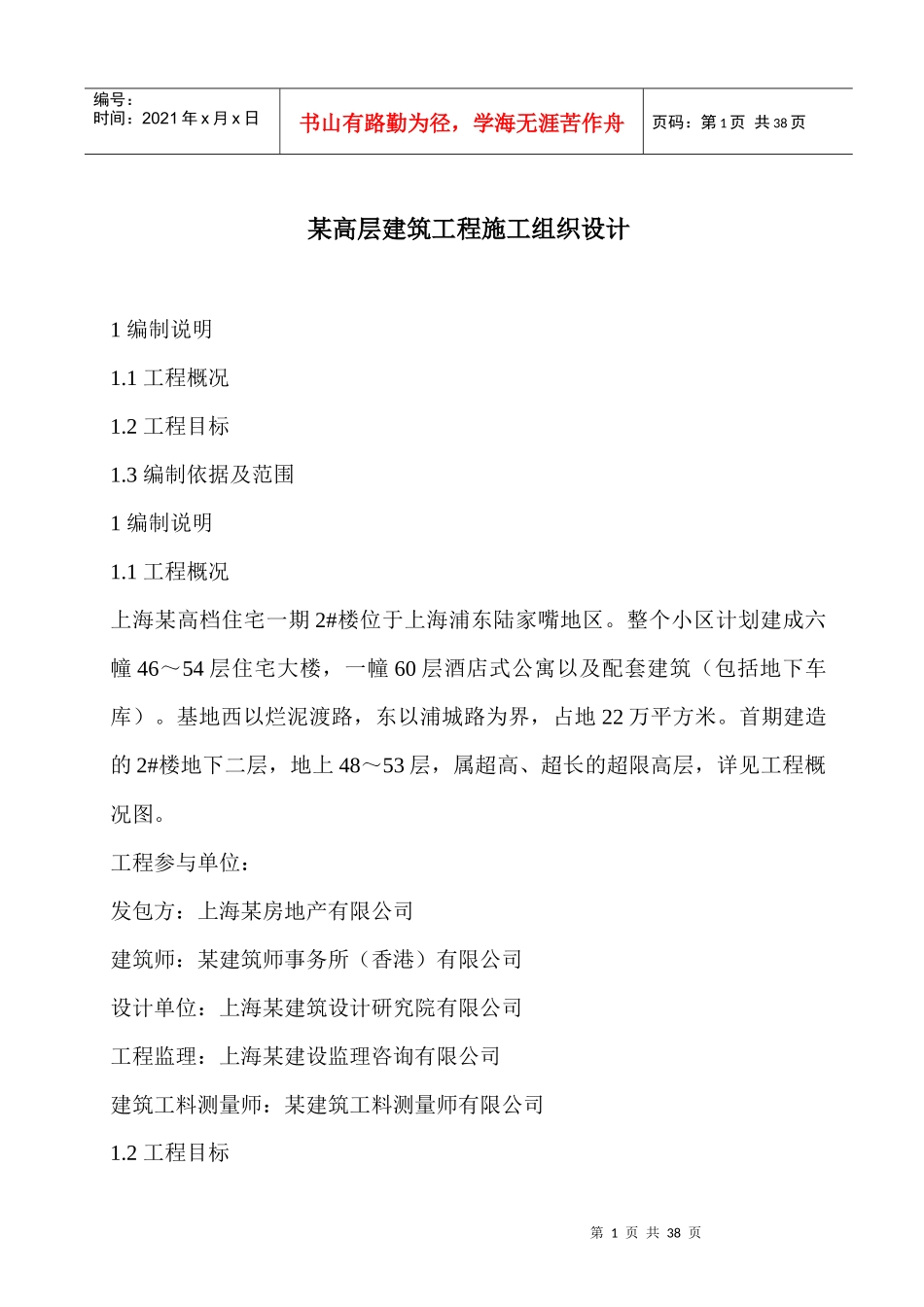

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页某高层建筑工程施工组织设计1编制说明1
1工程概况1
2工程目标1
3编制依据及范围1编制说明1
1工程概况上海某高档住宅一期2#楼位于上海浦东陆家嘴地区
整个小区计划建成六幢46~54层住宅大楼,一幢60层酒店式公寓以及配套建筑(包括地下车库)
基地西以烂泥渡路,东以浦城路为界,占地22万平方米
首期建造的2#楼地下二层,地上48~53层,属超高、超长的超限高层,详见工程概况图
工程参与单位:发包方:上海某房地产有限公司建筑师:某建筑师事务所(香港)有限公司设计单位:上海某建筑设计研究院有限公司工程监理:上海某建设监理咨询有限公司建筑工料测量师:某建筑工料测量师有限公司1
2工程目标第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页1

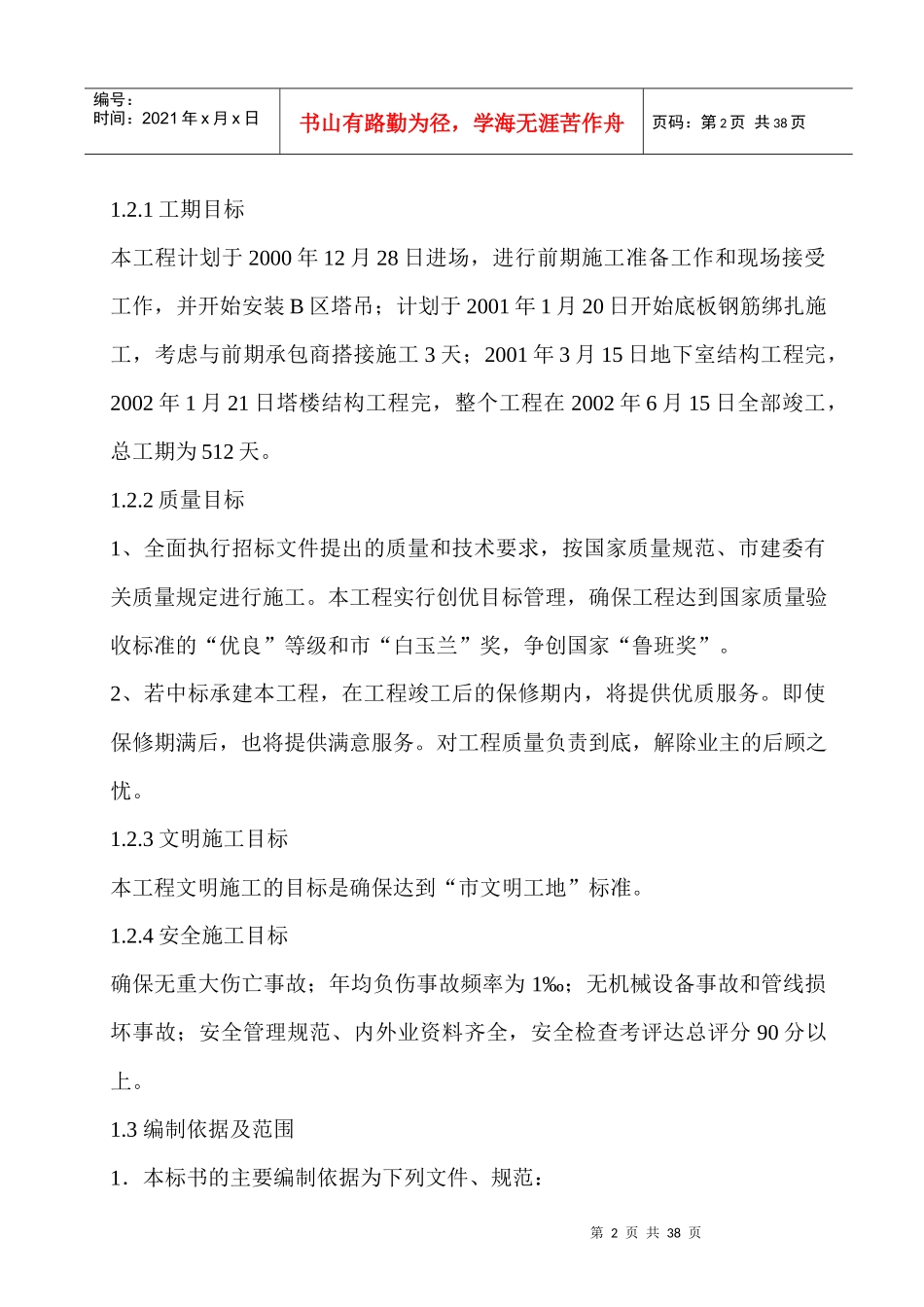

1工期目标本工程计划于2000年12月28日进场,进行前期施工准备工作和现场接受工作,并开始安装B区塔吊;计划于2001年1月20日开始底板钢筋绑扎施工,考虑与前期承包商搭接施工3天;2001年3月15日地下室结构工程完,2002年1月21日塔楼结构工程完,整个工程在2002年6月15日全部竣工,总工期为512天

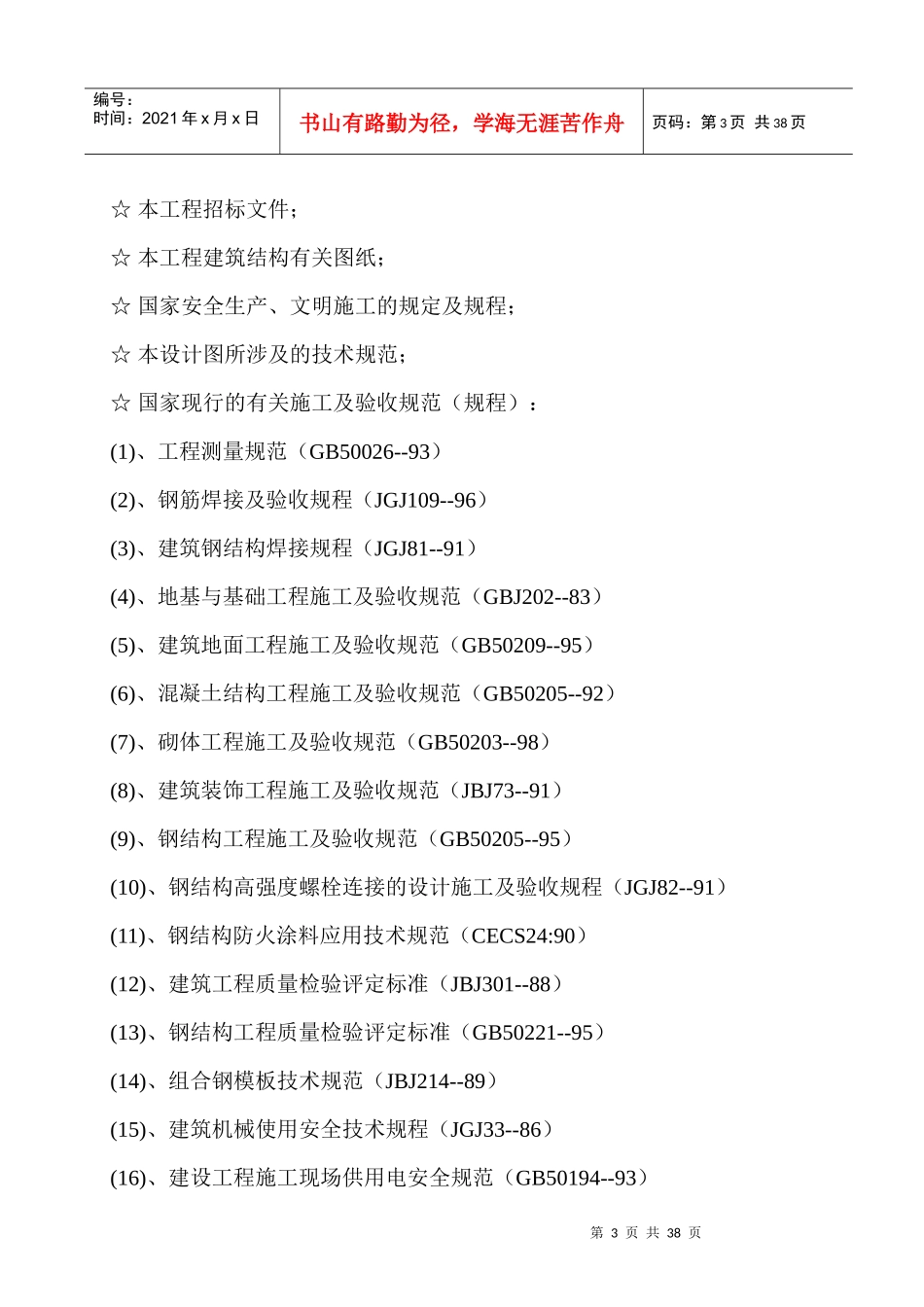

2质量目标1、全面执行招标文件提出的质量和技术要求,按国家质量规范、市建委有关质量规定进行施工
本工程实行创优目标管理,确保工程达到国家质量验收标准的“优良”等级和市“白玉兰”奖,争创国家“鲁班奖”
2、若中标承建本工程,在工程竣工后的保修期内,将提供优质服务
即使保修期满后,也将提供满意服务
对工程质量负责到底,解除业主的后顾之忧
3文明施工目标本工程文明施工的目标是确保达到“市文明工地”标准
4安全施工目标确保无重大伤亡事故;年均负伤事故频率为1‰;
