硫磺包装仓库电气工程施工方案目录1、编制说明22、编制依据23、工程概况2
34、施工程序3
45、主要施工方法及要求45
1、配电盘柜安装4
2、接地线敷设65
3、桥架安装6
4、电缆敷设8
5、爆炸危险区的钢管配线9
6、灯具安装106、劳动力安排及施工进度10
117、质量保证措施118、安全技术措施11
129、机具、计量器具准备12
1410、施工计划表14
151、编制说明本方案适用于宁夏宝丰能源集团有限公司焦化废气回收综合利用制烯烃项目,硫磺包装仓库电气安装工程
依据图纸设计要求及设计变更单,结合我公司承建的化工工程的施工经验和施工规范进行编制
施工中如有不符合实际情况时,将以技术交底形式调整完善
为了确保施工安装进度、质量和安全目标按合同约定顺利完成,在编制中力求着眼于实际,服务于现场

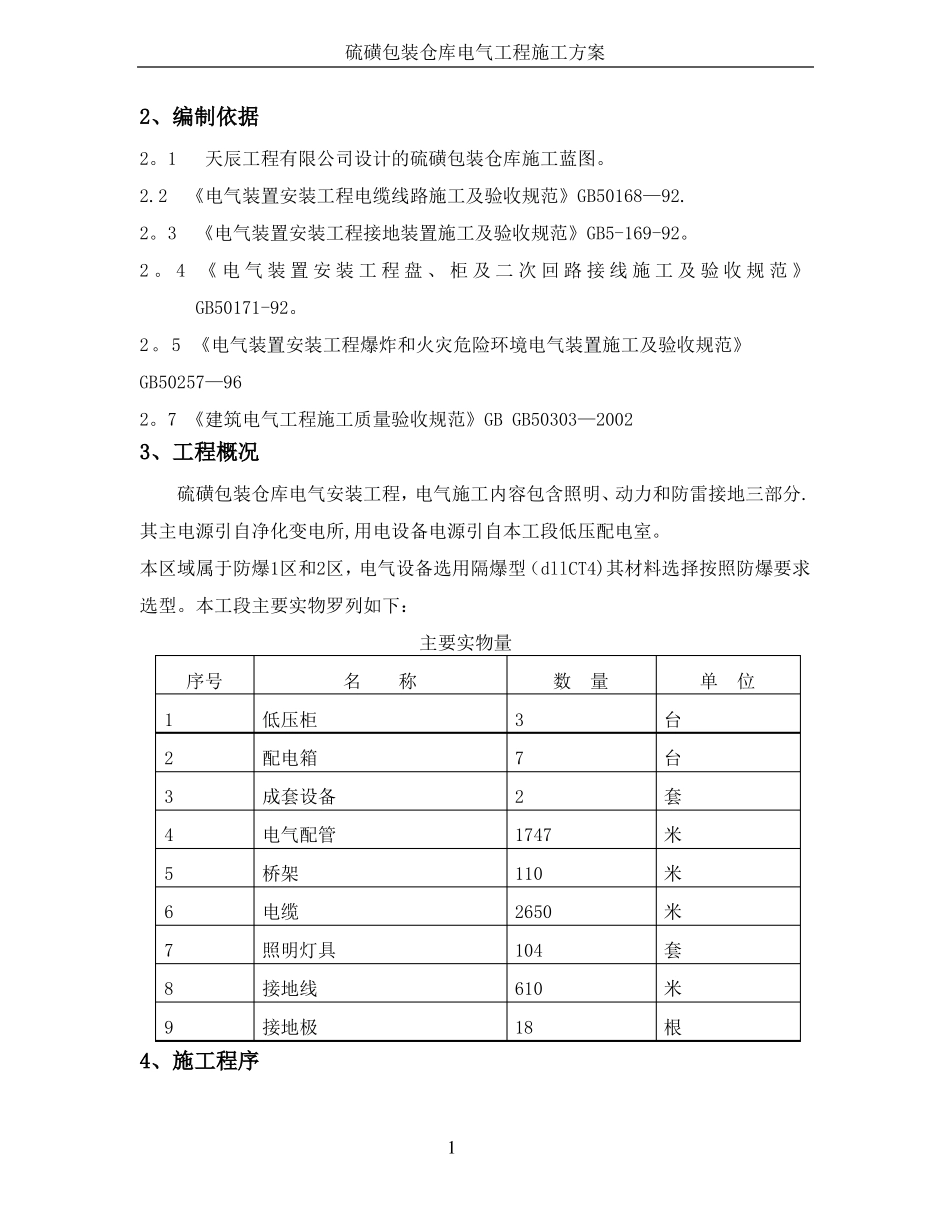

0硫磺包装仓库电气工程施工方案2、编制依据2
1天辰工程有限公司设计的硫磺包装仓库施工蓝图
2《电气装置安装工程电缆线路施工及验收规范》GB50168—92
3《电气装置安装工程接地装置施工及验收规范》GB5-169-92
4《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92
5《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257—962
7《建筑电气工程施工质量验收规范》GBGB50303—20023、工程概况硫磺包装仓库电气安装工程,电气施工内容包含照明、动力和防雷接地三部分
其主电源引自净化变电所,用电设备电源引自本工段低压配电室
本区域属于防爆1区和2区,电气设备选用隔爆型(dllCT4)其材料选择按照防爆要求选型
本工段主要实物罗列如下:主要实物量序号123456789低压柜配电箱成套设备电气配管桥架电缆照明灯具接地线接地极名称3721747110265010461018数
