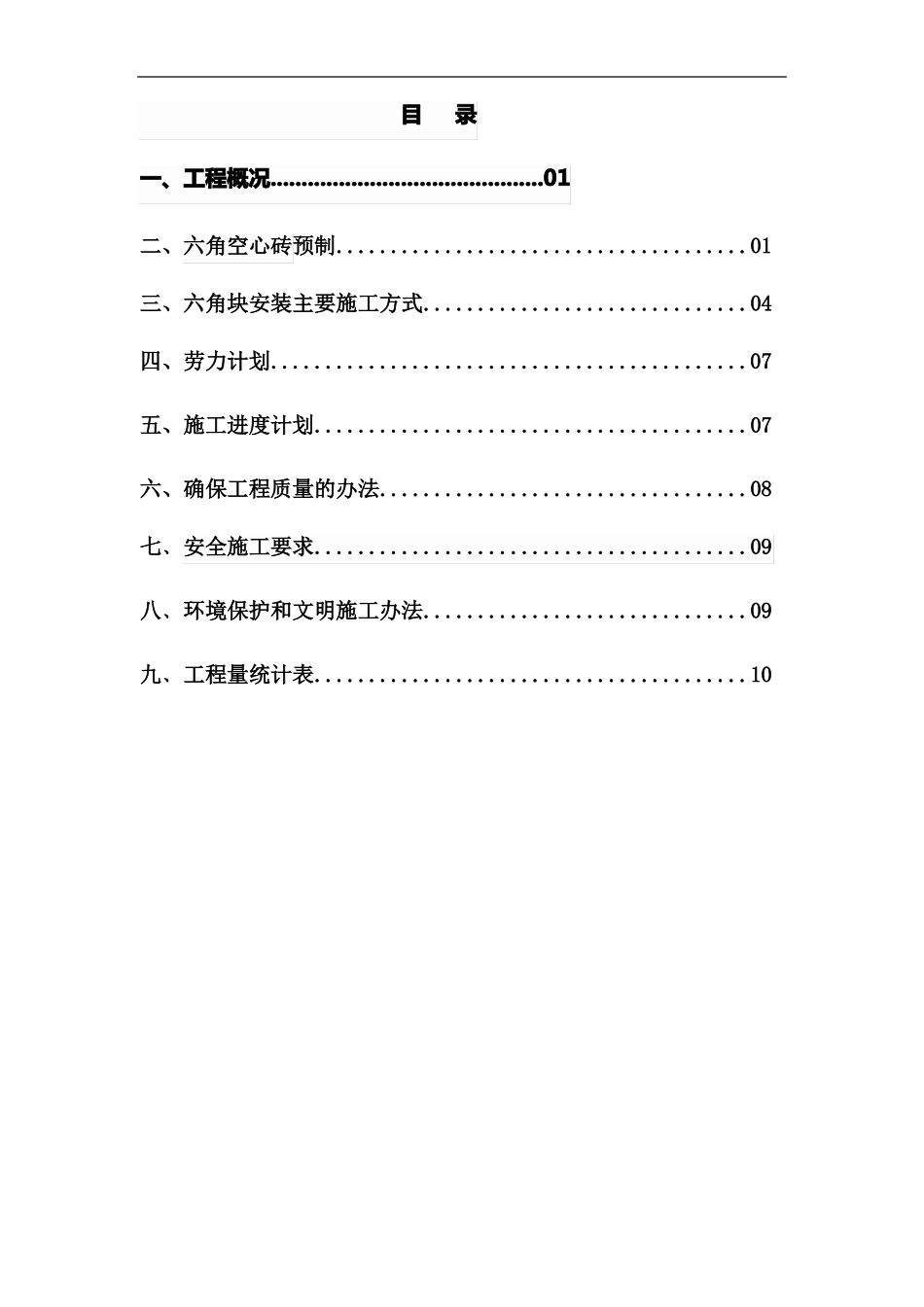

XXXXXXXXXXXXXXXXXXXXXXXXXXXXXX工程第XX合同段预制﹑安装六角空心砖护坡施工方案XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX部二0一六年五月目录一、工程概况
01二、六角空心砖预制
01三、六角块安装主要施工方式
04四、劳力计划
07五、施工进度计划
07六、确保工程质量的办法
08七﹑安全施工要求
09八﹑环境保护和文明施工办法
09九﹑工程量统计表
10一、工程概况XXXXXXXXXXXXXXXXXXXX第XX合同段KXXX~KXXX共26段,为避免雨水冲洗,设计要求桥头双侧各10-15m部份路基边坡采用六角空心块防护加播种植草,达到边坡稳定兼顾美观的目的
预制六角块方式有两种,一是制砖机压制,二是震动成型;本合同段采用全自动砖机压制空心六角块
混凝土强度为C20,预制六角块边长20cm的正六边形,厚度为5cm,预制六角块工程量约为7万块
本合同段预制块小型砼拌合站设置在项目部宿舍区左侧,集中预制
预制块除强度要知足
