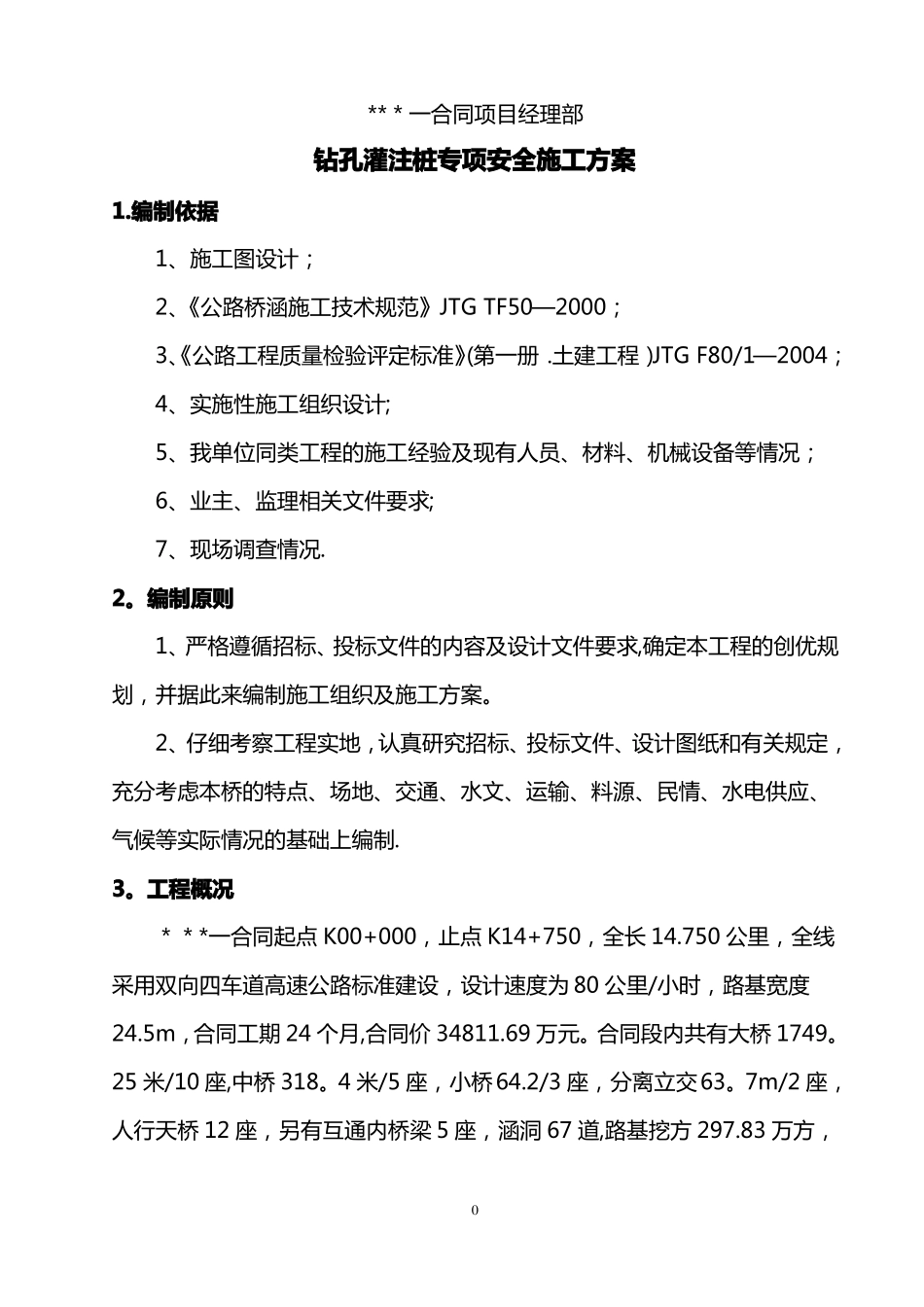

***一合同项目经理部钻孔灌注桩专项安全施工方案1
编制依据1、施工图设计;2、《公路桥涵施工技术规范》JTGTF50—2000;3、《公路工程质量检验评定标准》(第一册.土建工程)JTGF80/1—2004;4、实施性施工组织设计;5、我单位同类工程的施工经验及现有人员、材料、机械设备等情况;6、业主、监理相关文件要求;7、现场调查情况
编制原则1、严格遵循招标、投标文件的内容及设计文件要求,确定本工程的创优规划,并据此来编制施工组织及施工方案
2、仔细考察工程实地,认真研究招标、投标文件、设计图纸和有关规定,充分考虑本桥的特点、场地、交通、水文、运输、料源、民情、水电供应、气候等实际情况的基础上编制
工程概况***一合同起点K00+000,止点K14+750,全长14
750公里,全线采用双向四车道高速公路标准建设,设计速度为80公里/小时,路基宽度24
5m,合同工期24个月,合同价34811
合同段内共有大桥1749
25米/10座,中桥318
4米/5座,小桥64
2/3座,分离立交63

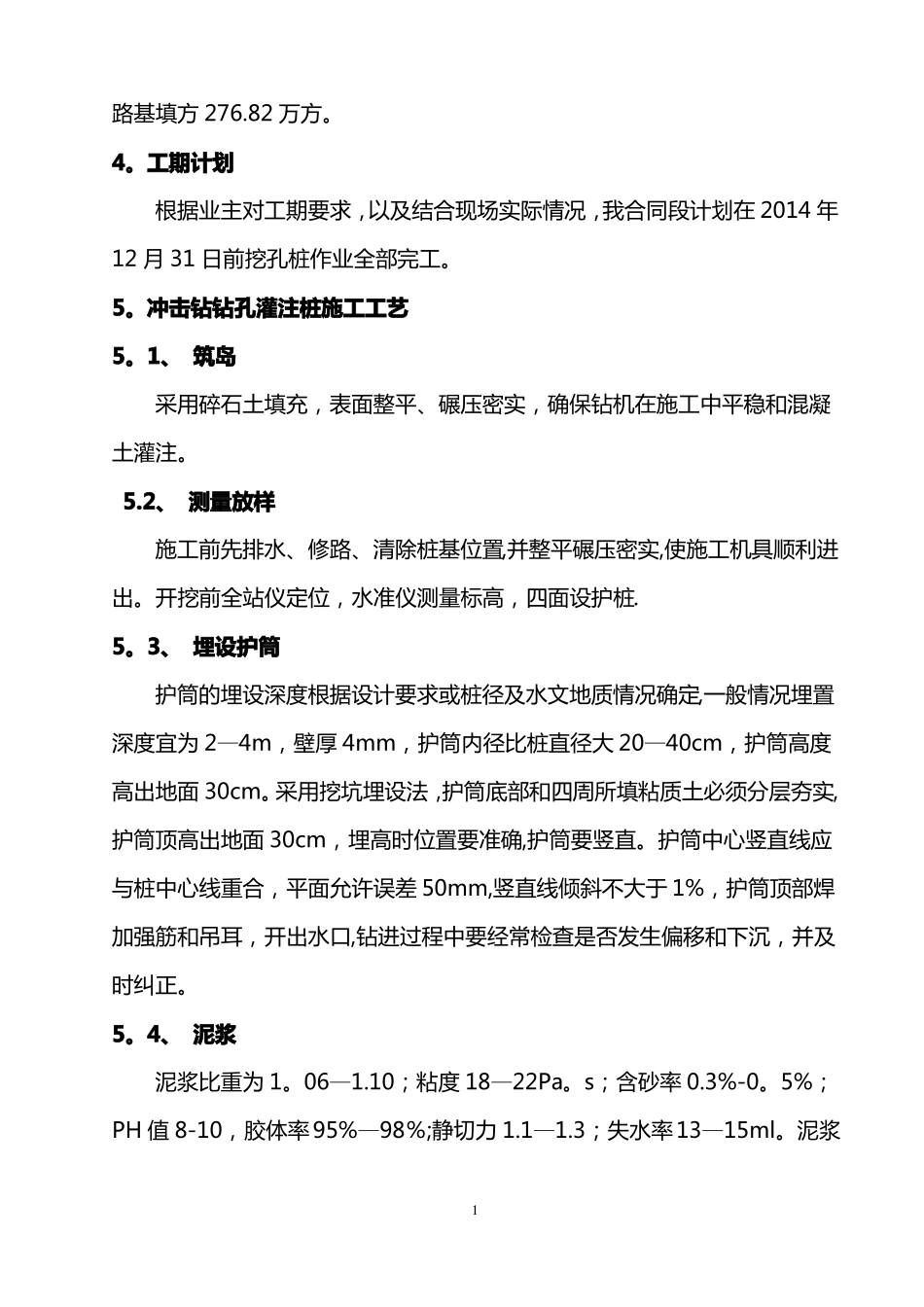

7m/2座,人行天桥12座,另有互通内桥梁5座,涵洞67道,路基挖方297
83万方,0路基填方276
工期计划根据业主对工期要求,以及结合现场实际情况,我合同段计划在2014年12月31日前挖孔桩作业全部完工

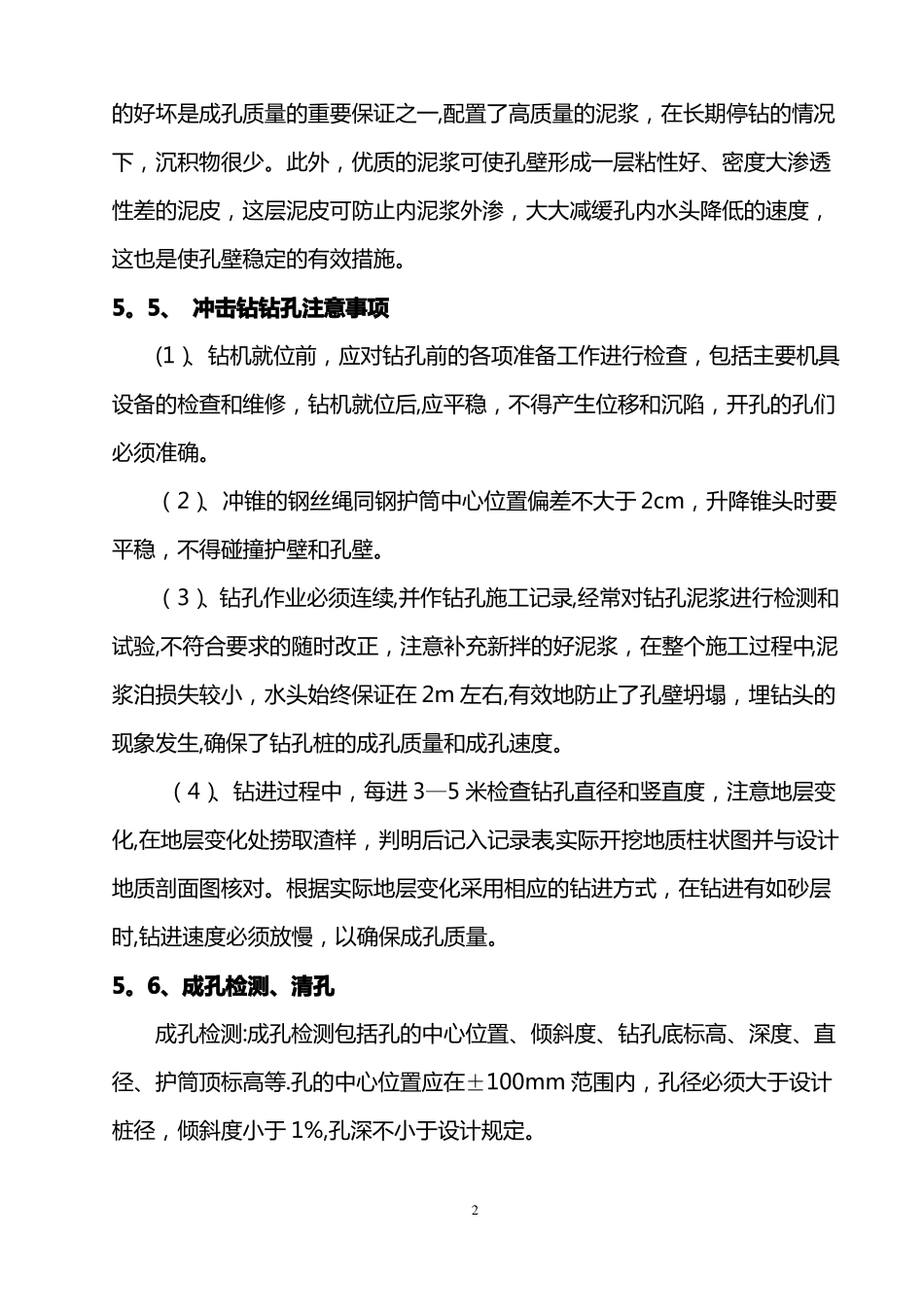

冲击钻钻孔灌注桩施工工艺5
1、筑岛采用碎石土填充,表面整平、碾压密实,确保钻机在施工中平稳和混凝土灌注
2、测量放样施工前先排水、修路、清除桩基位置,并整平碾压密实,使施工机具顺利进出
开挖前全站仪定位,水准仪测量标高,四面设护桩
3、埋设护筒护筒的埋设深度根据设计要求或桩径及水文地质情况确定,一般情况埋置深度宜为2—4m,壁厚4mm,护筒内径比桩直径大20—40cm,护筒高度高出地面30cm
采用挖坑埋设法,护筒底部和四周所
