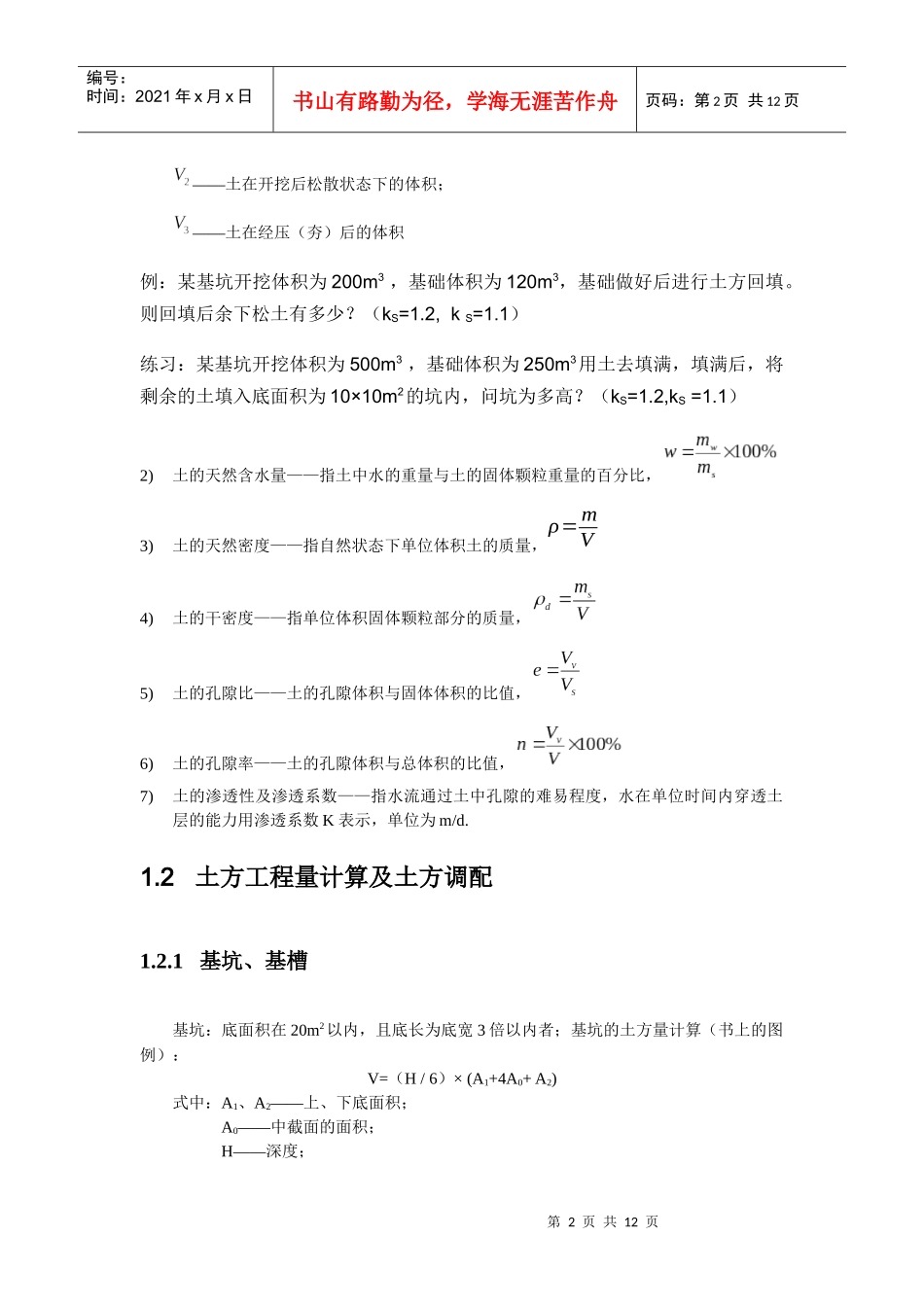

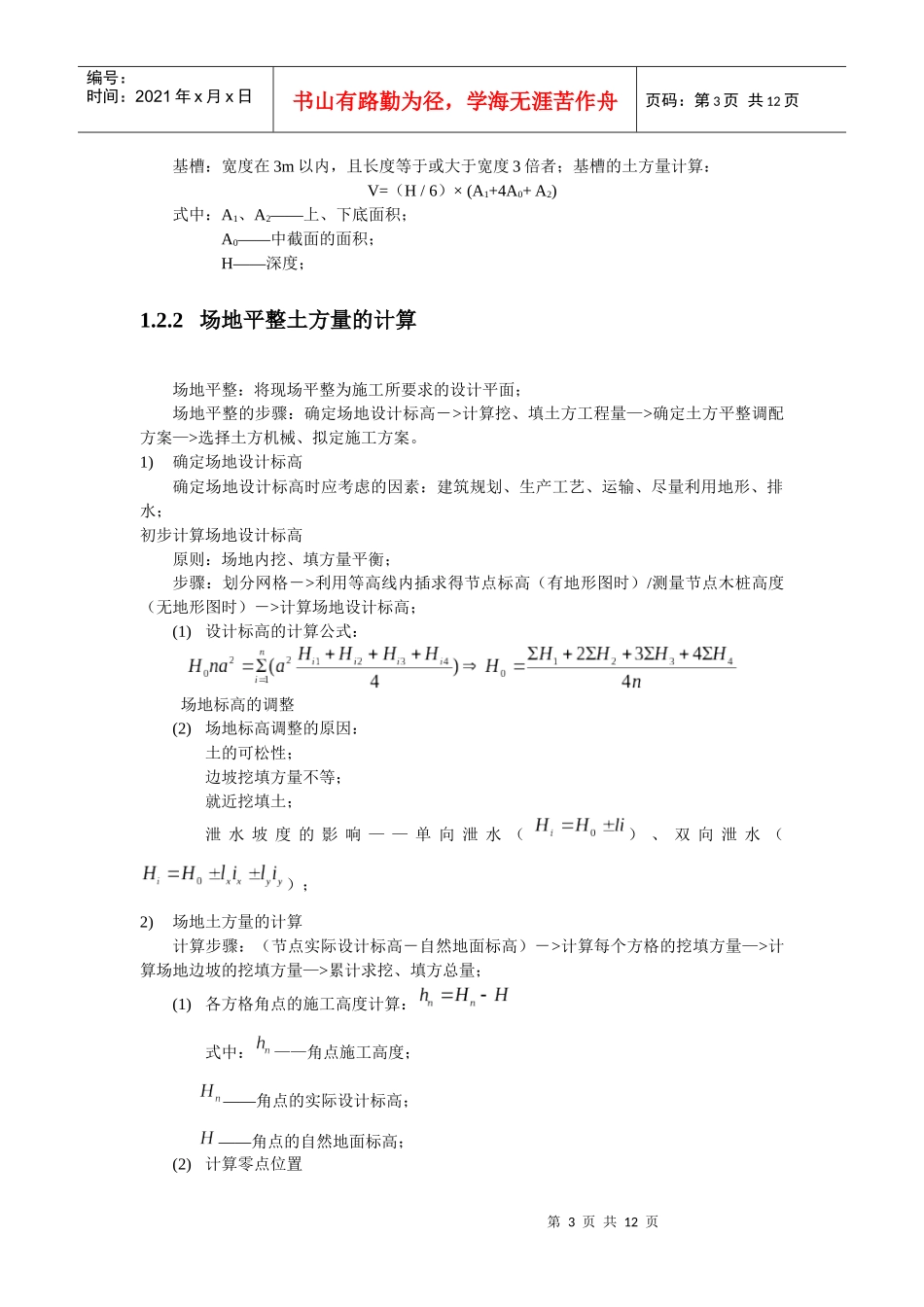

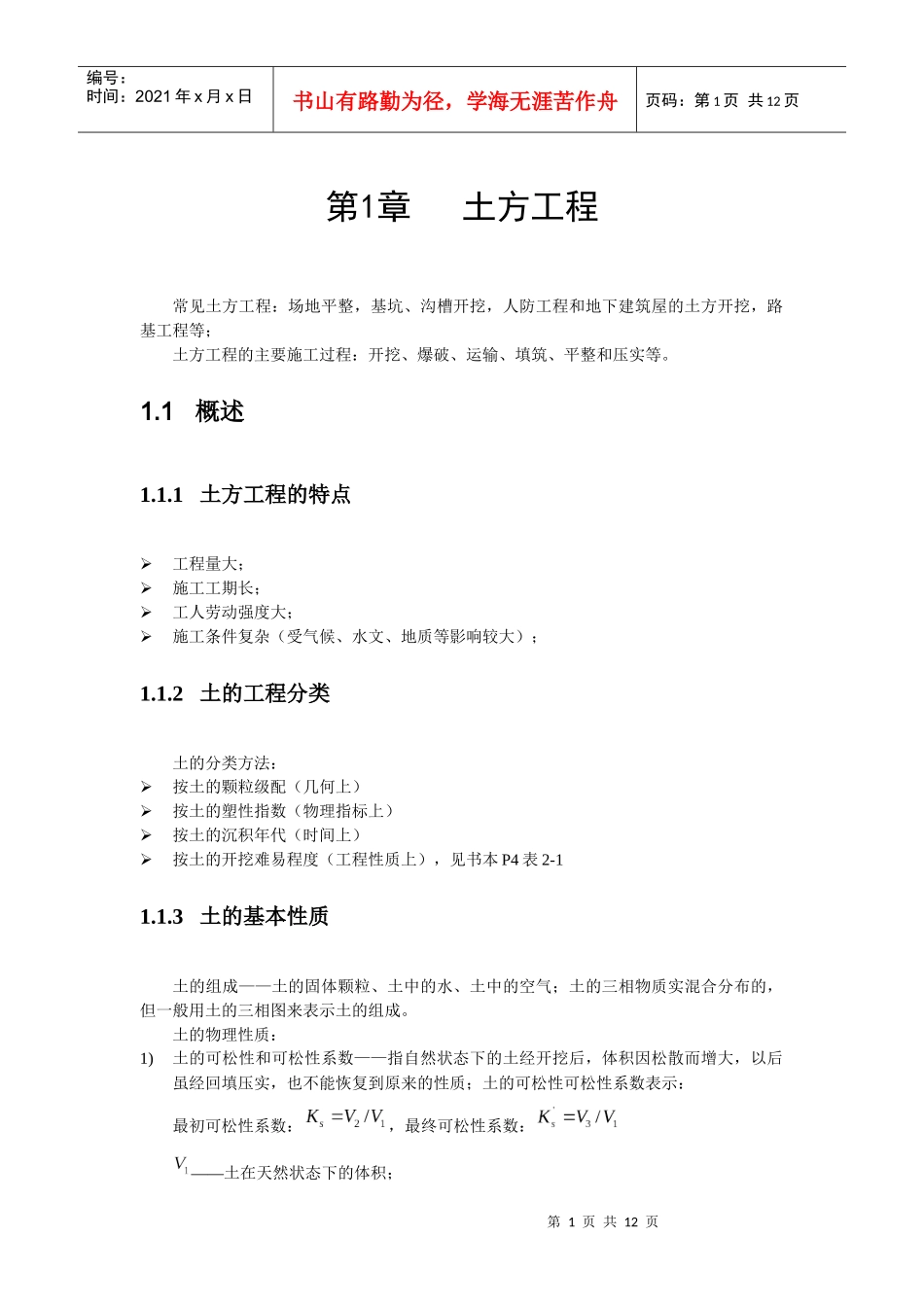

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页第1章土方工程常见土方工程:场地平整,基坑、沟槽开挖,人防工程和地下建筑屋的土方开挖,路基工程等;土方工程的主要施工过程:开挖、爆破、运输、填筑、平整和压实等。1.1概述1.1.1土方工程的特点工程量大;施工工期长;工人劳动强度大;施工条件复杂(受气候、水文、地质等影响较大);1.1.2土的工程分类土的分类方法:按土的颗粒级配(几何上)按土的塑性指数(物理指标上)按土的沉积年代(时间上)按土的开挖难易程度(工程性质上),见书本P4表2-11.1.3土的基本性质土的组成——土的固体颗粒、土中的水、土中的空气;土的三相物质实混合分布的,但一般用土的三相图来表示土的组成。土的物理性质:1)土的可松性和可松性系数——指自然状态下的土经开挖后,体积因松散而增大,以后虽经回填压实,也不能恢复到原来的性质;土的可松性可松性系数表示:最初可松性系数:,最终可松性系数:——土在天然状态下的体积;第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页——土在开挖后松散状态下的体积;——土在经压(夯)后的体积例:某基坑开挖体积为200m3,基础体积为120m3,基础做好后进行土方回填。则回填后余下松土有多少?(kS=1.2,kS=1.1)练习:某基坑开挖体积为500m3,基础体积为250m3用土去填满,填满后,将剩余的土填入底面积为10×10m2的坑内,问坑为多高?(kS=1.2,kS=1.1)2)土的天然含水量——指土中水的重量与土的固体颗粒重量的百分比,3)土的天然密度——指自然状态下单位体积土的质量,ρ=mV4)土的干密度——指单位体积固体颗粒部分的质量,5)土的孔隙比——土的孔隙体积与固体体积的比值,6)土的孔隙率——土的孔隙体积与总体积的比值,7)土的渗透性及渗透系数——指水流通过土中孔隙的难易程度,水在单位时间内穿透土层的能力用渗透系数K表示,单位为m/d.1.2土方工程量计算及土方调配1.2.1基坑、基槽基坑:底面积在20m2以内,且底长为底宽3倍以内者;基坑的土方量计算(书上的图例):V=(H/6)×(A1+4A0+A2)式中:A1、A2——上、下底面积;A0——中截面的面积;H——深度;第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页基槽:宽度在3m以内,且长度等于或大于宽度3倍者;基槽的土方量计算:V=(H/6)×(A1+4A0+A2)式中:A1、A2——上、下底面积;A0——中截面的面积;H——深度;1.2.2场地平整土方量的计算场地平整:将现场平整为施工所要求的设计平面;场地平整的步骤:确定场地设计标高->计算挖、填土方工程量—>确定土方平整调配方案—>选择土方机械、拟定施工方案。1)确定场地设计标高确定场地设计标高时应考虑的因素:建筑规划、生产工艺、运输、尽量利用地形、排水;初步计算场地设计标高原则:场地内挖、填方量平衡;步骤:划分网格->利用等高线内插求得节点标高(有地形图时)/测量节点木桩高度(无地形图时)->计算场地设计标高;(1)设计标高的计算公式:场地标高的调整(2)场地标高调整的原因:土的可松性;边坡挖填方量不等;就近挖填土;泄水坡度的影响——单向泄水()、双向泄水();2)场地土方量的计算计算步骤:(节点实际设计标高-自然地面标高)->计算每个方格的挖填方量—>计算场地边坡的挖填方量—>累计求挖、填方总量;(1)各方格角点的施工高度计算:式中:——角点施工高度;——角点的实际设计标高;——角点的自然地面标高;(2)计算零点位置第4页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共12页当一个方格内同时有填挖方时,按下式计算零点位置:;(3)计算方格土方工程量(书上列出了各种挖填方的土方量计算公式)(4)边坡土方量计算(5)计算土方总量(累加)1.2.3土方调配土方调配:对挖土的弃和填的填的综合协调;土方调配的原则挖方和填方基本平衡和就近调配;考虑施工与后期利用;合理布置挖、填分区线,选择恰当的调配方向、运输路线;好土用在回填质量高的...
