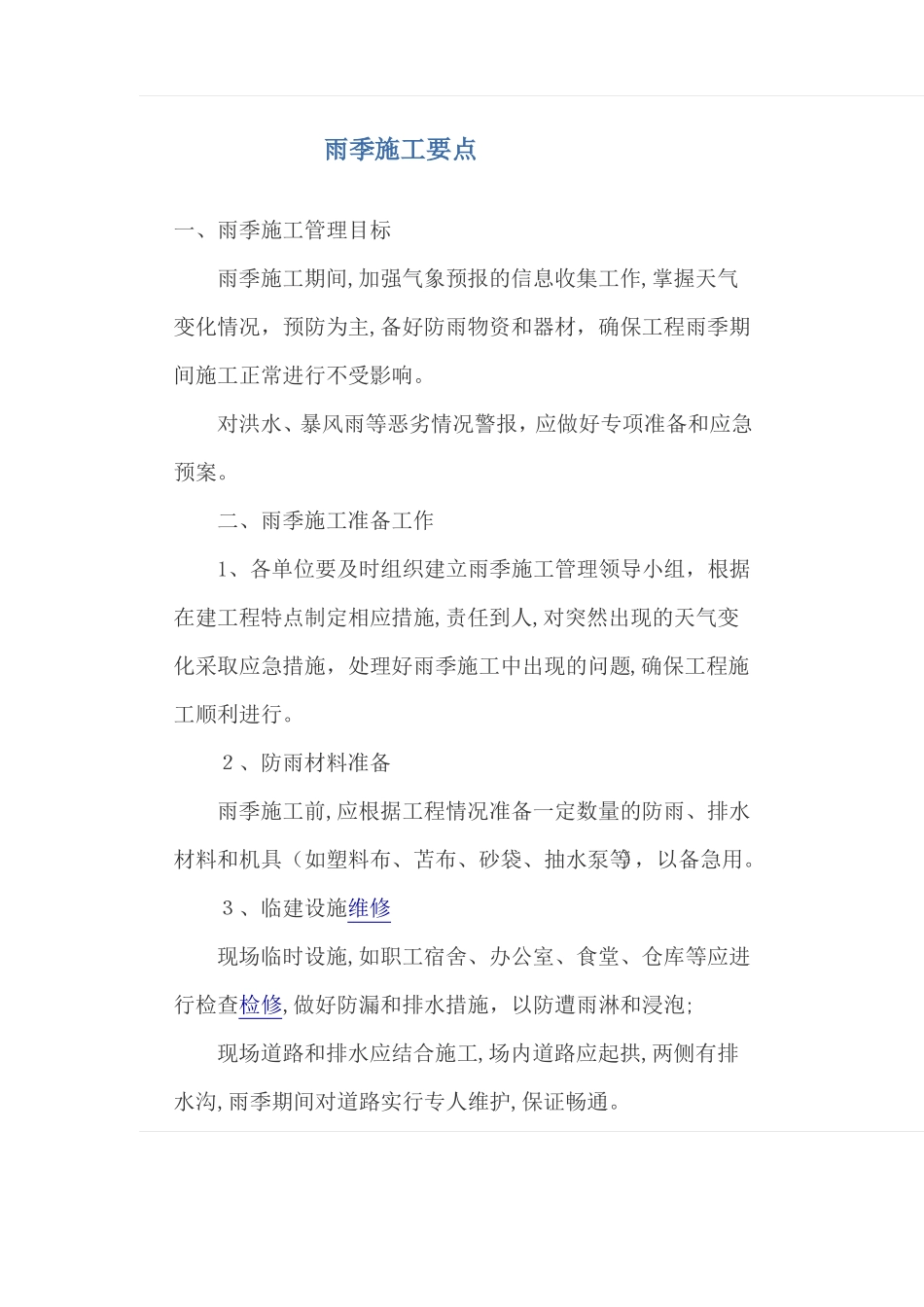

雨季施工要点一、雨季施工管理目标雨季施工期间,加强气象预报的信息收集工作,掌握天气变化情况,预防为主,备好防雨物资和器材,确保工程雨季期间施工正常进行不受影响
对洪水、暴风雨等恶劣情况警报,应做好专项准备和应急预案
二、雨季施工准备工作1、各单位要及时组织建立雨季施工管理领导小组,根据在建工程特点制定相应措施,责任到人,对突然出现的天气变化采取应急措施,处理好雨季施工中出现的问题,确保工程施工顺利进行
2、防雨材料准备雨季施工前,应根据工程情况准备一定数量的防雨、排水材料和机具(如塑料布、苫布、砂袋、抽水泵等),以备急用
3、临建设施维修现场临时设施,如职工宿舍、办公室、食堂、仓库等应进行检查检修,做好防漏和排水措施,以防遭雨淋和浸泡;现场道路和排水应结合施工,场内道路应起拱,两侧有排水沟,雨季期间对道路实行专人维护,保证畅通

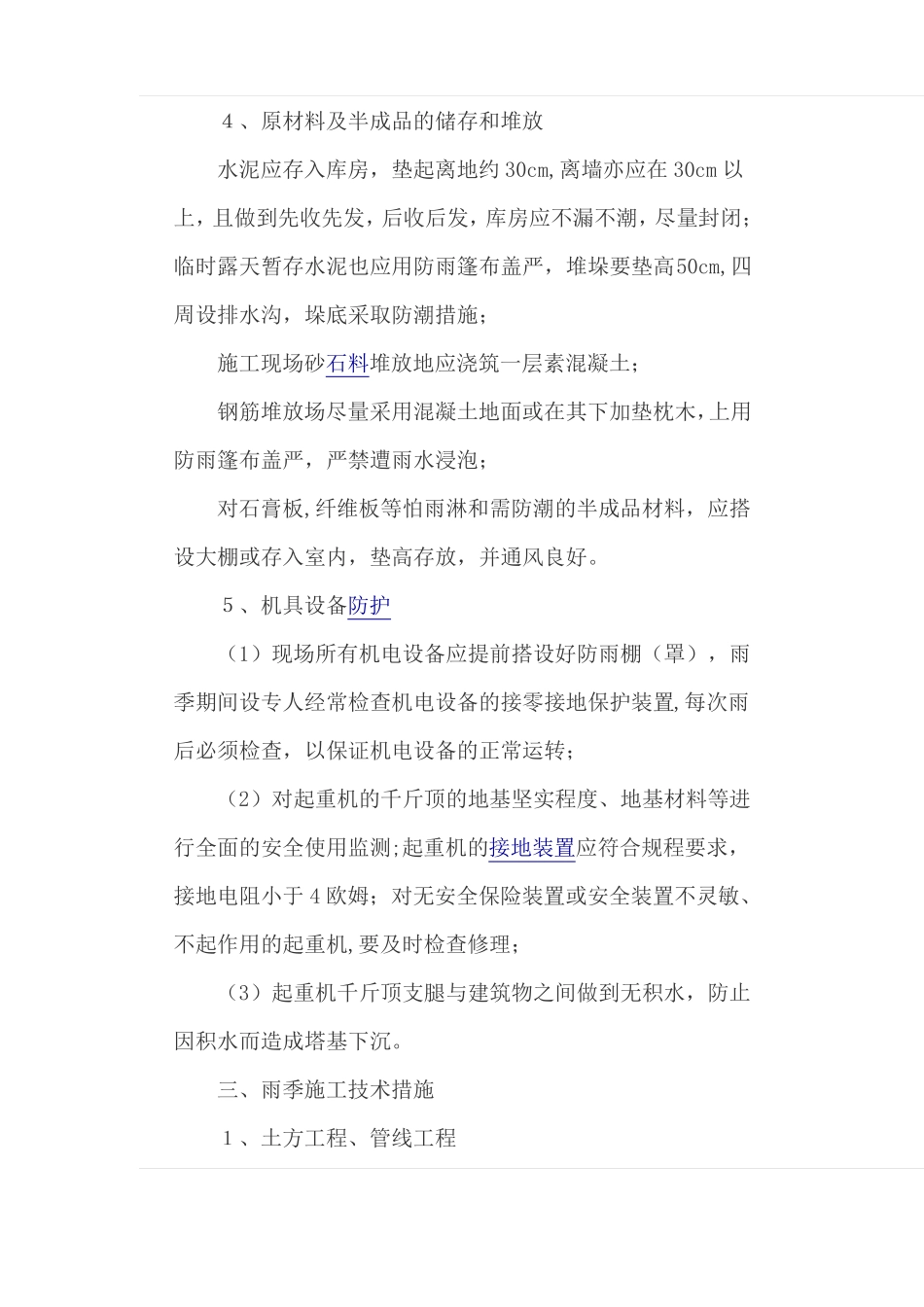

4、原材料及半成品的储存和堆放水泥应存入库房,垫起离地约30cm,离墙亦应在30cm以上,且做到先收先发,后收后发,库房应不漏不潮,尽量封闭;临时露天暂存水泥也应用防雨篷布盖严,堆垛要垫高50cm,四周设排水沟,垛底采取防潮措施;施工现场砂石料堆放地应浇筑一层素混凝土;钢筋堆放场尽量采用混凝土地面或在其下加垫枕木,上用防雨篷布盖严,严禁遭雨水浸泡;对石膏板,纤维板等怕雨淋和需防潮的半成品材料,应搭设大棚或存入室内,垫高存放,并通风良好

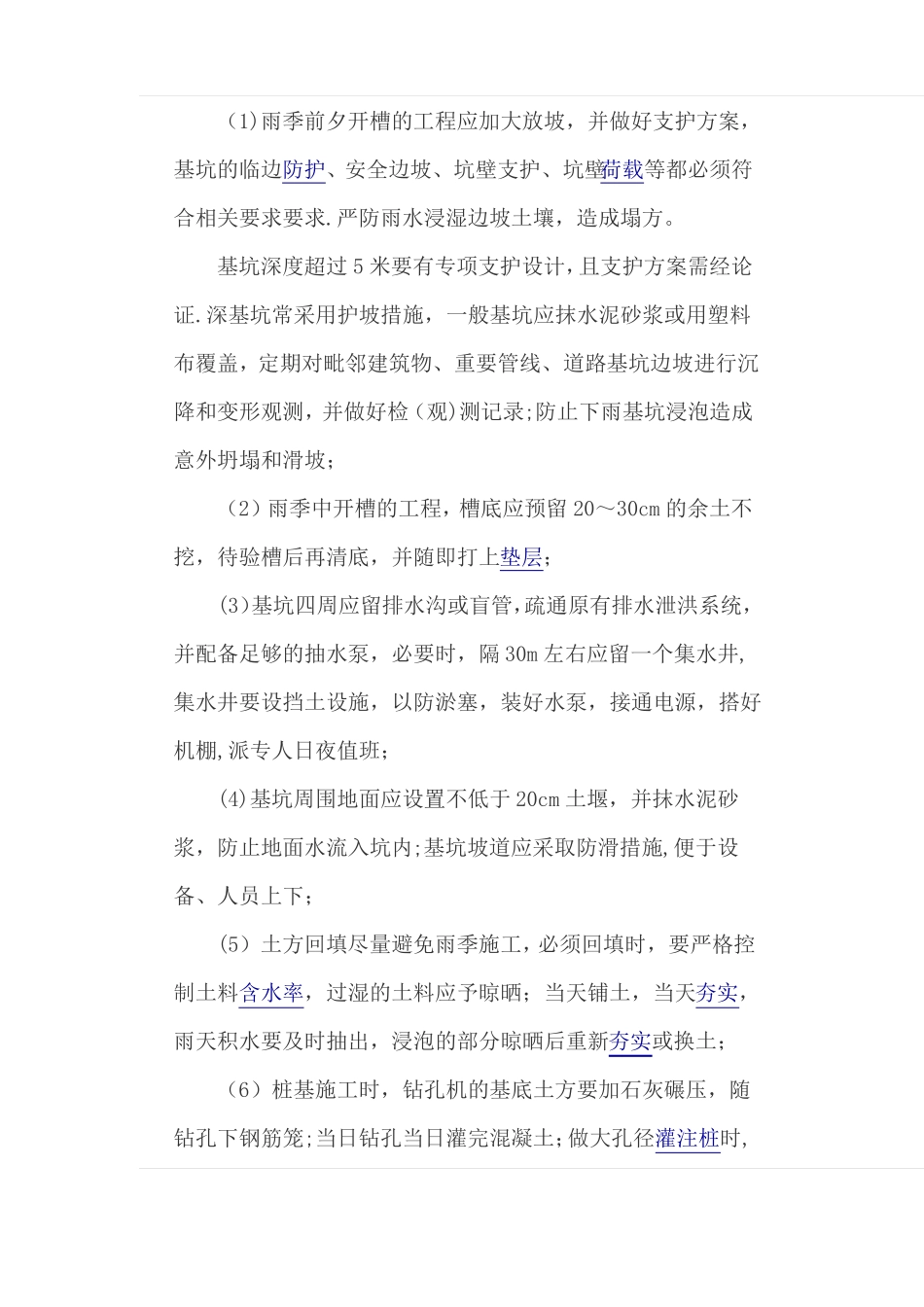

5、机具设备防护(1)现场所有机电设备应提前搭设好防雨棚(罩),雨季期间设专人经常检查机电设备的接零接地保护装置,每次雨后必须检查,以保证机电设备的正常运转;(2)对起重机的千斤顶的地基坚实程度、地基材料等进行全面的安全使用监测;起重机的接地装置应符合规程要求,接地电阻小于4欧姆;对无安全保险装置或安全装置不灵敏、不起作用的起重机,要及时检查修理;(3)起重机千斤顶支腿与建筑物之间做到无积水,防止因积水而造成塔基下沉
