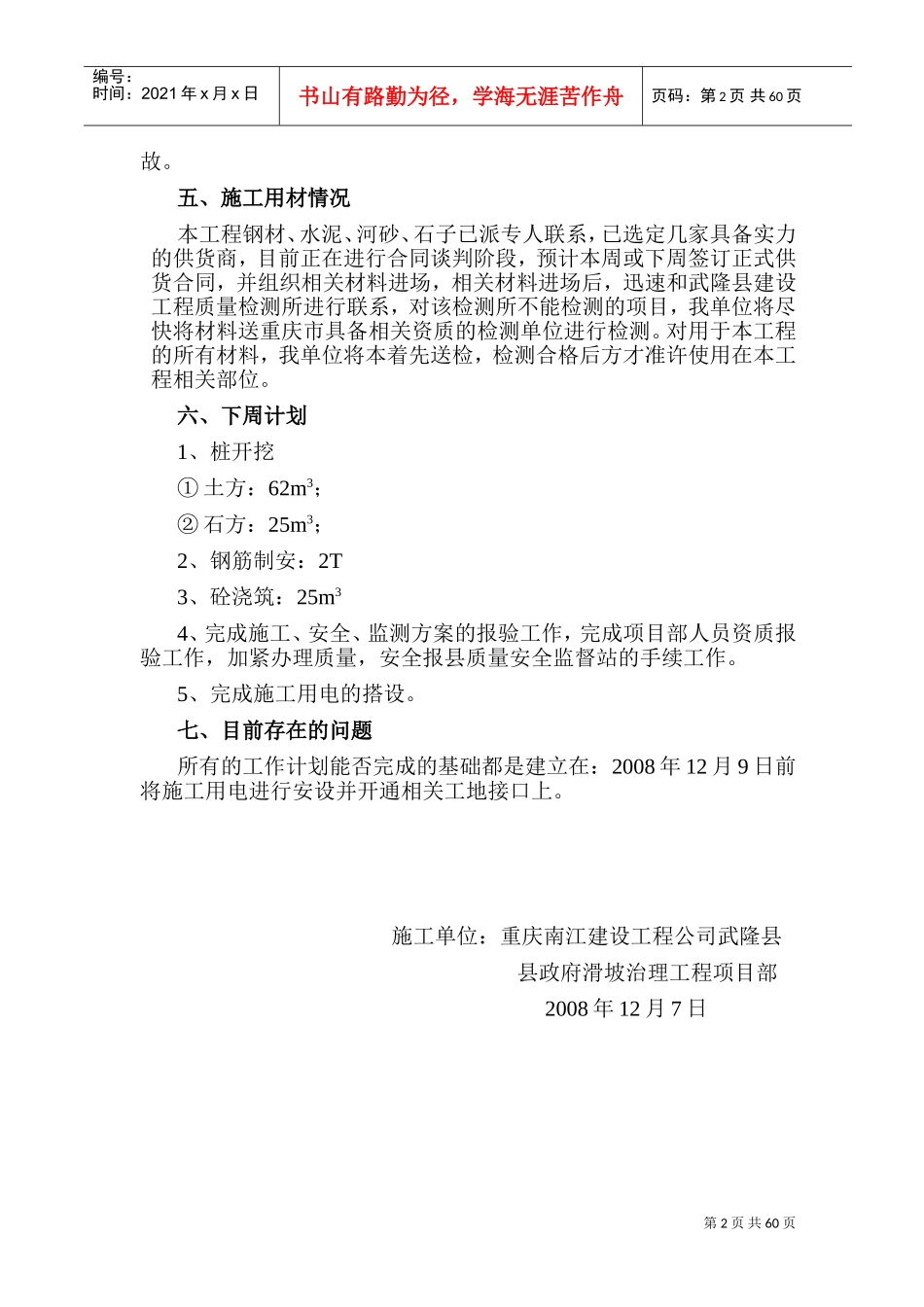

第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页武隆县县政府滑坡治理工程(第一排抗滑桩及河岸防护)施工周报(12
7)该工程由重庆南江建设工程公司承建,于2008年12月1日举行开工典礼,现将12
7施工情况汇报如下:一、工程施工、完工情况1、挖机进行抗滑桩桩位场地平整工作,完成土石方挖方3400
6方、填方946
2、完成了抗滑桩1-31#桩位测量放线定位工作
3、砂石材料堆场和砼搅拌站的地面已采用C20砼进行硬化、配电房、围墙及进出工地的大门已施工完毕
4、施工场地彩钢板围护施工正在进行中
5、建立了施工期间监测系统:埋设3个基准点,14个观测点(位移观测点7个和沉降观测点7个),裂缝监测点7个
6、本周挖孔桩,钢筋班组人员,机械设备已进场
二、施工技术准备情况1、抗滑桩施工方案,安全文明施工方案,施工期间监测方案已完成编写工作
2、质量报监,安全报监已派专人办理,正在与各参建单位共同收集相关资料
3、项目部人员报验资料已完成
三、施工质量情况本工程严格按国家及重庆市有关规范、规程、并以施工图为指导进行施工,对施工质量进行严格控制,本工程的施工设备、施工材料、及施工工艺等都会自觉接受业主、监理工程师严格监督后实施,并且材料都本着先送检,送检合格后再使用原则施工,对每道工序均请监理工程师验收合格后,才批准进行下一道工序施工
四、施工安全情况1、我公司进场后即对该滑坡建立了施工期间滑坡监测系统,主要对滑坡的位移和上部裂缝进行了监测,以保证施工安全;2、本工程设有专职安全员,负责工程施工安全
施工人员在进行每道工序前,安全员对其进行安全技术交底,建立了施工期间安全台账工作,并在施工过程中进行监督,检查,到目前为止,未发生一起安全事第2页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页
