景观门申请报告工程竣工验收单工程验收报告工程竣工验收报告篇二:景观绿化竣工验收报告一、工程概况:1、工程施工内容包括
土建、安装、景观及绿化等
工程合同造价元,其中景观、绿化造价、元
工程施工土建建筑面积为,景观铺装面积39000余m2,绿化面积34500多m2;合同工期480日历天
景观绿化于2012年9月正式开始施工
2、景观铺装主要材料有
60厚芝麻灰火烧面、荔枝面花岗岩;60厚黄锈石荔枝面、火烧面、光面;森林绿、桃花红、606等石材
3、绿化主要乔木有香樟、榕树、榉树、桂花、合欢、广玉兰、乐昌含笑、无患子、鸡爪槭、晚樱、早樱、紫薇、腊梅、苏铁、紫叶李等;主要灌木有红花继木、金森女贞、小腊、毛娟、夏鹃、海桐、狭叶十大功劳、大叶栀子、红叶石楠等等
二、施工依据1、相关规范、标准、规程:《建筑工程施工质量验收统一标准》gb/50300-2001;《工程测量规范及条文说明》gb/50026-93;《建设工程文件归档整理规范》gb/50328-2001;《砌体工程施工质量验收规范》gb50203-2002;《混凝土结构工程施工质量验收规范》gb50204-2002;《建筑地面工程施工质量验收规范》gb50209-2002;《城市绿化工程施工及验收规范》cjj/t82-99;《XX省园林绿化技术规程》gb33/t1009-2001;《XX省园林工程施工质量验收规范》;db33/1068-2010,第1页共9页《XX市园林绿化工程验收标准》(试行)
2、设计文件
设计图纸、设计变更联系单、工程变更联系单
3、建设工程施工合同
4、国家及地方现行有关建设工程质量管理的法规

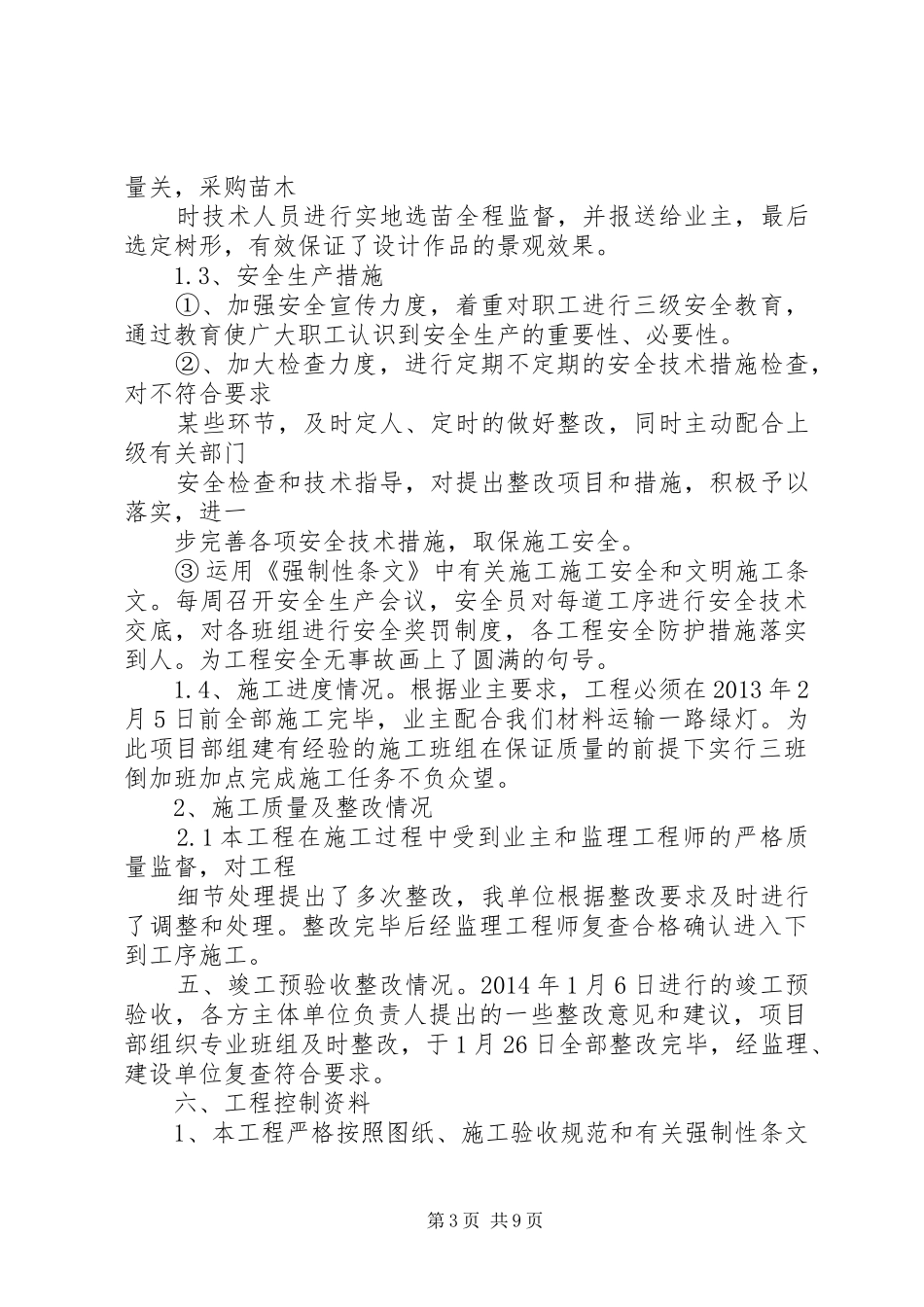

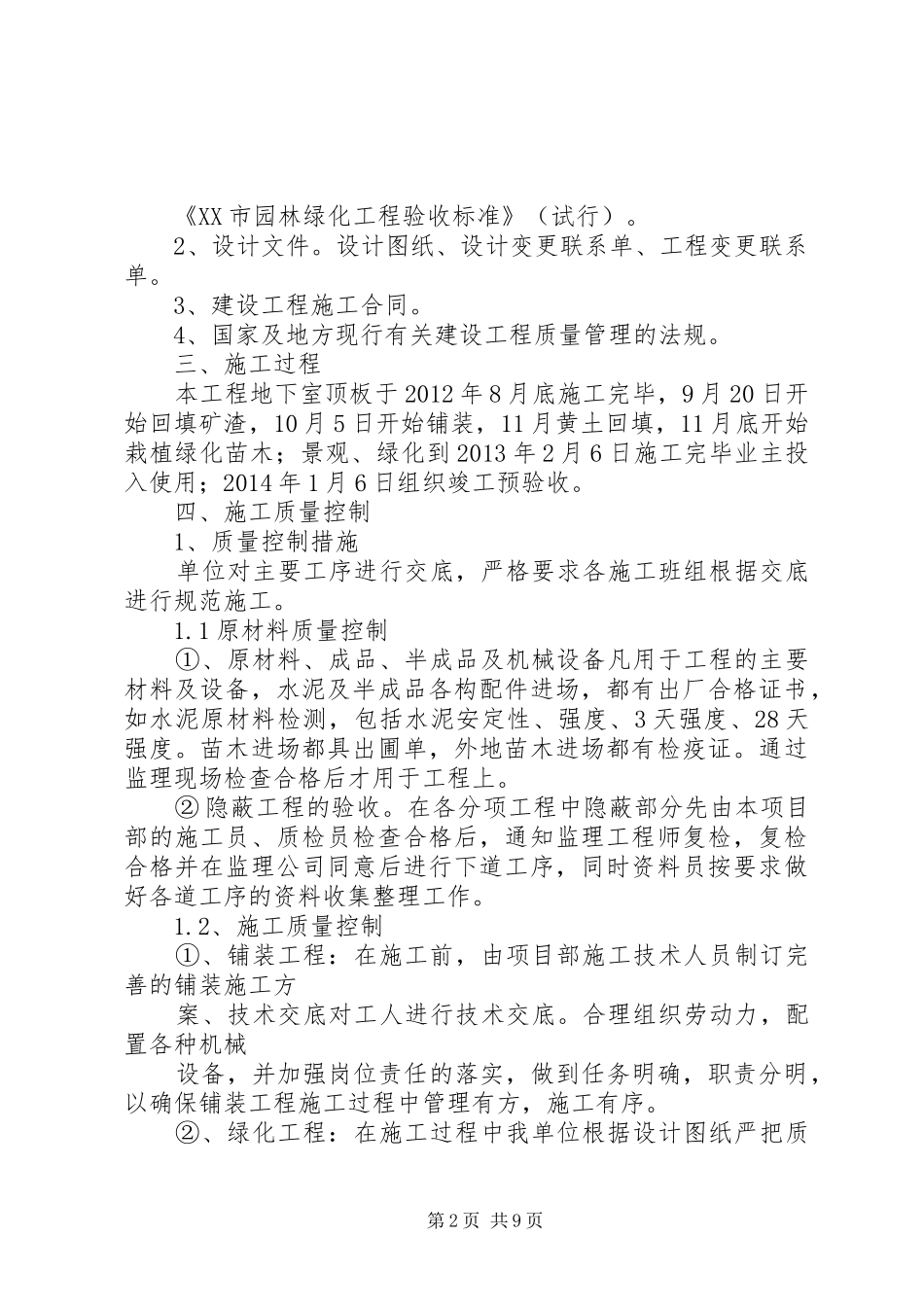

三、施工过程本工程地下室顶板于2012年8月底施工完毕,9月20日开始回填矿渣,10月5日开始铺装,11月黄土回填,11月底开始栽植绿化苗木;景观、绿化到2013年2月6日施工完毕业主投入使用;2014年1月6日
