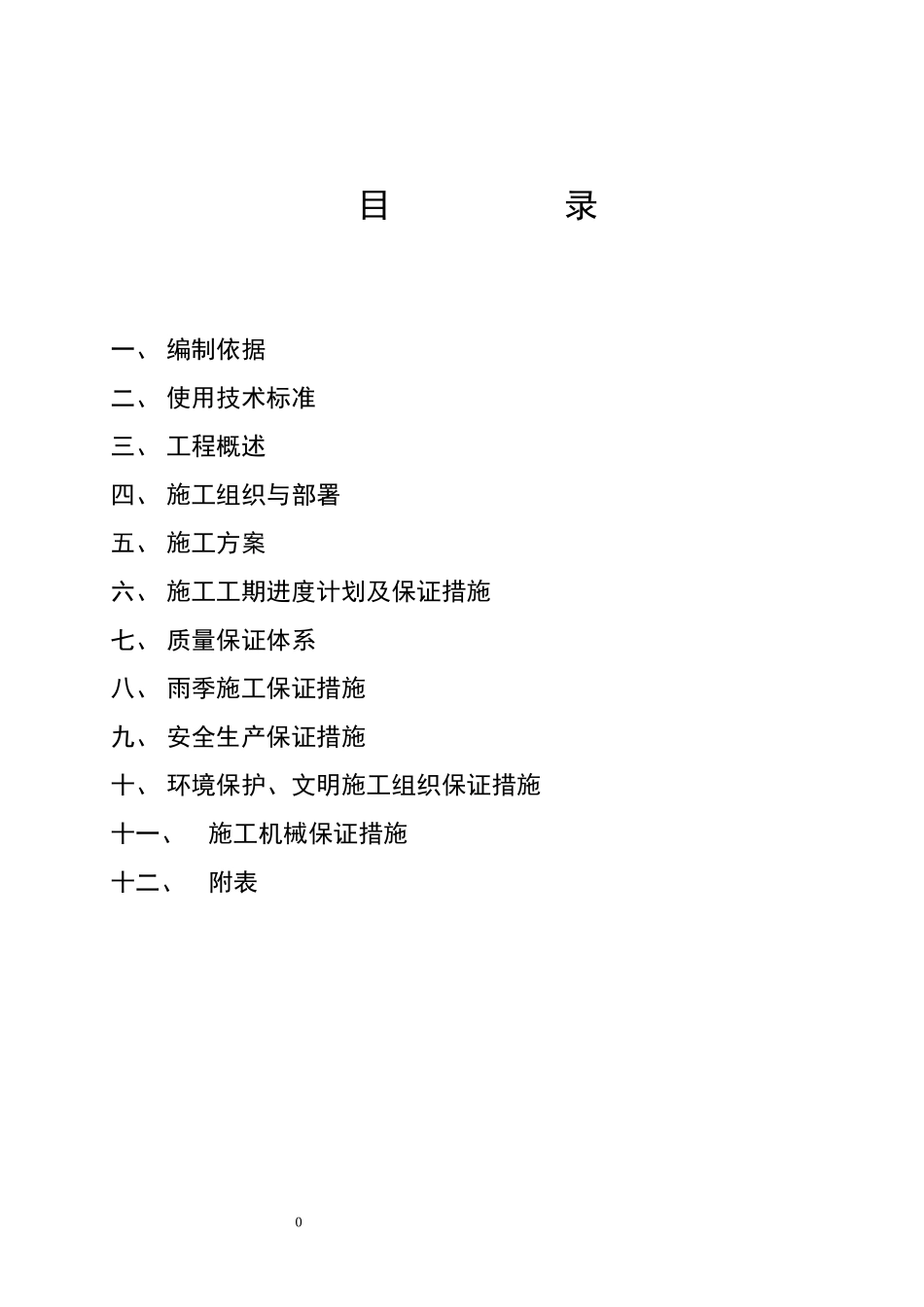

目录一、编制依据二、使用技术标准三、工程概述四、施工组织与部署五、施工方案六、施工工期进度计划及保证措施七、质量保证体系八、雨季施工保证措施九、安全生产保证措施十、环境保护、文明施工组织保证措施十一、施工机械保证措施十二、附表0施工组织设计一、编制依据1、根据招、投标文件及工程施工图纸
2、根据招标单位提供的补充说明、设计变更及相关技术文件
二、本工程采用的技术规范1、《公路沥青路面施工技术规范》JTGF40-2004;2、《城镇道路工程施工与质量验收规范》GJJ1-2008;3、《城市道路照明工程施工及验收规程》GJJ89-20014、《给水排水管道工程施工及验收规范》GB50268-2008;三、工程概况本工程位赤峰市林西县
新建部分为经一路(K1+866
66-K2+708
06)段、经十五路(K0+085
99-K0+429
米,属城市次干道,包括雨、污管道、城市道路及路灯
【经一路段】最大设计纵坡1
66%,最小设计纵坡为0
63%,凹型竖曲线半径为10000米,无凸型竖曲线,【经十五路段】最大设计纵坡0
65%,最小设计纵坡为0
65%,两条道路全线变坡点均不设竖曲线
【经一路段】路线红线宽20米,为一块板道路,车行道路面宽14米,两侧人行道宽3米,【经十五路段】路线红线宽24米,车行道路面宽18米,两侧人行道宽3米
【经一路段】车行道路面结构自上而下依次为:4cm细粒式沥青混凝土(AC-13F),改性乳化沥青粘层油(0
4kg/m2),5cm中粒式沥青混凝土(AC-20F),乳化沥青透层油0
9L/m2,撒碎石小料,20cm水泥稳定碎石(厂拌,1水泥用量5%)基层,20cm水泥稳定砂砾(厂拌,水泥用量3
5%)底层,20cm碎石土垫层,换填40cm碎石土,路表设计允许回弹弯沉[l]=0
01mm;人行道结构自上而下依次为:6cm环保砖,3cm厚1:3
