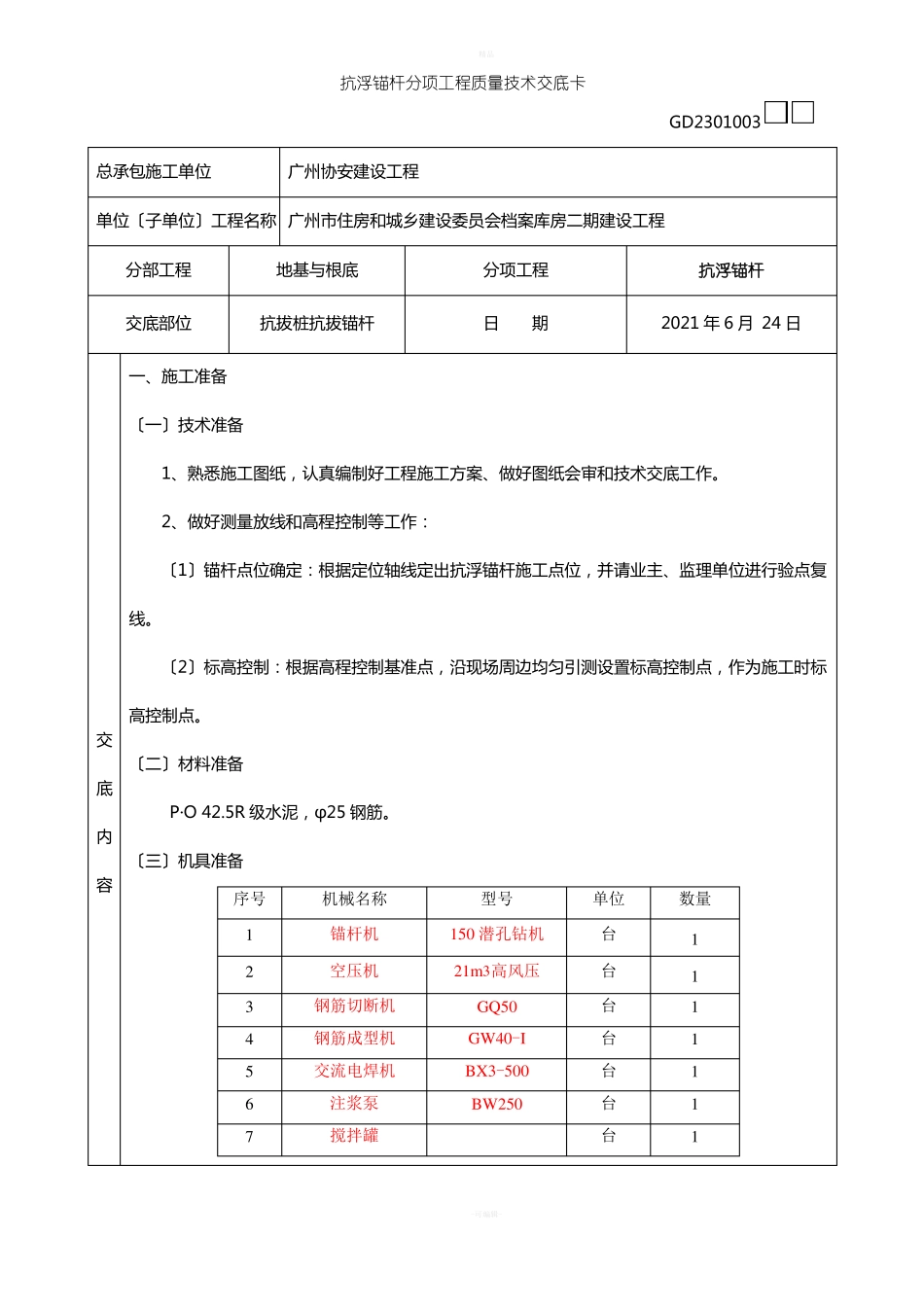

精品抗浮锚杆分项工程质量技术交底卡GD2301003总承包施工单位广州协安建设工程单位〔子单位〕工程名称广州市住房和城乡建设委员会档案库房二期建设工程分部工程交底部位交〔二〕材料准备底P·O42
5R级水泥,φ25钢筋
内〔三〕机具准备容序号1234567机械名称锚杆机空压机钢筋切断机钢筋成型机交流电焊机注浆泵搅拌罐型号150潜孔钻机21m3高风压GQ50GW40-IBX3-500BW250单位台台台台台台台数量1111111一、施工准备〔一〕技术准备1、熟悉施工图纸,认真编制好工程施工方案、做好图纸会审和技术交底工作
2、做好测量放线和高程控制等工作:〔1〕锚杆点位确定:根据定位轴线定出抗浮锚杆施工点位,并请业主、监理单位进行验点复线
〔2〕标高控制:根据高程控制基准点,沿现场周边均匀引测设置标高控制点,作为施工时标高控制点

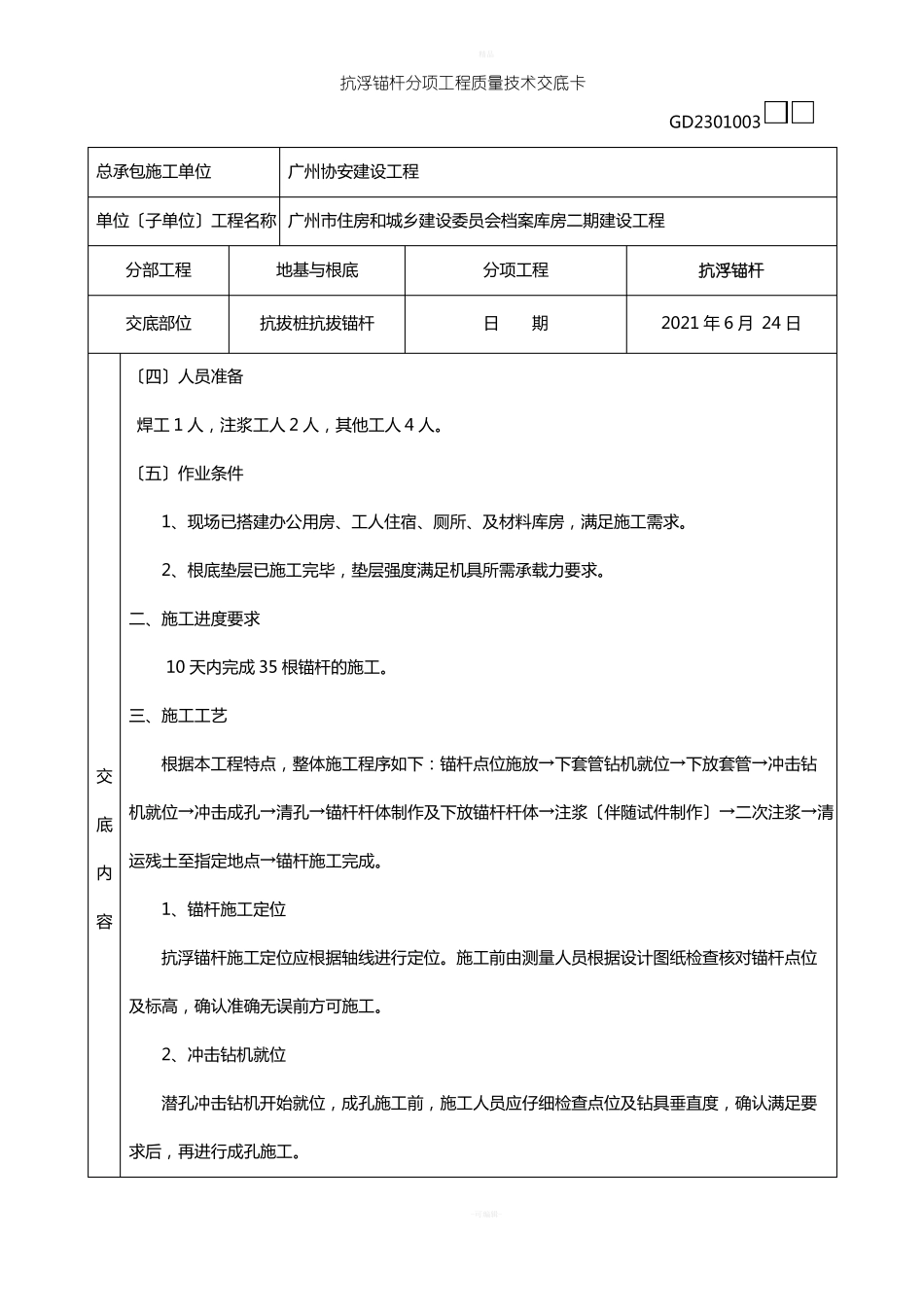

地基与根底抗拔桩抗拔锚杆分项工程日期抗浮锚杆2021年6月24日-可编辑-精品抗浮锚杆分项工程质量技术交底卡GD2301003总承包施工单位广州协安建设工程单位〔子单位〕工程名称广州市住房和城乡建设委员会档案库房二期建设工程分部工程交底部位交底内容〔四〕人员准备焊工1人,注浆工人2人,其他工人4人
〔五〕作业条件1、现场已搭建办公用房、工人住宿、厕所、及材料库房,满足施工需求
2、根底垫层已施工完毕,垫层强度满足机具所需承载力要求
二、施工进度要求10天内完成35根锚杆的施工
三、施工工艺根据本工程特点,整体施工程序如下:锚杆点位施放→下套管钻机就位→下放套管→冲击钻机就位→冲击成孔→清孔→锚杆杆体制作及下放锚杆杆体→注浆〔伴随试件制作〕→二次注浆→清运残土至指定地点→锚杆施工完成
1、锚杆施工定位抗浮锚杆施工定位应根据轴线进行定位
施工前由测量人员根据设计图纸检查核对锚杆点位及标高,确认准确无误前方可施工

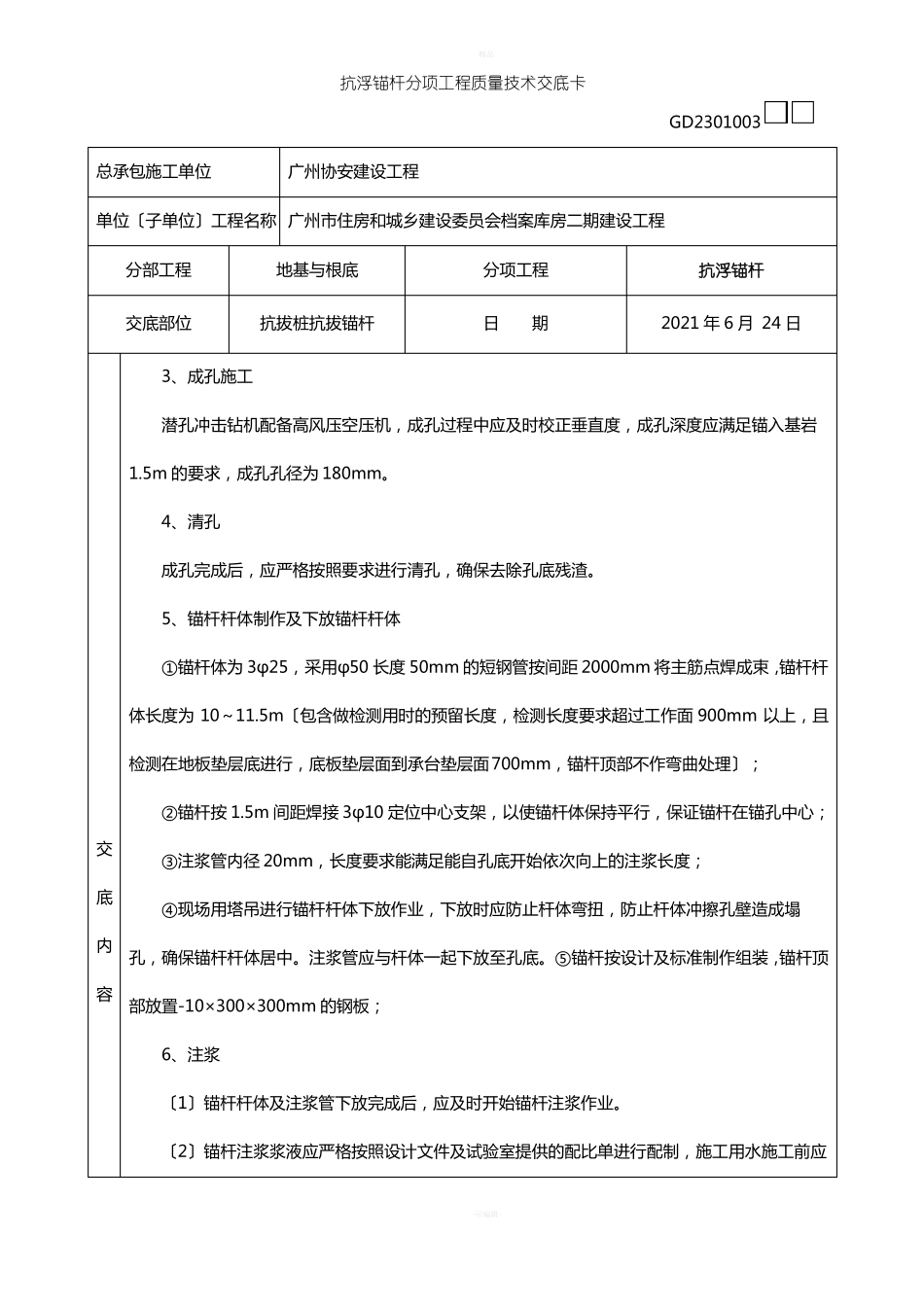

2、冲击钻机就位潜孔冲击钻机开始就位,成孔
