罗田开发区客运站中心东北侧地段道路及排水、新型产业园食品产业区排水工程施工组织设计二〇一六年七月二十日目录一、工程概况二、施工方法三、工程投入的主要物资和施工机械设备情况四、主要施工机械计划五、劳动力安排计划六、确保工程质量的技术组织措施七、确保安全施工的组织措施八、确保工期的技术组织措施九、确保文明施工的组织措施十、施工总进度表、施工网络图和施工总平面布置图一、工程概况本项目罗田开发区客运站中心东北侧地段道路及排水、新型产业园食品产业区排水工程施工位于罗田县大别山经济开发区,总投资约56万元,计划工期60日历天

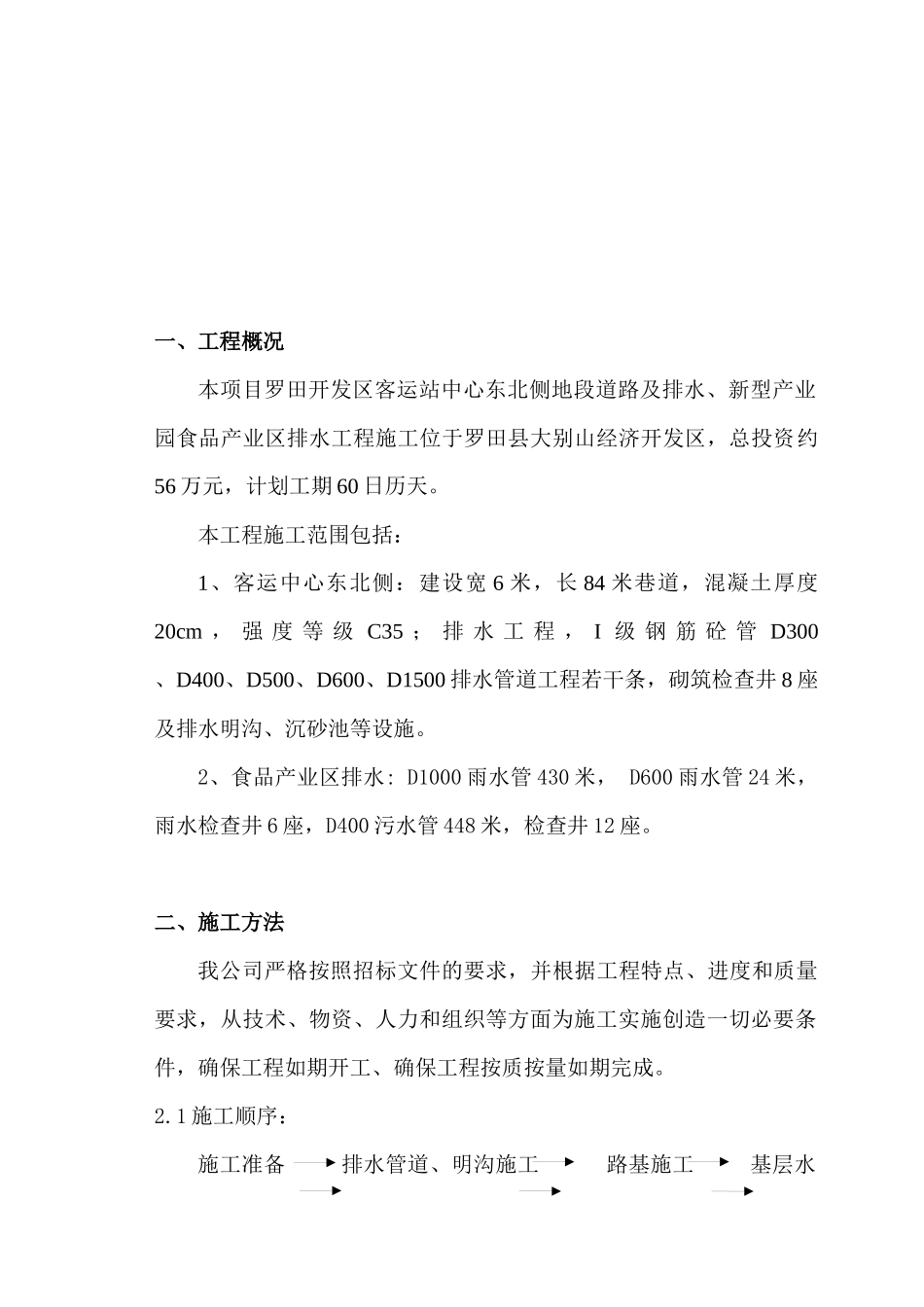

本工程施工范围包括:1、客运中心东北侧:建设宽6米,长84米巷道,混凝土厚度20cm,强度等级C35;排水工程,I级钢筋砼管D300、D400、D500、D600、D1500排水管道工程若干条,砌筑检查井8座及排水明沟、沉砂池等设施
2、食品产业区排水:D1000雨水管430米,D600雨水管24米,雨水检查井6座,D400污水管448米,检查井12座
二、施工方法我公司严格按照招标文件的要求,并根据工程特点、进度和质量要求,从技术、物资、人力和组织等方面为施工实施创造一切必要条件,确保工程如期开工、确保工程按质按量如期完成
1施工顺序:施工准备排水管道、明沟施工路基施工基层水泥稳定碎石施工路面混凝土施工附属工程施工竣工验收2
2主要施工方法:2
1测量工程2
1道路平面控制1、根据建设单位提供导线点及道路定位图,用检验校正好的仪器,对所有坐标点及主要道路控制点进行全面复测,确认无误后报请监理及业主认可,然后在施工范围内布设一定有代表性的控制点,连接各点组成测区骨干网,成为控制网,用高精度全站仪测定各点的相互位置再以控制网为基础,测定道路各部点位,如:曲线起讫点、转点、曲线交点、曲中点、道路内的构筑物等,新增设导线点及道路定位点必须与相邻施工段各导
