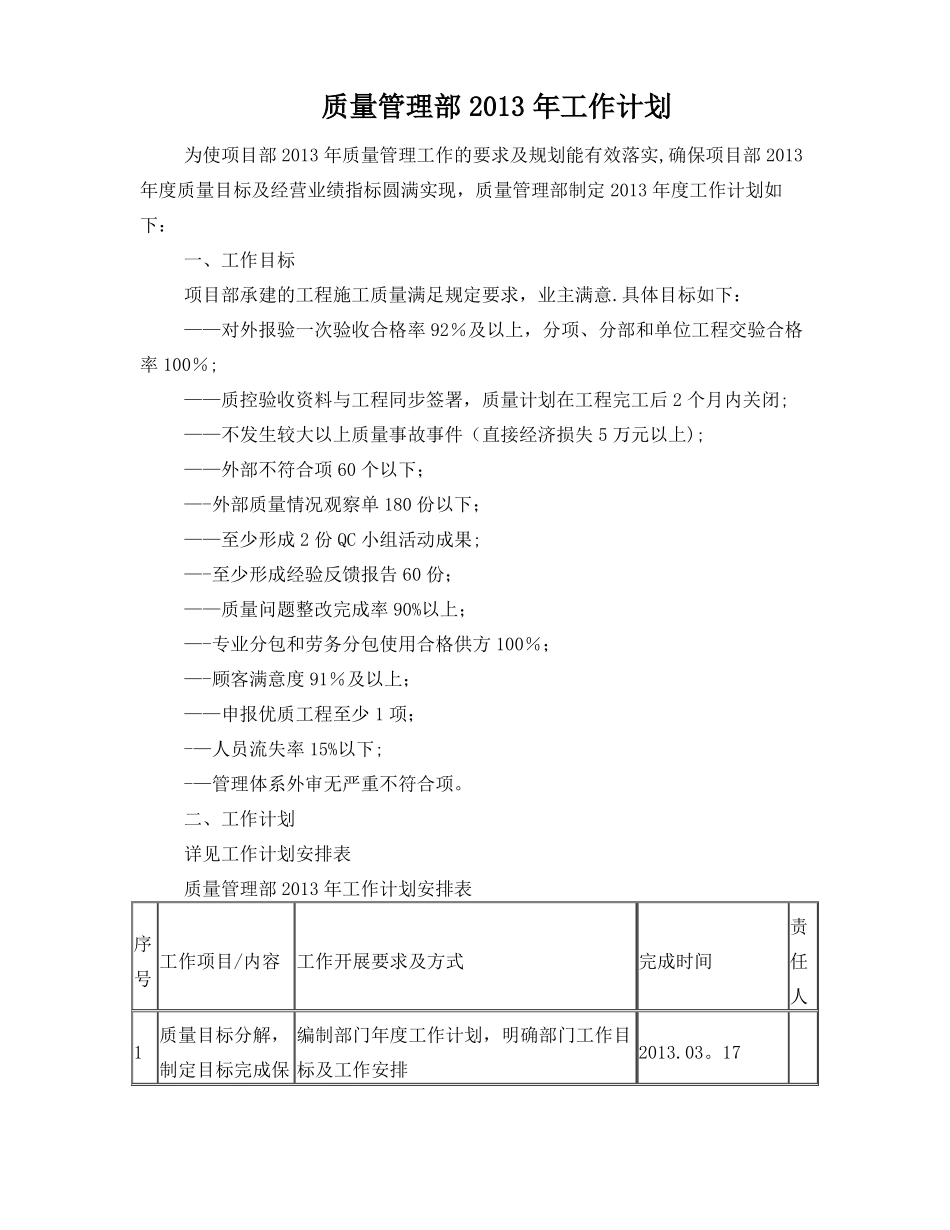

质量管理部2013年工作计划为使项目部2013年质量管理工作的要求及规划能有效落实,确保项目部2013年度质量目标及经营业绩指标圆满实现,质量管理部制定2013年度工作计划如下:一、工作目标项目部承建的工程施工质量满足规定要求,业主满意
具体目标如下:——对外报验一次验收合格率92%及以上,分项、分部和单位工程交验合格率100%;——质控验收资料与工程同步签署,质量计划在工程完工后2个月内关闭;——不发生较大以上质量事故事件(直接经济损失5万元以上);——外部不符合项60个以下;—-外部质量情况观察单180份以下;——至少形成2份QC小组活动成果;—-至少形成经验反馈报告60份;——质量问题整改完成率90%以上;—-专业分包和劳务分包使用合格供方100%;—-顾客满意度91%及以上;——申报优质工程至少1项;-—人员流失率15%以下;-—管理体系外审无严重不符合项
二、工作计划详见工作计划安排表质量管理部2013年工作计划安排表序责完成时间任人2013

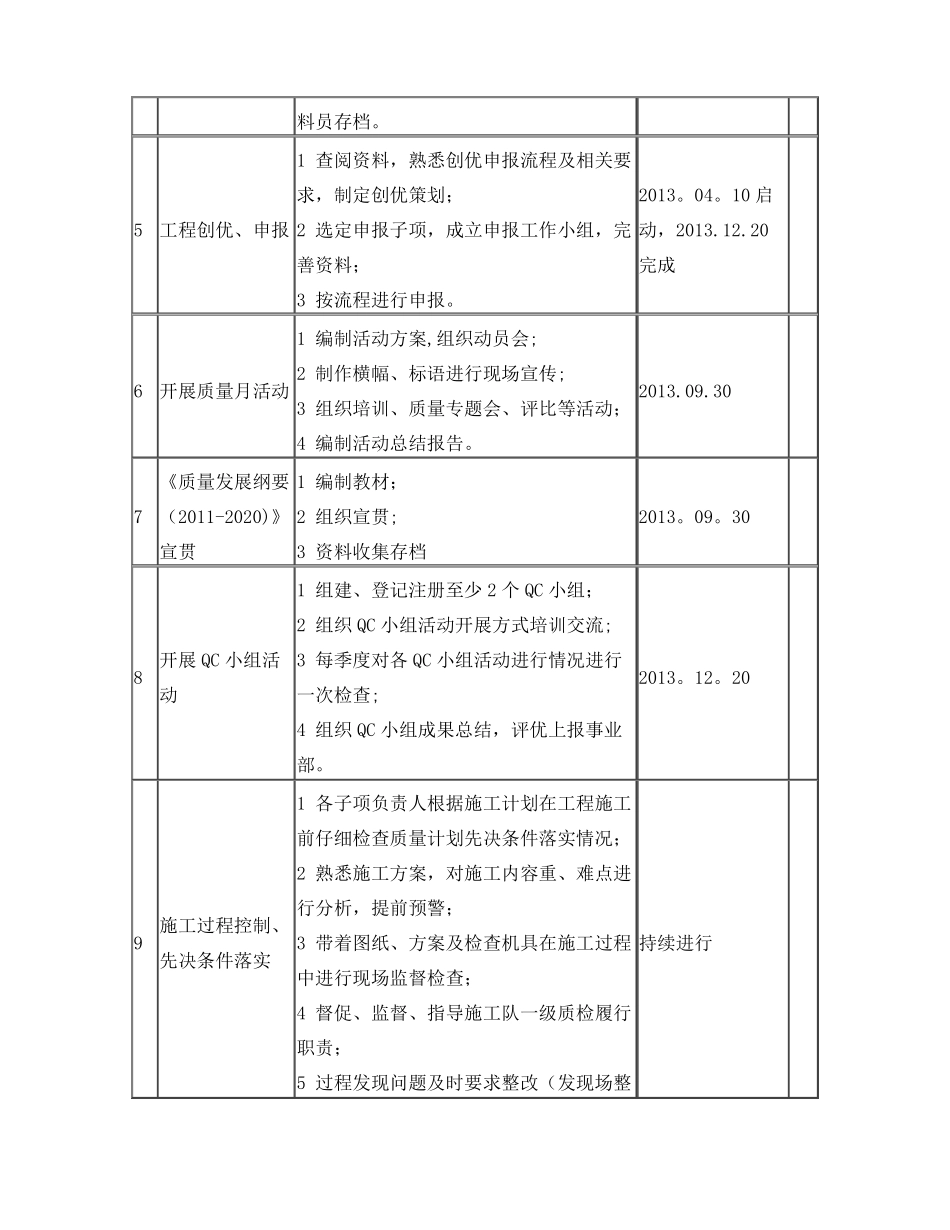

17工作项目/内容工作开展要求及方式号质量目标分解,编制部门年度工作计划,明确部门工作目制定目标完成保标及工作安排1证措施或工作计划1制定项目部大纲及程序升版计划,明确需要编制升版的程序名称、完成时间、升版要求和责任部门(升版完成时间不超过质量管理体系文4月30日),督促按计划完成;2件和制度(大纲2将本部门程序编制升版计划落实到责任及管理程序)升人,督促按计划完成;版3部门责任人按计划完成编制和升版工作;4动态管理质保大纲及管理程序,每月发布一次管理程序有效目录清单
1根据2013年施工计划及2012年质保大纲实施情况制定质保监督监查计划,明确被监督监查方、开展时间、监督监查内3制定监督监查计容;确保各部门、施工队至少接收一次监划并实施督、一次监查;2组织实施该计划,包括提问单准备、监2013

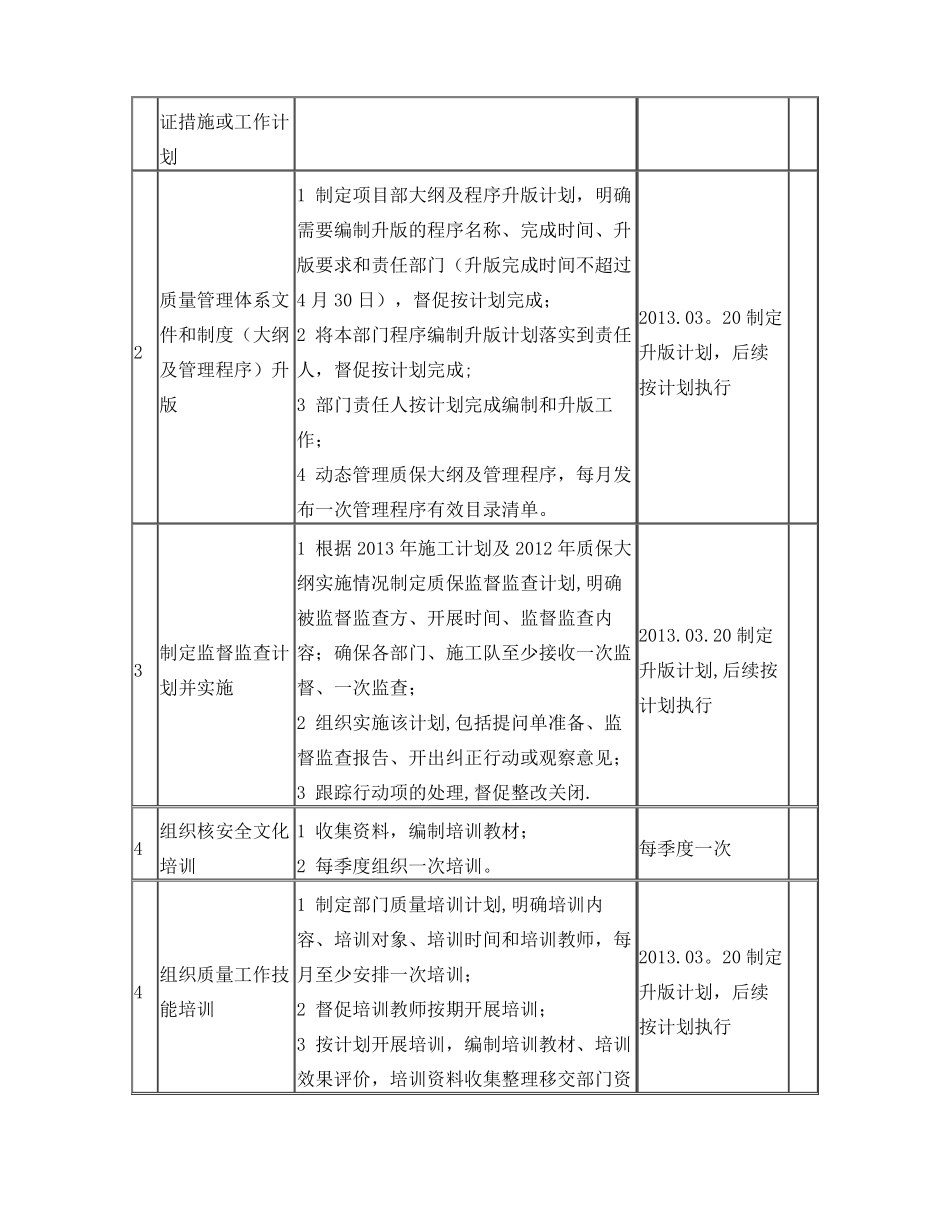

20制定升版计划
