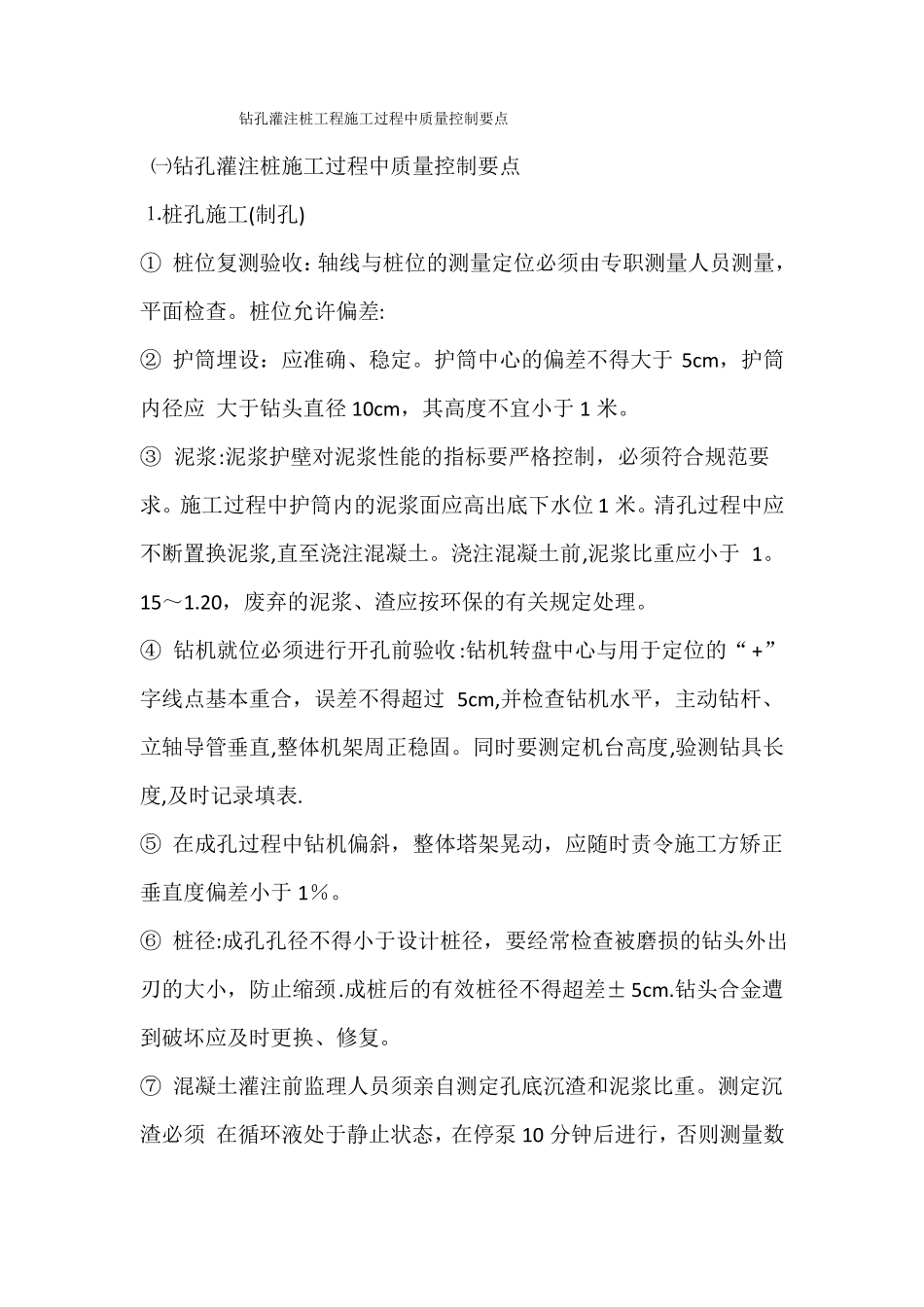

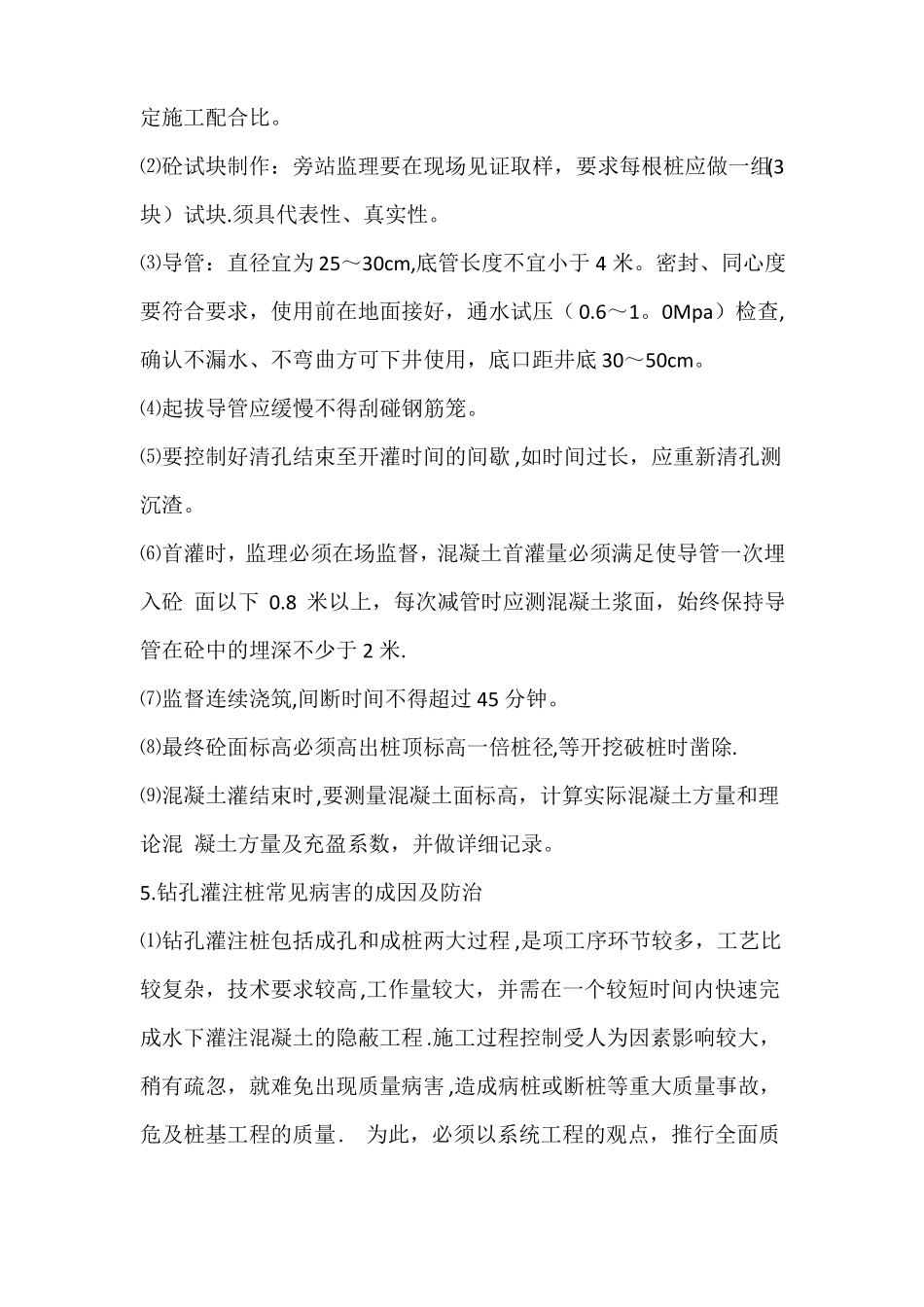

钻孔灌注桩工程施工过程中质量控制要点㈠钻孔灌注桩施工过程中质量控制要点⒈桩孔施工(制孔)①桩位复测验收:轴线与桩位的测量定位必须由专职测量人员测量,平面检查
桩位允许偏差:②护筒埋设:应准确、稳定
护筒中心的偏差不得大于5cm,护筒内径应大于钻头直径10cm,其高度不宜小于1米
③泥浆:泥浆护壁对泥浆性能的指标要严格控制,必须符合规范要求
施工过程中护筒内的泥浆面应高出底下水位1米
清孔过程中应不断置换泥浆,直至浇注混凝土
浇注混凝土前,泥浆比重应小于1
20,废弃的泥浆、渣应按环保的有关规定处理
④钻机就位必须进行开孔前验收:钻机转盘中心与用于定位的“+”字线点基本重合,误差不得超过5cm,并检查钻机水平,主动钻杆、立轴导管垂直,整体机架周正稳固
同时要测定机台高度,验测钻具长度,及时记录填表
⑤在成孔过程中钻机偏斜,整体塔架晃动,应随时责令施工方矫正垂直度偏差小于1%
⑥桩径:成孔孔径不得小于设计桩径,要经常检查被磨损的钻头外出刃的大小,防止缩颈
成桩后的有效桩径不得超差±5cm
钻头合金遭到破坏应及时更换、修复
⑦混凝土灌注前监理人员须亲自测定孔底沉渣和泥浆比重
测定沉渣必须在循环液处于静止状态,在停泵10分钟后进行,否则测量数据无效
重锤检测时,手感要好,测绳测定计算时孔深要加钻头锥体投影2/3高度,沉渣厚度不得大于5cm(端承桩)和10cm(摩擦桩)
⑧各施工参数,桩直径、有效桩长、深度(长度)、桩顶标高、混凝土强度等级等严格按设计要求进行质量控制
端承桩终孔深度以桩端进入持力层的深度及设计桩长双控,摩擦桩终孔深度以设计桩长为主

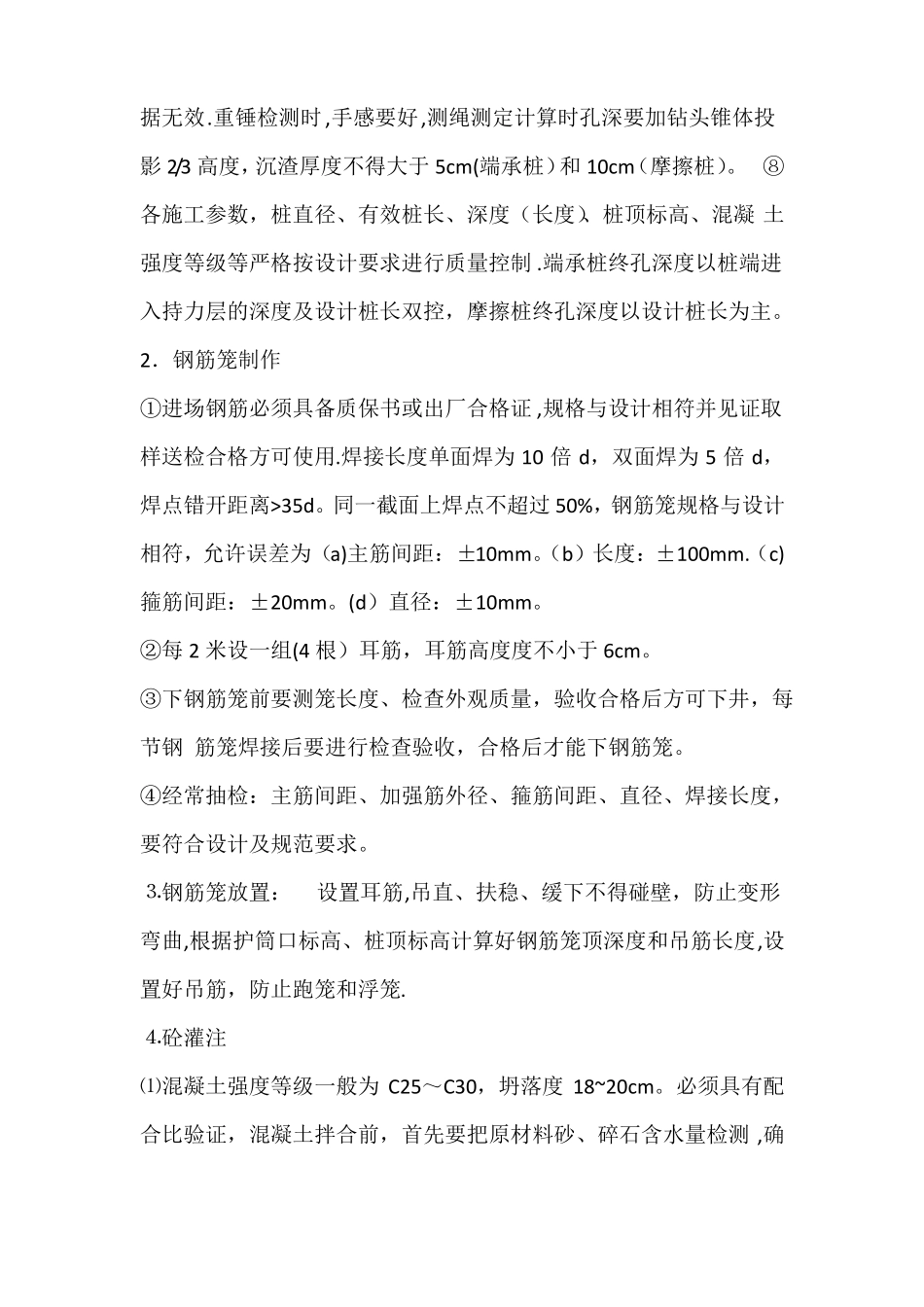

2.钢筋笼制作①进场钢筋必须具备质保书或出厂合格证,规格与设计相符并见证取样送检合格方可使用
焊接长度单面焊为10倍d,双面焊为5倍d,焊点错开距离>35d
同一截面上焊点不超过50%,钢筋笼规格与设计相符,允许误差为(a)主筋
